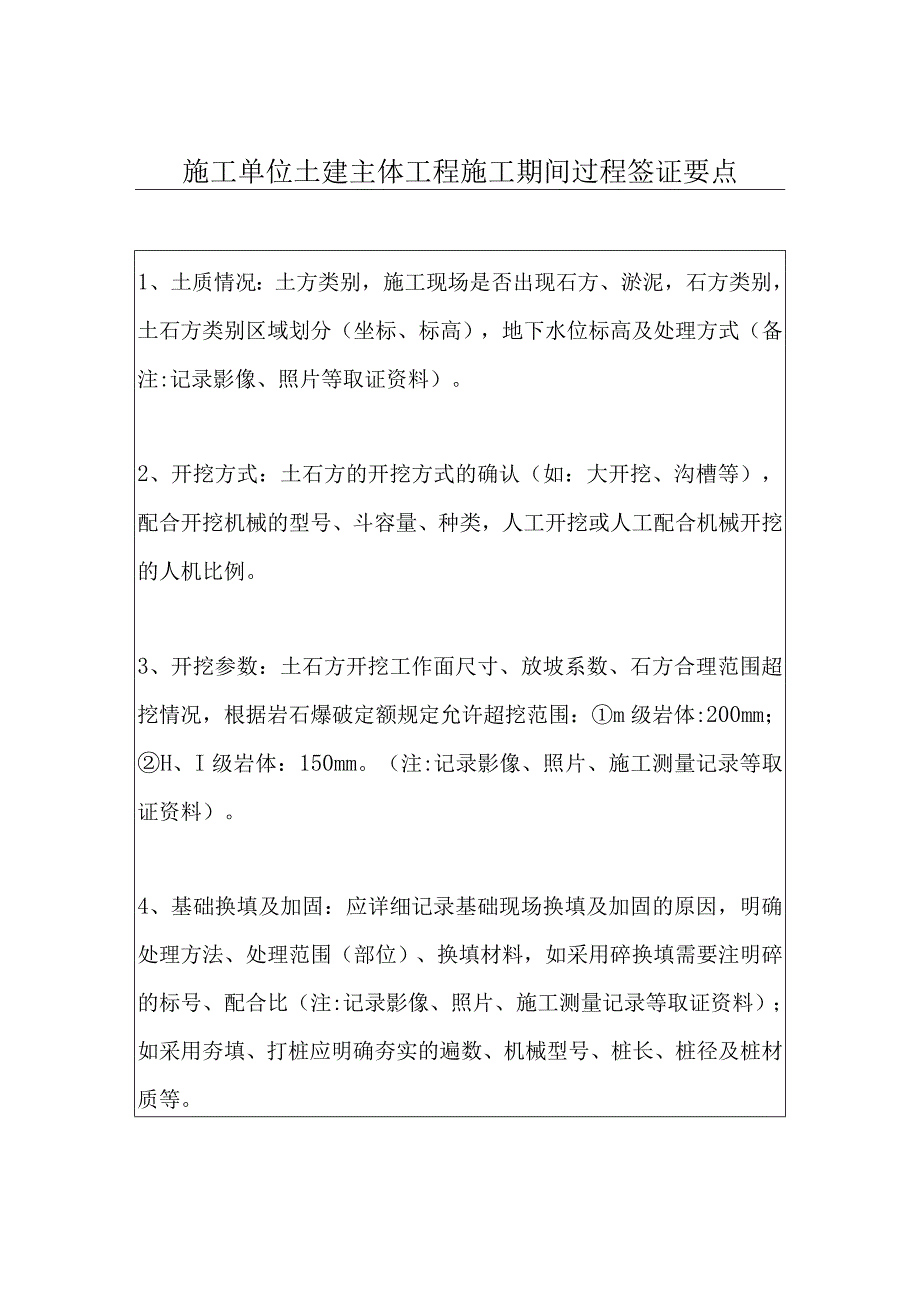

1、施工单位土建主体工程施工期间过程签证要点1、土质情况:土方类别,施工现场是否出现石方、淤泥,石方类别,土石方类别区域划分(坐标、标高),地下水位标高及处理方式(备注:记录影像、照片等取证资料)。2、开挖方式:土石方的开挖方式的确认(如:大开挖、沟槽等),配合开挖机械的型号、斗容量、种类,人工开挖或人工配合机械开挖的人机比例。3、开挖参数:土石方开挖工作面尺寸、放坡系数、石方合理范围超挖情况,根据岩石爆破定额规定允许超挖范围:m级岩体:200mm;H、I级岩体:150mm。(注:记录影像、照片、施工测量记录等取证资料)。4、基础换填及加固:应详细记录基础现场换填及加固的原因,明确处理方法、处理范

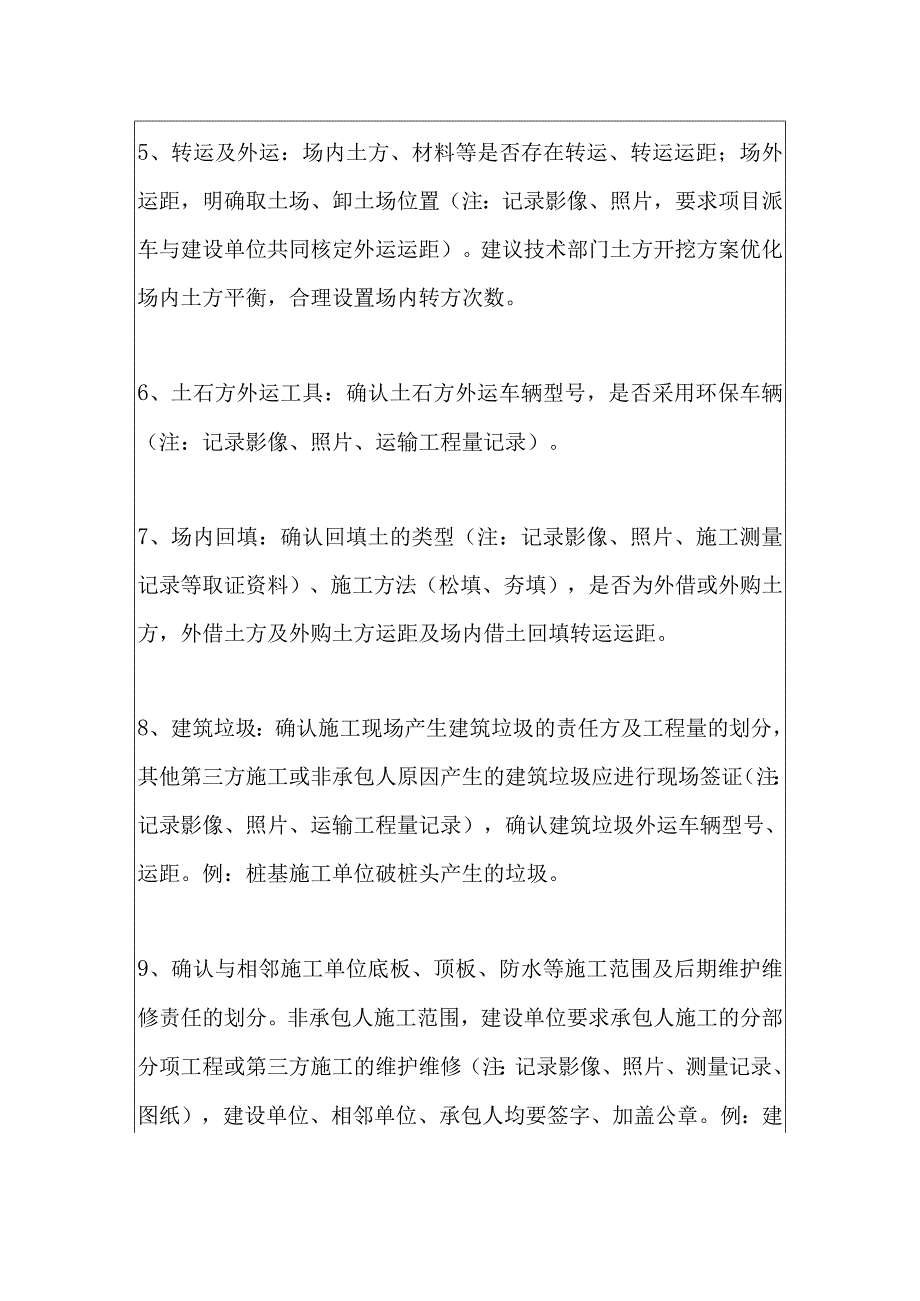

2、围(部位)、换填材料,如采用碎换填需要注明碎的标号、配合比(注:记录影像、照片、施工测量记录等取证资料);如采用夯填、打桩应明确夯实的遍数、机械型号、桩长、桩径及桩材质等。5、转运及外运:场内土方、材料等是否存在转运、转运运距;场外运距,明确取土场、卸土场位置(注:记录影像、照片,要求项目派车与建设单位共同核定外运运距)。建议技术部门土方开挖方案优化场内土方平衡,合理设置场内转方次数。6、土石方外运工具:确认土石方外运车辆型号,是否采用环保车辆(注:记录影像、照片、运输工程量记录)。7、场内回填:确认回填土的类型(注:记录影像、照片、施工测量记录等取证资料)、施工方法(松填、夯填),是否为外借

3、或外购土方,外借土方及外购土方运距及场内借土回填转运运距。8、建筑垃圾:确认施工现场产生建筑垃圾的责任方及工程量的划分,其他第三方施工或非承包人原因产生的建筑垃圾应进行现场签证(注:记录影像、照片、运输工程量记录),确认建筑垃圾外运车辆型号、运距。例:桩基施工单位破桩头产生的垃圾。9、确认与相邻施工单位底板、顶板、防水等施工范围及后期维护维修责任的划分。非承包人施工范围,建设单位要求承包人施工的分部分项工程或第三方施工的维护维修(注:记录影像、照片、测量记录、图纸),建设单位、相邻单位、承包人均要签字、加盖公章。例:建设单位指定桩基础施工单位遗留桩头钢筋调直、其他施工单位等10、建设单位土石方

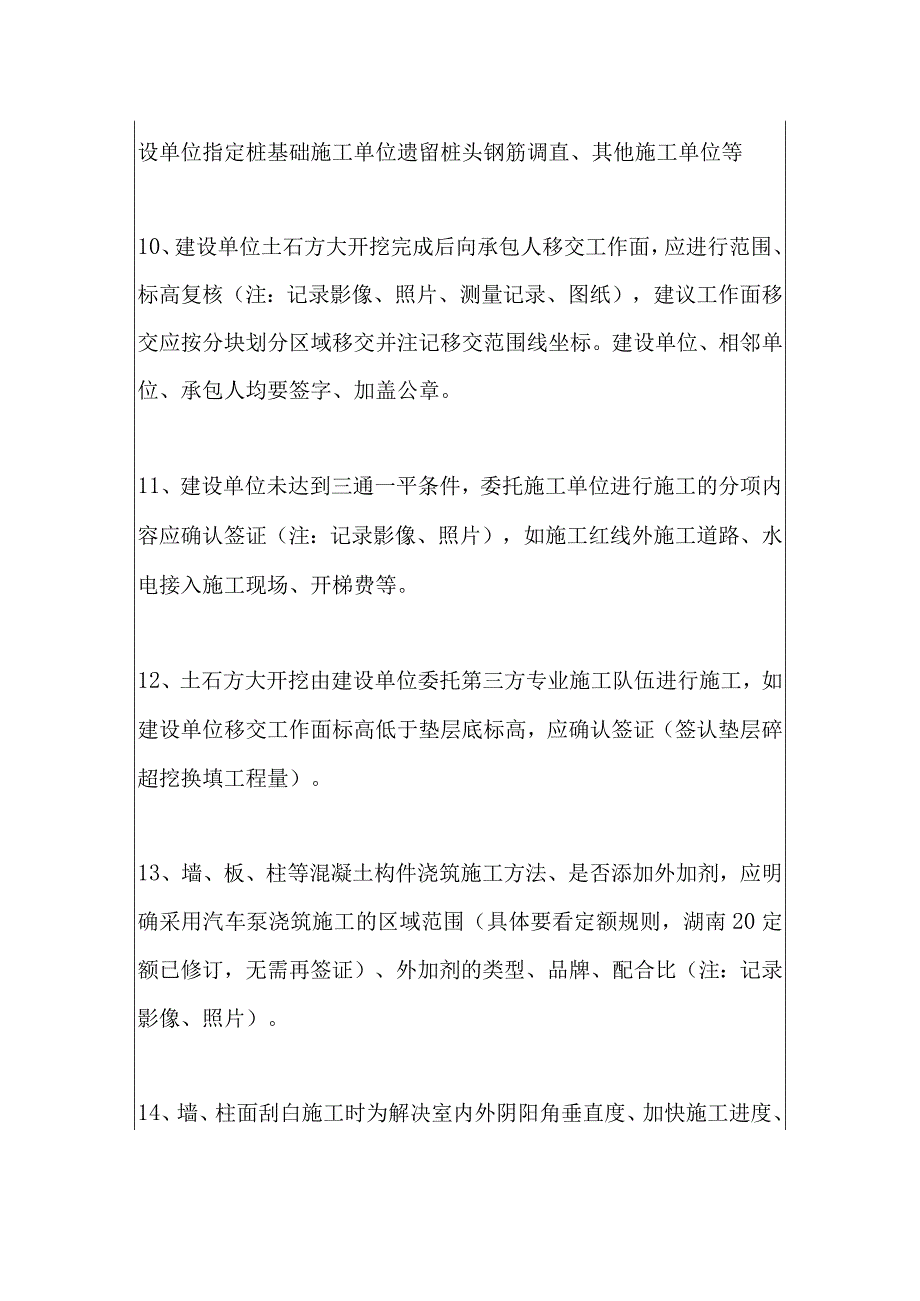

4、大开挖完成后向承包人移交工作面,应进行范围、标高复核(注:记录影像、照片、测量记录、图纸),建议工作面移交应按分块划分区域移交并注记移交范围线坐标。建设单位、相邻单位、承包人均要签字、加盖公章。11、建设单位未达到三通一平条件,委托施工单位进行施工的分项内容应确认签证(注:记录影像、照片),如施工红线外施工道路、水电接入施工现场、开梯费等。12、土石方大开挖由建设单位委托第三方专业施工队伍进行施工,如建设单位移交工作面标高低于垫层底标高,应确认签证(签认垫层碎超挖换填工程量)。13、墙、板、柱等混凝土构件浇筑施工方法、是否添加外加剂,应明确采用汽车泵浇筑施工的区域范围(具体要看定额规则,湖南2

5、0定额已修订,无需再签证)、外加剂的类型、品牌、配合比(注:记录影像、照片)。14、墙、柱面刮白施工时为解决室内外阴阳角垂直度、加快施工进度、提高工程质量和防撞能力、保持墙角永久性美观,采用新型建筑材料阴阳角护角线(金属、PVC,有翼、无翼)、新的施工工艺施工应确认签证(注:记录影像、照片等取证资料,从赶工角度考虑签证更为稳妥。)o15、圆钢材料按高线或普线应进行确认性签证,明确圆钢材料均为高线材料(注:记录影像、照片等取证资料,要求材料部门配合取证。)o高线与普线圆钢材料解释条文如下:线材主要是指直径5-9mm的热轧圆钢和IOmm以下的螺纹钢。大多通过卷线机卷成盘卷供应,也称盘条或盘圆。高线

6、:是指用“高速无扭轧机”轧制的盘条。轧制速度在80-160米/秒,每根重量(盘)在1.8-2.5吨,尺寸公差精度高(可达到0.02mm),在轧制过程中可通过调整工艺参数(特别是在冷却线上)来保证产品的不同要求。普线:是指用“普通轧机(一般是横列式复二重轧机)”轧制的盘条。轧制速度20-60米/秒,每根重量(盘)在0.4-0.6吨(市场上见到的一般是三根六头为一大盘),在轧制过程中仅可通过冷却线上风冷或空冷来保证产品性能。18、施工现场如果安装监控设备,应进行签证。根据相关文件应增加3%视频监控费用(注:记录影像、照片等取证资料)。19、材料检测费根据建设工程质量检测管理办法(建设部令第141号

7、)规定,建设工程的质量检测业务,由工程项目建设单位委托具有相应资质检测机构进行检测;根据湘价服(2009)186号文第三条建设工程质量检测服务费初次检测由建设单位承担,不合格需要再次检测的由施工方承担。据此应进行签证确认检测的工程内容,按湘价服(2009)186号文计取费用(针对该项合同条款明显与国家政策不符,应提交报告与建设单位申诉)。20、合同PlO-H约定材料价格按施工同期XX市建设工程造价管理协会主办的XX建设造价预算价;没有预算价按市场信息价;没有市场信息价及预算价按定额基准价;以上三种方式均没有的应进行签证协商定价,确认材料规格、型号、品牌、单价。21、安装工程施工过程非承包人原因

8、造成管道碰撞情况,应发函建设单位确认补救措施,经建设单位同意采用管道返弯、拆除管道等施工措施,发生的合同外工程量应据实签证(注:记录影像、照片等取证资料,确认拆除材料摊销比例,避免结算扣减材料费用)。22、因施工设计文件变更、二次装修设计等非承包人原因造成管线拆除、管线走向改变、新增管线等情况应据实进行签证(包括但不限于拆除材料摊销比例、切割机切槽、补槽、抹灰、已完成的管线预埋、已完成施工工程量、新增管线的敷设方、材料品牌、规格型号、保护措施等)。23、安装施工定额已包含管线开槽消耗量,如施工现场采用切割机切槽施工工艺应现场确认签证。24、建设单位工作联系函及非建设单位总工室发出变更函件应进行签证。25、建设单位总工室发出的变更函件发生的已施工部位工程量、拆除工程量应进行签证。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
