《某住宅楼脚手架工程施工方案(示范文本).docx》由会员分享,可在线阅读,更多相关《某住宅楼脚手架工程施工方案(示范文本).docx(9页珍藏版)》请在第壹文秘上搜索。

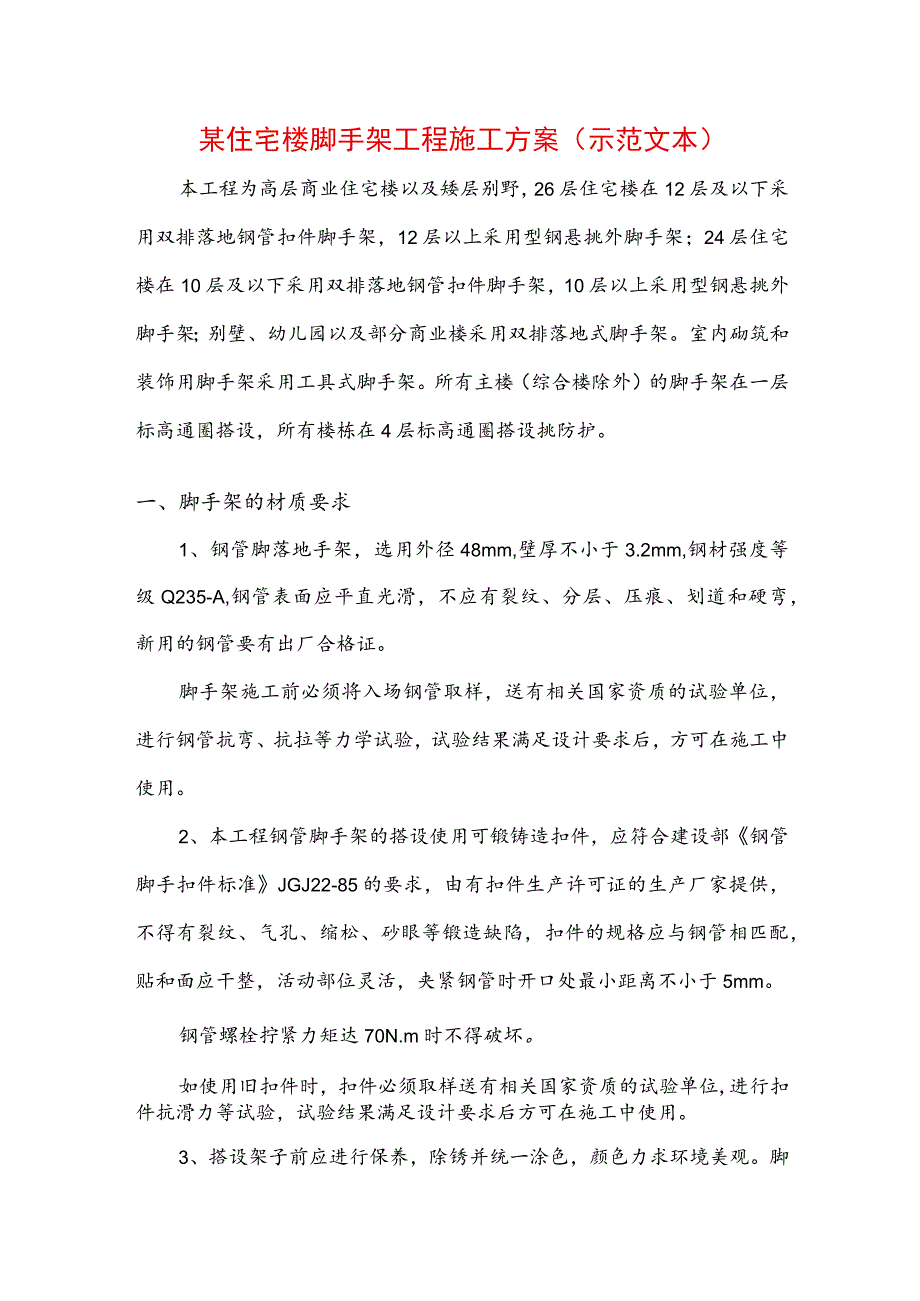

1、某住宅楼脚手架工程施工方案(示范文本)本工程为高层商业住宅楼以及矮层别野,26层住宅楼在12层及以下采用双排落地钢管扣件脚手架,12层以上采用型钢悬挑外脚手架;24层住宅楼在10层及以下采用双排落地钢管扣件脚手架,10层以上采用型钢悬挑外脚手架;别壁、幼儿园以及部分商业楼采用双排落地式脚手架。室内砌筑和装饰用脚手架采用工具式脚手架。所有主楼(综合楼除外)的脚手架在一层标高通圈搭设,所有楼栋在4层标高通圈搭设挑防护。一、脚手架的材质要求1、钢管脚落地手架,选用外径48mm,壁厚不小于3.2mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合

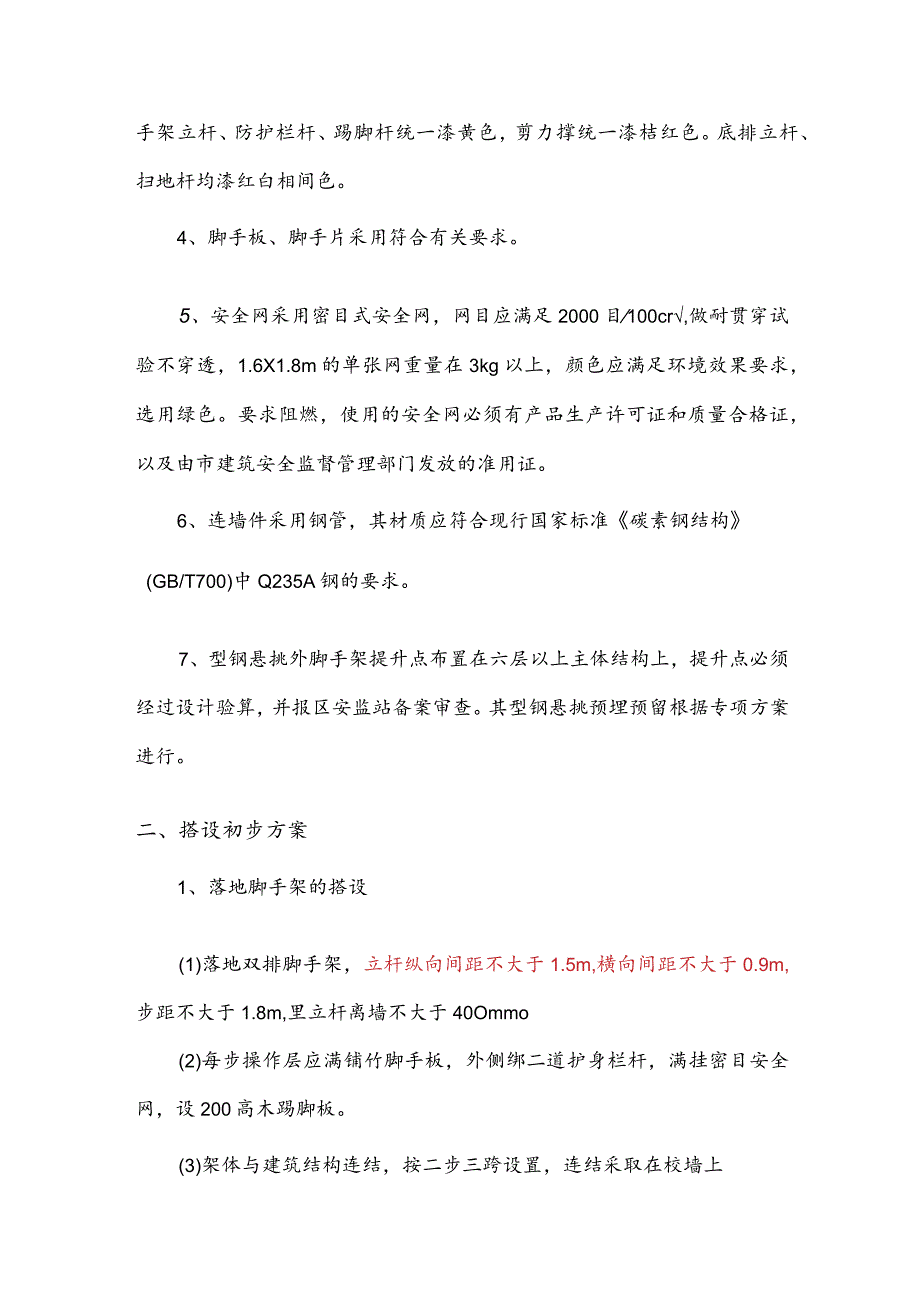

2、格证。脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部钢管脚手扣件标准JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧力矩达70N.m时不得破坏。如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后方可在施工中使用。3、搭设架子前应进行保养,除锈并统一涂色,

3、颜色力求环境美观。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。底排立杆、扫地杆均漆红白相间色。4、脚手板、脚手片采用符合有关要求。5、安全网采用密目式安全网,网目应满足2000目100cr,做耐贯穿试验不穿透,1.6X1.8m的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由市建筑安全监督管理部门发放的准用证。6、连墙件采用钢管,其材质应符合现行国家标准碳素钢结构(GB/T700)中Q235A钢的要求。7、型钢悬挑外脚手架提升点布置在六层以上主体结构上,提升点必须经过设计验算,并报区安监站备案审查。其型钢悬
4、挑预埋预留根据专项方案进行。二、搭设初步方案1、落地脚手架的搭设(1)落地双排脚手架,立杆纵向间距不大于1.5m,横向间距不大于0.9m,步距不大于1.8m,里立杆离墙不大于40Ommo(2)每步操作层应满铺竹脚手板,外侧绑二道护身栏杆,满挂密目安全网,设200高木踢脚板。(3)架体与建筑结构连结,按二步三跨设置,连结采取在校墙上埋铁件(-6X100X100)焊短钢管,与架体立杆用扣件连结。(4)高度超过30m时,落地脚手架的下部IOrT1,采用双立柱,两立柱间用旋转扣连接,间距为1.2m。(5)脚手架应按规定设置剪刀撑,剪刀撑的角度为60,剪刀撑的钢管搭接长度不小于1.0m,连接处扣件不少于
5、4个。附墙拉结6 48钢管-碎地面硬化I-素士夯实排水沟落地脚手架剖面图2、型钢悬挑外脚手架(1)对于型钢悬挑外脚手架的施工在施工前根据本工程的实际情况编制专项施工方案,并报当地安监站职能部门审批通过后方可实施。(2)由于本工程型钢悬挑外脚手架体量较大,对其施工荷载必须严格控制,脚手架的施工荷载确定为2KNm2,满载排数不得超过总排数的2/3。为此,必须在满足一层施工用的砂浆、窗框、面砖和玻璃等材料外,严禁将建筑组装后的大模板、成捆的钢筋、给排水管、建筑垃圾以及砌块等堆放到脚手架上。(3)型钢悬挑脚手架安装完毕后,应由项目部施工作业班组先行自检安装质量,并填写相关验收表格和报告,然后报总包单位
6、项目部组织相关人员进行验收。(4)型钢悬挑脚手架在每次升、降作业前必须组织检查,填写作业前的检查表,由总包单位签发作业指令书后方可进行升降作业。升降作业后即使组织检查,填写作业后的检查表。a一内排架距离墙长度Ib立杆的横距或排距ZI第一道支撑距离墙的距离m一悬挑梁锚固长度t一悬桃梁悬挑长度悬挑脚手架侧面图(5)对脚手架在使用过程中必须定期进行维修保养,必须按照相关制度严格执行。每升降作业五层或间隔一个月,需检查所有扣件是否有松动、机构联结是否可靠,并填写定期检查表。对损坏的部件应及时予以更换。对各运动部件、螺纹应定期(每周一次)润滑,螺纹外露部分应用帆布或塑料布进行包裹。三、脚手架搭设的施工顺
7、序(一)脚手架地基与基础施工1、脚手架地基与基础施工的施工,必须根据脚手架搭设高、搭设场地土质情况与现行国家标准建筑地基基础工程施工质量验收规范(GB50202-2013)的有关规定进行。落地脚手架必须设置胫基础,经采用C20,厚度为100,宽度1.5m,且沿脚手架外围设置排水沟300宽(豉砌排水沟抹灰)。2、脚手架底座底面标高宜高于自然地坪50mm。3、基础土方回填要分层夯实,脚手架基础钢管底座为14号槽钢或用50毫米厚木板垫。4、脚手架基础经验收合格后,应按施工组织设计的要求放线定。(二)架体搭设1、外脚手架搭设(1)脚手架必须配合施工进度搭设,一次搭设高度不应超相邻连接件以上二步。(2)
8、每搭完一步脚手架后,应按脚手架规范表8.2.4的规定校步距、纵距、横距及立杆的垂直度。(3)底座、垫板均应准确地放在定位线上,垫板宜采用长度不少于2跨通长14#槽钢。(4)立杆严禁钢管混合使用,相邻立杆的对接扣件不得在同一高度内,错开距离应符合规范规定。开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件;顶层立杆搭接长度与立杆顶端伸出建筑物的高度应符合脚手架规范规定;外脚手架立杆离墙500,架宽1.0米,立杆纵距1.51.7米,步距1.71.8米。(5)在封闭型脚手架的同一步中
9、,纵向水平杆应四周交圈,用直甭扣件与内外角部立杆固定。(6)双排外脚手架横向水平杆的靠墙一端至墙装饰面的距离不宜大于100mmo(7)当脚手架施工操作层高出连墙件二步时,应采取临时稳定措施,直到上一层连墙件搭设完后方可根据情况拆除。2、电梯井脚手架搭设(1)从二层楼面起张设安全网,往上每隔二层并最多隔Iom设置一道安全网。(2)拉结必须牢靠,墙面预埋张网钢筋不小于14,钢筋埋入长度不少于30d。(3)电梯井道防护安全网不得任意拆除,必须待安装电梯搭设脚手架时,方可拆除。(4)电梯井道的脚手架一律用钢管、扣件搭设,立杆与横杆均用直角扣件连接,扣件紧固力矩应达到4555Nm。脚手架所有横杆两端,均
10、与墙壁面撑紧,四角横杆与墙面距离,平衡配重一侧为60OmrTi,其它三侧均为400mm,离墙空档处应加隔排钢管,间距不大于200mm,隔排钢管离四周墙面不大于20Ommo(6)脚手架排距不大于1.8m,步距为1.8m,每低于楼层面20Omm处加搭一排横杆,横向间距为35OrTlrTI,满铺竹笆,并用铅丝四点绑扎牢固。(7)脚手架拆除顺序应自上而下进行,拆下的钢管、竹笆等应及时运出电梯井道,禁止乱扔乱抛。(8)电梯井道内的安全防护设施,必须定期进行检查、保养,发现隐患及时消除。(9)张设安全网及搭拆井道内脚手架时,操作人员必须戴好安全帽,并系好安全带。(10)电梯井内安全网内的垃圾必须及时清除干
11、净。四、脚手架的验收1、基础完工后及脚手架搭设前组织对脚手架基础的验收;2、首步脚手架搭设完成后由公司质安部组织工程部及项目经理部有关人员进行首次验收;以后由项目经理部组织每搭设完一层楼验收一次;3、每搭设完10-13m高度后由公司质安部组织工程部及项目经理部有关人员验收一次;4、作业层上施加荷载前应组织验收一次;5、搭设达到设计高度后由公司质安部组织工程部及项目经理部有关人员进行验收;五、脚手架的检查和保养1、脚手架的搭设完成后,操作者应在脚手架分段搭设完成后先进行自检,再经专职人员、搭设者、使用者共同检查验收,竟验收合格后办妥验收手续,在脚手架醒目处挂上脚手架验收的合格标牌,方可投入使用。
12、2、使用过程中对脚手架进行保养,检查脚手架的基础有无局部不均匀下沉,排水是否畅通,有无积水,脚手架底部有无堆放杂物;检查脚手架的整体和局部的垂直偏差,特别要注意脚手架的转角处和断口处的垂直度。如发现垂直度有异常现象,应及时加固和消除隐患;各类扣件的涂油和紧固。检查扣件时先检查扣件的外观,而后将扣件上的螺桧逆时针方向松几牙螺纹,再涂油紧固螺栓至规定的力矩范围;检查竹笆有否松动、悬挑,四角是否用铁丝扎牢,如发现问题应及时纠正;与建筑物连接的检查,检查连接件是否齐全和完好,有无松动、移动,如因装饰施工需要移动连接件时,应通知保养工,由保养工搬动,并按规定在邻近位置补足连接;要对外包安全网、外挑安全网、安全隔离设施、外侧挡板、栏杆、登高设施和接地防雷等安全设施进行检查,保证这些安全设施完整、牢固,能正常发挥安全作用。如果有损坏者要及时调换,如有松动应及时紧固,如发现松动和开口要及时连通;如脚手架有开口、断口和出入口,应对该部位进行重点检查,使这些部位始终符合安全规定:检查脚手架的荷载情况,使其不超过设计荷载,如有超载应及时卸荷至设计荷载。还要检查脚手架上堆物是否处安全位置和稳定状态,如发现有处于不安全位置和不稳定状态应及时纠正。此外,还要逐日清除脚手板(或竹笆板)上的垃圾。
