资源描述

《某扩建工程混凝土施工方法.docx》由会员分享,可在线阅读,更多相关《某扩建工程混凝土施工方法.docx(3页珍藏版)》请在第壹文秘上搜索。

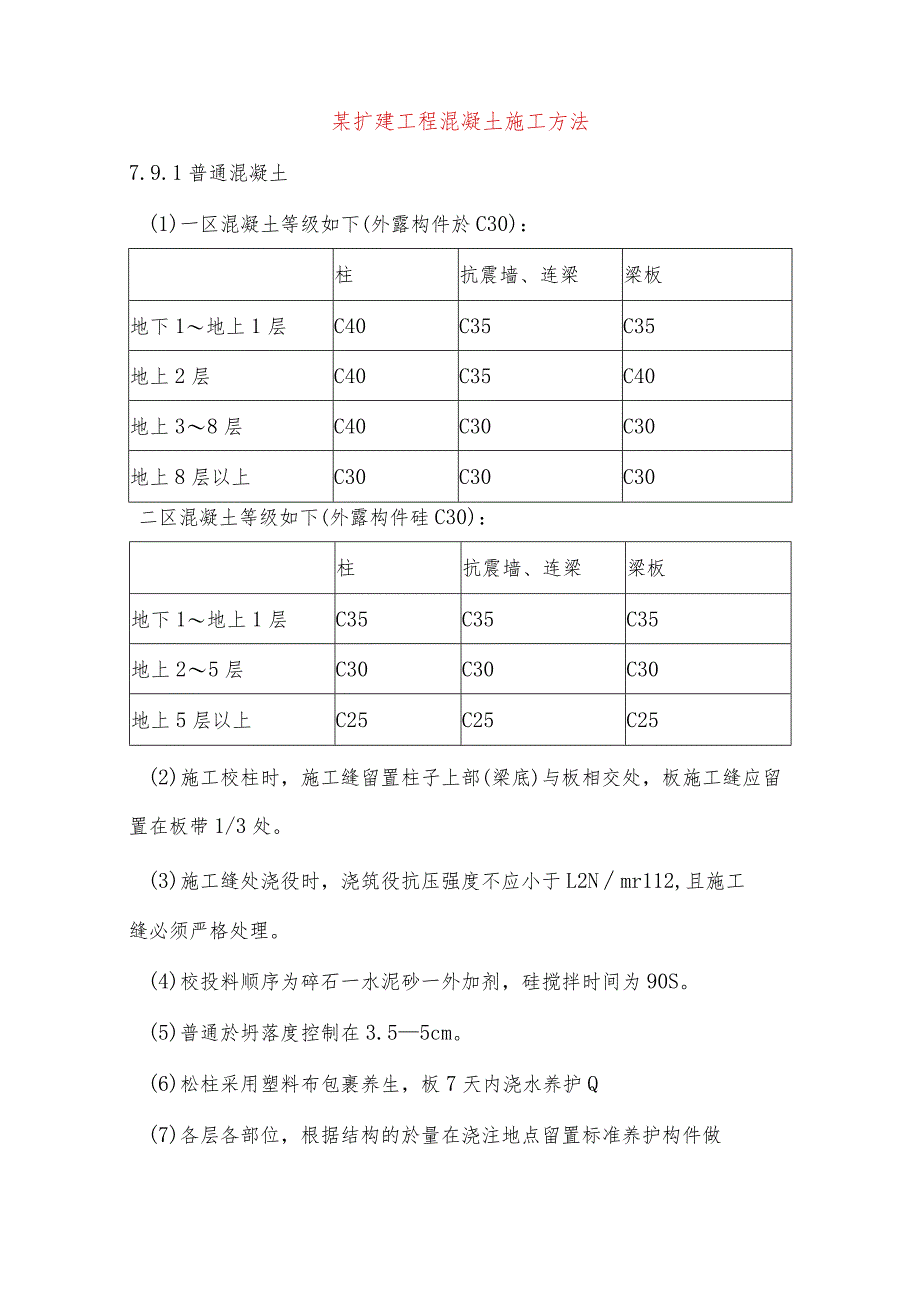

1、某扩建工程混凝土施工方法7.9.1普通混凝土(1)一区混凝土等级如下(外露构件於C30):柱抗震墙、连梁梁板地下1地上1层C40C35C35地上2层C40C35C40地上38层C40C30C30地上8层以上C30C30C30二区混凝土等级如下(外露构件硅C30):柱抗震墙、连梁梁板地下1地上1层C35C35C35地上25层C30C30C30地上5层以上C25C25C25(2)施工校柱时,施工缝留置柱子上部(梁底)与板相交处,板施工缝应留置在板带1/3处。(3)施工缝处浇役时,浇筑役抗压强度不应小于L2Nmr112,且施工缝必须严格处理。(4)校投料顺序为碎石一水泥砂一外加剂,硅搅拌时间为90S

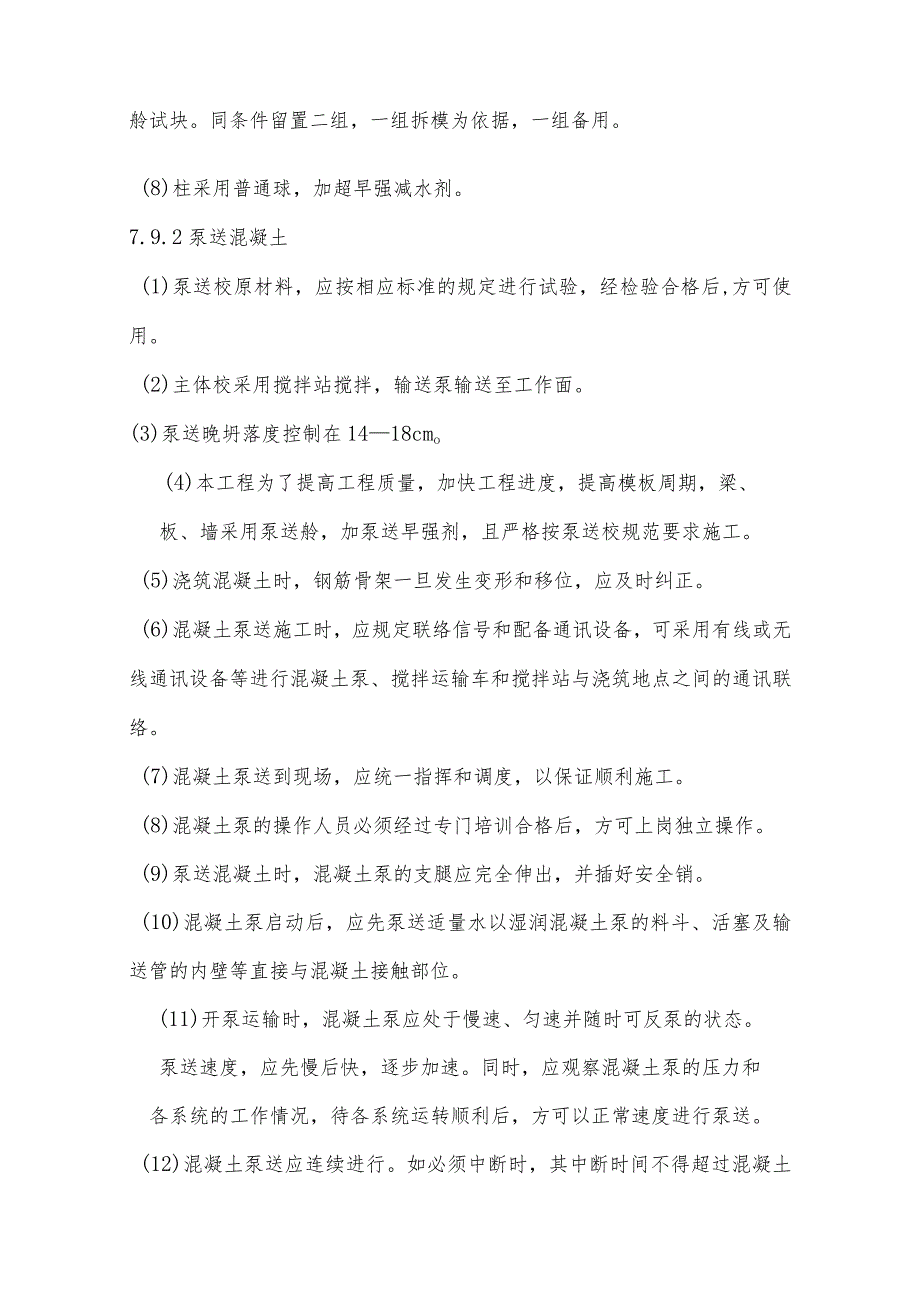

2、。(5)普通於坍落度控制在3.55cm。(6)松柱采用塑料布包裹养生,板7天内浇水养护Q(7)各层各部位,根据结构的於量在浇注地点留置标准养护构件做舲试块。同条件留置二组,一组拆模为依据,一组备用。(8)柱采用普通球,加超早强减水剂。7.9.2泵送混凝土(1)泵送校原材料,应按相应标准的规定进行试验,经检验合格后,方可使用。(2)主体校采用搅拌站搅拌,输送泵输送至工作面。(3)泵送晚坍落度控制在1418cmo(4)本工程为了提高工程质量,加快工程进度,提高模板周期,梁、板、墙采用泵送舲,加泵送早强剂,且严格按泵送校规范要求施工。(5)浇筑混凝土时,钢筋骨架一旦发生变形和移位,应及时纠正。(6)

3、混凝土泵送施工时,应规定联络信号和配备通讯设备,可采用有线或无线通讯设备等进行混凝土泵、搅拌运输车和搅拌站与浇筑地点之间的通讯联络。(7)混凝土泵送到现场,应统一指挥和调度,以保证顺利施工。(8)混凝土泵的操作人员必须经过专门培训合格后,方可上岗独立操作。(9)泵送混凝土时,混凝土泵的支腿应完全伸出,并插好安全销。(10)混凝土泵启动后,应先泵送适量水以湿润混凝土泵的料斗、活塞及输送管的内壁等直接与混凝土接触部位。(11)开泵运输时,混凝土泵应处于慢速、匀速并随时可反泵的状态。泵送速度,应先慢后快,逐步加速。同时,应观察混凝土泵的压力和各系统的工作情况,待各系统运转顺利后,方可以正常速度进行泵

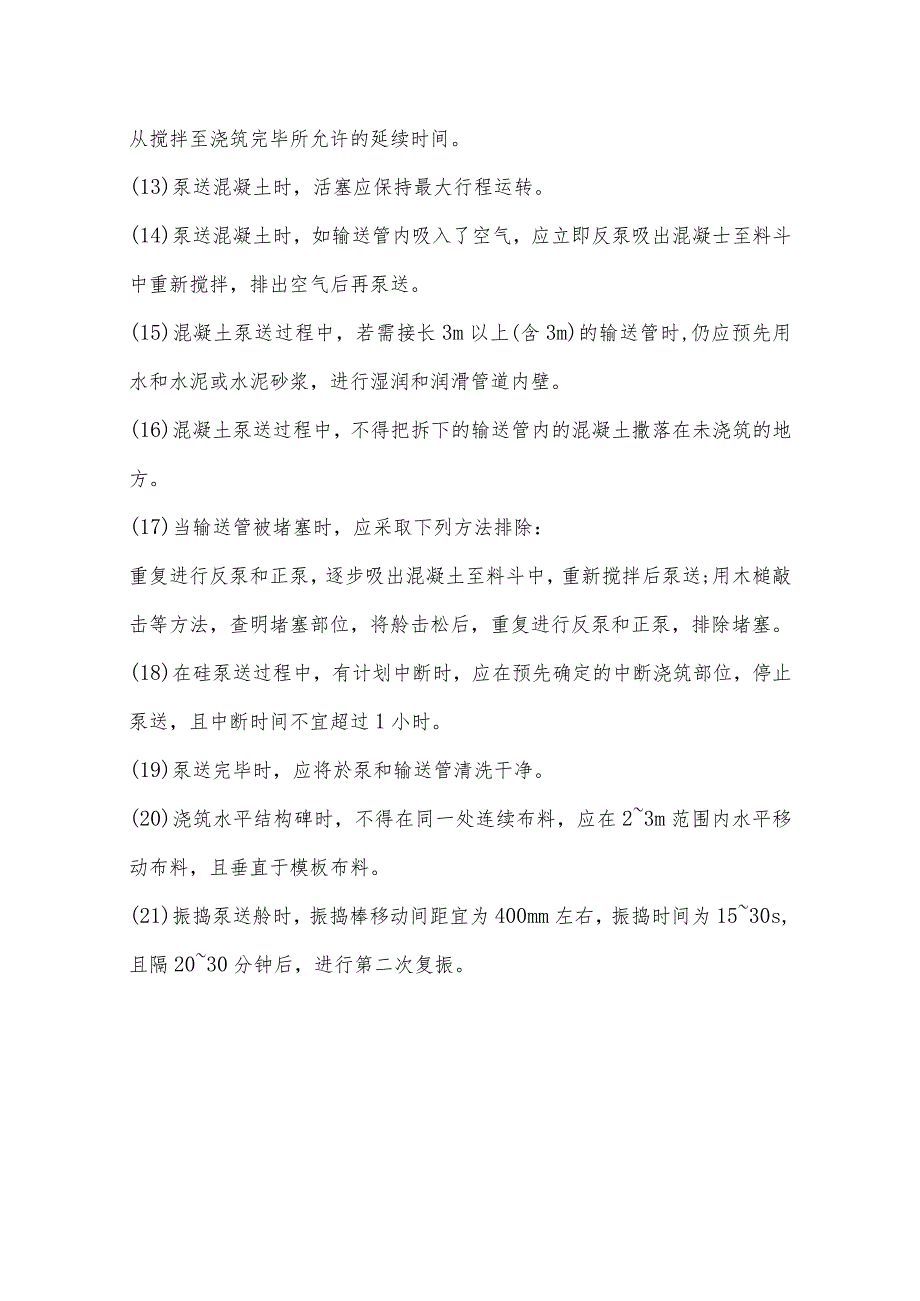

4、送。(12)混凝土泵送应连续进行。如必须中断时,其中断时间不得超过混凝土从搅拌至浇筑完毕所允许的延续时间。(13)泵送混凝土时,活塞应保持最大行程运转。(14)泵送混凝土时,如输送管内吸入了空气,应立即反泵吸出混凝士至料斗中重新搅拌,排出空气后再泵送。(15)混凝土泵送过程中,若需接长3m以上(含3m)的输送管时,仍应预先用水和水泥或水泥砂浆,进行湿润和润滑管道内壁。(16)混凝土泵送过程中,不得把拆下的输送管内的混凝土撒落在未浇筑的地方。(17)当输送管被堵塞时,应采取下列方法排除:重复进行反泵和正泵,逐步吸出混凝土至料斗中,重新搅拌后泵送;用木槌敲击等方法,查明堵塞部位,将舲击松后,重复进行反泵和正泵,排除堵塞。(18)在硅泵送过程中,有计划中断时,应在预先确定的中断浇筑部位,停止泵送,且中断时间不宜超过1小时。(19)泵送完毕时,应将於泵和输送管清洗干净。(20)浇筑水平结构碑时,不得在同一处连续布料,应在23m范围内水平移动布料,且垂直于模板布料。(21)振捣泵送舲时,振捣棒移动间距宜为400mm左右,振捣时间为1530s,且隔2030分钟后,进行第二次复振。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
