某滨海大道工程施工组织机构划分.docx

上传人:p** 文档编号:442308 上传时间:2023-08-28 格式:DOCX 页数:6 大小:21.01KB
下载 相关 举报
某滨海大道工程施工组织机构划分.docx_第1页
第1页 / 共6页
某滨海大道工程施工组织机构划分.docx_第2页
第2页 / 共6页
某滨海大道工程施工组织机构划分.docx_第3页
第3页 / 共6页
某滨海大道工程施工组织机构划分.docx_第4页
第4页 / 共6页
某滨海大道工程施工组织机构划分.docx_第5页
第5页 / 共6页
某滨海大道工程施工组织机构划分.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《某滨海大道工程施工组织机构划分.docx》由会员分享,可在线阅读,更多相关《某滨海大道工程施工组织机构划分.docx(6页珍藏版)》请在第壹文秘上搜索。

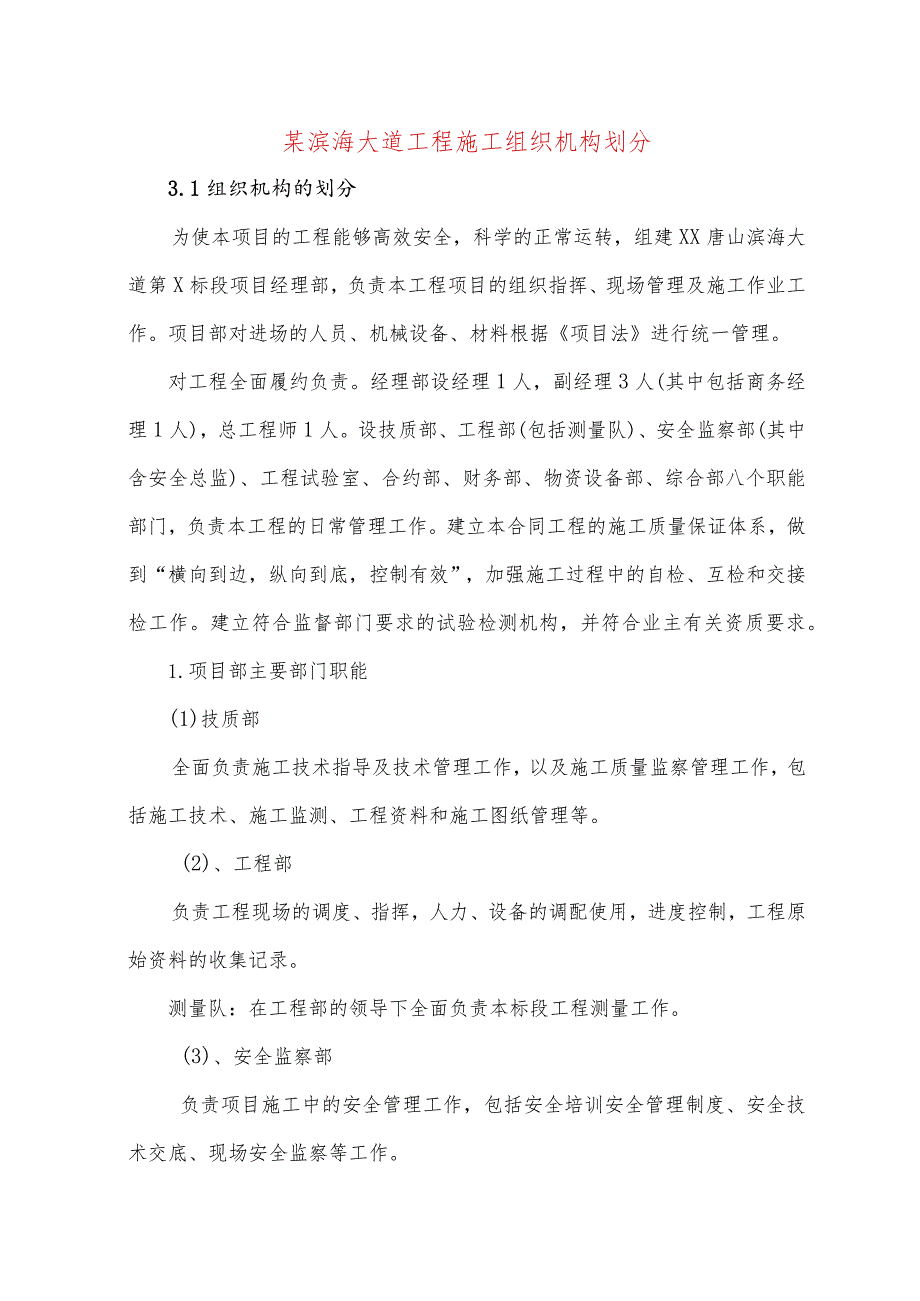

1、某滨海大道工程施工组织机构划分3.1组织机构的划分为使本项目的工程能够高效安全,科学的正常运转,组建XX唐山滨海大道第X标段项目经理部,负责本工程项目的组织指挥、现场管理及施工作业工作。项目部对进场的人员、机械设备、材料根据项目法进行统一管理。对工程全面履约负责。经理部设经理1人,副经理3人(其中包括商务经理1人),总工程师1人。设技质部、工程部(包括测量队)、安全监察部(其中含安全总监)、工程试验室、合约部、财务部、物资设备部、综合部八个职能部门,负责本工程的日常管理工作。建立本合同工程的施工质量保证体系,做到“横向到边,纵向到底,控制有效”,加强施工过程中的自检、互检和交接检工作。建立符合

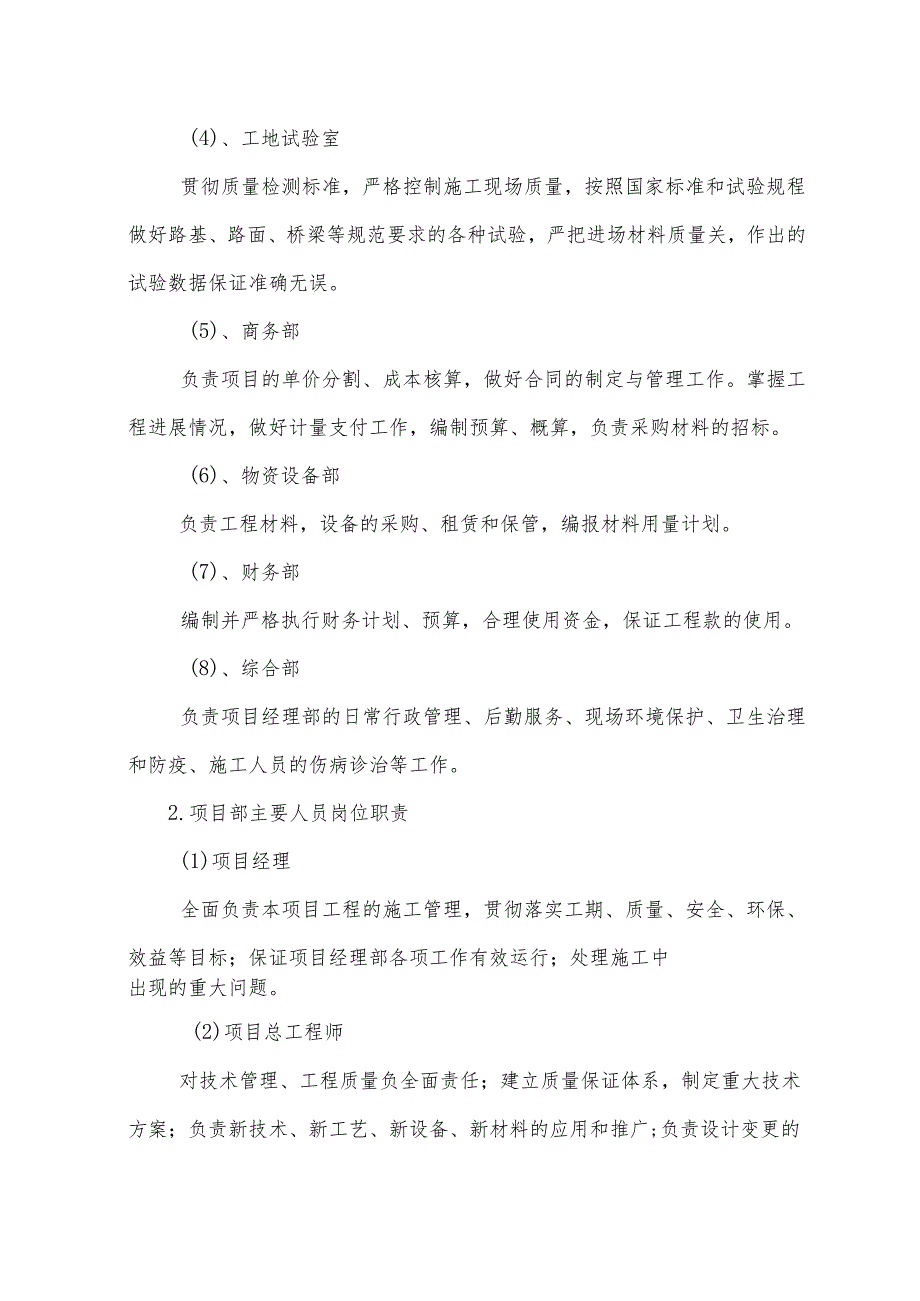

2、监督部门要求的试验检测机构,并符合业主有关资质要求。1.项目部主要部门职能(1)技质部全面负责施工技术指导及技术管理工作,以及施工质量监察管理工作,包括施工技术、施工监测、工程资料和施工图纸管理等。(2)、工程部负责工程现场的调度、指挥,人力、设备的调配使用,进度控制,工程原始资料的收集记录。测量队:在工程部的领导下全面负责本标段工程测量工作。(3)、安全监察部负责项目施工中的安全管理工作,包括安全培训安全管理制度、安全技术交底、现场安全监察等工作。(4)、工地试验室贯彻质量检测标准,严格控制施工现场质量,按照国家标准和试验规程做好路基、路面、桥梁等规范要求的各种试验,严把进场材料质量关,作出

3、的试验数据保证准确无误。(5)、商务部负责项目的单价分割、成本核算,做好合同的制定与管理工作。掌握工程进展情况,做好计量支付工作,编制预算、概算,负责采购材料的招标。(6)、物资设备部负责工程材料,设备的采购、租赁和保管,编报材料用量计划。(7)、财务部编制并严格执行财务计划、预算,合理使用资金,保证工程款的使用。(8)、综合部负责项目经理部的日常行政管理、后勤服务、现场环境保护、卫生治理和防疫、施工人员的伤病诊治等工作。2.项目部主要人员岗位职责(1)项目经理全面负责本项目工程的施工管理,贯彻落实工期、质量、安全、环保、效益等目标;保证项目经理部各项工作有效运行;处理施工中出现的重大问题。(

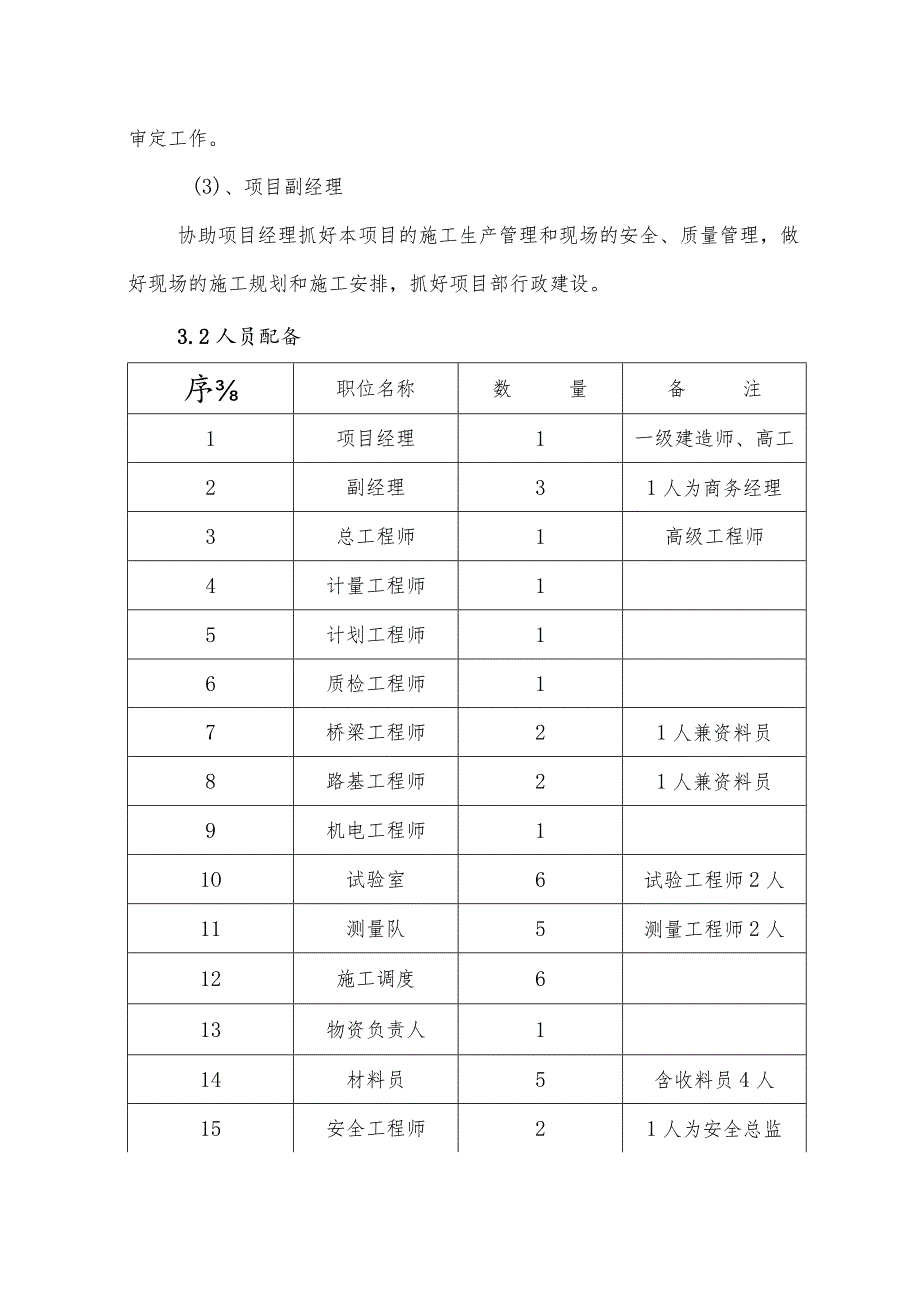

4、2)项目总工程师对技术管理、工程质量负全面责任;建立质量保证体系,制定重大技术方案;负责新技术、新工艺、新设备、新材料的应用和推广;负责设计变更的审定工作。(3)、项目副经理协助项目经理抓好本项目的施工生产管理和现场的安全、质量管理,做好现场的施工规划和施工安排,抓好项目部行政建设。3.2人员配备序职位名称数量备注1项目经理1一级建造师、高工2副经理31人为商务经理3总工程师1高级工程师4计量工程师15计划工程师16质检工程师17桥梁工程师21人兼资料员8路基工程师21人兼资料员9机电工程师11O试验室6试验工程师2人11测量队5测量工程师2人12施工调度613物资负责人114材料员5含收料员

5、4人15安全工程师21人为安全总监16财务会计217行政管理2合计423.3劳务队伍配置及劳力安排:1、路基工程(1)、吹砂。设3个吹砂施工队第一施工队从西向东,从标段终点k39+730向东至k38+000左右;k36+11536+870段,即从溯河大桥西侧至深坑东侧,由第一施工完队成,吹砂用船只25只,140人。第二施工队负责从k37+260海中深坑西侧边缘向西吹砂,与第一吹砂施工队相连接;配船只14只,80人,第三施工队从东向西吹砂(从k34+000开始至k35+345溯河大桥桥台);配船只14只,80人Q三个队主要完成吹砂工作中的软体排铺设、管袋围堰的制作、铺放、吹填,路基吹砂、围堰碎石

6、填平等工作,共4个作业面,53只船,300人。(2)、碾压。设2个路基碾压施工队,负责对已吹好的路基进行碾压以及对打设完碎石桩复合地基进行推平碾压。每队压路机8台,推土机4台,50人,分2个作业面;共计16台压路机、8台推土机,100人,4个作业面。(3)、打碎石桩。设6个碎石桩施工队。第1、第2施工队:里程k39+730-k38+000,1.73kmo第3施工队:里程k38+000-k37+260、第4施工队:k36+870k36+115,从大桥到深坑之间。第5、第6施工队:k34+000-k35+345,大桥东侧。其职责是对路基进行软基加固,用振冲碎石桩机打设碎石桩。每队设4台振冲碎石桩机

7、,30人,分两个作业面,共计24台碎石桩机,180人,12个作业面。(4)、防护。设4个防护施工队。第1、第2施工队:从k39+730k37+260,配3台输送车、1台输送泵,各50人,各分2个作业面,共4个作业面。第3施工队:k36+115-k36+870;配2台输送车、1台输送泵,40人。分2个作业面。第4施工队:k34+000-k35+345;配3台输送车、1台输送泵,60人,分2个作业面。各施工队对围堰外侧进行防护并对围堰内便道进行维护,包括铺碎石垫层、铺防渗土工布、灌筑模袋混凝土、抛石、灌筑及安放混凝土预制块等,由拌合站拌合混凝土输送泵灌筑模袋混凝土,输送车加料斗灌注混凝土,共计8台输送车,3台输送泵,200人。(5)、山皮石填筑。设2个路基填筑施工队主要负责填筑便道碎石、山皮石,以及路基内路床80Cnl的山皮石。每队运输车辆60辆,挖掘机4台,推土机2台,压路机4台,平地机1台,100人,分两个作业面;共计运输车辆120台,挖掘机8台,推土机4台,压路机8台,平地机2台,200人,作业面4个。另外拌合站按2班作业,每班20人,共计40人。2、桥梁工程队待桥梁施工图确定后再确定。总计高峰作业人数达980人。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
