某经济适用房地下车库冬期施工方案.docx

上传人:p** 文档编号:442326 上传时间:2023-08-28 格式:DOCX 页数:11 大小:34.53KB
下载 相关 举报
某经济适用房地下车库冬期施工方案.docx_第1页
第1页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第2页
第2页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第3页
第3页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第4页
第4页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第5页
第5页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第6页
第6页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第7页
第7页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第8页
第8页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第9页
第9页 / 共11页
某经济适用房地下车库冬期施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某经济适用房地下车库冬期施工方案.docx》由会员分享,可在线阅读,更多相关《某经济适用房地下车库冬期施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

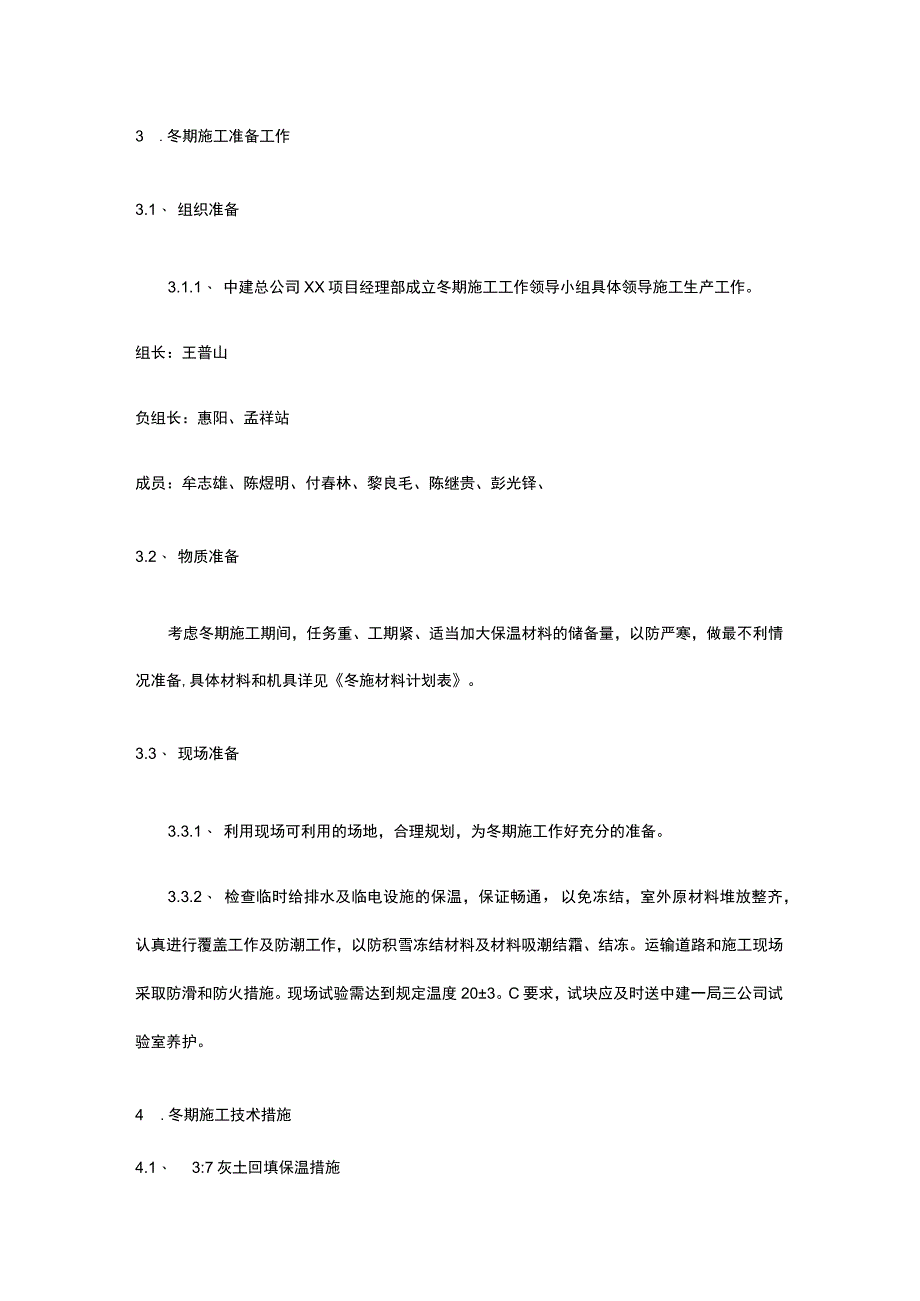

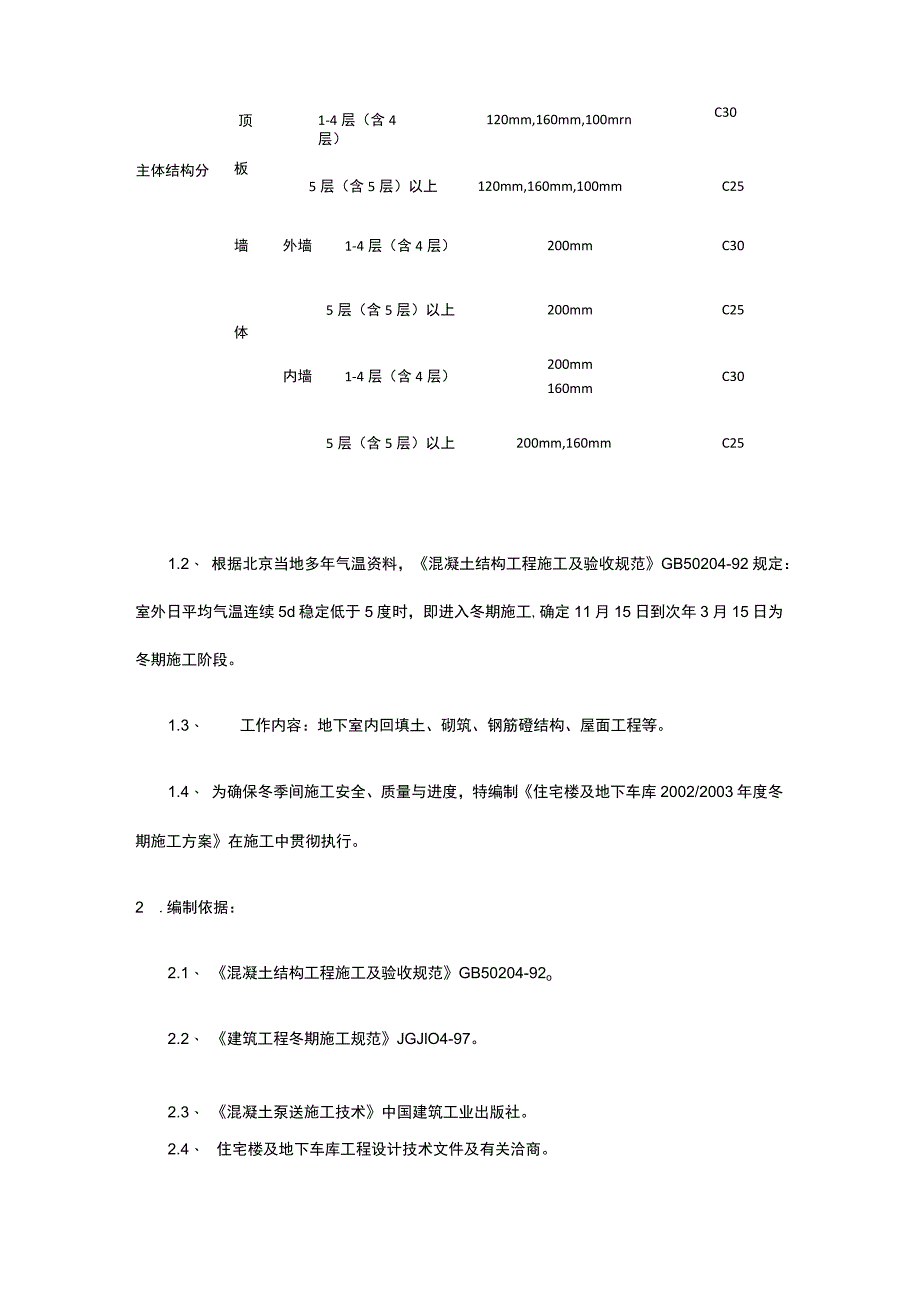

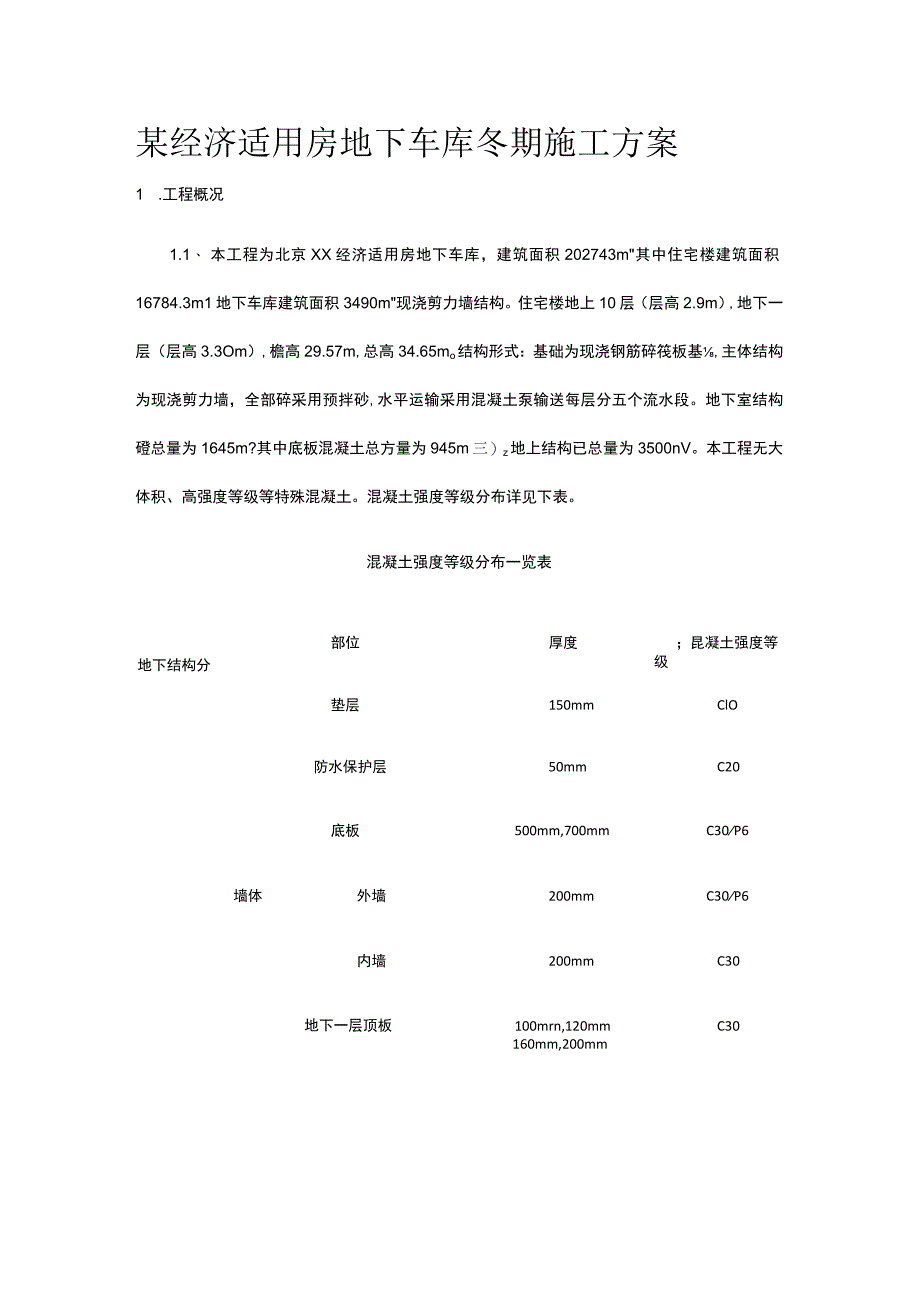

1、某经济适用房地下车库冬期施工方案1 .工程概况1.1、 本工程为北京XX经济适用房地下车库,建筑面积202743m其中住宅楼建筑面积16784.3m1地下车库建筑面积3490m现浇剪力墙结构。住宅楼地上10层(层高2.9m),地下一层(层高3.3Om),檐高29.57m,总高34.65mo结构形式:基础为现浇钢筋碎筏板基,主体结构为现浇剪力墙,全部碎采用预拌砂,水平运输采用混凝土泵输送每层分五个流水段。地下室结构磴总量为1645m?其中底板混凝土总方量为945m三)z地上结构已总量为3500nV。本工程无大体积、高强度等级等特殊混凝土。混凝土强度等级分布详见下表。混凝土强度等级分布一览表地下结

2、构分部位厚度;昆凝土强度等级垫层150mmClO防水保护层50mmC20底板500mm,700mmC30P6墙体外墙200mmC30P6内墙200mmC30地下一层顶板100mrn,120mmC30160mm,200mm板5层(含5层)以上120mm,160mm,100mmC25墙外墙1-4层(含4层)200mmC30体5层(含5层)以上200mmC25内墙1-4层(含4层)200mm160mmC305层(含5层)以上200mm,160mmC25顶1-4层(含4层)120mm,160mm,100mrnC30主体结构分1.2、 根据北京当地多年气温资料,混凝土结构工程施工及验收规范GB50204

3、-92规定:室外日平均气温连续5d稳定低于5度时,即进入冬期施工,确定11月15日到次年3月15日为冬期施工阶段。1.3、 工作内容:地下室内回填土、砌筑、钢筋磴结构、屋面工程等。1.4、 为确保冬季间施工安全、质量与进度,特编制住宅楼及地下车库2002/2003年度冬期施工方案在施工中贯彻执行。2 .编制依据:2.1、 混凝土结构工程施工及验收规范GB50204-92o2.2、 建筑工程冬期施工规范JGJlO4-97。2.3、 混凝土泵送施工技术中国建筑工业出版社。2.4、 住宅楼及地下车库工程设计技术文件及有关洽商。3 .冬期施工准备工作3.1、 组织准备3.1.1、 中建总公司XX项目经

4、理部成立冬期施工工作领导小组具体领导施工生产工作。组长:王普山负组长:惠阳、孟祥站成员:牟志雄、陈煜明、付春林、黎良毛、陈继贵、彭光铎、3.2、 物质准备考虑冬期施工期间,任务重、工期紧、适当加大保温材料的储备量,以防严寒,做最不利情况准备,具体材料和机具详见冬施材料计划表。3.3、 现场准备3.3.1、 利用现场可利用的场地,合理规划,为冬期施工作好充分的准备。3.3.2、 检查临时给排水及临电设施的保温,保证畅通,以免冻结,室外原材料堆放整齐,认真进行覆盖工作及防潮工作,以防积雪冻结材料及材料吸潮结霜、结冻。运输道路和施工现场采取防滑和防火措施。现场试验需达到规定温度203。C要求,试块应

5、及时送中建一局三公司试验室养护。4 .冬期施工技术措施4.1、 3:7灰土回填保温措施4.1.1、 为确保冬季回填土的质量,应抓住两个环节,一是保证回填土源不是冻土,二是回填土的防冻。上一步回填的土方的防冻宜采用阻燃草帘覆盖。对已夯实好的土方应进行覆盖保温。4.1.2、 回填土每层虚铺厚度不得超过200mm,夯实厚度为100150mm,并严禁用含有冻土块的土回填。4.1.3、 严格控制土的含水率,由工地化验员测定。并可用简易的办法检验,用手捏成团,距地Im高,落地即散为准。若土含水量过高时,采取翻松、晾晒,均匀掺入干土。4.1.4、 冬期填方施工应在填方前清除基底上等冰雪和保温材料。4.1.5

6、、 回填土施工应连续进行并应分层夯实,防止土层受冻,及时覆盖一层塑料薄膜和阻燃被。4.2、 砌体冬施措施4.2.1、 材料钱强度不低于MUlO,水泥砂浆强度M7.5,采用抗冻砂浆法,即在普通砂浆内掺入一定数量(根据试验室确定的配合比)的抗冻外加剂,使砂浆在负温下不冻结,且强度能够继续增长。4.2.2、 砖或砌块砌筑前应清除表面冰雪、积雪、浮灰。遇水浸泡后受冻的砖,砌块不能使用。砌筑时,当室外气温在零度以上,普通粘土砖可适当浇水湿润,浇水不宜过多,且随浇随用,砖的表面不得有游离水。423、砂浆采用水泥砂浆,砂浆稠度比常温时大1-3CM,并随拌随用,且使用温度档低于5摄氏度。水泥采用普通硅酸盐水泥

7、,使用前应未冻结,砂子应随进随用不得含有冻块。424、配制抗冻砂浆,抗冻剂设专人配制,先配成标准浓度溶液,然后再以一定比例的掺入温水配成所需要的施工溶液使用。425、砌筑时应采用一铲灰,一块砖,一揉压的三一”砌砖法,平铺压槎,以保证良好粘结,不得大面积铺灰砌筑。426、每天砌筑后,砖面上不应铺灰(但竖缝仍要填满),并用阻燃草帘等覆盖。砌筑表面不得有砂浆,在继续砌筑前,应扫净砌筑表面。4.2.7、 拌和砂浆时,水的温度不得超过80摄氏度,砂的温度不得超过40摄氏度,砂浆稠度宜较常温适当增大。428、砂浆试块的留置,除按常温规定要求外,应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度

8、和转入常温28d的砂浆强度。43、钢筋工程冬施措施431、在负温条件下使用的钢筋,施工时应加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。1.1.2、 当温度低于-20摄氏度时,不得对低合金级钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。1.1.3、 冬期钢筋的对焊,宜在室内进行,当必须在室外焊接时,其最低气温不宜低于-20摄氏度,且应有防雪挡风措施。1.1.4、 雪天或施焊现场风速超过3级,焊接时,采取在暖棚内焊接,焊接后冷却的接头应避免碰到冰雪。4.4、 冬施防水措施冬施防水SBS材料4.4.1、 、一般要求(1)、基层必须牢固,无松动现象,表面应平整清洁,无任何杂物和冰雪

9、。(2)、所用细部处理均应符合设计要求。(3)、长短边搭接120-15Omm。4.4.2、 冬施技术措施(1)、防水材料SBS改性沥青防水卷材。(2)、施工时应选风和日暖的晴朗天气,并在日照两小时后较高的气温时间内施工。(3)、卷材送至塔场,必须放置暖棚内竖向排放。(4)、因卷材脆硬,在施工中出现裂纹或折断处,应用热沥青胶刮涂,并加铺一道卷材补强。(5)、其他结构和操作要求同常温施工。4.5、 碎冬期施工技术措施451、根据混凝土结构工程施工及验收规范GB50204-92规定室外日平均气温连续5天低于5摄氏度时,碎结构工程采取冬期施工措施。4.5.1、 该工程的混凝土采用预拌混凝土。453、采

10、用综合蓄热法养护。4.5.4、 磅拌和物的出机温度不应低于1516,入模温度不应低于IOoCo4.5.5、 砂运输采用地泵输送,要求选择最短的路线,个别地段采用塔吊垂直运输。所有的泵管均用岩棉被包裹保温。4.5.6、 砂浇筑尽量避免寒流和风雪天气。4.5.7、 验冬施保温措施(1)、模板背楞间满贴50厚自熄性能的聚苯板,可达到保温效果。(2)、将浇筑完后每道墙上口用塑料布覆盖。(3)、当日大气平均气温一5。C以下时,在墙体浇筑磴的平台处放45煤炉子,在顶板浇筑碎时每个房间里放1-2个煤炉子,以提高周围环境温度。(4)、楼板浇筑结束后,初凝后用塑料布进行覆盖,其上盖一层阻燃草帘子。墙体拆模后,挂

11、阻燃草帘被。(5)、验试块除作两组标养试件,应增加两组与结构同条件养护的试件,分别用于检验受冻前的验强度和转入常温养护28d的磅强度。(6)、整个建筑物外搭设脚手架,外挂安全网,每操作层外围满挂彩条布。(7)、对边、棱角部位的保温厚度应增大到面部的23倍,混凝土在养护期间应防风防失水。(8)、测量放线必须掀开保温材料时,放完线要立即覆盖。4.6、 测温控制措施4.6.1、 冬施期间设专门测温领导小组组长:惠阳组员:牟志雄、陈煜明、付春林、黎良毛、陈继贵、彭光铎4.6.2、 每一施工段(层、面)测温孔均有编号,测温点详见测温孔平面布置图。4.6.3、 根据测温点布置图,测温孔用预埋薄铁皮管,孔深

12、为100-150mm或是墙板厚的二分之一,注意留孔时要有专人看管,以防施工踩(压)实测温孔。测温时按测温孔编号顺序号进行,温度计插入测温孔后,堵塞住孔口,留置在孔内35min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。现场测温安排序测温项目测温条测温次数测温时间号件每2h一次(根据浇筑磴时间)1混凝土养护温度4MPa前昼夜12次每6h一次(根据浇筑佐时间)4MPa后昼夜4次2:00、8:00、14:00、20:00各一2大气温度昼夜4次次3混凝土出罐和入模温每罐各测一根据浇筑硅时间度次4.6.4、 磅养护温度的测定,在强度未达到4

13、Nmm2以前,每2h测定一次,4Nmm2以后,每6h测定一次,现场测温结束时间:混凝土达到临界强度,且拆模后混凝土表面温度与环境温度415。(:、混凝土的减温速度不超过5C/h、测到与大气温度相同不再测试。4.6.5、 专职测温人员应认真负责,测温数据真实可靠,测温时间位置及测温值要及时详细记录下来,当测温出现负值时,要及时通知技术负责人,马上处理。每施工层停止测温时,测温人员将记录交给技术人员整理并审核,技术员签字后,报技术负责人审阅签定,然后归档,以备存查。466、质检人员每天检查测温情况及已出机入模温度,若发现问题及时通知主管领事口责任师。5.冬施安全措施及消防保卫措施5.1、 冬施恶劣

14、天气应停止施工,五、六级大风天气塔吊停止使用。5.2、 每日上班前由工长、质检员根据施工环境的具体情况向操作人员作技术安全交底及施工操作注意事项。5.3、 风雪过后,应对脚手架进行全面检查,并对行人采取可靠的防滑措施,及时清理积雪。5.4、 场电气设备、电线应由值班电工经常检查,发现隐患及时修改,确保安全,非正式焊工不准进行焊接操作。5.5、 做好冬季施工人员的劳保工作,参加冬季施工人员在满足御寒的条件下,尽量衣着简便,以防从事高处作业时刮拌摔伤或坠落。5.6、 回填土使用的蛙式大夯机必须有两人以上操作,并戴绝缘手套,穿绝缘鞋,电线由专人牵扶,确保用电安全。5.7、 严格用火制度,应每班开用火证,设专人看火,强化消防意识,消防栓设置明显标志。现场水箱、水管、地泵输送管应作防冻保温。5.8、 木工棚、施工楼层、生活区等都应备足灭火器材。5.9、 隔层设置消火栓,并配置足够消防带。5.10、 在施工楼层放置的用于提高环境温度(碎温度)的煤炉子,注意防火、防煤气中毒,并应备足灭火器材。冬施材料计划表序号名称规格数量单位备注1阻燃草帘被2000m2保温2聚苯板厚50mm2000m2自熄型3彩条布7000m2挡风4塑料布2000m2保温5温度计-300C-+1000C50根测温6煤炉子80016个加热7铁丝12#200Kg8石棉瓦50块

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
