某高层住宅楼工程季节性施工措施.docx

上传人:p** 文档编号:442392 上传时间:2023-08-28 格式:DOCX 页数:7 大小:20.92KB
下载 相关 举报
某高层住宅楼工程季节性施工措施.docx_第1页
第1页 / 共7页
某高层住宅楼工程季节性施工措施.docx_第2页
第2页 / 共7页
某高层住宅楼工程季节性施工措施.docx_第3页
第3页 / 共7页
某高层住宅楼工程季节性施工措施.docx_第4页
第4页 / 共7页
某高层住宅楼工程季节性施工措施.docx_第5页
第5页 / 共7页
某高层住宅楼工程季节性施工措施.docx_第6页
第6页 / 共7页
某高层住宅楼工程季节性施工措施.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《某高层住宅楼工程季节性施工措施.docx》由会员分享,可在线阅读,更多相关《某高层住宅楼工程季节性施工措施.docx(7页珍藏版)》请在第壹文秘上搜索。

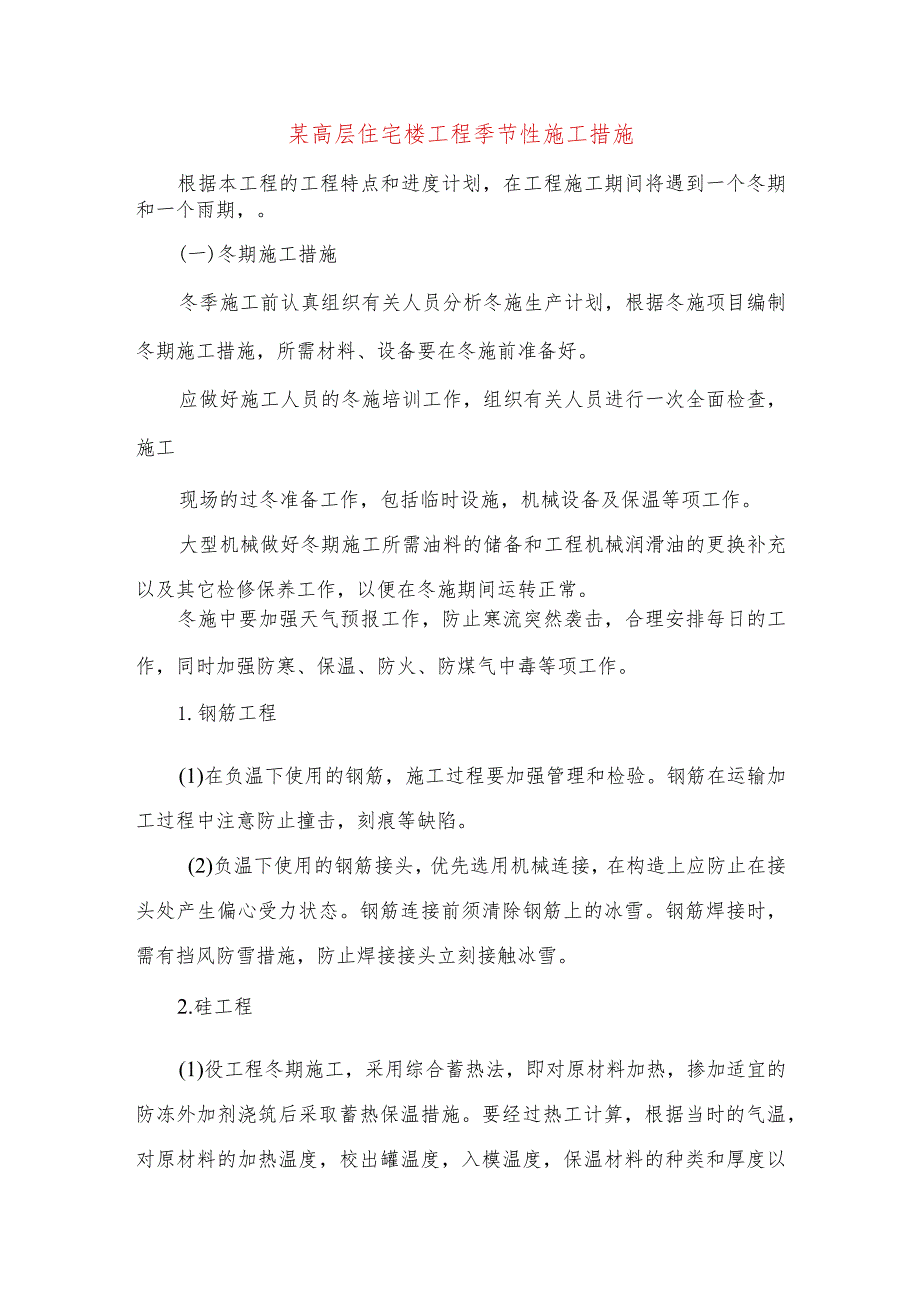

1、某高层住宅楼工程季节性施工措施根据本工程的工程特点和进度计划,在工程施工期间将遇到一个冬期和一个雨期,。(一)冬期施工措施冬季施工前认真组织有关人员分析冬施生产计划,根据冬施项目编制冬期施工措施,所需材料、设备要在冬施前准备好。应做好施工人员的冬施培训工作,组织有关人员进行一次全面检查,施工现场的过冬准备工作,包括临时设施,机械设备及保温等项工作。大型机械做好冬期施工所需油料的储备和工程机械润滑油的更换补充以及其它检修保养工作,以便在冬施期间运转正常。冬施中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。1.钢筋工程(1)在负温下使用的钢

2、筋,施工过程要加强管理和检验。钢筋在运输加工过程中注意防止撞击,刻痕等缺陷。(2)负温下使用的钢筋接头,优先选用机械连接,在构造上应防止在接头处产生偏心受力状态。钢筋连接前须清除钢筋上的冰雪。钢筋焊接时,需有挡风防雪措施,防止焊接接头立刻接触冰雪。2.硅工程(1)役工程冬期施工,采用综合蓄热法,即对原材料加热,掺加适宜的防冻外加剂浇筑后采取蓄热保温措施。要经过热工计算,根据当时的气温,对原材料的加热温度,校出罐温度,入模温度,保温材料的种类和厚度以及保温时间作出规定。(2)本工程硅采用防冻型减水剂要求校入模温不低于10,拟采用阻燃草帘被保温,厚度经热工计算后确定。於搅拌时间为常温下搅拌时间的1

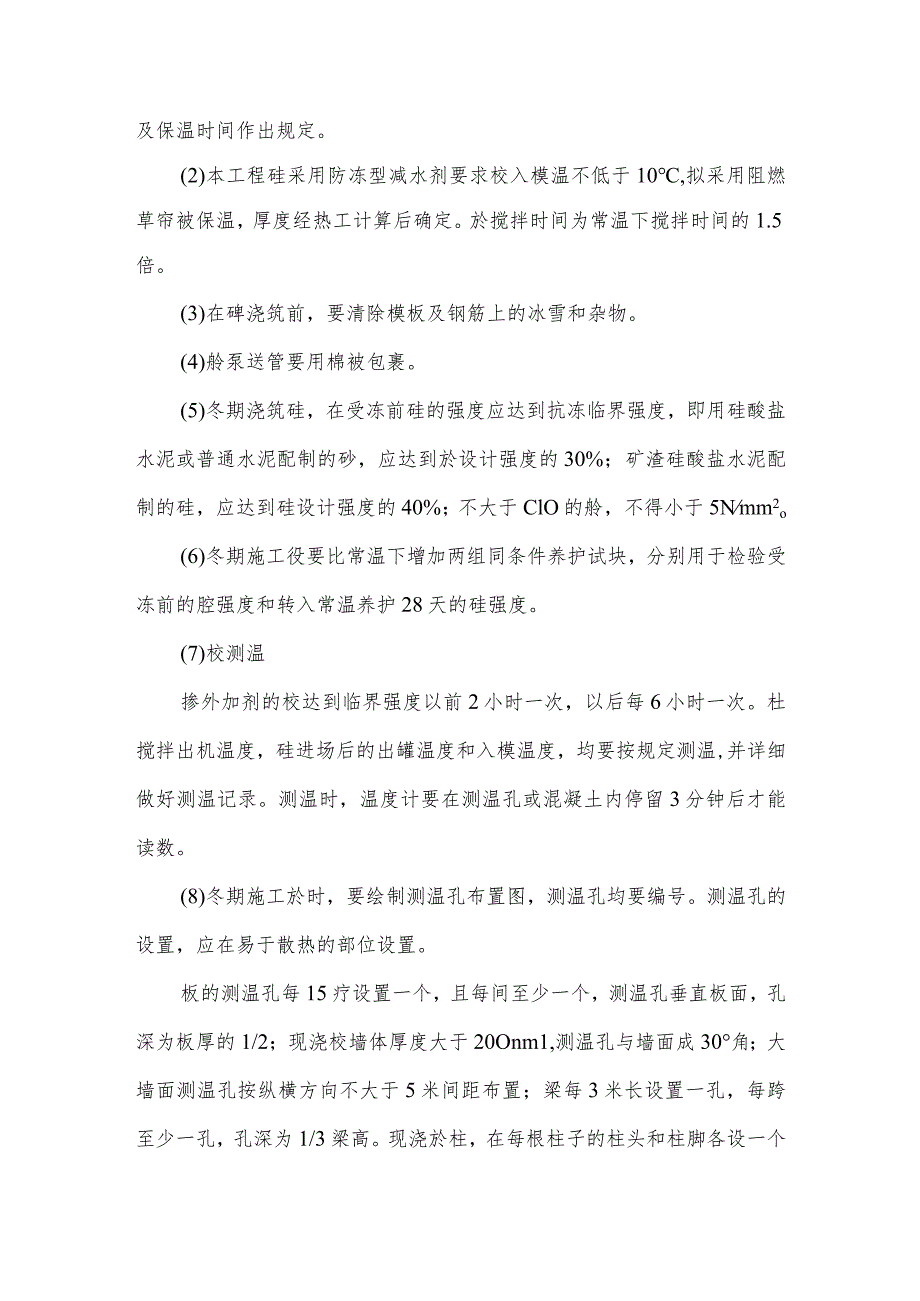

3、.5倍。(3)在碑浇筑前,要清除模板及钢筋上的冰雪和杂物。(4)舲泵送管要用棉被包裹。(5)冬期浇筑硅,在受冻前硅的强度应达到抗冻临界强度,即用硅酸盐水泥或普通水泥配制的砂,应达到於设计强度的30%;矿渣硅酸盐水泥配制的硅,应达到硅设计强度的40%;不大于ClO的舲,不得小于5Nmm2o(6)冬期施工役要比常温下增加两组同条件养护试块,分别用于检验受冻前的腔强度和转入常温养护28天的硅强度。(7)校测温掺外加剂的校达到临界强度以前2小时一次,以后每6小时一次。杜搅拌出机温度,硅进场后的出罐温度和入模温度,均要按规定测温,并详细做好测温记录。测温时,温度计要在测温孔或混凝土内停留3分钟后才能读数

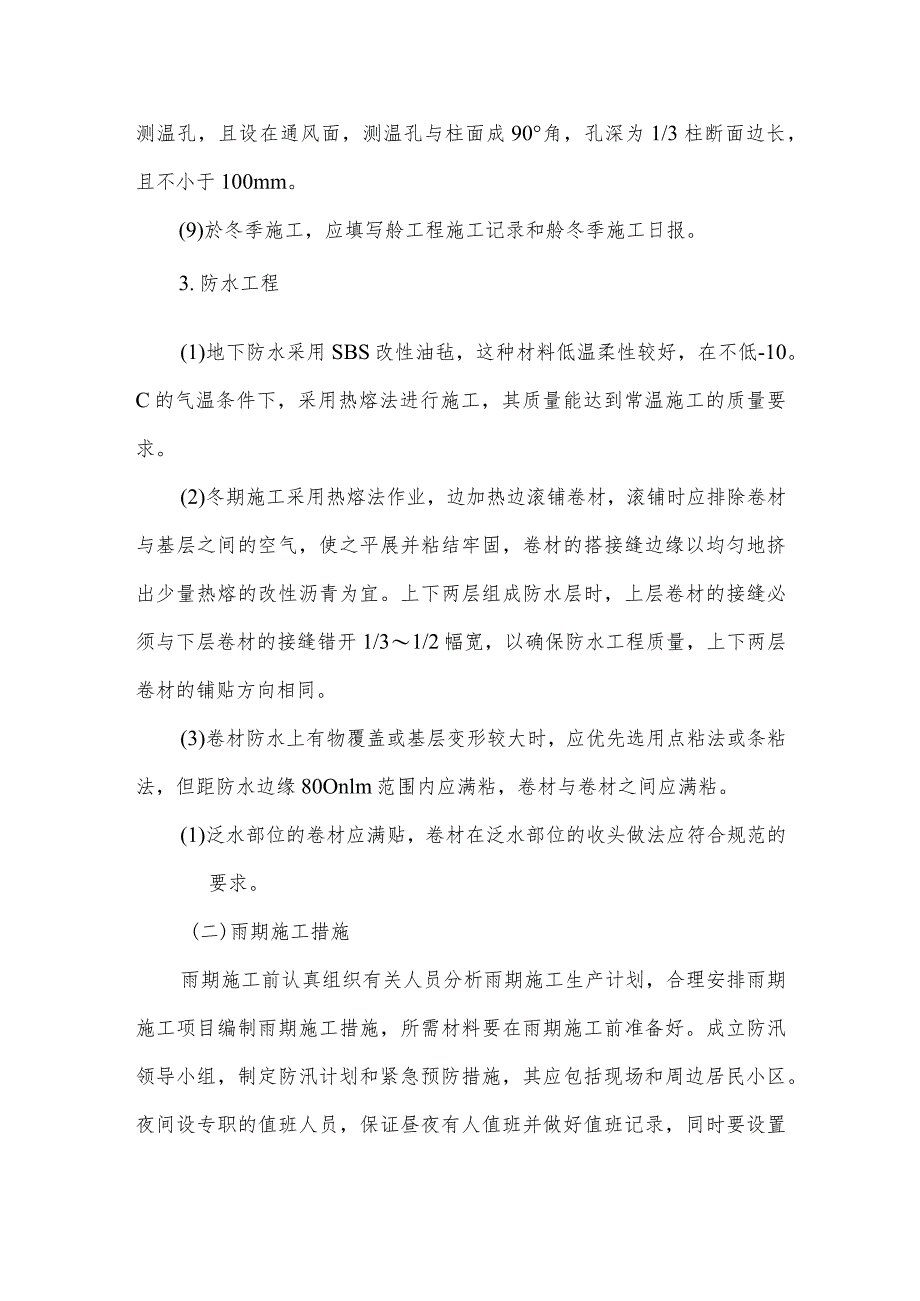

4、。(8)冬期施工於时,要绘制测温孔布置图,测温孔均要编号。测温孔的设置,应在易于散热的部位设置。板的测温孔每15疗设置一个,且每间至少一个,测温孔垂直板面,孔深为板厚的1/2;现浇校墙体厚度大于20Onm1,测温孔与墙面成30角;大墙面测温孔按纵横方向不大于5米间距布置;梁每3米长设置一孔,每跨至少一孔,孔深为1/3梁高。现浇於柱,在每根柱子的柱头和柱脚各设一个测温孔,且设在通风面,测温孔与柱面成90角,孔深为1/3柱断面边长,且不小于100mm。(9)於冬季施工,应填写舲工程施工记录和舲冬季施工日报。3.防水工程(1)地下防水采用SBS改性油毡,这种材料低温柔性较好,在不低-10。C的气温条

5、件下,采用热熔法进行施工,其质量能达到常温施工的质量要求。(2)冬期施工采用热熔法作业,边加热边滚铺卷材,滚铺时应排除卷材与基层之间的空气,使之平展并粘结牢固,卷材的搭接缝边缘以均匀地挤出少量热熔的改性沥青为宜。上下两层组成防水层时,上层卷材的接缝必须与下层卷材的接缝错开1/31/2幅宽,以确保防水工程质量,上下两层卷材的铺贴方向相同。(3)卷材防水上有物覆盖或基层变形较大时,应优先选用点粘法或条粘法,但距防水边缘80Onlm范围内应满粘,卷材与卷材之间应满粘。(1)泛水部位的卷材应满贴,卷材在泛水部位的收头做法应符合规范的要求。(二)雨期施工措施雨期施工前认真组织有关人员分析雨期施工生产计划

6、,合理安排雨期施工项目编制雨期施工措施,所需材料要在雨期施工前准备好。成立防汛领导小组,制定防汛计划和紧急预防措施,其应包括现场和周边居民小区。夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气预报。组织有关人员进行一次全面检查施工现场的准备工作,包括临时设施、临电、机械设备防雨、防护等工作,检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。在雨期到来前,做好高耸塔吊和高脚手架防雷装置,质量检查部门要对避雷装置作一次全面检查,确保防雷安全。1 .混凝土施工混凝土施工应尽量避免在雨天进行。大雨和暴雨不得浇筑混凝土

7、,新浇筑混凝土应覆盖,以防雨水冲刷。防水混凝土严禁雨天施工。雨期施工,在浇筑板、墙混凝土时,可根据实际情况调整塌落度。浇筑板、墙、柱混凝土时,可适当减小塌落度。梁板同时浇筑时应沿次梁方向浇筑,此时如遇雨而停止施工,可将施工缝留在次梁和板上,从而保证主梁的整体性。2 .钢筋工程现场钢筋堆放应垫高,以防钢筋泡水锈蚀。有条件的应将钢筋堆放在钢筋骨架上。预后钢筋视情况进行除锈处理,不得把锈蚀严重的钢筋用于结构上。下雨天避免钢筋焊接施工,以免影响施工质量。3 .模板工程雨天使用的木模板拆下以后应放平,以免变形,木模板拆下后及时清理,刷脱模剂,大雨过后应重新刷一遍。模板拼装后尽快浇注混凝土,防止模板遇雨变

8、形。若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。大块模板落地时,地面应坚实,并支撑固定。4 .脚手架工程雨期前对所有脚手架进行全面检查,脚手架立杆底座必须牢固,并加扫地杆,外用脚手架要与墙体拉接牢固外架基础应随时观察,如有下陷或变形,应立即处理。5 .屋面工程保温层的铺设必须避开雨天,并及时做找平层和防水层,以免保温层含水过多,影响保温隔热效果。如做防水前遇雨,应将保温层或找平层覆盖。雨后继续施工时,必须对保温层进行取样测含水率,含水率低于9%方可施工。新做的防水层遇有天气有雨时,应用塑料薄膜盖牢,不得使新做的防水层遭到冲刷。6 .机电安装设备预留孔

9、洞做好防雨措施。如施工现场地下部分设备已安装完毕,要采取措施防止设备受潮、被水浸泡。现场中外露的管道或设备,应用塑料布或其它防雨材料盖好。直埋电缆敷设完后,应立即铺沙,盖砖及回填夯实,防止下雨时,雨水流入沟槽内。室外电缆中间头、终端头制作应选择晴朗无风的天气,油浸纸绝缘电缆制作前须摇测电缆绝缘及校验潮气,如发现电缆有潮气浸入时,应逐段切除,直到没有潮气为止。敷设于潮湿场所的电线管路、管口、管子连接处应作密封处理。按照计划,在雨期施工的项目有主体工程、砌体工程、装饰工程、屋面工程及水、电安装工程等项目。7 .雨期施工前详细安排生产计划,根据施工项目制订施工措施,施工所用原材料及防雨材料、设备提前

10、准备好。8 .根据现场实际情况,制订排水措施,道路两旁设排水沟保证道路不积水,雨天排水畅通,建筑物周围应做挡水塔及排水沟,防止地面雨水浸袭地基。9 .成立防汛领导小组,实行昼夜值班制度,做好值班记录,紧急情况及时报告,并及时收听天气预报,掌握天气变化情况。10 .全面检查现场的供水、供电、机械设备、外架、仓库等生活设施,使之满足雨期施工的要求。11 .塔吊应设置避雷装置。12 .水泥全部存入仓库做到不漏不潮,水泥下边要垫起30cm,并铺一层油毡,防止潮湿。陶粒空心砖底部用木方垫起,上边用苫布覆盖。13 .砌体工程本工程砌体采用加气校砌块,雨期施工不应使用过湿的砌块,以避免砂浆流淌,影响砌体质量

11、;雨后继续施工时,应复核砌体垂直度。砌筑砂浆应随用随拌,下班前灰槽中不得剩灰,以避免砂浆被雨水冲涮,不能使用。下班前应将砌体顶部用塑料薄膜覆盖,防水下雨冲涮墙体。14 .屋面工程屋面保温层的铺设须避开雨天,并及时做找平层和防水层,如做防水前遇雨,必须对保温层或找平层用塑料薄膜覆盖。做防水前必须测定找平层的含水率,含水率低于9%方可施工防水层。15 .装饰工程雨期进行装饰工程施工,要合理安排施工程序,晴天安排外装修施工,雨天安排内装修。雨天不能进行外装修施工。做内装修时,若门窗尚未安装好,可用塑料薄膜将门窗遮挡。结构封顶前,电梯井、楼梯口、通风口等均需用塑料薄膜封挡,以防雨水浸入室内。各种惧雨、怕潮的材料均应入库或覆盖苫布。16 .水、电安装工程已安装的设备,要采取措施,防止受潮或被水浸泡,设备预留洞口做好防雨措施。直埋电缆敷设后,应立即铺砂,盖砖及回填夯实,防止雨水浸入。现场中外露的管道或设备,应用塑料布覆盖。敷设于潮湿场所的电线管路、管口、管子连接处应做好密封外理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
