桩体混凝土不连续处理措施.docx

上传人:p** 文档编号:442474 上传时间:2023-08-28 格式:DOCX 页数:1 大小:13.76KB
下载 相关 举报
桩体混凝土不连续处理措施.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《桩体混凝土不连续处理措施.docx》由会员分享,可在线阅读,更多相关《桩体混凝土不连续处理措施.docx(1页珍藏版)》请在第壹文秘上搜索。

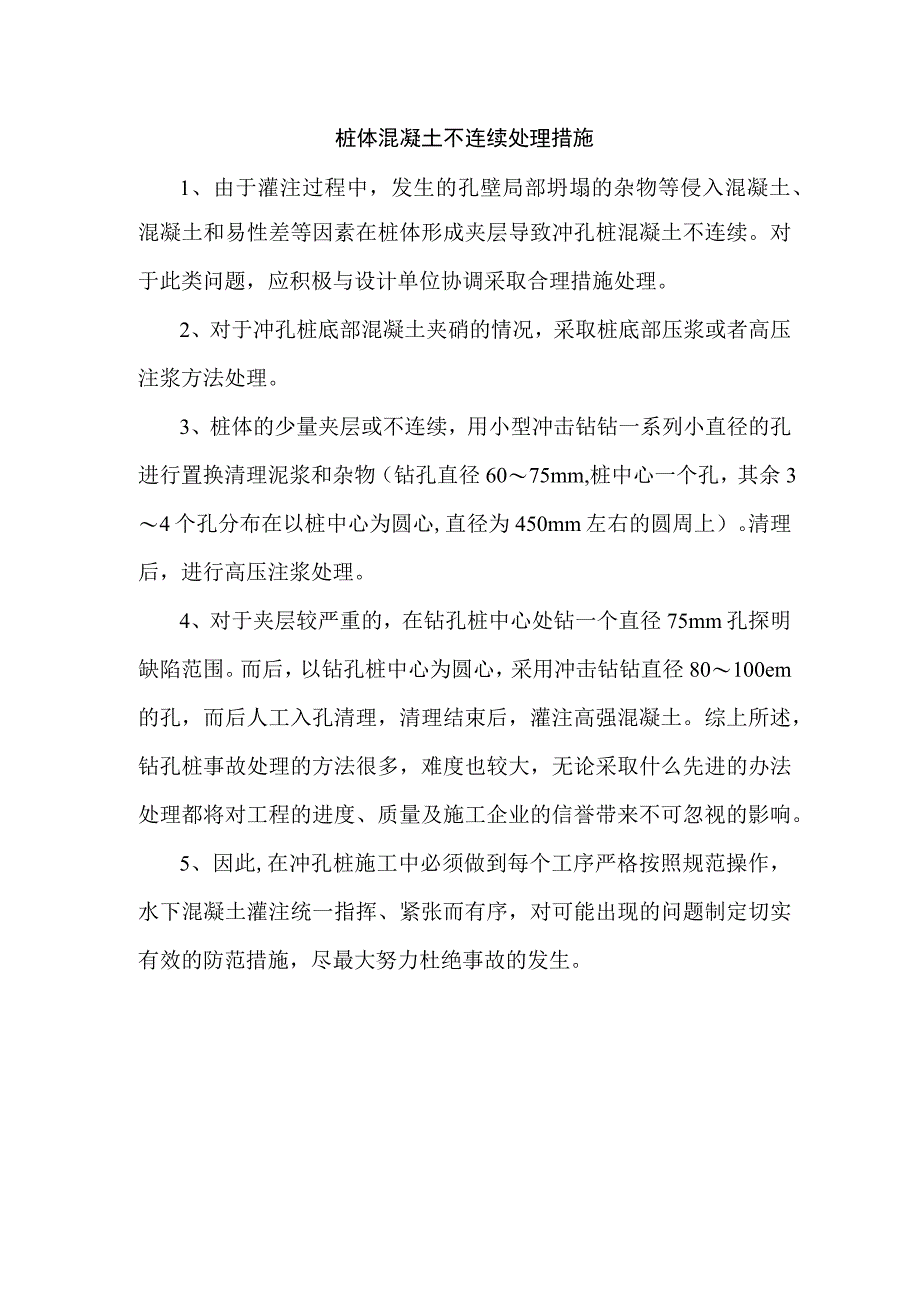

桩体混凝土不连续处理措施1、由于灌注过程中,发生的孔壁局部坍塌的杂物等侵入混凝土、混凝土和易性差等因素在桩体形成夹层导致冲孔桩混凝土不连续。对于此类问题,应积极与设计单位协调采取合理措施处理。2、对于冲孔桩底部混凝土夹硝的情况,采取桩底部压浆或者高压注浆方法处理。3、桩体的少量夹层或不连续,用小型冲击钻钻一系列小直径的孔进行置换清理泥浆和杂物(钻孔直径6075mm,桩中心一个孔,其余34个孔分布在以桩中心为圆心,直径为450mm左右的圆周上)。清理后,进行高压注浆处理。4、对于夹层较严重的,在钻孔桩中心处钻一个直径75mm孔探明缺陷范围。而后,以钻孔桩中心为圆心,采用冲击钻钻直径80100em的孔,而后人工入孔清理,清理结束后,灌注高强混凝土。综上所述,钻孔桩事故处理的方法很多,难度也较大,无论采取什么先进的办法处理都将对工程的进度、质量及施工企业的信誉带来不可忽视的影响。5、因此,在冲孔桩施工中必须做到每个工序严格按照规范操作,水下混凝土灌注统一指挥、紧张而有序,对可能出现的问题制定切实有效的防范措施,尽最大努力杜绝事故的发生。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑节能

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
