《测量工程施工方案.docx》由会员分享,可在线阅读,更多相关《测量工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

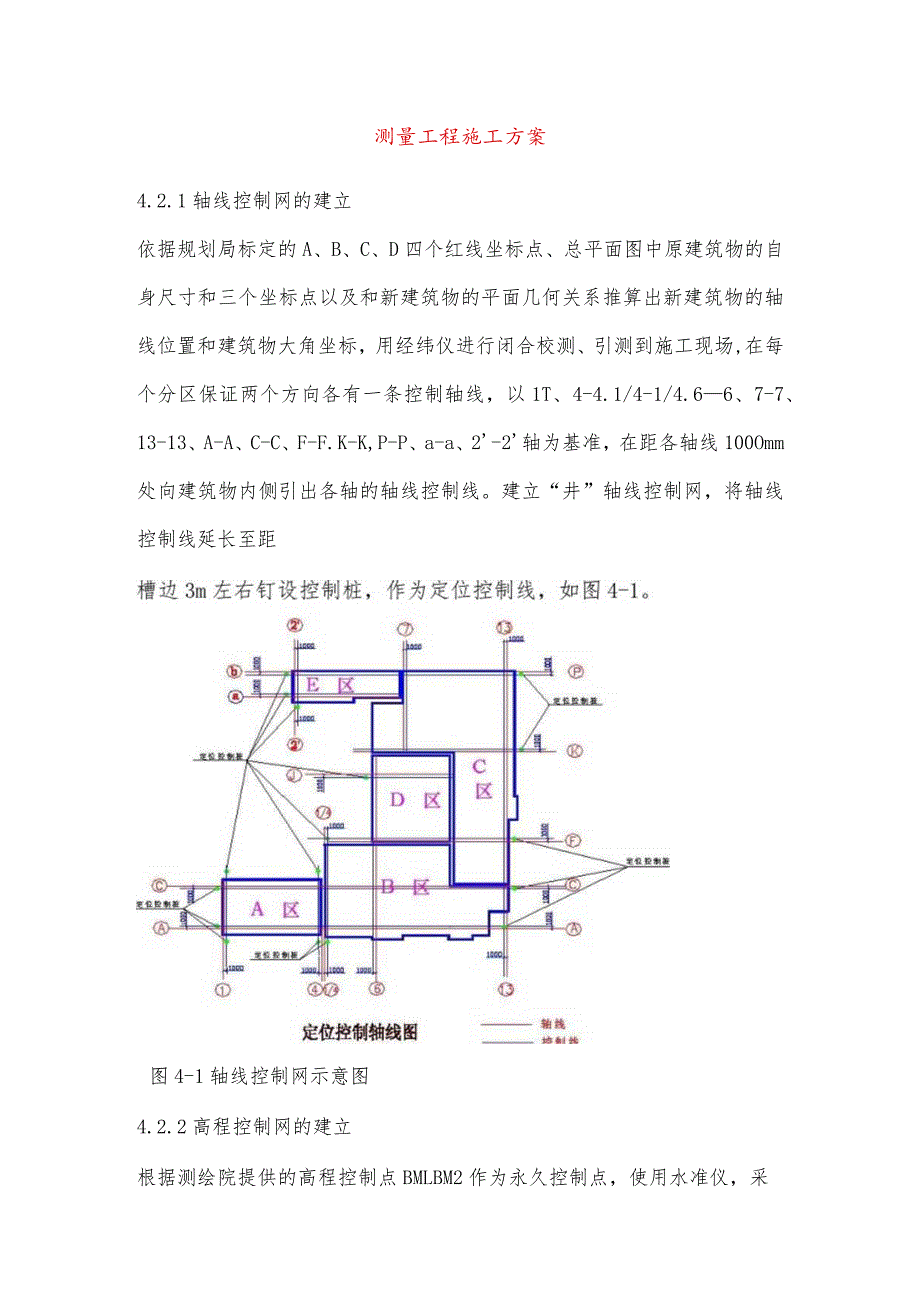

1、测量工程施工方案4.2.1轴线控制网的建立依据规划局标定的A、B、C、D四个红线坐标点、总平面图中原建筑物的自身尺寸和三个坐标点以及和新建筑物的平面几何关系推算出新建筑物的轴线位置和建筑物大角坐标,用经纬仪进行闭合校测、引测到施工现场,在每个分区保证两个方向各有一条控制轴线,以1T、4-4.1/4-1/4.66、7-7、13-13、A-A、C-C、F-F.K-K,P-P、a-a、2-2轴为基准,在距各轴线100Omm处向建筑物内侧引出各轴的轴线控制线。建立“井”轴线控制网,将轴线控制线延长至距图4-1轴线控制网示意图4.2.2高程控制网的建立根据测绘院提供的高程控制点BMLBM2作为永久控制点

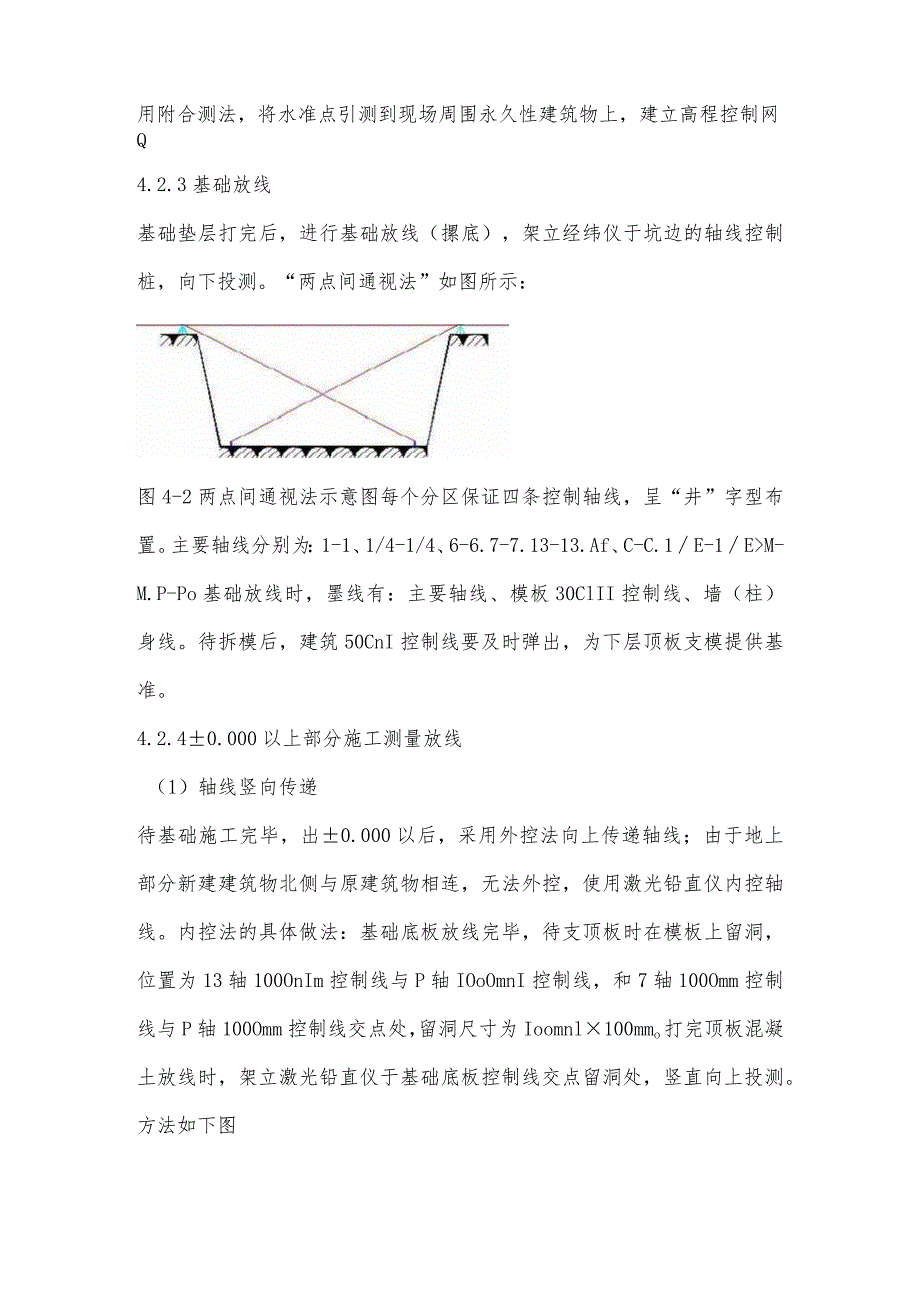

2、,使用水准仪,采用附合测法,将水准点引测到现场周围永久性建筑物上,建立高程控制网Q4.2.3基础放线基础垫层打完后,进行基础放线(摞底),架立经纬仪于坑边的轴线控制桩,向下投测。“两点间通视法”如图所示:图4-2两点间通视法示意图每个分区保证四条控制轴线,呈“井”字型布置。主要轴线分别为:1-1、1/4-1/4、6-6.7-7.13-13.Af、C-C.1E-1EM-M.P-Po基础放线时,墨线有:主要轴线、模板30ClII控制线、墙(柱)身线。待拆模后,建筑50CnI控制线要及时弹出,为下层顶板支模提供基准。4.2.40.000以上部分施工测量放线(1)轴线竖向传递待基础施工完毕,出0.00

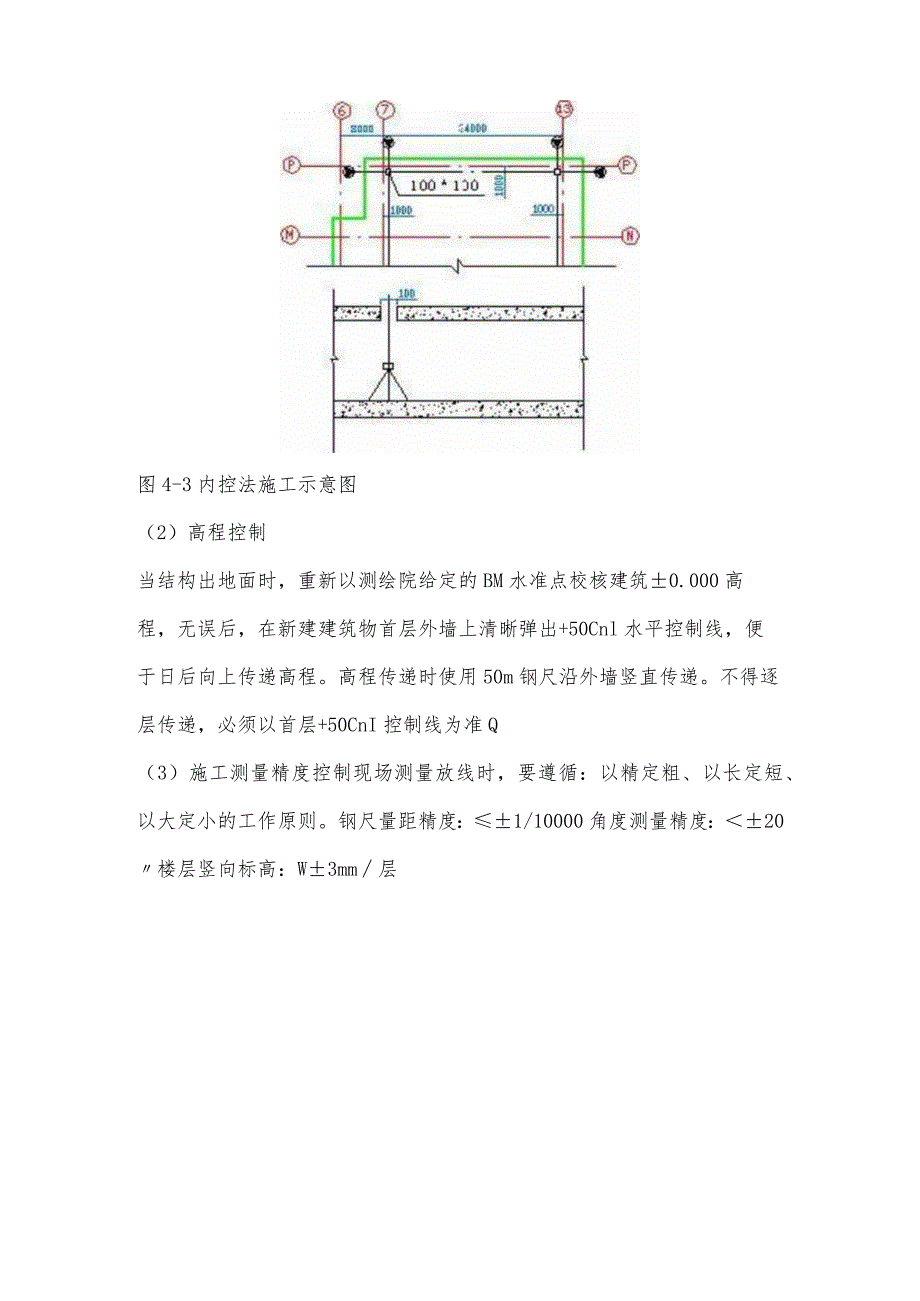

3、0以后,采用外控法向上传递轴线;由于地上部分新建建筑物北侧与原建筑物相连,无法外控,使用激光铅直仪内控轴线。内控法的具体做法:基础底板放线完毕,待支顶板时在模板上留洞,位置为13轴100OnIm控制线与P轴IOoOmnI控制线,和7轴100Omm控制线与P轴100Omm控制线交点处,留洞尺寸为Ioomnl100mmo打完顶板混凝土放线时,架立激光铅直仪于基础底板控制线交点留洞处,竖直向上投测。方法如下图图4-3内控法施工示意图(2)高程控制当结构出地面时,重新以测绘院给定的BM水准点校核建筑0.000高程,无误后,在新建建筑物首层外墙上清晰弹出+50Cnl水平控制线,便于日后向上传递高程。高程传递时使用50m钢尺沿外墙竖直传递。不得逐层传递,必须以首层+50CnI控制线为准Q(3)施工测量精度控制现场测量放线时,要遵循:以精定粗、以长定短、以大定小的工作原则。钢尺量距精度:1/10000角度测量精度:20楼层竖向标高:W3mm层
