《电气工程成品保护.docx》由会员分享,可在线阅读,更多相关《电气工程成品保护.docx(2页珍藏版)》请在第壹文秘上搜索。

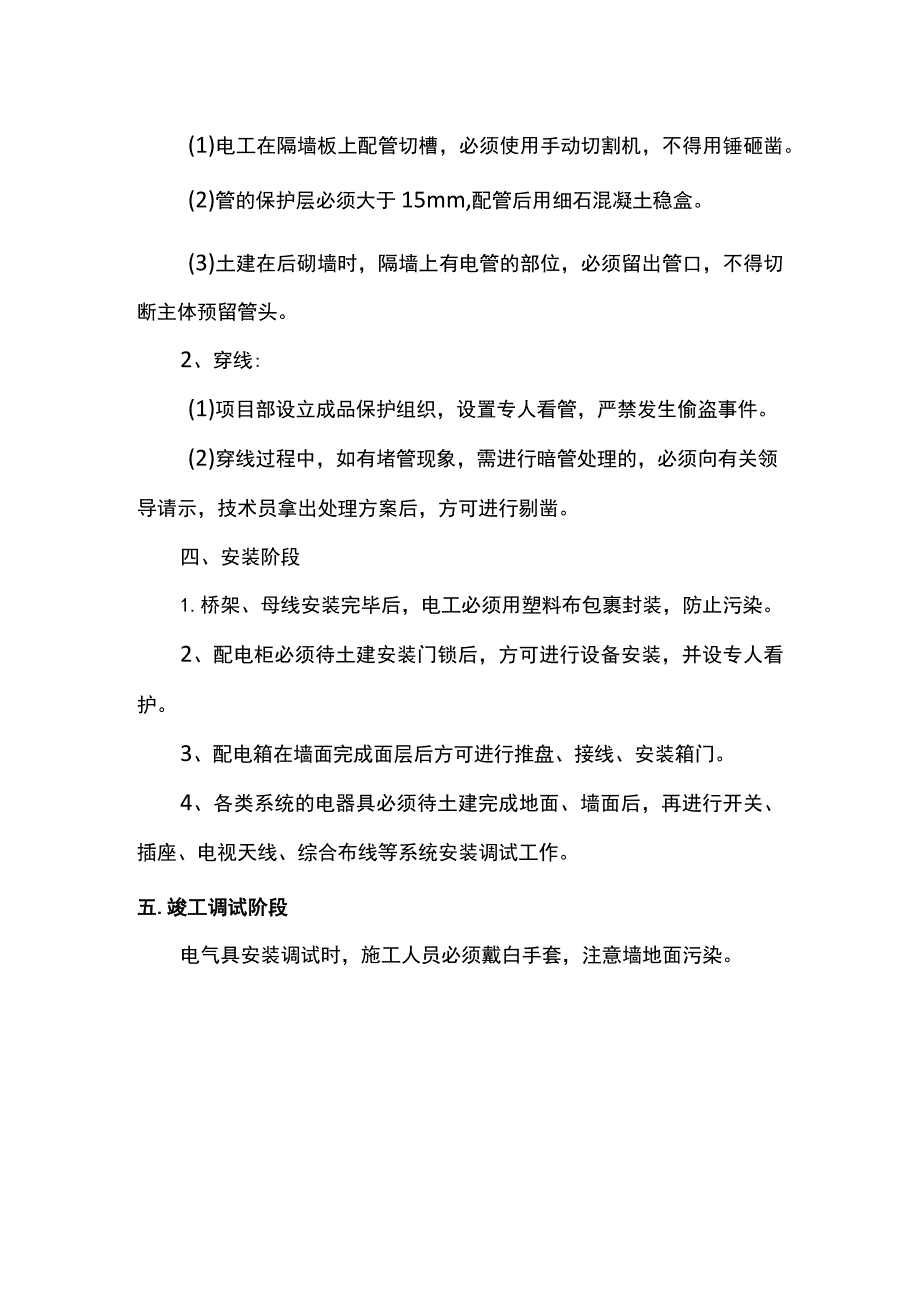

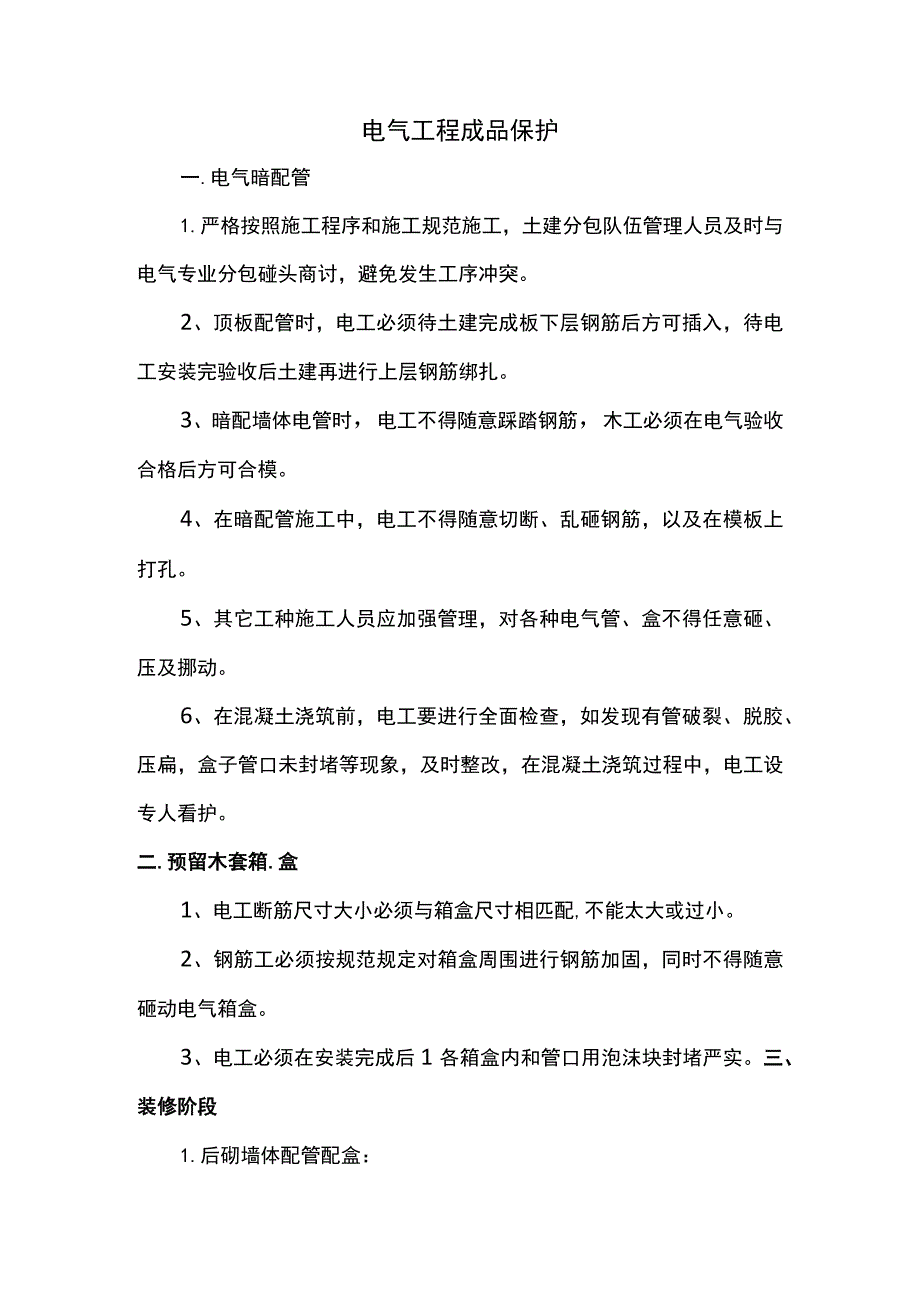

1、电气工程成品保护一.电气暗配管1.严格按照施工程序和施工规范施工,土建分包队伍管理人员及时与电气专业分包碰头商讨,避免发生工序冲突。2、顶板配管时,电工必须待土建完成板下层钢筋后方可插入,待电工安装完验收后土建再进行上层钢筋绑扎。3、暗配墙体电管时,电工不得随意踩踏钢筋,木工必须在电气验收合格后方可合模。4、在暗配管施工中,电工不得随意切断、乱砸钢筋,以及在模板上打孔。5、其它工种施工人员应加强管理,对各种电气管、盒不得任意砸、压及挪动。6、在混凝土浇筑前,电工要进行全面检查,如发现有管破裂、脱胶、压扁,盒子管口未封堵等现象,及时整改,在混凝土浇筑过程中,电工设专人看护。二.预留木套箱.盒1、
2、电工断筋尺寸大小必须与箱盒尺寸相匹配,不能太大或过小。2、钢筋工必须按规范规定对箱盒周围进行钢筋加固,同时不得随意砸动电气箱盒。3、电工必须在安装完成后1各箱盒内和管口用泡沫块封堵严实。三、装修阶段1.后砌墙体配管配盒:(1)电工在隔墙板上配管切槽,必须使用手动切割机,不得用锤砸凿。(2)管的保护层必须大于15mm,配管后用细石混凝土稳盒。(3)土建在后砌墙时,隔墙上有电管的部位,必须留出管口,不得切断主体预留管头。2、穿线:(1)项目部设立成品保护组织,设置专人看管,严禁发生偷盗事件。(2)穿线过程中,如有堵管现象,需进行暗管处理的,必须向有关领导请示,技术员拿出处理方案后,方可进行剔凿。四、安装阶段1.桥架、母线安装完毕后,电工必须用塑料布包裹封装,防止污染。2、配电柜必须待土建安装门锁后,方可进行设备安装,并设专人看护。3、配电箱在墙面完成面层后方可进行推盘、接线、安装箱门。4、各类系统的电器具必须待土建完成地面、墙面后,再进行开关、插座、电视天线、综合布线等系统安装调试工作。五.竣工调试阶段电气具安装调试时,施工人员必须戴白手套,注意墙地面污染。
