《确保重钢环保搬迁场平工程工期的建议.docx》由会员分享,可在线阅读,更多相关《确保重钢环保搬迁场平工程工期的建议.docx(2页珍藏版)》请在第壹文秘上搜索。

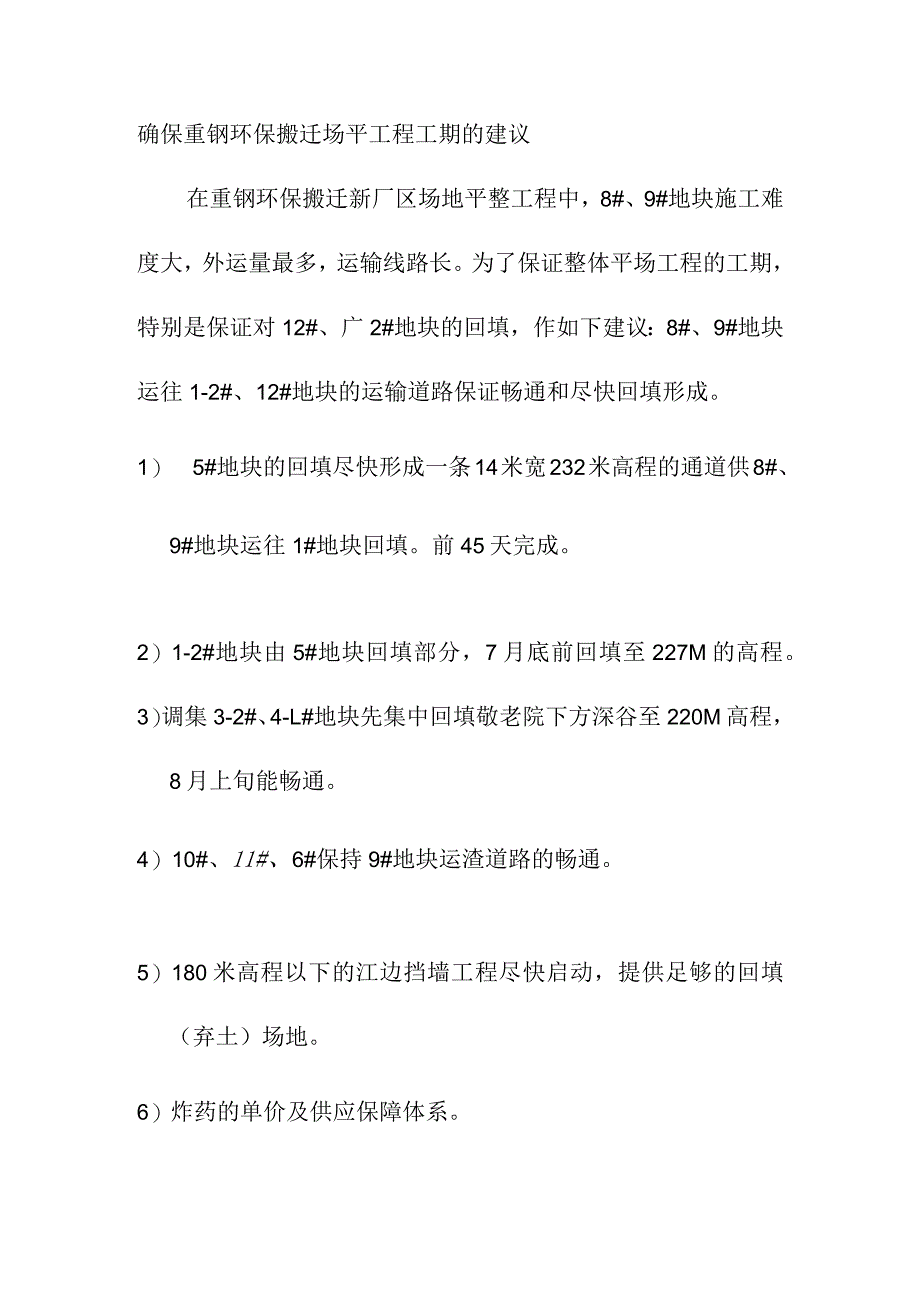

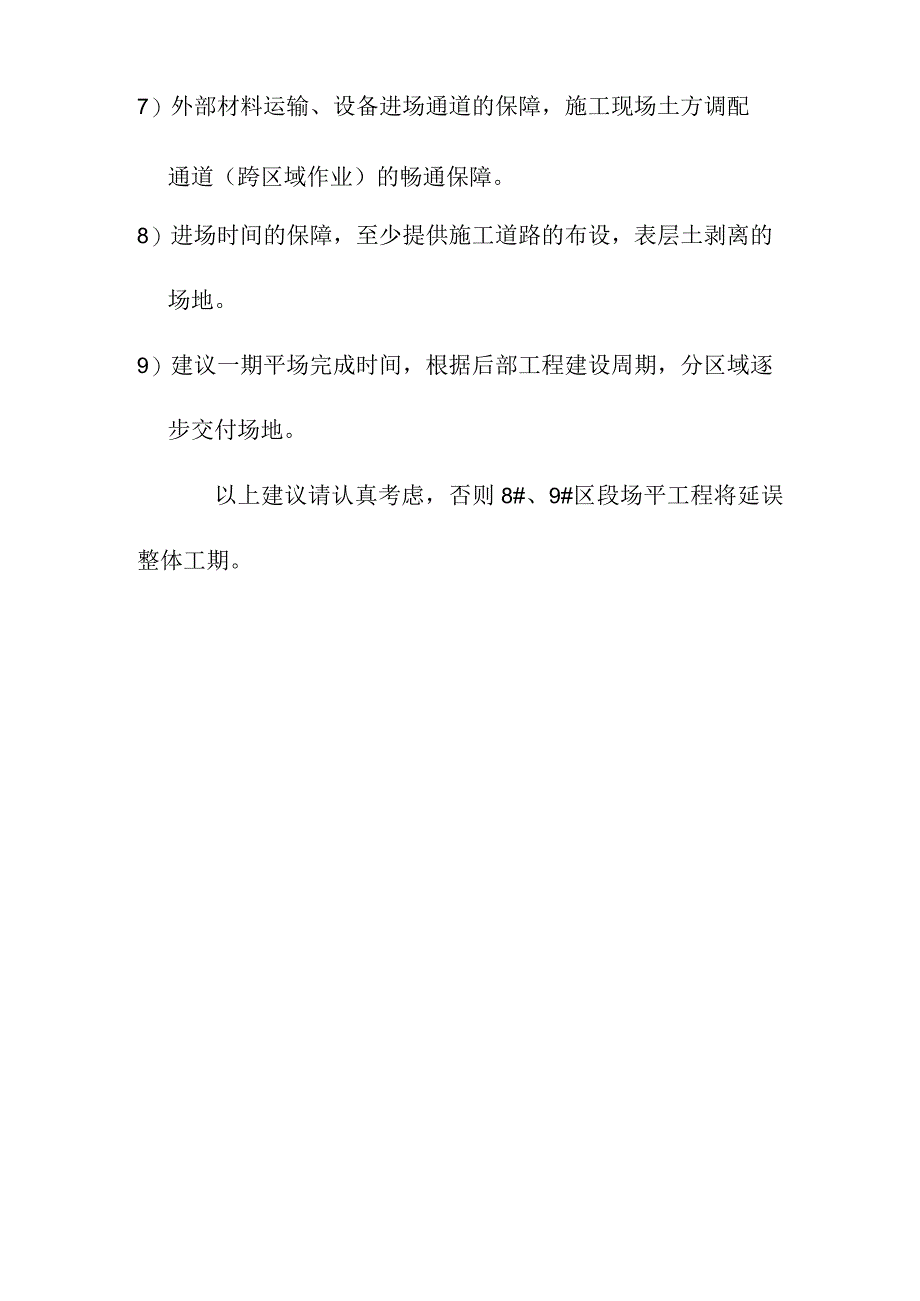

确保重钢环保搬迁场平工程工期的建议在重钢环保搬迁新厂区场地平整工程中,8#、9#地块施工难度大,外运量最多,运输线路长。为了保证整体平场工程的工期,特别是保证对12#、广2#地块的回填,作如下建议:8#、9#地块运往1-2#、12#地块的运输道路保证畅通和尽快回填形成。1) 5#地块的回填尽快形成一条14米宽232米高程的通道供8#、9#地块运往1#地块回填。前45天完成。2) 1-2#地块由5#地块回填部分,7月底前回填至227M的高程。3)调集3-2#、4-L#地块先集中回填敬老院下方深谷至220M高程,8月上旬能畅通。4) 10#、11#、6#保持9#地块运渣道路的畅通。5) 180米高程以下的江边挡墙工程尽快启动,提供足够的回填(弃土)场地。6)炸药的单价及供应保障体系。7)外部材料运输、设备进场通道的保障,施工现场土方调配通道(跨区域作业)的畅通保障。8)进场时间的保障,至少提供施工道路的布设,表层土剥离的场地。9)建议一期平场完成时间,根据后部工程建设周期,分区域逐步交付场地。以上建议请认真考虑,否则8#、9#区段场平工程将延误整体工期。
