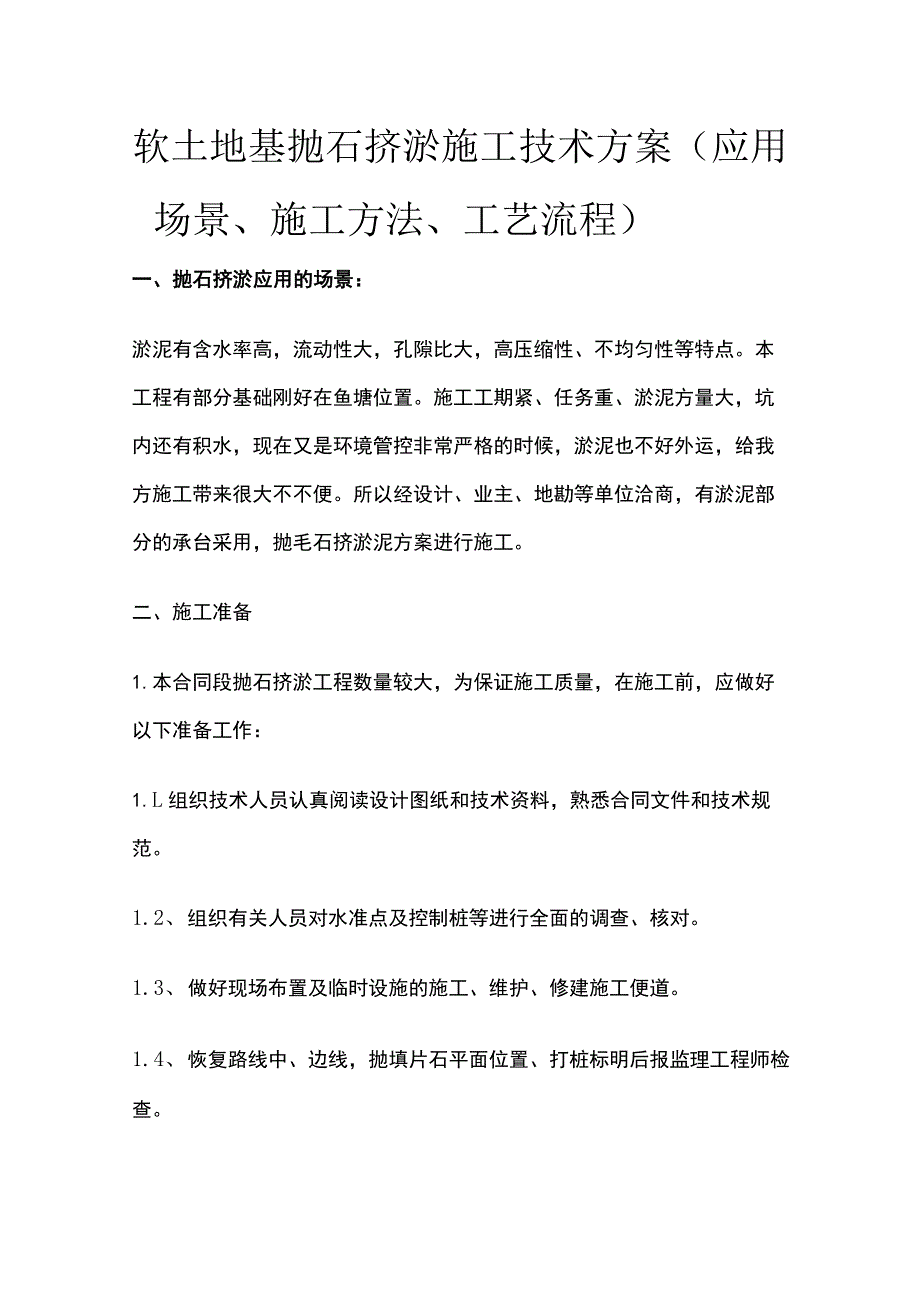

1、软土地基抛石挤淤施工技术方案(应用场景、施工方法、工艺流程)一、抛石挤淤应用的场景:淤泥有含水率高,流动性大,孔隙比大,高压缩性、不均匀性等特点。本工程有部分基础刚好在鱼塘位置。施工工期紧、任务重、淤泥方量大,坑内还有积水,现在又是环境管控非常严格的时候,淤泥也不好外运,给我方施工带来很大不不便。所以经设计、业主、地勘等单位洽商,有淤泥部分的承台采用,抛毛石挤淤泥方案进行施工。二、施工准备1.本合同段抛石挤淤工程数量较大,为保证施工质量,在施工前,应做好以下准备工作:1.L组织技术人员认真阅读设计图纸和技术资料,熟悉合同文件和技术规范。1.2、 组织有关人员对水准点及控制桩等进行全面的调查、核

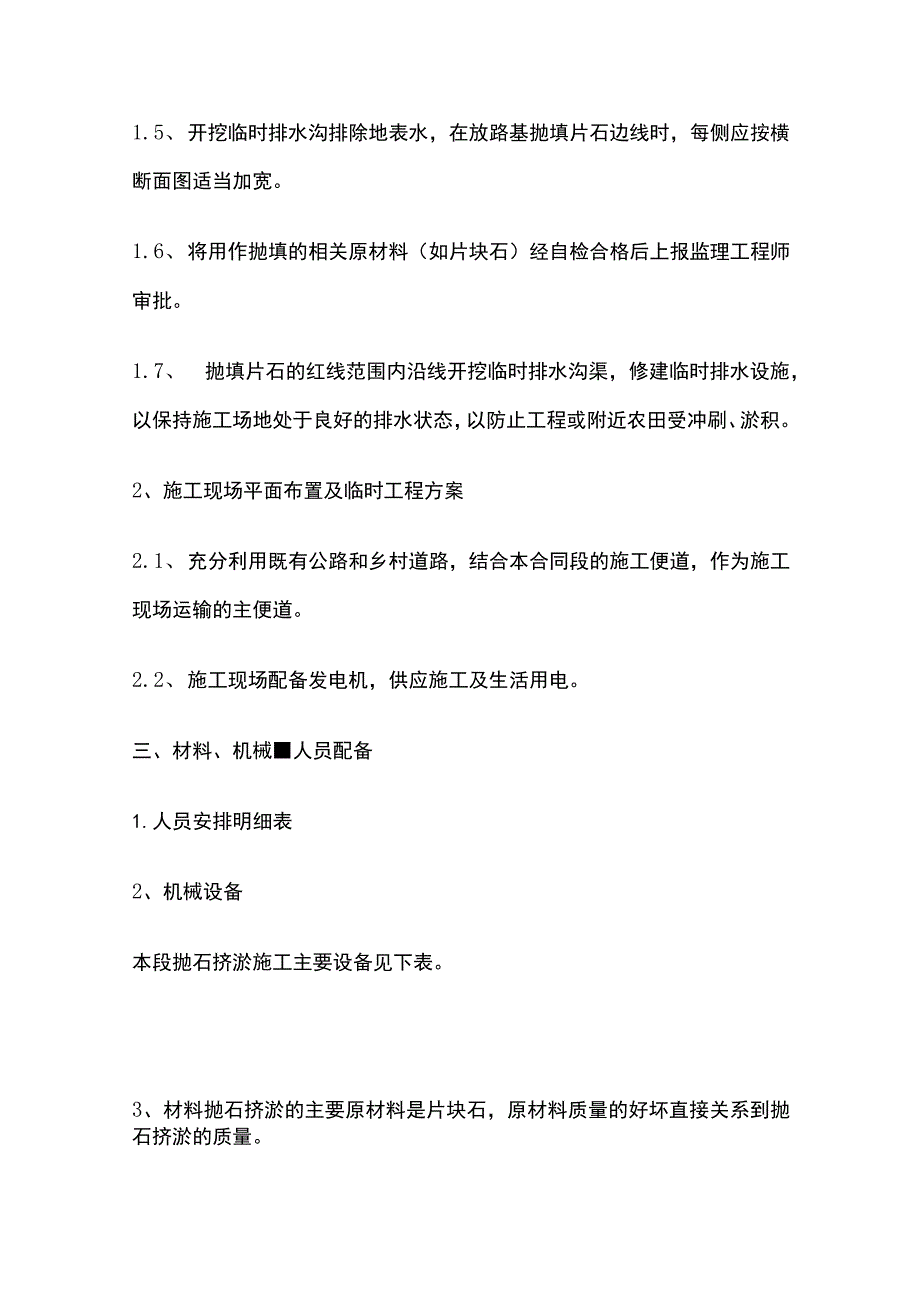

2、对。1.3、 做好现场布置及临时设施的施工、维护、修建施工便道。1.4、 恢复路线中、边线,抛填片石平面位置、打桩标明后报监理工程师检查。1.5、 开挖临时排水沟排除地表水,在放路基抛填片石边线时,每侧应按横断面图适当加宽。1.6、 将用作抛填的相关原材料(如片块石)经自检合格后上报监理工程师审批。1.7、 抛填片石的红线范围内沿线开挖临时排水沟渠,修建临时排水设施,以保持施工场地处于良好的排水状态,以防止工程或附近农田受冲刷、淤积。2、施工现场平面布置及临时工程方案2.1、 充分利用既有公路和乡村道路,结合本合同段的施工便道,作为施工现场运输的主便道。2.2、 施工现场配备发电机,供应施工及

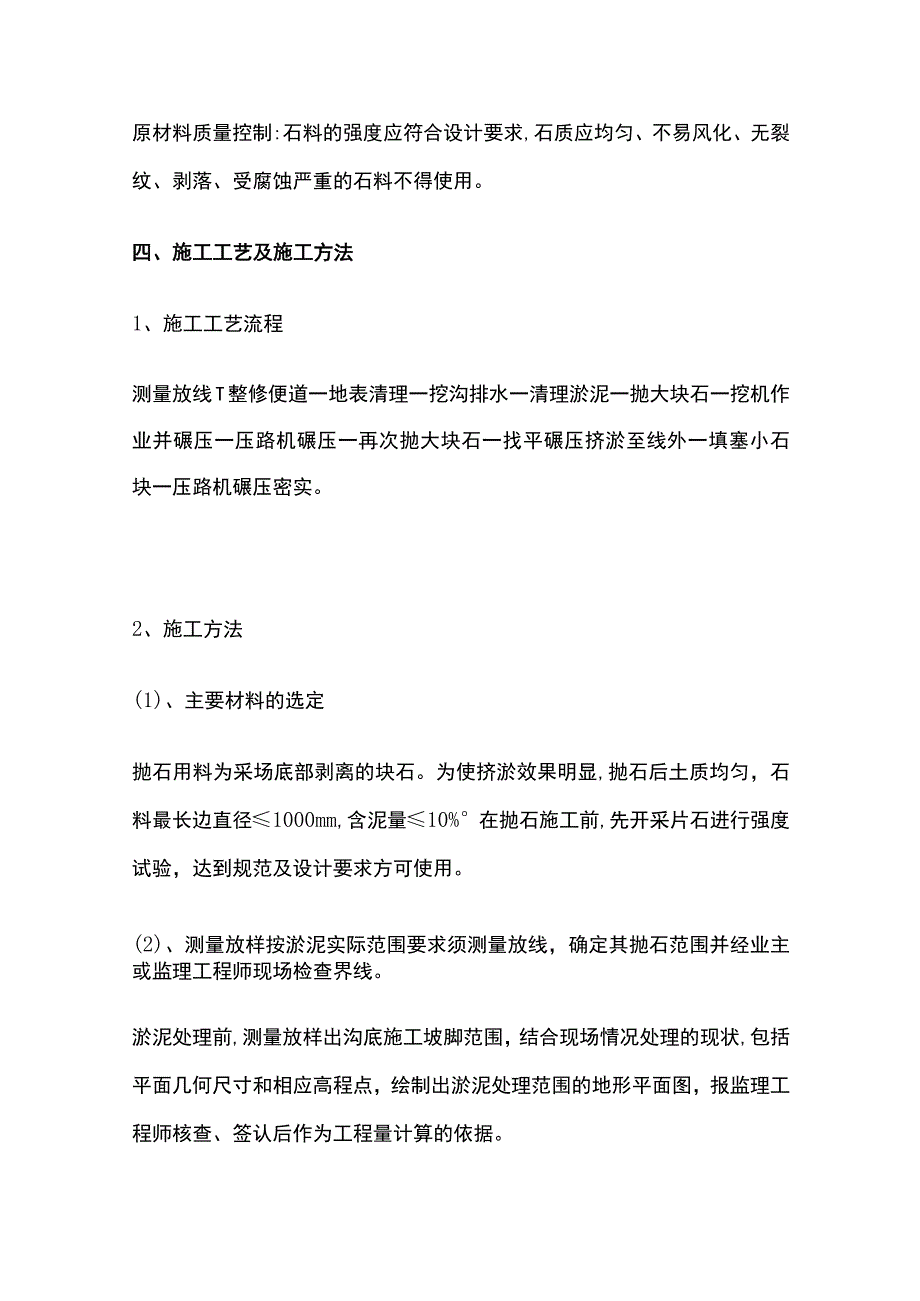

3、生活用电。三、材料、机械人员配备1.人员安排明细表2、机械设备本段抛石挤淤施工主要设备见下表。3、材料抛石挤淤的主要原材料是片块石,原材料质量的好坏直接关系到抛石挤淤的质量。原材料质量控制:石料的强度应符合设计要求,石质应均匀、不易风化、无裂纹、剥落、受腐蚀严重的石料不得使用。四、施工工艺及施工方法1、施工工艺流程测量放线T整修便道一地表清理一挖沟排水一清理淤泥一抛大块石一挖机作业并碾压一压路机碾压一再次抛大块石一找平碾压挤淤至线外一填塞小石块一压路机碾压密实。2、施工方法(1)、主要材料的选定抛石用料为采场底部剥离的块石。为使挤淤效果明显,抛石后土质均匀,石料最长边直径1000mm,含泥量1
4、0%在抛石施工前,先开采片石进行强度试验,达到规范及设计要求方可使用。(2)、测量放样按淤泥实际范围要求须测量放线,确定其抛石范围并经业主或监理工程师现场检查界线。淤泥处理前,测量放样出沟底施工坡脚范围,结合现场情况处理的现状,包括平面几何尺寸和相应高程点,绘制出淤泥处理范围的地形平面图,报监理工程师核查、签认后作为工程量计算的依据。(3)、地表的清理抛石之前,抛填范围内的草木残株及种植土、有机土、建筑垃圾、草皮、树根、树墩、竹根等表层土要用挖掘机清除,人工配合清理。应清除全部土层,并经监理工程师认可才能进行下一步施工。(4)、片石运输及挤淤1.施工中应安排好石料运行路线,专人指挥。摊铺平整工
5、作采用大型机械进行,个别不平处应配合人工用细块石和石屑找平。2、抛石采用自卸汽车卸料,挖掘机配合装载机抛填,方法为进占法。首先由挖掘机配合装载机在作业半径内均匀抛第一层毛石,完成后,挖掘机来回走动进行碾压,待块石沉入与基底齐平后,可进行第二层抛石。完成后用同样方法进行碾压,若块石无明显沉降,可向前延伸进行下一段施工,若块石沉降量仍较大,则需再抛一层块石进行碾压,直至块石沉降量较小为止。抛石挤淤完成后,确认挤淤段无沉降,达到设计对初期坝基底的承载要求,经设计、监理、管理、建设单位相关负责人同意后,方可进行下一道工序。五.质量控制措施1.加强施工过程的试验与检验确保各种试验的有效性和准确性,在加强
6、经理部试验室对本段各种试件试验工作的基础上,在现场设立专(兼)职试验人员,配合试验室工作,认真把好质量关,用数据和分析图表配合和指导现场施工质量。对于各类测量仪器,如经纬仪、水准仪、全站仪及试验设备等,须按规定做好计量检定工作,在使用过程中要随时发现掌握可能出现的偏差,保证计量设备的准确。2、保证施工中的资料完整齐全根据工程验收和施工管理控制资料的要求,做好各项资料的收集、保存、归档工作,严格按照我集团公司文件和资料控制程序的内容和要求,管理好签证、原始凭证、施工文件、往来信函等,在内容、格式等方面进行有效管理,保证文件资料控制的有效性和可追溯性,确保准确性、及时性和完整性。3、赶工期间的质量
7、保证措施做好各项计划,合理配置人、机、材料等施工资源,人、机不能因赶工期而疲劳施工,杜绝质量事故。在各项工序施工前,组织技术人员和施工工人做好技术交底工作。不能因赶工而减低工序施工质量。(3)定期组织职工进行质量安全学习,使其树立质量第一的思想,根据不同的作业内容,学习相关的工程质量措施,使其认识到工程质量的重要性。4、施工过程中的质量保证措施测量工作的质量保证措施A、对所有施工用的测量仪器,要按计量要求定期到指定单位进行校定,施工过程中,如发现仪器误差过大,应立即送去修理,并重新校定,满足精度要求后,方可使用。B、对设计单位交付的测量资料进行检查、核对,如发现问题及时补测加固,重新测校,并通
8、知设计单位及现场监理工程师。U施工基线、水准线、测量控制点,应定期半月校核一次,各工序开工前,应复核所有的测量点。质量保证措施A、开工前,应进行施工测量,准确确定线路中桩、边桩的位置和高程。B、抛填填料应符合要求,强度应满足设计要求;不能使用有机土等非适用性填料。使用不同填料换填时,应分层进行,同一层应采用同一填料。C、机具及型号应配套,压路机吨位应满足使用要求,确保压实度满足要求。六、环境保护与文明施工(1)、文明施工措施A、加强文明施工完全力度,对全体施工人员进行文明施工,遵纪守法教育,创造团结、进取友爱的共事环境。B、施工区域设立醒目的施工标志牌。标明建设单位、监理单位、施工单位名称,施
9、工单位项目经理、主要技术负责人名单,工程规模、开竣工日期以及监督电话等。U重点施工区段、混凝土构件预制场、驻地等设置醒目的施工宣传标语及树立施工企业形象的宣传标志,设宣传栏,结合工程进度进展情况及好人、好事进行宣传报导。D、搞好施工现场的管理工作,做到清洁东西堆放整齐,一目了然。E、工地作用人员,按工种、岗位发放劳动保护用品,并做到上岗前检查。F、班组长以上人员及安全监督员、质检员均应配戴岗位证,实行挂牌上班。G、防止施工队伍与当地民众的纠葛,有事必须通过单位解决,避免个人的不适当行为和言论扩大事态,搞好与当地群众的团结和友好关系。(2)、环境保护措施A、建立项目经理为组长的施工现场环境保护小
10、组,建立相应规章制度,加强检查和监督各施工环节保护措施得到落实。B、遵守中华人民共和国环境噪声污染防治法并依据工业企业噪声卫生标准合理安排工作人员轮流操作筑路机械,减少施工人员接触高噪声的时间,或穿插安排高噪声设备的工作。对距噪声源较近的施工人员,除取得防护耳塞或头盔等有效措施外,还应缩短工作时间。同时,加强对机械的日常保养,尽量使其噪声降低到最低水平。对居民区150m以内的施工现场,应控制施工时间,高噪声机械在晚上应尽量减少或不作业。C、对于公路施工中粉尘污染的主要来源灰土拌和、施工车辆和筑路机械运行和运输产生的扬尘,采取有效措施减轻施工现场的污染,主要如下:a、拌和设备有较好的密封,或有防
11、尘设备。b、施工通道、沥青混凝土拌和站及灰土拌和站经常进行洒水处理。D、主动与当地有关部门联系,共同协作,共同做好粉尘、噪音、废气、污水的监测及处理工作。E、对施工过程中产生废弃物分类处理,达到国家标准后才可放回自然环境,否则应集中到有关部门指定地方处理。F、禁止在施工现场焚烧,这样会产生有毒、有害烟尘及恶臭气体的物质。G、施工时产生废弃泥浆要妥善处理,采取集中收回运至有关部门指定的地点排放,严禁直接向河流或农田排放。H、弃土弃料在指定位置堆放,并堆放整齐,必要时进行植被保护和采取措施,以防水土流失造成环境和农田污染。I、土区开挖后场地进行清整,边坡修整,并进行植被保护。人坡顶及填坡脚外的弃土弃料立即清除处理。K、施工中采取措施避免和减少水土流失,当水土流失对农田和环境造成污染时应及时处理。1.、临时工程用地在工程完工后,恢复到原来的状态。M、严格组织施工和管理,保护周围环境、河流、鱼塘确保排灌系流及河边不间断和堵塞。施工中损坏的水利渠道、道路,排水沟渠要及时恢复或加以接引。N、土方、路面用混合料运输时,避免撒落。0、施工中发现文物古迹要立即通知有关管理部门处理后,方能进行施To
