钢筋及混凝土雨季施工方案.docx

上传人:p** 文档编号:444121 上传时间:2023-08-28 格式:DOCX 页数:6 大小:21.75KB
下载 相关 举报
钢筋及混凝土雨季施工方案.docx_第1页
第1页 / 共6页

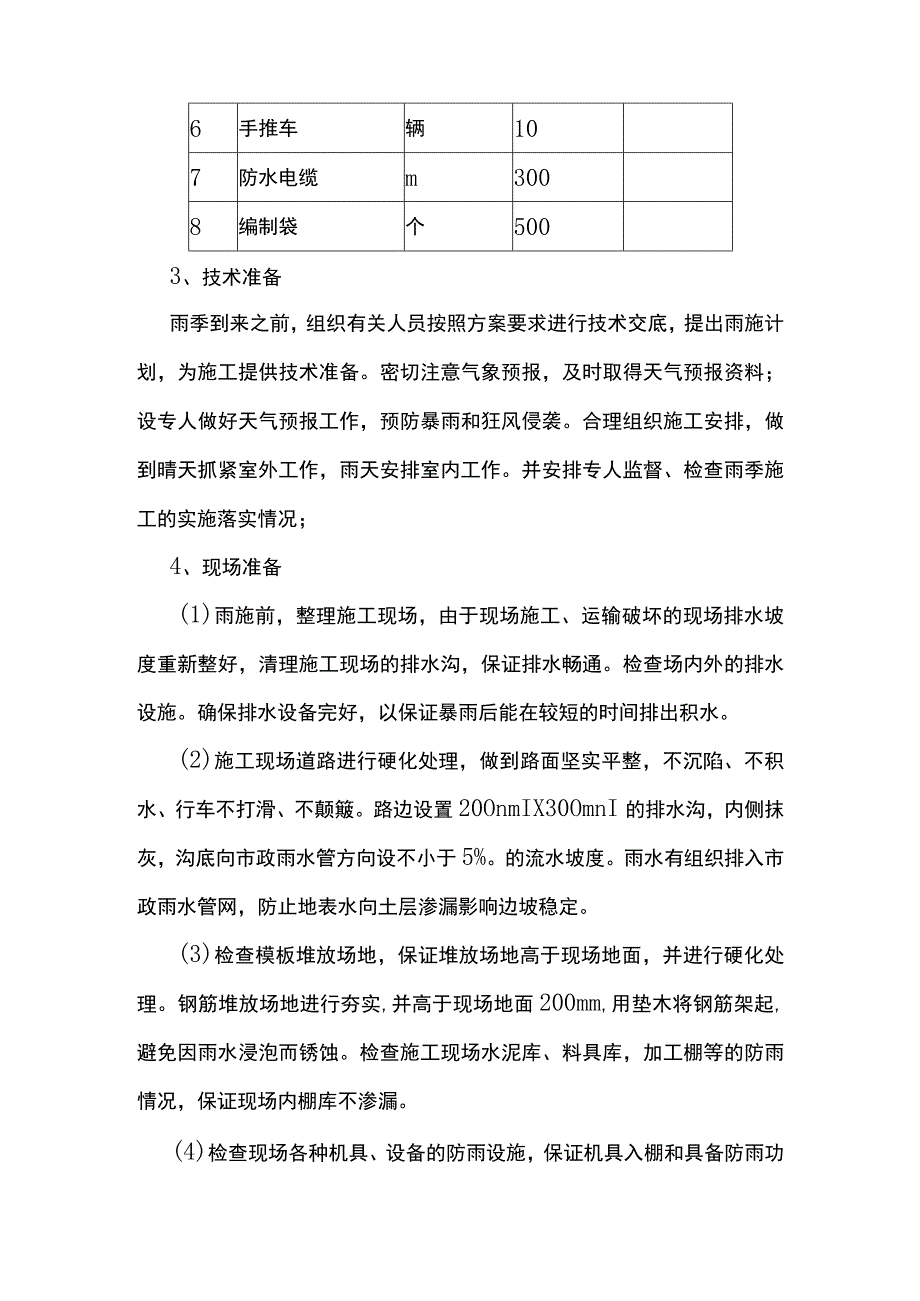

钢筋及混凝土雨季施工方案.docx_第2页
第2页 / 共6页
钢筋及混凝土雨季施工方案.docx_第3页
第3页 / 共6页
钢筋及混凝土雨季施工方案.docx_第4页
第4页 / 共6页
钢筋及混凝土雨季施工方案.docx_第5页
第5页 / 共6页
钢筋及混凝土雨季施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋及混凝土雨季施工方案.docx》由会员分享,可在线阅读,更多相关《钢筋及混凝土雨季施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

1、钢筋及混凝土雨季施工方案一雨季施工原则Is根据本地区的特点从6月上旬开始进入雨季施工,本工程将跨越二个雨季施工期。2、本工程雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,保证合同工期的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是做好排水、挡水、防水工作,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。二、施工准备1.组织准备为了保证在雨季施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢

2、险救灾,成立冬雨季施工领导小组。2、材料准备序号材料名称单位备注1雨衣雨裤套302雨鞋双303污水泵台44塑料布m25005铁锹只206手推车辆107防水电缆m3008编制袋个5003、技术准备雨季到来之前,组织有关人员按照方案要求进行技术交底,提出雨施计划,为施工提供技术准备。密切注意气象预报,及时取得天气预报资料;设专人做好天气预报工作,预防暴雨和狂风侵袭。合理组织施工安排,做到晴天抓紧室外工作,雨天安排室内工作。并安排专人监督、检查雨季施工的实施落实情况;4、现场准备(1)雨施前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。检查场内外的

3、排水设施。确保排水设备完好,以保证暴雨后能在较短的时间排出积水。(2)施工现场道路进行硬化处理,做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。路边设置20OnmIX30OmnI的排水沟,内侧抹灰,沟底向市政雨水管方向设不小于5%。的流水坡度。雨水有组织排入市政雨水管网,防止地表水向土层渗漏影响边坡稳定。(3)检查模板堆放场地,保证堆放场地高于现场地面,并进行硬化处理。钢筋堆放场地进行夯实,并高于现场地面200mm,用垫木将钢筋架起,避免因雨水浸泡而锈蚀。检查施工现场水泥库、料具库,加工棚等的防雨情况,保证现场内棚库不渗漏。(4)检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功

4、能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。漏电接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查。三、回填土雨季施工方案一雨季施工原则Is根据本地区的特点从6月上旬开始进入雨季施工,本工程将跨越二个雨季施工期。2、本工程雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,保证合同工期的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是做好排水、挡水、防水工作,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂

5、停施工,大雨过后即可施工,暴雨过后不影响施工。二、施工准备1.组织准备为了保证在雨季施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,成立冬雨季施工领导小组。2、材料准备序号材料名称单位备注1雨衣雨裤套302雨鞋双303污水泵台44塑料布m25005铁锹只206手推车辆107防水电缆m3008编制袋个5003、技术准备雨季到来之前,组织有关人员按照方案要求进行技术交底,提出雨施计划,为施工提供技术准备。密切注意气象预报,及时取得天气预报资料;设专人做好天气预报工作,预防暴雨和狂风侵袭。合理组织施工安排,做到晴天抓紧室外工作,雨天安排室内工作。并安排专人监督、检查雨季施工的实

6、施落实情况;4、现场准备(1)雨施前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。检查场内外的排水设施。确保排水设备完好,以保证暴雨后能在较短的时间排出积水。(2)施工现场道路进行硬化处理,做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。路边设置20OmmX300廊的排水沟,内侧抹灰,沟底向市政雨水管方向设不小于5%。的流水坡度。雨水有组织排入市政雨水管网,防止地表水向土层渗漏影响边坡稳定。(3)检查模板堆放场地,保证堆放场地高于现场地面,并进行硬化处理。钢筋堆放场地进行夯实,并高于现场地面200mm,用垫木将钢筋架起,避免因雨水浸泡而

7、锈蚀。检查施工现场水泥库、料具库,加工棚等的防雨情况,保证现场内棚库不渗漏。(4)检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。漏电接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查。三、钢筋工程(1)对加工好的钢筋要用塑料布或彩条布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。(2)进现场的钢筋要堆码整齐,下雨时盖塑料布进行保护。加工钢筋尽量利用无雨天气施工。四.模板工程(1)模板存放场地必须进行硬化处理,并设置排水坡度,将雨水及时排到

8、排水沟内,防止场地内积水。(2)模板堆放其自稳角要符合要求(7580),吊装、运输、装拆、存放,必须稳固可靠。五混凝土工程(1)混凝土搅拌台设置防雨棚。对砂石含水量要及时测定,根据测定结果,调整混凝土的砂、石、水的用量。散装水泥罐不得漏雨,如使用散装水泥,应加强覆盖,不得使用淋雨、受潮变质的水泥。(2)混凝土浇筑前应及时了解天气预报,尽量利用非雨天气组织施工。如果在混凝土浇筑过程中遇到下雨,应急时用塑料布或雨布遮盖,因工程抢工必须浇筑混凝土,应采取搭棚遮盖措施,并合理留设施工缝。(3)雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,继续浇筑混凝土时应按施工缝处理。(4昆凝土浇筑后,未达到初凝如遇下雨时应及时用塑料布遮盖,防止雨淋。(5)如果浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土及时砸至密实层,再进行修补处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
