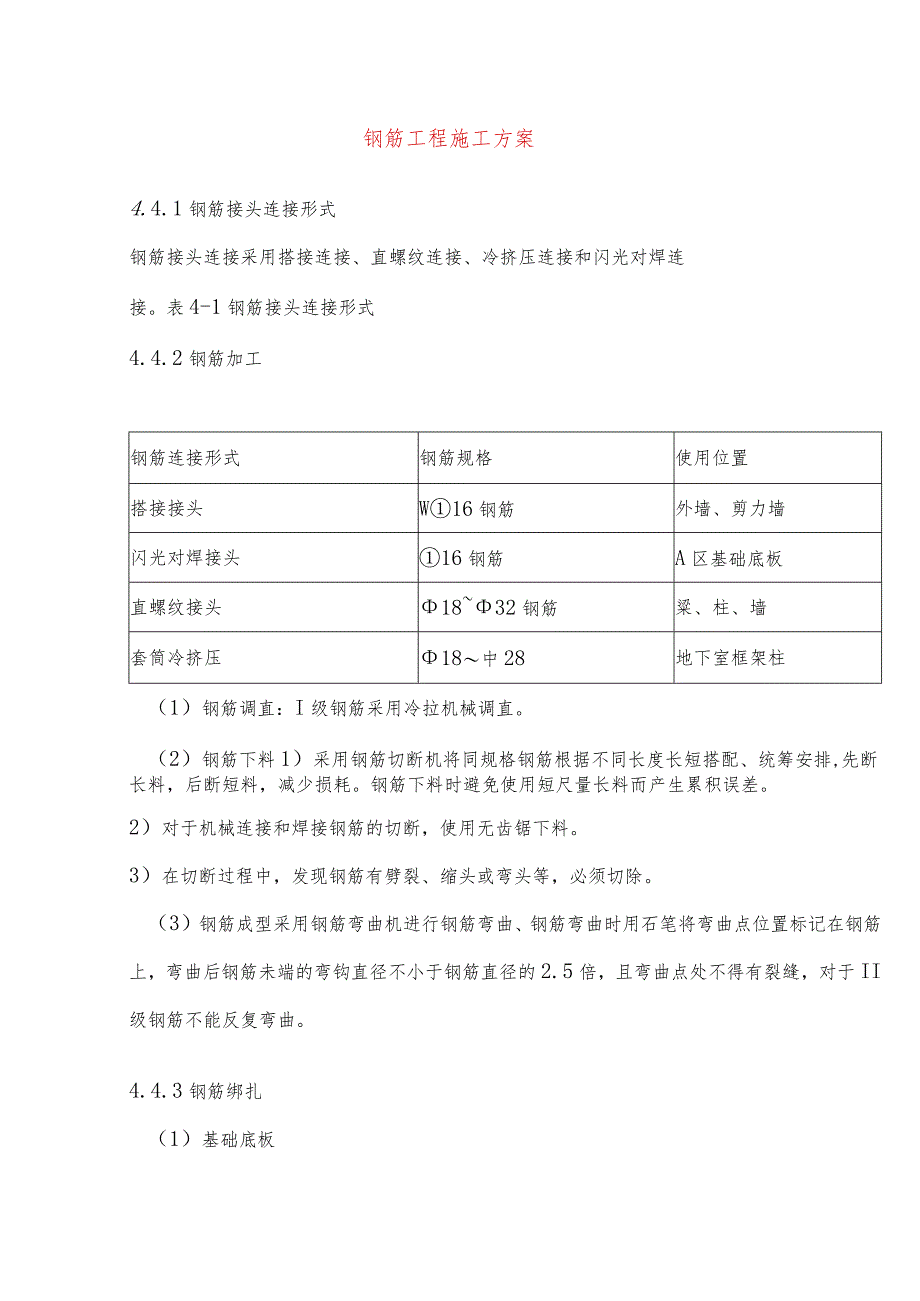

《钢筋工程施工方案-.docx》由会员分享,可在线阅读,更多相关《钢筋工程施工方案-.docx(3页珍藏版)》请在第壹文秘上搜索。
1、钢筋工程施工方案4.4.1钢筋接头连接形式钢筋接头连接采用搭接连接、直螺纹连接、冷挤压连接和闪光对焊连接。表4-1钢筋接头连接形式4.4.2钢筋加工钢筋连接形式钢筋规格使用位置搭接接头W16钢筋外墙、剪力墙闪光对焊接头16钢筋A区基础底板直螺纹接头1832钢筋粱、柱、墙套筒冷挤压18中28地下室框架柱(1)钢筋调直:I级钢筋采用冷拉机械调直。(2)钢筋下料1)采用钢筋切断机将同规格钢筋根据不同长度长短搭配、统筹安排,先断长料,后断短料,减少损耗。钢筋下料时避免使用短尺量长料而产生累积误差。2)对于机械连接和焊接钢筋的切断,使用无齿锯下料。3)在切断过程中,发现钢筋有劈裂、缩头或弯头等,必须切除

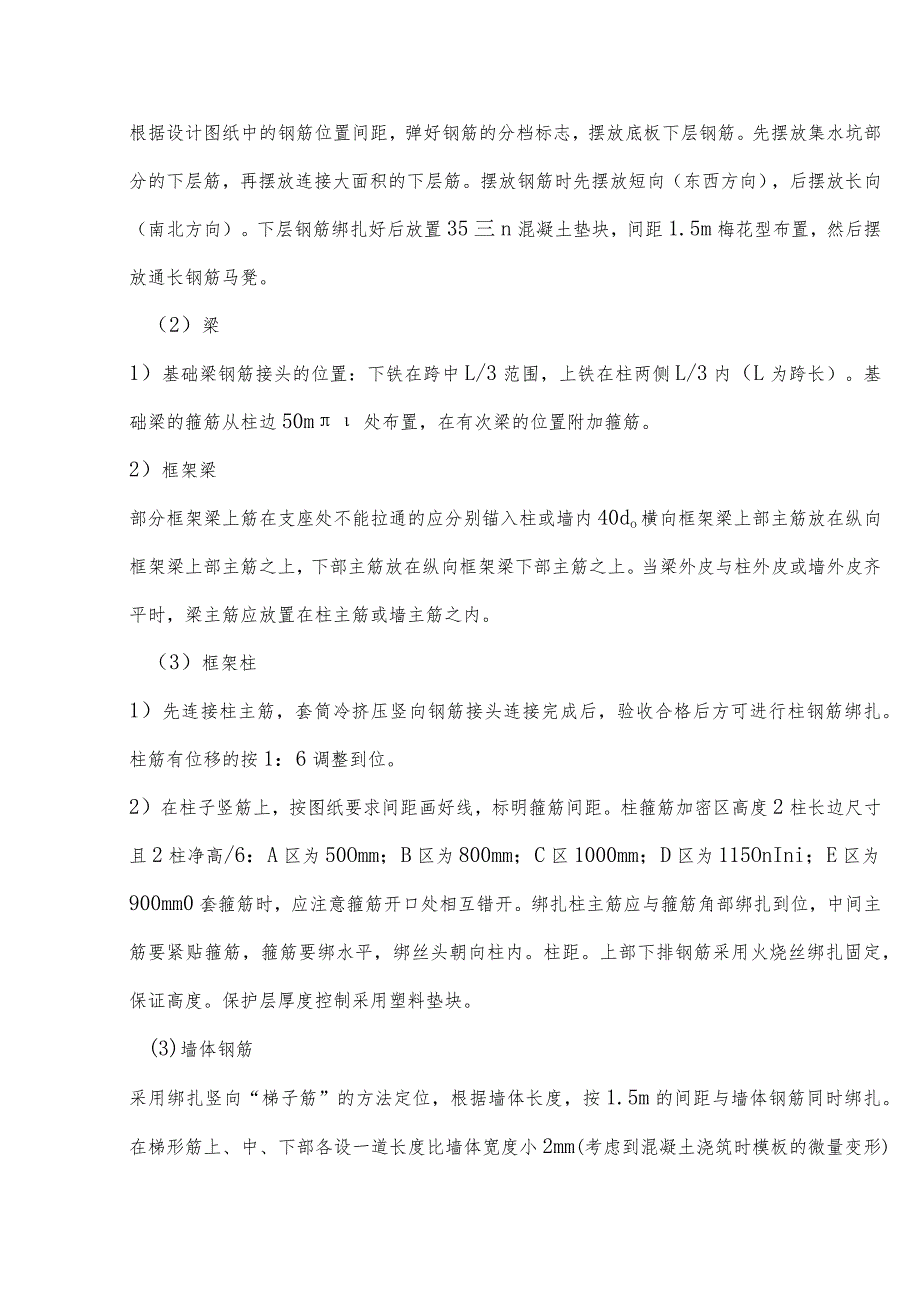

2、。(3)钢筋成型采用钢筋弯曲机进行钢筋弯曲、钢筋弯曲时用石笔将弯曲点位置标记在钢筋上,弯曲后钢筋未端的弯钩直径不小于钢筋直径的2.5倍,且弯曲点处不得有裂缝,对于II级钢筋不能反复弯曲。4.4.3钢筋绑扎(1)基础底板根据设计图纸中的钢筋位置间距,弹好钢筋的分档标志,摆放底板下层钢筋。先摆放集水坑部分的下层筋,再摆放连接大面积的下层筋。摆放钢筋时先摆放短向(东西方向),后摆放长向(南北方向)。下层钢筋绑扎好后放置35三n混凝土垫块,间距1.5m梅花型布置,然后摆放通长钢筋马凳。(2)梁1)基础梁钢筋接头的位置:下铁在跨中L/3范围,上铁在柱两侧L/3内(L为跨长)。基础梁的箍筋从柱边50m处布
3、置,在有次梁的位置附加箍筋。2)框架梁部分框架梁上筋在支座处不能拉通的应分别锚入柱或墙内40do横向框架梁上部主筋放在纵向框架梁上部主筋之上,下部主筋放在纵向框架梁下部主筋之上。当梁外皮与柱外皮或墙外皮齐平时,梁主筋应放置在柱主筋或墙主筋之内。(3)框架柱1)先连接柱主筋,套筒冷挤压竖向钢筋接头连接完成后,验收合格后方可进行柱钢筋绑扎。柱筋有位移的按1:6调整到位。2)在柱子竖筋上,按图纸要求间距画好线,标明箍筋间距。柱箍筋加密区高度2柱长边尺寸且2柱净高/6:A区为50Omm;B区为800mm;C区1000mm;D区为115OnIni;E区为900mm0套箍筋时,应注意箍筋开口处相互错开。绑

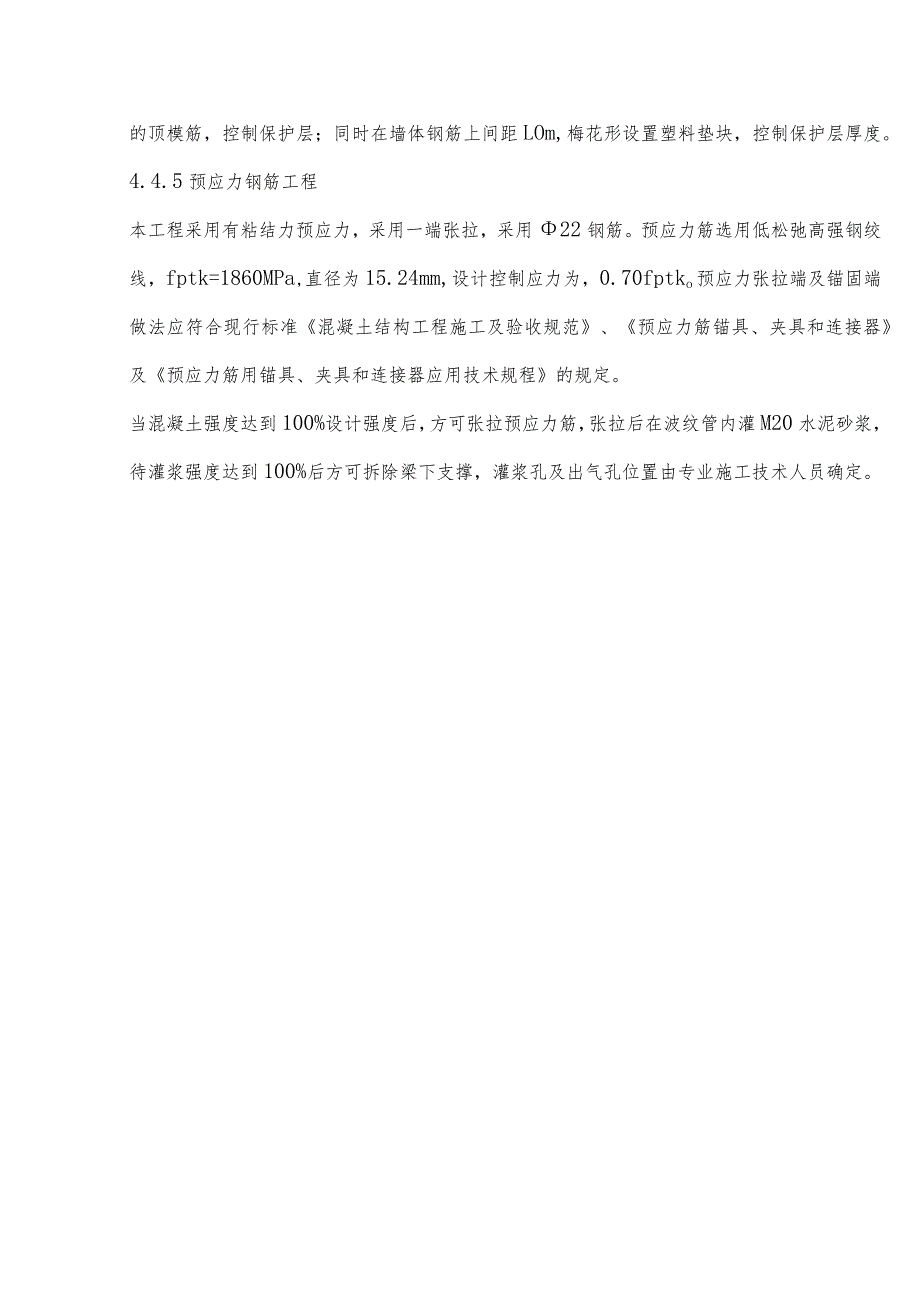

4、扎柱主筋应与箍筋角部绑扎到位,中间主筋要紧贴箍筋,箍筋要绑水平,绑丝头朝向柱内。柱距。上部下排钢筋采用火烧丝绑扎固定,保证高度。保护层厚度控制采用塑料垫块。(3)墙体钢筋采用绑扎竖向“梯子筋”的方法定位,根据墙体长度,按1.5m的间距与墙体钢筋同时绑扎。在梯形筋上、中、下部各设一道长度比墙体宽度小2mm(考虑到混凝土浇筑时模板的微量变形)的顶模筋,控制保护层;同时在墙体钢筋上间距LOm,梅花形设置塑料垫块,控制保护层厚度。4.4.5预应力钢筋工程本工程采用有粘结力预应力,采用一端张拉,采用22钢筋。预应力筋选用低松弛高强钢绞线,fptk=1860MPa,直径为15.24mm,设计控制应力为,0.70fptko预应力张拉端及锚固端做法应符合现行标准混凝土结构工程施工及验收规范、预应力筋锚具、夹具和连接器及预应力筋用锚具、夹具和连接器应用技术规程的规定。当混凝土强度达到100%设计强度后,方可张拉预应力筋,张拉后在波纹管内灌M20水泥砂浆,待灌浆强度达到100%后方可拆除梁下支撑,灌浆孔及出气孔位置由专业施工技术人员确定。
