铝合金门窗安装施工技术交底.docx

上传人:p** 文档编号:444217 上传时间:2023-08-28 格式:DOCX 页数:1 大小:14.01KB
下载 相关 举报
铝合金门窗安装施工技术交底.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《铝合金门窗安装施工技术交底.docx》由会员分享,可在线阅读,更多相关《铝合金门窗安装施工技术交底.docx(1页珍藏版)》请在第壹文秘上搜索。

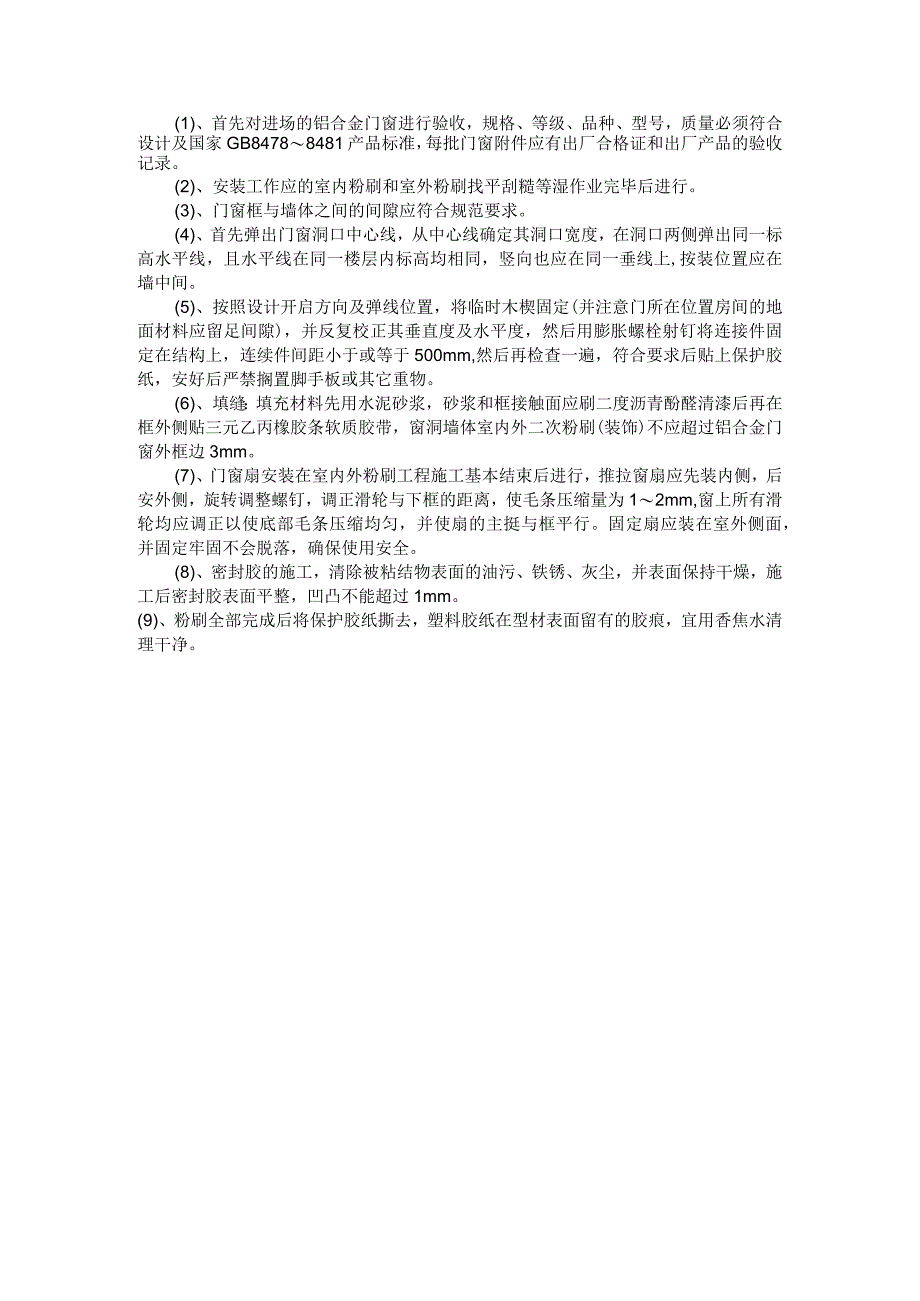

1、(1)、首先对进场的铝合金门窗进行验收,规格、等级、品种、型号,质量必须符合设计及国家GB84788481产品标准,每批门窗附件应有出厂合格证和出厂产品的验收记录。(2)、安装工作应的室内粉刷和室外粉刷找平刮糙等湿作业完毕后进行。(3)、门窗框与墙体之间的间隙应符合规范要求。(4)、首先弹出门窗洞口中心线,从中心线确定其洞口宽度,在洞口两侧弹出同一标高水平线,且水平线在同一楼层内标高均相同,竖向也应在同一垂线上,按装位置应在墙中间。(5)、按照设计开启方向及弹线位置,将临时木楔固定(并注意门所在位置房间的地面材料应留足间隙),并反复校正其垂直度及水平度,然后用膨胀螺栓射钉将连接件固定在结构上,

2、连续件间距小于或等于500mm,然后再检查一遍,符合要求后贴上保护胶纸,安好后严禁搁置脚手板或其它重物。(6)、填缝:填充材料先用水泥砂浆,砂浆和框接触面应刷二度沥青酚醛清漆后再在框外侧贴三元乙丙橡胶条软质胶带,窗洞墙体室内外二次粉刷(装饰)不应超过铝合金门窗外框边3mm。(7)、门窗扇安装在室内外粉刷工程施工基本结束后进行,推拉窗扇应先装内侧,后安外侧,旋转调整螺钉,调正滑轮与下框的距离,使毛条压缩量为12mm,窗上所有滑轮均应调正以使底部毛条压缩均匀,并使扇的主挺与框平行。固定扇应装在室外侧面,并固定牢固不会脱落,确保使用安全。(8)、密封胶的施工,清除被粘结物表面的油污、铁锈、灰尘,并表面保持干燥,施工后密封胶表面平整,凹凸不能超过1mm。(9)、粉刷全部完成后将保护胶纸撕去,塑料胶纸在型材表面留有的胶痕,宜用香焦水清理干净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
