装修质量缺陷奖罚细则.docx

上传人:p** 文档编号:449699 上传时间:2023-08-28 格式:DOCX 页数:3 大小:23.99KB
下载 相关 举报
装修质量缺陷奖罚细则.docx_第1页
第1页 / 共3页
装修质量缺陷奖罚细则.docx_第2页
第2页 / 共3页
装修质量缺陷奖罚细则.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《装修质量缺陷奖罚细则.docx》由会员分享,可在线阅读,更多相关《装修质量缺陷奖罚细则.docx(3页珍藏版)》请在第壹文秘上搜索。

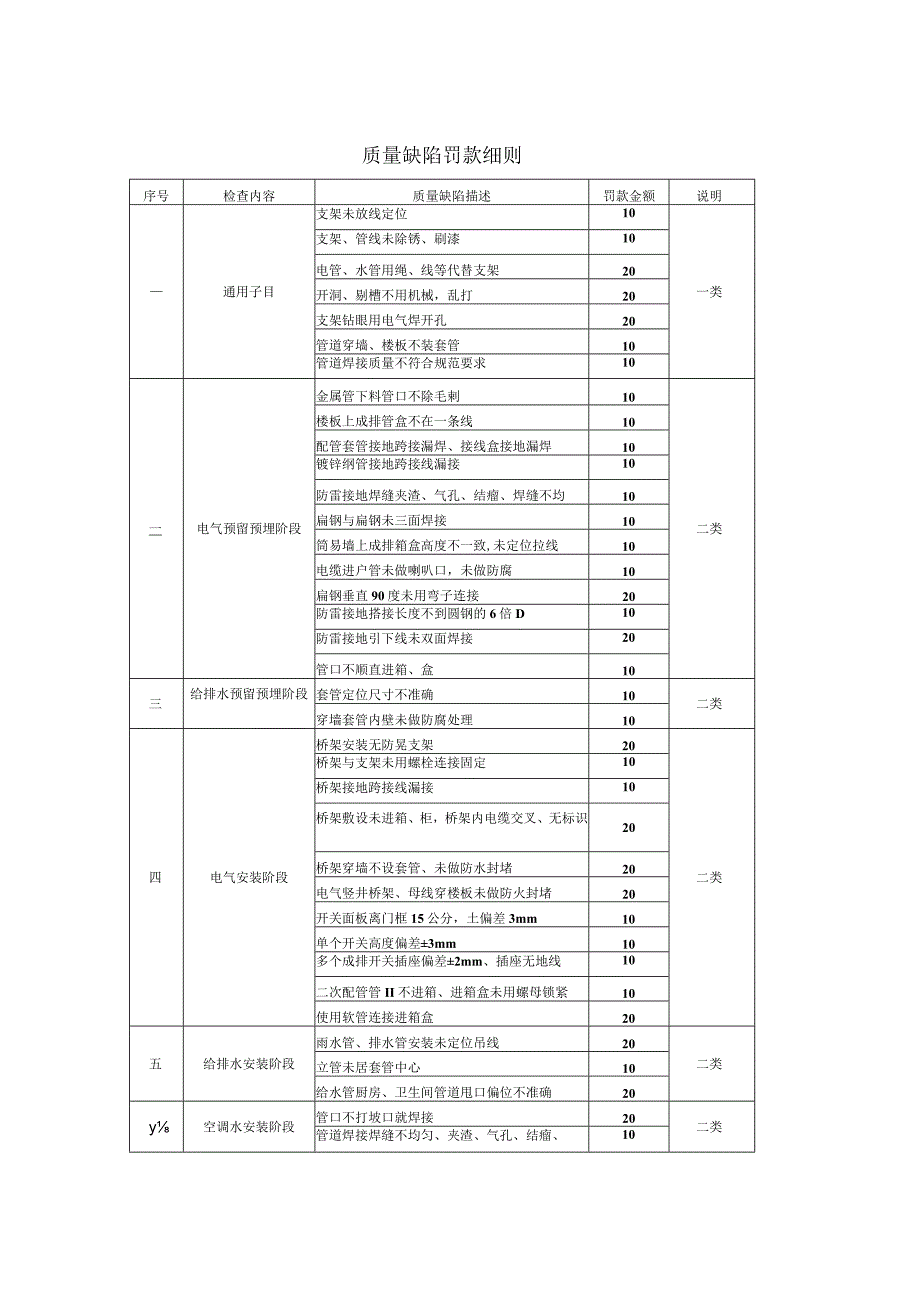

1、质量缺陷罚款细则序号检查内容质量缺陷描述罚款金额说明通用子目支架未放线定位10一类支架、管线未除锈、刷漆10电管、水管用绳、线等代替支架20开洞、剔槽不用机械,乱打20支架钻眼用电气焊开孔20管道穿墙、楼板不装套管10管道焊接质量不符合规范要求10一电气预留预埋阶段金属管下料管口不除毛剌10二类楼板上成排管盒不在一条线10配管套管接地跨接漏焊、接线盒接地漏焊10镀锌纲管接地跨接线漏接10防雷接地焊缝夹渣、气孔、结瘤、焊缝不均10扁钢与扁钢未三面焊接10筒易墙上成排箱盒高度不一致,未定位拉线10电缆进户管未做喇叭口,未做防腐10扁钢垂直90度未用弯子连接20防雷接地搭接长度不到圆钢的6倍D10防

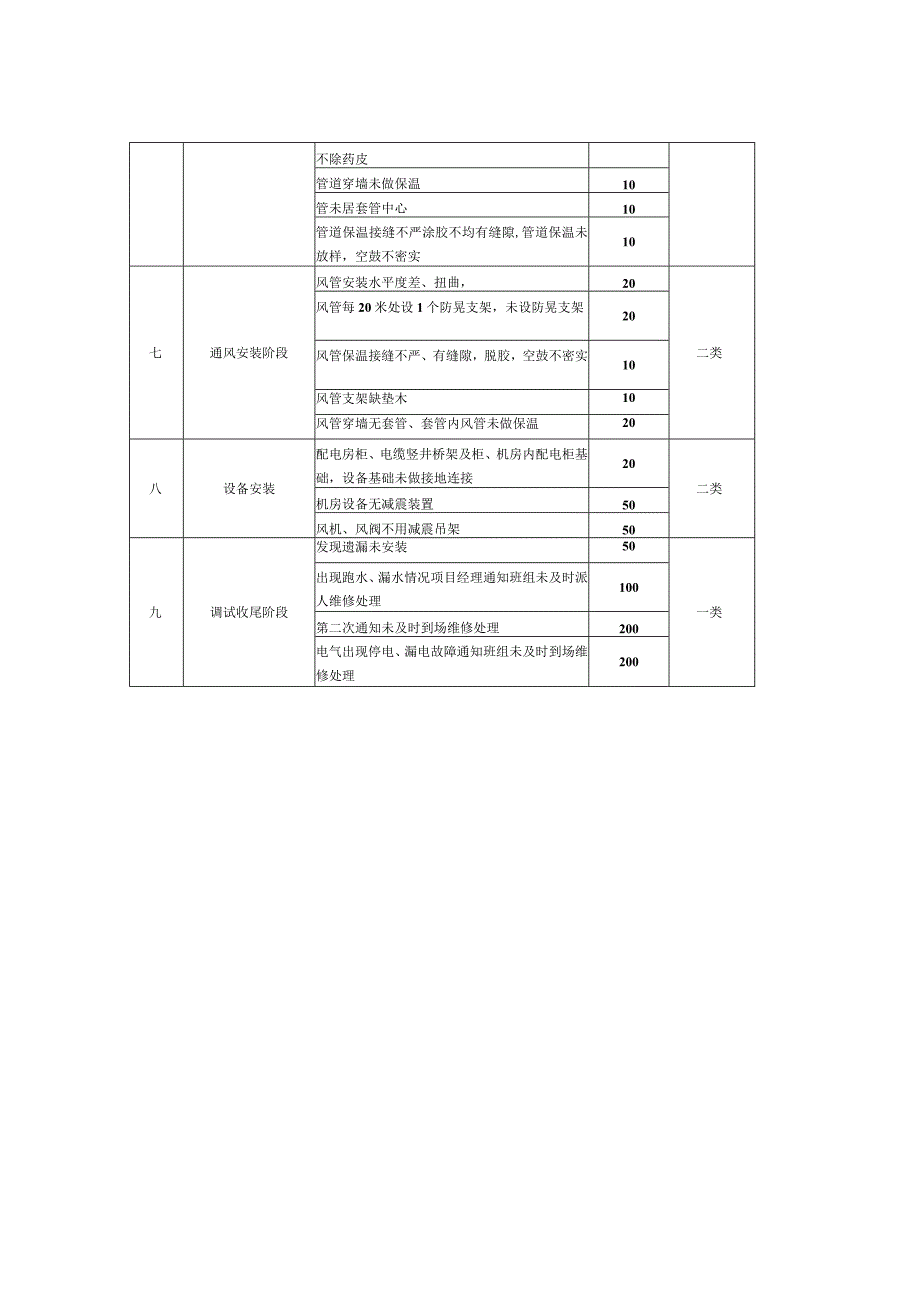

2、雷接地引下线未双面焊接20管口不顺直进箱、盒10三给排水预留预埋阶段套管定位尺寸不准确10二类穿墙套管内壁未做防腐处理10四电气安装阶段桥架安装无防晃支架20二类桥架与支架未用螺栓连接固定10桥架接地跨接线漏接10桥架敷设未进箱、柜,桥架内电缆交叉、无标识20桥架穿墙不设套管、未做防水封堵20电气竖井桥架、母线穿楼板未做防火封堵20开关面板离门框15公分,土偏差3mm10单个开关高度偏差3mm10多个成排开关插座偏差2mm、插座无地线10二次配管管II不进箱、进箱盒未用螺母锁紧10使用软管连接进箱盒20五给排水安装阶段雨水管、排水管安装未定位吊线20二类立管未居套管中心10给水管厨房、卫生间管

3、道甩口偏位不准确20y空调水安装阶段管口不打坡口就焊接20二类管道焊接焊缝不均匀、夹渣、气孔、结瘤、10不除药皮管道穿墙未做保温10管未居套管中心10管道保温接缝不严涂胶不均有缝隙,管道保温未放样,空鼓不密实10七通风安装阶段风管安装水平度差、扭曲,20二类风管每20米处设1个防晃支架,未设防晃支架20风管保温接缝不严、有缝隙,脱胶,空鼓不密实10风管支架缺垫木10风管穿墙无套管、套管内风管未做保温20八设备安装配电房柜、电缆竖井桥架及柜、机房内配电柜基础,设备基础未做接地连接20二类机房设备无减震装置50风机、风阀不用减震吊架50九调试收尾阶段发现遗漏未安装50一类出现跑水、漏水情况项目经理通知班组未及时派人维修处理100第二次通知未及时到场维修处理200电气出现停电、漏电故障通知班组未及时到场维修处理200罚款通知单检查人员检查项目专业检查时间违规事实罚款金额罚款依据违规照片单位负责人劳务队负责人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
