下应毛竹架搭拆施工方案范文.docx

上传人:p** 文档编号:451007 上传时间:2023-08-29 格式:DOCX 页数:10 大小:91.21KB
下载 相关 举报
下应毛竹架搭拆施工方案范文.docx_第1页
第1页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第2页
第2页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第3页
第3页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第4页
第4页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第5页
第5页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第6页
第6页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第7页
第7页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第8页
第8页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第9页
第9页 / 共10页
下应毛竹架搭拆施工方案范文.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《下应毛竹架搭拆施工方案范文.docx》由会员分享,可在线阅读,更多相关《下应毛竹架搭拆施工方案范文.docx(10页珍藏版)》请在第壹文秘上搜索。

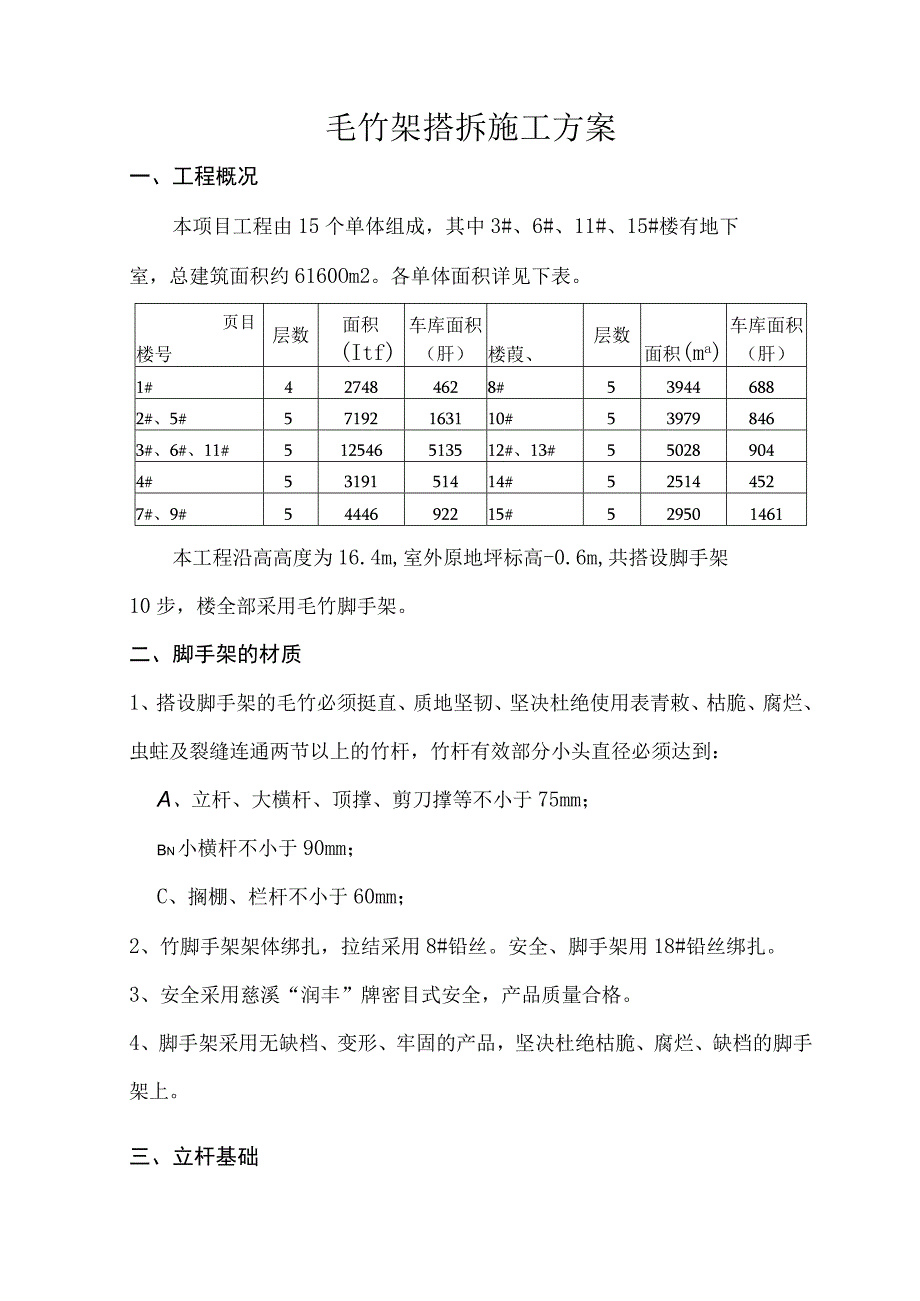

1、下应街道安置小区一期一15#楼外墙脚手架专项施工方案编制人:职务(称)审核人:一金M职务(称)乃羽M批准人:木笈一、职务(称)心不J编制单位盖章:编制日期:某年五月十八日毛竹架搭拆施工方案一、工程概况本项目工程由15个单体组成,其中3#、6#、11#、15#楼有地下室,总建筑面积约6160Om2。各单体面积详见下表。页目楼号层数面积(Itf)车库面积(肝)楼葭、层数面积(ma)车库面积(肝)1#427484628#539446882#、5#57192163110#539798463#、6#、11#512546513512#、13#550289044#5319151414#525144527#、

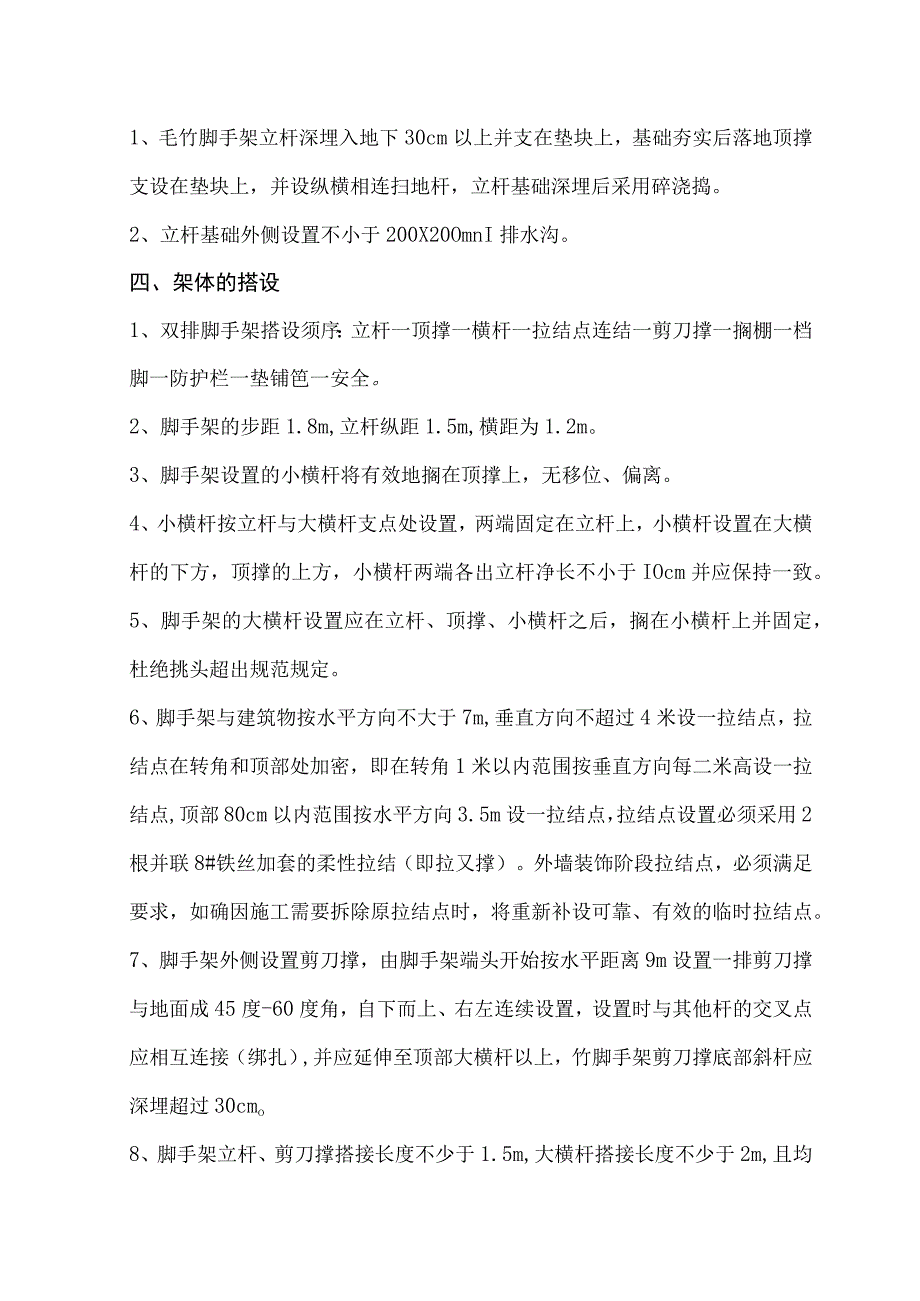

2、9#5444692215#529501461本工程沿高高度为16.4m,室外原地坪标高-0.6m,共搭设脚手架10步,楼全部采用毛竹脚手架。二、脚手架的材质1、搭设脚手架的毛竹必须挺直、质地坚韧、坚决杜绝使用表青敕、枯脆、腐烂、虫蛀及裂缝连通两节以上的竹杆,竹杆有效部分小头直径必须达到:A、立杆、大横杆、顶撑、剪刀撑等不小于75mm;Bn小横杆不小于90mm;C、搁棚、栏杆不小于60mm;2、竹脚手架架体绑扎,拉结采用8#铅丝。安全、脚手架用18#铅丝绑扎。3、安全采用慈溪“润丰”牌密目式安全,产品质量合格。4、脚手架采用无缺档、变形、牢固的产品,坚决杜绝枯脆、腐烂、缺档的脚手架上。三、立杆基

3、础1、毛竹脚手架立杆深埋入地下30cm以上并支在垫块上,基础夯实后落地顶撑支设在垫块上,并设纵横相连扫地杆,立杆基础深埋后采用碎浇捣。2、立杆基础外侧设置不小于200X20OmnI排水沟。四、架体的搭设1、双排脚手架搭设须序:立杆一顶撑一横杆一拉结点连结一剪刀撑一搁棚一档脚一防护栏一垫铺笆一安全。2、脚手架的步距1.8m,立杆纵距1.5m,横距为1.2m。3、脚手架设置的小横杆将有效地搁在顶撑上,无移位、偏离。4、小横杆按立杆与大横杆支点处设置,两端固定在立杆上,小横杆设置在大横杆的下方,顶撑的上方,小横杆两端各出立杆净长不小于IOcm并应保持一致。5、脚手架的大横杆设置应在立杆、顶撑、小横杆

4、之后,搁在小横杆上并固定,杜绝挑头超出规范规定。6、脚手架与建筑物按水平方向不大于7m,垂直方向不超过4米设一拉结点,拉结点在转角和顶部处加密,即在转角1米以内范围按垂直方向每二米高设一拉结点,顶部80cm以内范围按水平方向3.5m设一拉结点,拉结点设置必须采用2根并联8#铁丝加套的柔性拉结(即拉又撑)。外墙装饰阶段拉结点,必须满足要求,如确因施工需要拆除原拉结点时,将重新补设可靠、有效的临时拉结点。7、脚手架外侧设置剪刀撑,由脚手架端头开始按水平距离9m设置一排剪刀撑与地面成45度-60度角,自下而上、右左连续设置,设置时与其他杆的交叉点应相互连接(绑扎),并应延伸至顶部大横杆以上,竹脚手架

5、剪刀撑底部斜杆应深埋超过30cmo8、脚手架立杆、剪刀撑搭接长度不少于1.5m,大横杆搭接长度不少于2m,且均用8#铅丝双股并联绑扎3道以上,相邻杆件搭接必须错开一个档距,同一平面上接头不超过50%,顶撑设置到位、有效,与立杆绑扎采用8#铅丝双股并联绑扎3道。9、脚手架每步均满铺脚手片,并垂直于墙面,满铺到位不留空位,不能满铺处采取防护措施,脚手片采用18#铅丝并联绑扎4点,绑扎牢固,接头处平整,无探头板,脚手片完好无损,破损的要及时更换。10、密目式安全应固定在脚手架外立杆的里侧,安全采用18#铅丝某挂严密,安全必须四面拉紧,铅丝绑扎牢固。11、脚手架自第二步起,外侧必须设防L2m高的防护栏

6、杆和30Cm高踢脚杆,顶排防护栏杆采用两道,高度分别为0.9m和1.2m,脚手架内侧形成临边的,在脚手架内侧设1.2m高的防护栏杆和30cm高踢脚杆,防护栏杆、踢脚杆件与架体同质。12、脚手架的高度,里立杆低于檐口50cm,外立杆高出女儿墙1.0m。13、底排立杆、扫地杆均漆黄黑相间色漆。五、斜道1、脚手架上下通道搭设控制在1:4左右,宽度为1.2m垂直方向和水平方向每隔一步或一个纵距设一连接。2、斜道两侧及转角平台外围均设1.2m高的防护栏杆和30cm高踢脚栏杆,并用安全封闭。3、斜道外侧及平台外侧设置剪刀撑。4、斜道脚手片采用横铺,每隔20-30Cm设一防滑条,并用多道8#铅丝绑扎牢固。六

7、、脚手架、斜道的管理1、脚手架搭设前安全员对架子班组进行安全技术交底,交底内容应结合工程结构有针对性,交底双方履行签字手续方可开始搭设。2、脚手架、斜道搭设完毕后均需公司质安科验收合格(一般3步需验收一次),办理验收手续,并在验收表中写明验收部位,内容量化,在脚手架上挂验收合格牌后方可投入使用。3、脚手架应进行定期和不定期检查,并按要求填写检查表,检查内容量化,履行签字手续,对检查出的问题及时整改,项目部每个月检查一次。4、脚手架搭设完毕投入使用后,架子班应派人每天对脚手架的牢固性、安全性、稳定性进行检查,发现问题及时整改。七、安全防护措施1、凡不符合高处作业的人员,一律禁止高处作业,并严禁酒

8、后工作。2、严格正确使用劳保用品,遵守高处作业规定,工具必须入袋,物体严禁高处抛掷,高空作业必须系好安全带。3、搭设区域须设置警戒范围设立明显的警示标记,非操作人员或现场施工人员,均不得通行或施工。4、立杆、剪刀撑的接长必须有两人以上配合协同搭设,不宜单独作业。5、必须在各种杆件搭设牢固后方可离开,严禁未固定中途离开。6、架子工班组如遇班组不能解决的问题时必须经项目部商讨,得出合理方案的方可投入施工。八、拆除方案1、拆除前由安全员对架子班进行安全技术交底,本工程由原架子搭设班组负责拆除,拆除人员均须持有登高作业上岗证。2、脚手架的拆除明确专人指挥,拆除前进行全面的检查,并进行加固,拆除时应设围

9、栏,指定专人警戒。3、拆除顺序:安全一挡笆一垫铺笆/防护栏杆一挡脚一搁栅一剪刀撑f拉结点f横杆一顶撑f立杆、自上而下的顺序进行,做到一步一清,严禁上下同时拆除,拆除的材料不准高处抛掷。4、仔细检查吊运索具是否安全可靠,吊运索具不允许搭设在脚手架上,应另立设置。5、建筑物内所有窗户必须关闭锁好,严禁开启或向外伸挑物件。6、不允许分立面拆除或上、下二步同时拆除(踏步式),认真做到一步一清,一杆一清。7、所有拉接,水平顶撑,隔离措施,登高措施必须随同脚手架拆除同步进行下降,不准先行拆除。8、所垫铺笆拆除,应自外向里竖立、搬运,防止自里向外翻起,笆平面的垃圾物件从高处坠落伤人。9、当天离岗时应加固未拆

10、除部位。10、输运至地面的物件应及时归堆放置。附:落地脚手架在车棚顶板处的验算:本工程外脚手架为毛竹落地架,共搭设10步,步距为L8m,立杆横距为1.2m,立杆纵距1.5m,采用毛竹脚手架,落地架处顶板厚为100mm,碎C25,8180双层双向,以下分别验算顶板抗冲切和抗弯:1、荷载计算:取一跨进行荷载计算(高度按10步计算)a、恒载:毛竹:gl=0.024/1.8(2.241.0761.5+2.24X1.076X1.2)10=0.08110=0.81KN毛竹脚手板(满铺):g2=0.151.21.810=3.24KN密目式安全:g3=0.006101.81.5=0.162KN则:g=g1g2

11、+g3=0.81KN+3.24KN+0.162KN=4.212KNb、活载:施工荷载按3KNm2计,且考虑二步同时全业,可行q=2X3X1.21.8/2=6.48KN所以:N=L2g+l.4q=1.24.212+1.46.48=14.12KN2、 顶板抗冲切验算:根据公式:FW(0.7hft+0.15pc.m)nho截面高度影响系数Bh取1;Ft混凝土抗拉系数:C25ft=l.04Nmm2;。无预应力取0;n取1;a=4(0.890+85)=628mm;ho=85mm0(0.7hfl+0.15pc.Jmho=0.711.041628X85=38.86KN14.12KN所以:车棚顶板可以满足浇地

12、脚手架的抗冲切。3、 顶反抗弯验算:取最不利的板:3.62m,析厚100,碎C258180双层双向板能承受的最大弯矩:Mmax=O.9sfyh=0.960330085=13.84KN.m外架对板产生的弯矩:查简明建筑结构设计计算手册表2-20“双各板在局部荷作用下产生的弯矩”得:M=0.122P=0.12214.12X10.34KN.mlO.34KN.mM=13.84KN.m,抗弯满足。可见毛竹落地脚手架可以直接搭设在车棚顶板上。毛竹脚手架搭设示置图横向水平杆纵向水平H典刀撑立杆注:毛竹脚手架基出平整夯实,采用段硬化:落地立杆垂蜜深埋入地下30Cm井支在负块上。架体与建筑物拉结详图现场杆件立面

13、图安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
