夏季安全生产现场施工安全要点总结.docx

上传人:p** 文档编号:454593 上传时间:2023-09-01 格式:DOCX 页数:20 大小:24.81KB
下载 相关 举报
夏季安全生产现场施工安全要点总结.docx_第1页
第1页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第2页
第2页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第3页
第3页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第4页
第4页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第5页
第5页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第6页
第6页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第7页
第7页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第8页
第8页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第9页
第9页 / 共20页
夏季安全生产现场施工安全要点总结.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《夏季安全生产现场施工安全要点总结.docx》由会员分享,可在线阅读,更多相关《夏季安全生产现场施工安全要点总结.docx(20页珍藏版)》请在第壹文秘上搜索。

1、夏季安全生产现场施工安全要点总结一、安全管理1.工程项目未办理安全监督登记手续2、未按规定配备专职安全员3、项目经理、安全员无安全生产知识考核合格证4、未制定安全管理目标(伤亡控制指标和安全达标、文明施工目标)5、专业性较强的项目未单独编制专项施工方案6、专项方案(安全措施)针对性不强7、专项方案(安全措施)未落实8、无书面安全技术交底9、安全技术交底针对性不强10、全技术交底未履行签字手续IL无定期安全检查记录12、检查出事故隐患未按规定整改13、未按规定进行安全教育14、班组安全活动无记录15、特种作业人员无证上岗16、无现场安全标志总平面图17、未按现场安全标志总平面图设置安全标志18、

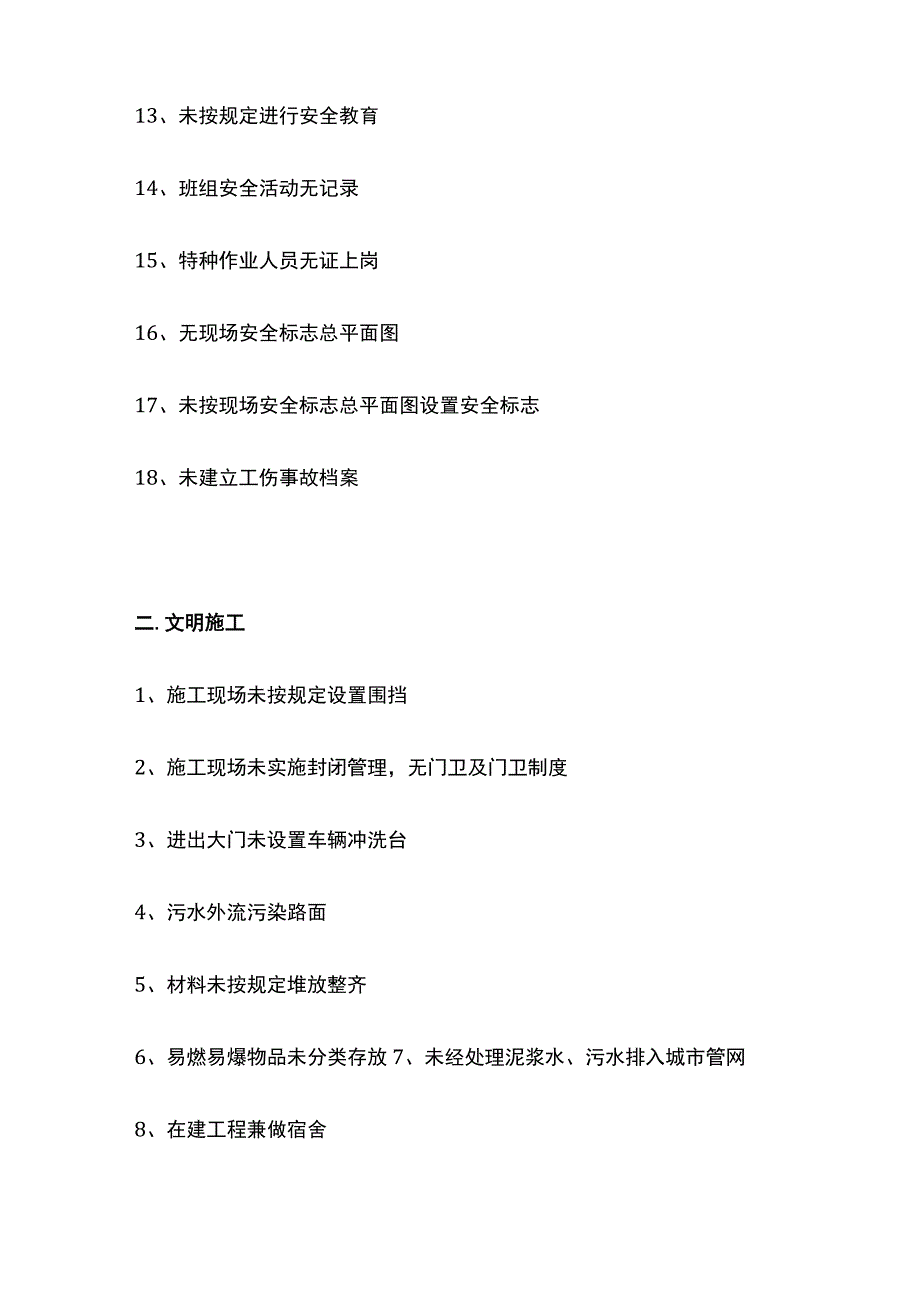

2、未建立工伤事故档案二.文明施工1、施工现场未按规定设置围挡2、施工现场未实施封闭管理,无门卫及门卫制度3、进出大门未设置车辆冲洗台4、污水外流污染路面5、材料未按规定堆放整齐6、易燃易爆物品未分类存放7、未经处理泥浆水、污水排入城市管网8、在建工程兼做宿舍9、生活区、办公区与施工区无明显分隔措施10.食堂不符合卫生要求IL食堂未使用清洁燃料12、厕所无水冲设施13、厕所卫生不符合要求14、现场未按规定配置消防灭火器材15、未执行动火审批手续和动火监护16、无消防器材平面布置图17、宿舍通风差,不整洁18、现场无保健区药箱、急救措施和急救器材19、未建立施工不扰民措施三.脚手架1.脚手架高度超过

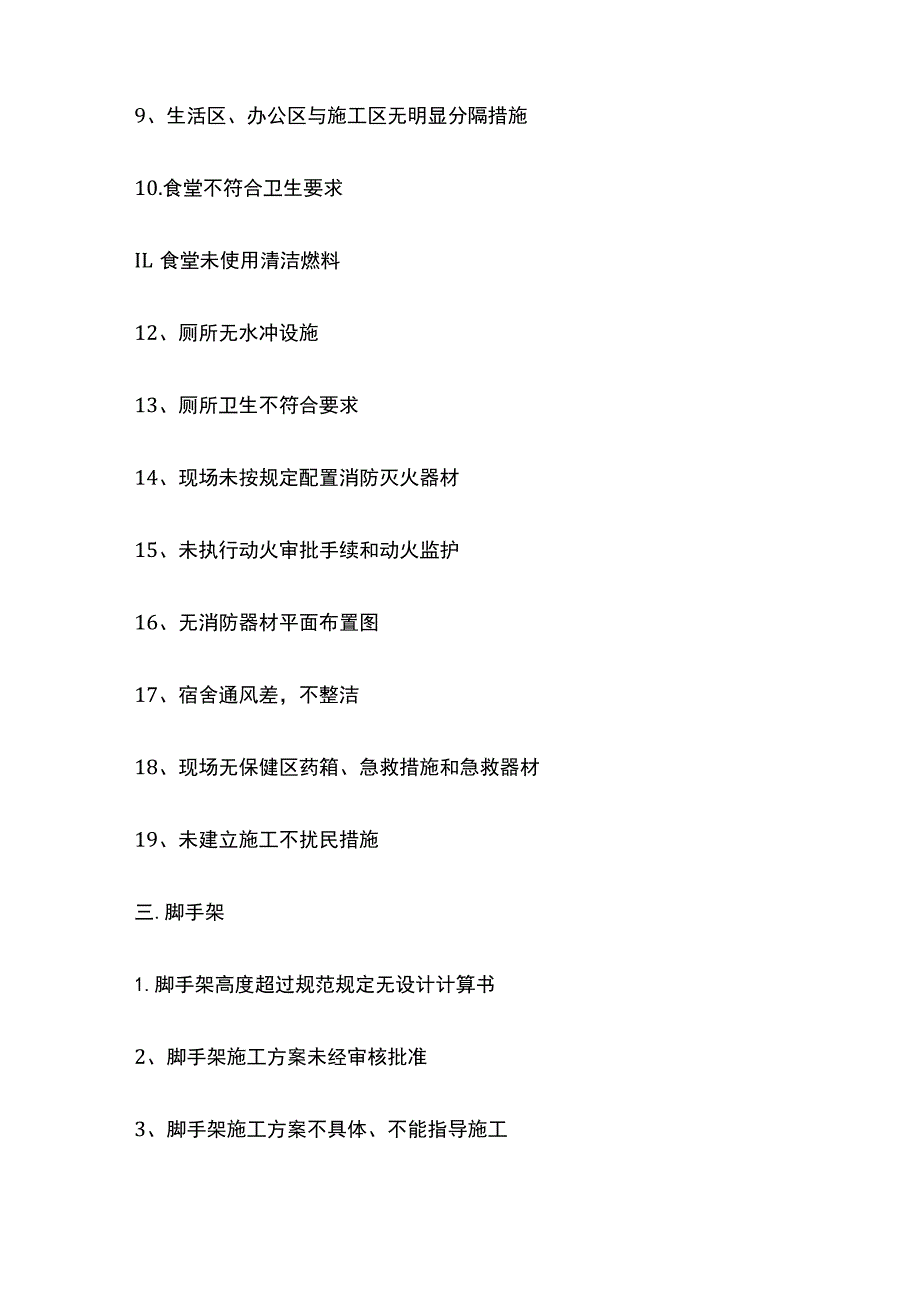

3、规范规定无设计计算书2、脚手架施工方案未经审核批准3、脚手架施工方案不具体、不能指导施工4、脚手架立杆少底座5、脚手架无扫地杆6、架体与建筑物少拉结7、未按规定设置剪刀撑8、脚手架未按规定设置密目式安全网9、施工层未设1.2m高防护栏杆10.施工层未设18Cm高挡脚板11、脚手架搭设未按规定办理验收手续12、施工层脚手架内立杆与建筑物之间未进行封闭13、架体未设上下通道14、卸料平台未经设计计算15、悬挑式钢平台安装不符合设计要求16、落地式卸料平台支撑系统与脚手架连结17、卸料平台无荷载限定标志18、脚手架杆件搭设间距不符合要求四、施工用电1.无临时用电施工组织设计2、临时用电施工组织设计针

4、对性不强3、未达到三级配电、两级保护4、总电源处动力和照明供电未分开5、无总漏电保护装置6、电缆电线随地敷设7、电缆电线未使用绝缘材料固定8、与外电线路安全距离达不到,未按规定采取防护措施9、临时用电由专用电力变压器供电,未采用TN-S保护接零系统10.工作零线和保护零线从总电源处未分开设置11、未按规定选用安全电压12、照明末端各单相回路中未设置漏电保护器13、室内外照明线用花线、塑胶线14、用电设备未设专用开关箱,无专用漏电保护器15、箱体和箱内低压电器选用、安装不当16、分配电箱中一把分闸接两台及两台以上用电设备17、熔断器和熔丝安装、选用不当18、电箱内未设置接零排五.塔式起重机1.塔

5、式起重机未取得机械检测合格证2、塔式起重机未按要求办理使用登记手续3、吊钩无防脱棘爪保险装置4、塔吊高度超过规定不安装附墙装置5、附墙装置安装不符合说明书要求6、未制定塔吊安装拆卸施工方案7、安装单位无安装资质8、安装单位的安装资质不符合要求9、基础无隐蔽工程验收手续10、塔吊与架空线路小于安全距离无防护措施11、两台以上塔吊作业无防碰撞措施12、安装完毕后未按规定进行验收13、安装拆卸塔吊未履行安全技术交底14、验收中无量化验收内容15、架体垂直度超过说明书要求16、电气控制无漏电保护装置17、在避雷保护范围外无避雷装置六、施工电梯1.施工电梯吊笼安全装置不灵敏2、施工电梯门连锁装置不起作用

6、3、地面吊笼出入口无防护棚4、每层卸料口无安全防护门5、每层卸料口安全防护门不使用6、司机无证上岗作业7、超过规定载人、载物8、未加配重载人9、安装拆卸外用电梯无施工方案10、安装、拆卸队伍无资格证书11、安装拆卸外用电梯未履行安全技术交底12、安装完毕后未按规定进行验收13、验收中无量化验收内容14、架体垂直度超过说明书要求15、电气控制无漏电保护装置16、在避雷保护范围外无避雷装置17、外用电梯未经机械检测合格使用18、未按规定要求办理使用登记手续七.物料提升机1.物料提升机吊篮无定型停靠装置2、物料提升机无超高限位装置3、高架提升机无下极限限位4、高架提升机无超载限制器5、高架提升机无缓

7、冲装置6、连墙杆与脚手架连接7、连墙杆材质、连接做法不符合要求8、钢丝绳超过报废标准9、钢丝绳绳卡不符合要求10、钢丝绳无过路保护IL楼层卸料平台两侧无防护栏杆12、楼层卸料平台脚手板铺设不严、不牢13、楼层卸料平台无定型安全防护门14、地面进料口无安全防护棚15、地面进料口安全防护棚搭设不符合要求16、吊篮无定型安全防护门17、高架提升机未使用吊笼18、物料提升机安装未按规定进行验收19、物料提升机安装、拆除无施工方案20、架体基础不符合要求21、架体外侧未按规定使用密目式安全网进行防护22、卷扬机固定不牢23、传统系统滑轮翼缘破损24、无可靠联络信号八、基坑支护1、基础施工无支护方案2、施

8、工方案针对性差,不能指导施工3、基坑深度超过5m无专项支护设计4、支护设计方案未经审批5、基坑深度超过5m设计方案未经专家论证6、基坑施工无临边安全防护措施7、支护的作法不符合方案要求8、基坑施工未采取有效排水措施9、机械设备与坑边距离不符合要求10、人员上下基坑无专用安全通道11、设置的安全通道不符合要求12、未按规定对基坑变形进行监测13、未按规定对周边建筑物进行沉降观测14、垂直交叉作业无上下隔离防护措施九、模板支撑1、模板工程无施工方案2、模板工程施工方案未按规定进行审批3、未针对混凝土输送方法采取有针对性安全措施4、模板支撑系统未按规定进行设计计算5、模板支撑系统不符合设计要求6、立

9、柱间距不符合要求7、立柱底部无垫板8、未按规定设置横向支撑9、模板上堆料超过设计要求10、高处作业无安全防护措施11、模板拆除未设置警戒线12、模板拆除无监护人13、留有悬空的模板未拆除14、模板工程无验收手续15、支拆模未进行安全技术交底16、作业孔洞和临边无防护措施17、垂直交叉作业无上下隔离防护措施十、施工机具1.中小型施工机械露天使用,无操作防护棚2、中小型施工机械传动部位无防护罩3、中小型施工机械使用倒顺开关4、机械不使用时未切断电源5、使用前未按规定进行验收6、木工机械刀口部位无安全装置7、机械上护管破损8、随机机械安全装置损坏、不起作用9、焊接机械外侧防护挡板不全10、电焊机一、

10、二次无防护罩11、焊机一次侧未装漏电保护装置12、焊机一次侧导线截面过小13、原手持电动工具上电源线加长14、手持电动工具外壳破裂15、在危险场合使用1类手持电动工具16、氧气、乙块瓶使用时,间距小于5米17、氧气、乙块瓶使用时距离明火小于10米,无隔离措施18、乙快气瓶未直立使用19、乙块气瓶使用时无回火装置20、露天高温时使用氧气、乙焕瓶,无防晒措施21、气瓶存放处不符合要求22、潜水泵工作时未站立水中使用23、潜水泵电缆5米内有接头24、潜水泵电缆破损户十一、三宝四口五临边1.施工现场作业人员未配戴安全帽进入施工现场2、安全帽配戴不符合要求3、在建工程外侧未采用密目式安全网封闭4、安全网

11、规格、材质不符合要求5、安全防护设施未形成定型化、工具化6、楼梯口未设安全防护设施7、电梯井口未设安全防护设施8、电梯井内未按规定设置防护9、预留洞口未设安全防护10、通道口未搭设防护棚11、防护棚搭设不符合要求12、阳台临边无防护13、屋边临边无防护起重机械安装拆卸安全要点一、起重机械安装拆卸作业必须按照规定编制、审核专项施工方案,超过一定规模的要组织专家论证。二、起重机械安装拆卸单位必须具有相应的资质和安全生产许可证,严禁无资质、超范围从事起重机械安装拆卸作业。三、起重机械安装拆卸人员、起重机械司机、信号司索工必须取得建筑施工特种作业人员操作资格证书。四、起重机械安装拆卸作业前,安装拆卸单

12、位应当按照要求办理安装拆卸告知手续。五、起重机械安装拆卸作业前,应当向现场管理人员和作业人员进行安全技术交底。六、起重机械安装拆卸作业要严格按照专项施工方案组织实施,相关管理人员必须在现场监督,发现不按照专项施工方案施工的,应当要求立即整改。七、起重机械的顶升、附着作业必须由具有相应资质的安装单位严格按照专项施工方案实施。八、遇大风、大雾、大雨、大雪等恶劣天气,严禁起重机械安装、拆卸和顶升作业。九、塔式起重机顶升前,应将回转下支座与顶升套架可靠连接,并应进行配平。顶升过程中,应确保平衡,不得进行起升、回转、变幅等操作。顶升结束后,应将标准节与回转下支座可靠连接。十、起重机械加节后需进行附着的,

13、应按照先装附着装置、后顶升加节的顺序进行。附着装置必须符合标准规范要求。拆卸作业时应先降节,后拆除附着装置。十一、辅助起重机械的起重性能必须满足吊装要求,安全装置必须齐全有效,吊索具必须安全可靠,场地必须符合作业要求。十二、起重机械安装完毕及附着作业后,应当按规定进行自检、检验和验收,验收合格后方可投入使用。起重机械使用安全要点一、起重机械使用单位必须建立机械设备管理制度,并配备专职设备管理人员。二、起重机械安装验收合格后应当办理使用登记,在机械设备活动范围内设置明显的安全警示标志。三、起重机械司机、信号司索工必须取得建筑施工特种作业人员操作资格证书。四、起重机械使用前,应当向作业人员进行安全

14、技术交底。五、起重机械操作人员必须严格遵守起重机械安全操作规程和标准规范要求,严禁违章指挥、违规作业。六、遇大风、大雾、大雨、大雪等恶劣天气,不得使用起重机械。七、起重机械应当按规定进行维修、维护和保养,设备管理人员应当按规定对机械设备进行检查,发现隐患及时整改。八、起重机械的安全装置、连接螺栓必须齐全有效,结构件不得开焊和开裂,连接件不得严重磨损和塑性变形,零部件不得达到报废标准。九、两台以上塔式起重机在同一现场交叉作业时,应当制定塔式起重机防碰撞措施。任意两台塔式起重机之间的最小架设距离应符合规范要求。十、塔式起重机使用时,起重臂和吊物下方严禁有人员停留。物件吊运时,严禁从人员上方通过。基

15、坑工程施工安全要点一、基坑工程必须按照规定编制、审核专项施工方案,超过一定规模的深基坑工程要组织专家论证。基坑支护必须进行专项设计。二、基坑工程施工企业必须具有相应的资质和安全生产许可证,严禁无资质、超范围从事基坑工程施工。三、基坑施工前,应当向现场管理人员和作业人员进行安全技术交底。四、基坑施工要严格按照专项施工方案组织实施,相关管理人员必须在现场进行监督,发现不按照专项施工方案施工的,应当要求立即整改。五、基坑施工必须采取有效措施,保护基坑主要影响区范围内的建(构)筑物和地下管线安全。六、基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值。七、基坑周边应按要求采取临边防护措施,设置作业人员上下专用通道。八、基坑施工必须采取基坑内外地表水和地

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
