灰土挤密桩施工方案全.docx

上传人:p** 文档编号:455771 上传时间:2023-09-01 格式:DOCX 页数:5 大小:18.70KB
下载 相关 举报
灰土挤密桩施工方案全.docx_第1页
第1页 / 共5页
灰土挤密桩施工方案全.docx_第2页
第2页 / 共5页
灰土挤密桩施工方案全.docx_第3页
第3页 / 共5页
灰土挤密桩施工方案全.docx_第4页
第4页 / 共5页
灰土挤密桩施工方案全.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《灰土挤密桩施工方案全.docx》由会员分享,可在线阅读,更多相关《灰土挤密桩施工方案全.docx(5页珍藏版)》请在第壹文秘上搜索。

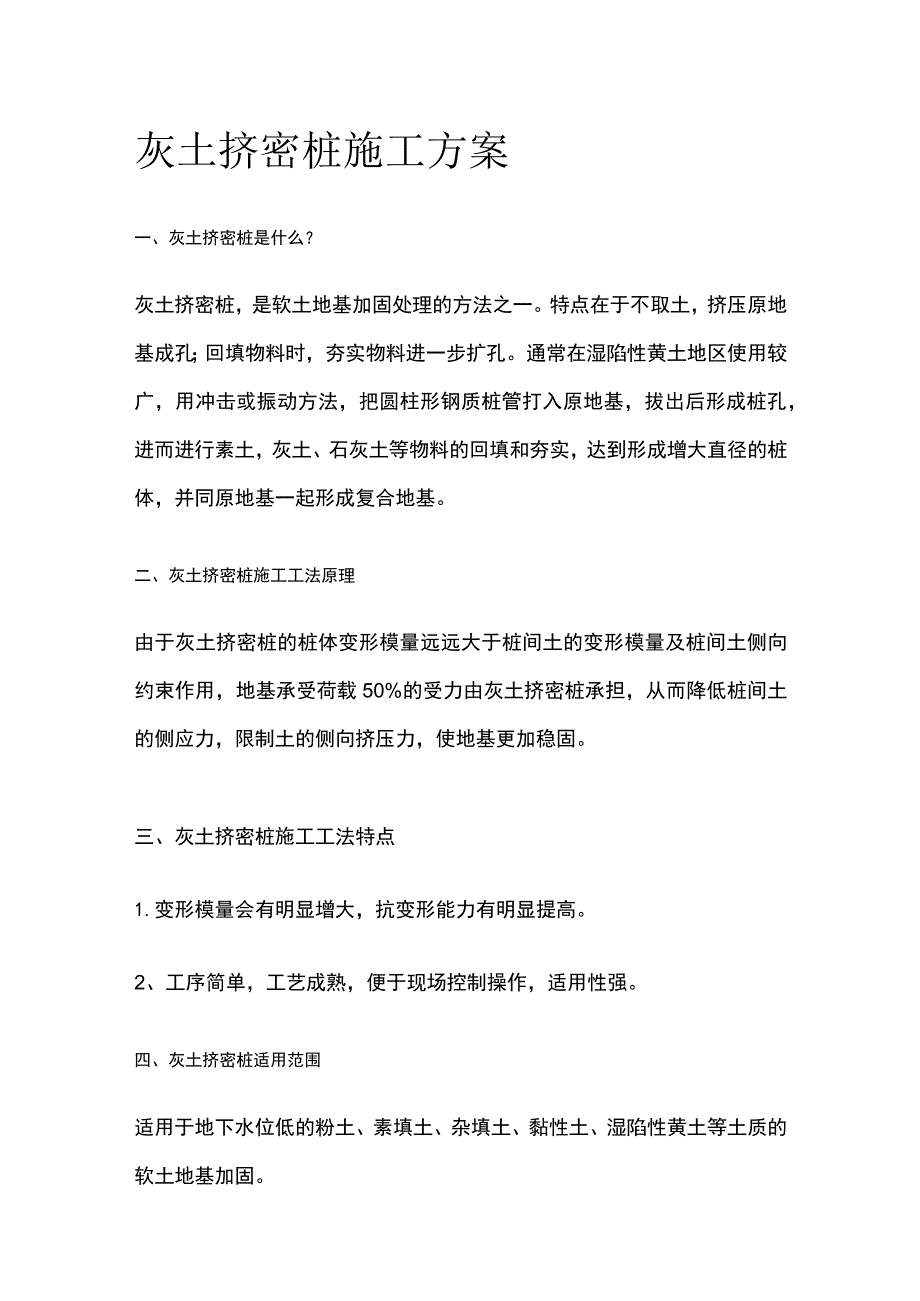

1、灰土挤密桩施工方案一、灰土挤密桩是什么?灰土挤密桩,是软土地基加固处理的方法之一。特点在于不取土,挤压原地基成孔;回填物料时,夯实物料进一步扩孔。通常在湿陷性黄土地区使用较广,用冲击或振动方法,把圆柱形钢质桩管打入原地基,拔出后形成桩孔,进而进行素土,灰土、石灰土等物料的回填和夯实,达到形成增大直径的桩体,并同原地基一起形成复合地基。二、灰土挤密桩施工工法原理由于灰土挤密桩的桩体变形模量远远大于桩间土的变形模量及桩间土侧向约束作用,地基承受荷载50%的受力由灰土挤密桩承担,从而降低桩间土的侧应力,限制土的侧向挤压力,使地基更加稳固。三、灰土挤密桩施工工法特点1.变形模量会有明显增大,抗变形能力

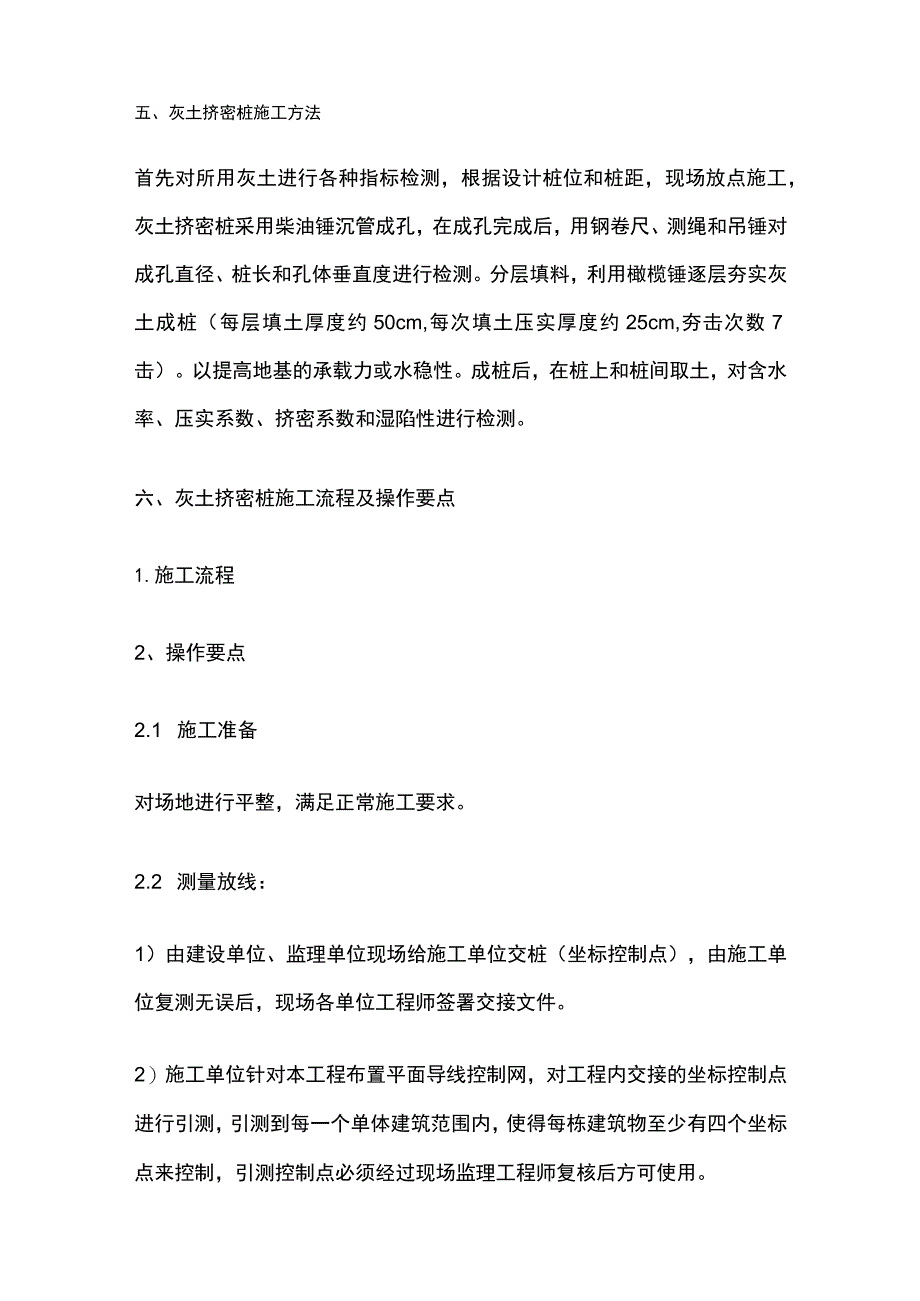

2、有明显提高。2、工序简单,工艺成熟,便于现场控制操作,适用性强。四、灰土挤密桩适用范围适用于地下水位低的粉土、素填土、杂填土、黏性土、湿陷性黄土等土质的软土地基加固。五、灰土挤密桩施工方法首先对所用灰土进行各种指标检测,根据设计桩位和桩距,现场放点施工,灰土挤密桩采用柴油锤沉管成孔,在成孔完成后,用钢卷尺、测绳和吊锤对成孔直径、桩长和孔体垂直度进行检测。分层填料,利用橄榄锤逐层夯实灰土成桩(每层填土厚度约50cm,每次填土压实厚度约25cm,夯击次数7击)。以提高地基的承载力或水稳性。成桩后,在桩上和桩间取土,对含水率、压实系数、挤密系数和湿陷性进行检测。六、灰土挤密桩施工流程及操作要点1.施

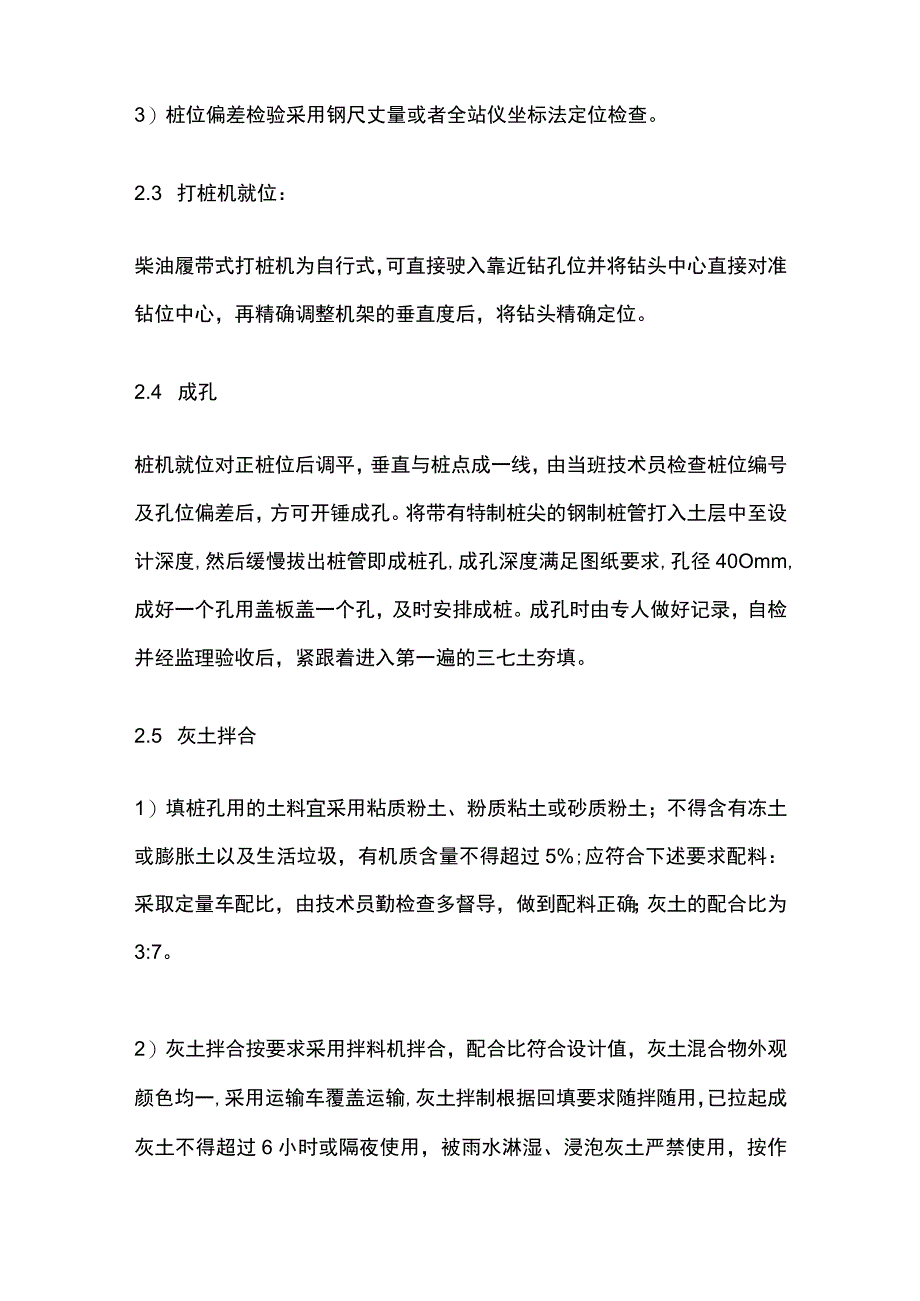

3、工流程2、操作要点2.1 施工准备对场地进行平整,满足正常施工要求。2.2 测量放线:1)由建设单位、监理单位现场给施工单位交桩(坐标控制点),由施工单位复测无误后,现场各单位工程师签署交接文件。2)施工单位针对本工程布置平面导线控制网,对工程内交接的坐标控制点进行引测,引测到每一个单体建筑范围内,使得每栋建筑物至少有四个坐标点来控制,引测控制点必须经过现场监理工程师复核后方可使用。3)桩位偏差检验采用钢尺丈量或者全站仪坐标法定位检查。2.3 打桩机就位:柴油履带式打桩机为自行式,可直接驶入靠近钻孔位并将钻头中心直接对准钻位中心,再精确调整机架的垂直度后,将钻头精确定位。2.4 成孔桩机就位对

4、正桩位后调平,垂直与桩点成一线,由当班技术员检查桩位编号及孔位偏差后,方可开锤成孔。将带有特制桩尖的钢制桩管打入土层中至设计深度,然后缓慢拔出桩管即成桩孔,成孔深度满足图纸要求,孔径40Omm,成好一个孔用盖板盖一个孔,及时安排成桩。成孔时由专人做好记录,自检并经监理验收后,紧跟着进入第一遍的三七土夯填。2.5 灰土拌合1)填桩孔用的土料宜采用粘质粉土、粉质粘土或砂质粉土;不得含有冻土或膨胀土以及生活垃圾,有机质含量不得超过5%;应符合下述要求配料:采取定量车配比,由技术员勤检查多督导,做到配料正确;灰土的配合比为3:7。2)灰土拌合按要求采用拌料机拌合,配合比符合设计值,灰土混合物外观颜色均

5、一,采用运输车覆盖运输,灰土拌制根据回填要求随拌随用,已拉起成灰土不得超过6小时或隔夜使用,被雨水淋湿、浸泡灰土严禁使用,按作废处理。2.6 检测成孔后及时进行终孔检测。桩底标高以原地面固定点标高进行控制。桩径40cm,桩长不小于设计桩长、倾斜度不大于1.5%,桩位偏差不得大于5cmo成孔后将成孔机械移开成孔位置,并及时清理孔口土方。2.7 检测标准灰土挤密桩的质量检测工作主要分为现场桩体检测、三桩复合地基静载试验、室内灰土试样抗压强度试验、桩体压实系数试验及桩间湿陷性、压缩性试验,检测桩体数量为灰土桩总数的2%,桩间土检测频率为1%。具体如下。1)施工前对桩尖土作标准灌入试验,比较各土层强度

6、增长情况,判定土层的承载力。检验频率以桩数的2%控制。2 )桩身密实度检验采用重11型动力触探法,贯入量IOCm时,击数不应小于5击。3 )复合地基承载力检验数量不少于总桩数的0.3%且不少于3点,单桩承载力试验数量不少于总桩数的2%o4)施工后应间隔一定时间方可进行质量检验。对于湿显性黄土地基应待空隙水压力消散后进行,间隔时间不宜少于28天;对于粉土、砂土和杂填土地基,不宜少于7天。5 )桩体现场检测内容主要包括桩径、桩距、桩长、桩体土,其中桩距、桩径采用钢卷尺现场量测,桩长、桩体土芯样通过钻孔取芯方法检测、桩间土采用人工探井取原状土样检测。6 )单桩桩体要求合格率达到80%,段落工程质量等级以桩体合格率达到85%为合格,达到95%为优良。七、灰土挤密桩施工质量控制1.易出现的质量问题1.1 灰土掺量和原材料的质量;1.2 成孔深度保证满足设计要求;2、保证措施2.1 随机抽样检测夯后桩长范围内灰土或土填料的平均压实系数,抽样的数量不应小于桩总数的2%,且不得少于9根。对灰土桩桩身强度有怀疑时,尚应检验消石灰与土的体积配合比。2.2 应抽样检验处理深度内桩间土的平均挤密系数,检测探井数不应少于总桩数的0.3%,且每项单体工程不得少于3个。2.3 承载力检验应在成桩后14d28d后进行,检测数量不应少于总桩数的1%,且每项单体工程复合地基静载试验不应少于3点。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
