装饰线条等构件施工要点全.docx

上传人:p** 文档编号:456469 上传时间:2023-09-01 格式:DOCX 页数:5 大小:18.89KB
下载 相关 举报
装饰线条等构件施工要点全.docx_第1页
第1页 / 共5页
装饰线条等构件施工要点全.docx_第2页
第2页 / 共5页
装饰线条等构件施工要点全.docx_第3页
第3页 / 共5页
装饰线条等构件施工要点全.docx_第4页
第4页 / 共5页
装饰线条等构件施工要点全.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《装饰线条等构件施工要点全.docx》由会员分享,可在线阅读,更多相关《装饰线条等构件施工要点全.docx(5页珍藏版)》请在第壹文秘上搜索。

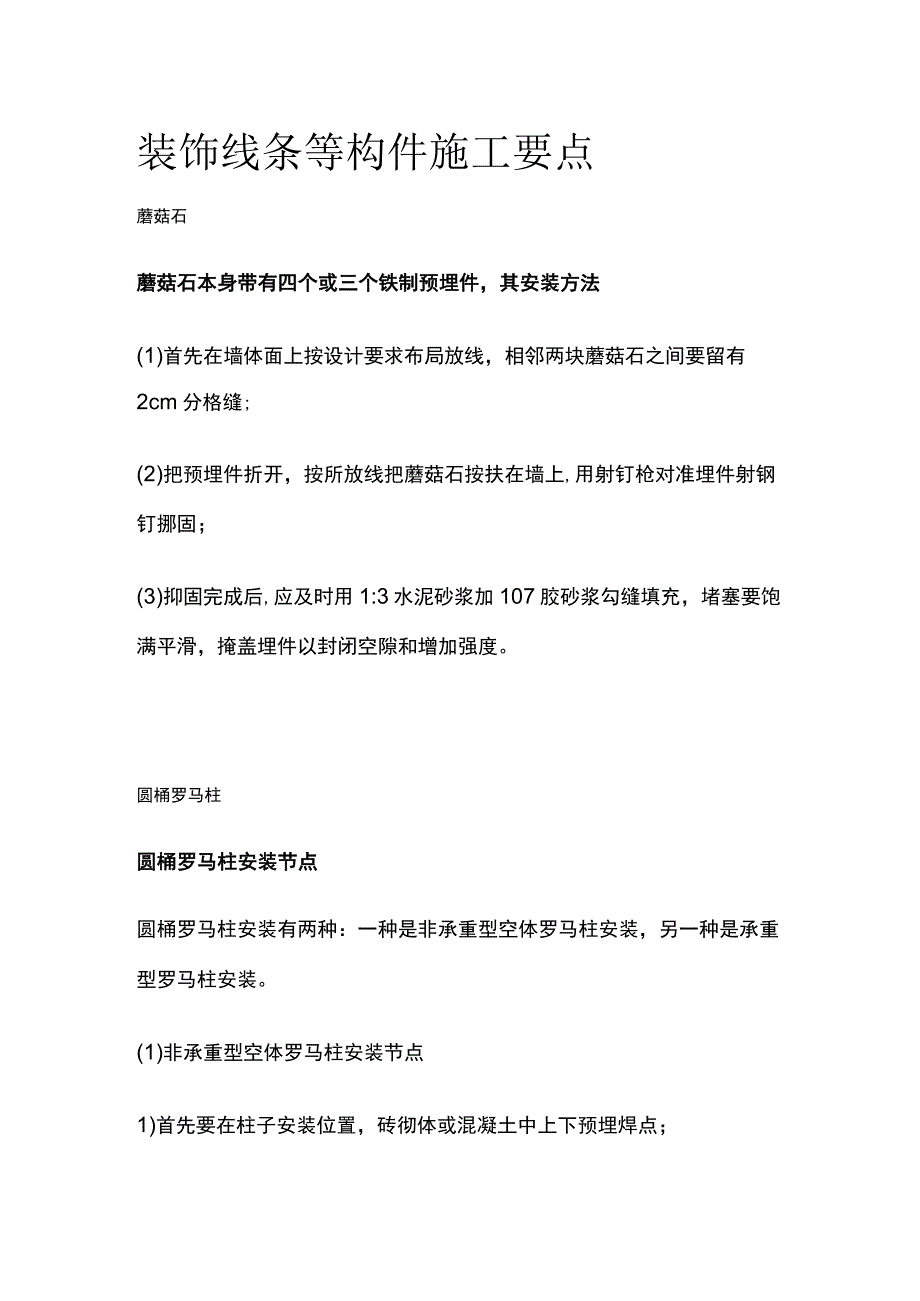

1、装饰线条等构件施工要点蘑菇石蘑菇石本身带有四个或三个铁制预埋件,其安装方法(1)首先在墙体面上按设计要求布局放线,相邻两块蘑菇石之间要留有2cm分格缝;(2)把预埋件折开,按所放线把蘑菇石按扶在墙上,用射钉枪对准埋件射钢钉挪固;(3)抑固完成后,应及时用1:3水泥砂浆加107胶砂浆勾缝填充,堵塞要饱满平滑,掩盖埋件以封闭空隙和增加强度。圆桶罗马柱圆桶罗马柱安装节点圆桶罗马柱安装有两种:一种是非承重型空体罗马柱安装,另一种是承重型罗马柱安装。(1)非承重型空体罗马柱安装节点1)首先要在柱子安装位置,砖彻体或混凝土中上下预埋焊点;2)按罗马柱的内径用角钢焊成三角架做内龙骨,下面先与地下埋件焊接牢固

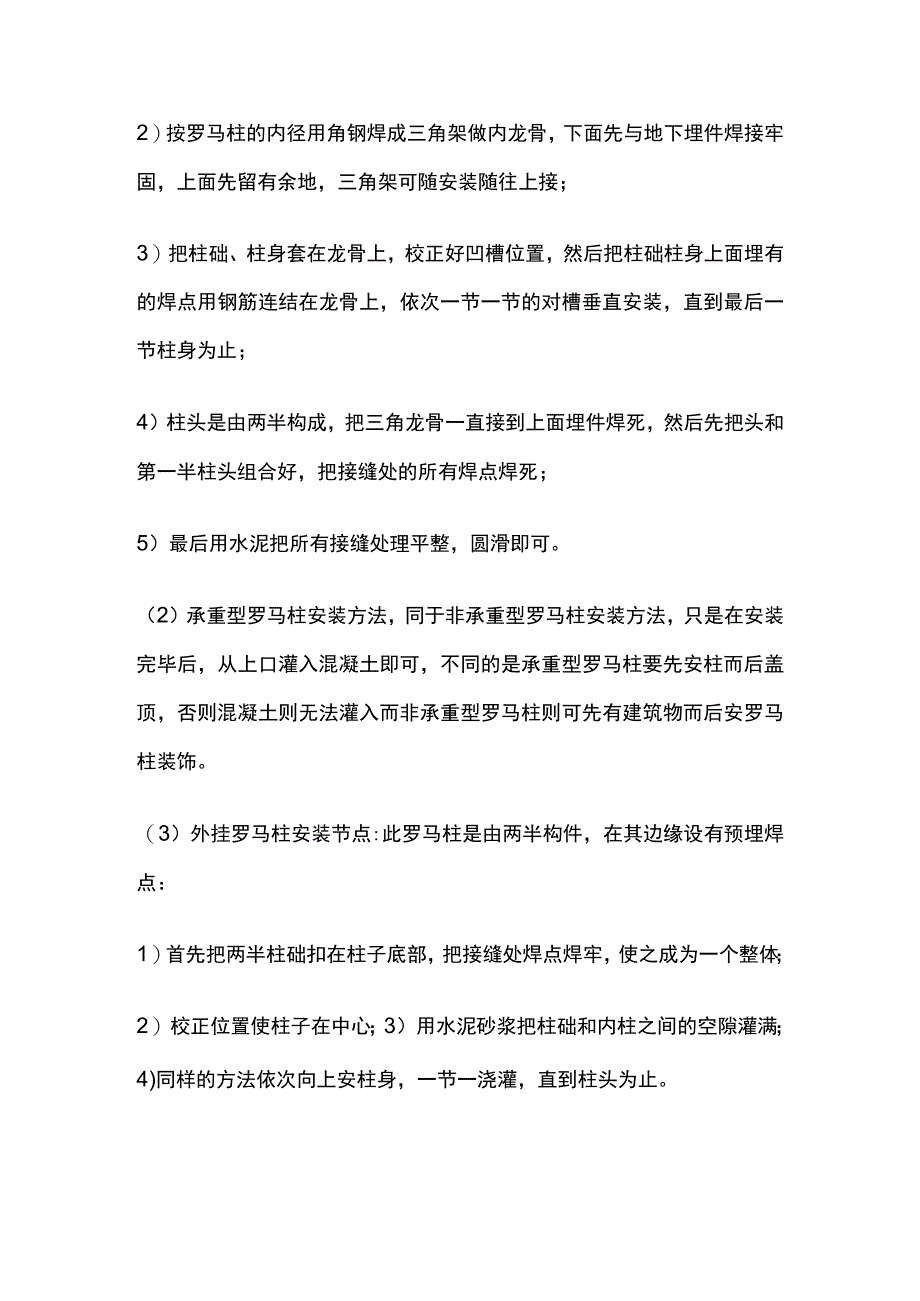

2、,上面先留有余地,三角架可随安装随往上接;3)把柱础、柱身套在龙骨上,校正好凹槽位置,然后把柱础柱身上面埋有的焊点用钢筋连结在龙骨上,依次一节一节的对槽垂直安装,直到最后一节柱身为止;4)柱头是由两半构成,把三角龙骨一直接到上面埋件焊死,然后先把头和第一半柱头组合好,把接缝处的所有焊点焊死;5)最后用水泥把所有接缝处理平整,圆滑即可。(2)承重型罗马柱安装方法,同于非承重型罗马柱安装方法,只是在安装完毕后,从上口灌入混凝土即可,不同的是承重型罗马柱要先安柱而后盖顶,否则混凝土则无法灌入而非承重型罗马柱则可先有建筑物而后安罗马柱装饰。(3)外挂罗马柱安装节点:此罗马柱是由两半构件,在其边缘设有预

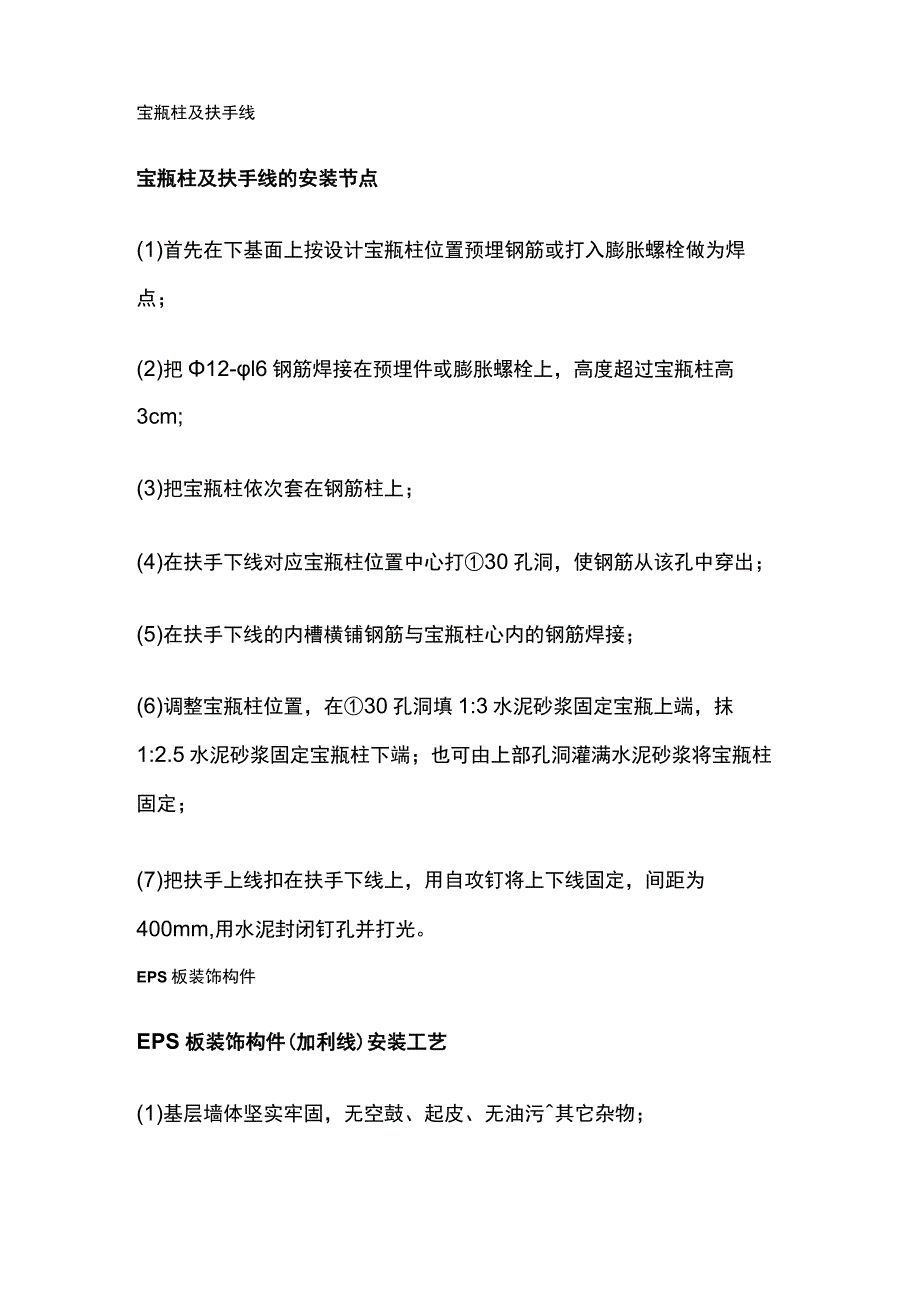

3、埋焊点:1)首先把两半柱础扣在柱子底部,把接缝处焊点焊牢,使之成为一个整体;2)校正位置使柱子在中心;3)用水泥砂浆把柱础和内柱之间的空隙灌满;4)同样的方法依次向上安柱身,一节一浇灌,直到柱头为止。宝瓶柱及扶手线宝瓶柱及扶手线的安装节点(1)首先在下基面上按设计宝瓶柱位置预埋钢筋或打入膨胀螺栓做为焊点;(2)把12-l6钢筋焊接在预埋件或膨胀螺栓上,高度超过宝瓶柱高3cm;(3)把宝瓶柱依次套在钢筋柱上;(4)在扶手下线对应宝瓶柱位置中心打30孔洞,使钢筋从该孔中穿出;(5)在扶手下线的内槽横铺钢筋与宝瓶柱心内的钢筋焊接;(6)调整宝瓶柱位置,在30孔洞填1:3水泥砂浆固定宝瓶上端,抹1:2

4、.5水泥砂浆固定宝瓶柱下端;也可由上部孔洞灌满水泥砂浆将宝瓶柱固定;(7)把扶手上线扣在扶手下线上,用自攻钉将上下线固定,间距为400mm,用水泥封闭钉孔并打光。EPS板装饰构件EPS板装饰构件(加利线)安装工艺(1)基层墙体坚实牢固,无空鼓、起皮、无油污其它杂物;(2)在基层墙体上按EPS线粘贴位弹线;(3)翻开EPS线背面的玻璃纤维网格布,顶部及底部的20mm作粘附之用;(4)在EPS线背面均匀涂上聚合物砂浆,厚度为6mm,用专用抹子涂刷一道,刮去多余的聚合物砂浆,成条带状,厚度5mm;(5)将EPS线置于水平线上方IOmm,上下揉动。直至EPS线上檐与水平线重合。刮去多余的聚合物砂浆;(

5、6)待EPS线粘贴24小时后,修复EPS线顶、底部20mm网格布及纵向接头处,用专用抹子均匀涂抹一层聚合物砂浆,厚度2mm,粘贴一层标准网格布,再涂抹一层聚合物砂浆,厚度Imm;(7)标准网格布宽度IOomm,每边搭接50mm;长度根据EPS线而定;(8)部分大型EPS线须在安装前置入金属附件,避免聚合物砂浆未凝固前EPS线的下滑;(9)处理完的EPS线上面可以粉刷涂料,但粉刷涂料前需要注意以下几点:1 )EPS线已完全粘合聚合物砂浆已凝固硬化,即需在粘结24小时后;2 )EPS线接头处须用砂纸磨平;3 )EPS线的灰尘或污物除掉。以上各种构件施工要点:(1)构件可以在钢筋混凝土或砖混抹灰的墙

6、体上直接安装;如果墙体EPS外墙保温空心砖,加气混凝土块或其它轻质材料等,必须由设计者根据现场实际情况确定安装方法,例如选用轻钢龙骨架、木龙骨架等固定于承重结构(柱、梁、板)上,并做防腐处理后,将构件固定于其上;(2)墙基面应坚固干燥。如果是旧楼改造,应在构件预埋件铺设位置先行挖槽。安装后用水泥砂浆弥缝;(3)在施工前,应检查墙体是否达到设计要求,若有质量问题,须修补达到一定承载能力后方可进行施工;(4)为保证装饰工程质量,在施工面上不得有湿作业或可能产生污损装饰工程的作业;(5)构件安装Jl质序应自下而上施工,构件必须明缝安装,用1:2水泥砂浆勾缝;(6)构件安装后,接搓等处须及时处理,用1:2水泥砂浆堵塞缝隙,用砂布或角磨机打磨光滑;(7)构件在转角处需切割时,应在地面上加工,然后递给安装人员施To

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
