运动场基础施工方案[全].docx

上传人:p** 文档编号:456614 上传时间:2023-09-01 格式:DOCX 页数:15 大小:37.32KB
下载 相关 举报
运动场基础施工方案[全].docx_第1页
第1页 / 共15页
运动场基础施工方案[全].docx_第2页
第2页 / 共15页
运动场基础施工方案[全].docx_第3页
第3页 / 共15页
运动场基础施工方案[全].docx_第4页
第4页 / 共15页
运动场基础施工方案[全].docx_第5页
第5页 / 共15页
运动场基础施工方案[全].docx_第6页
第6页 / 共15页
运动场基础施工方案[全].docx_第7页
第7页 / 共15页
运动场基础施工方案[全].docx_第8页
第8页 / 共15页
运动场基础施工方案[全].docx_第9页
第9页 / 共15页
运动场基础施工方案[全].docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《运动场基础施工方案[全].docx》由会员分享,可在线阅读,更多相关《运动场基础施工方案[全].docx(15页珍藏版)》请在第壹文秘上搜索。

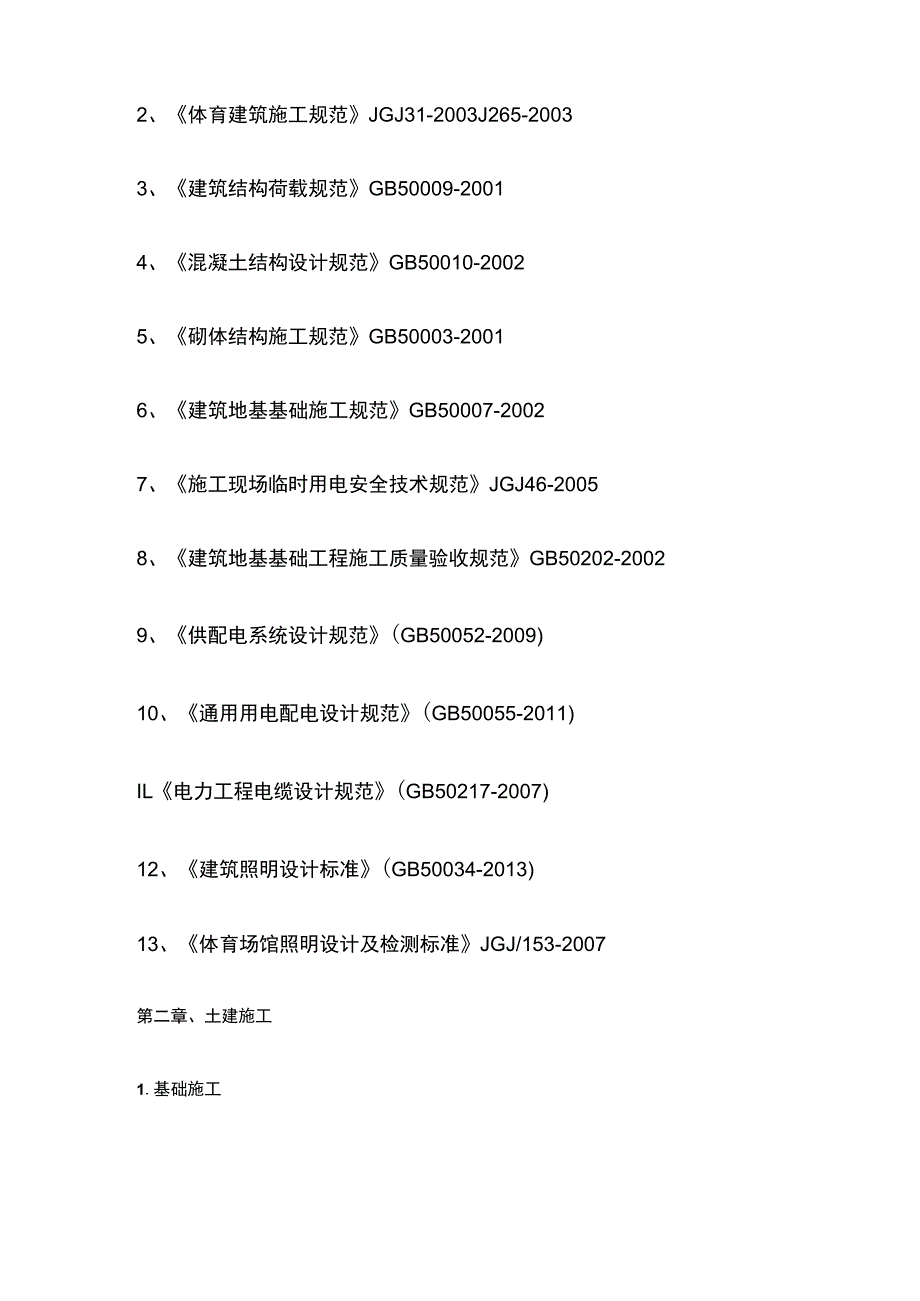

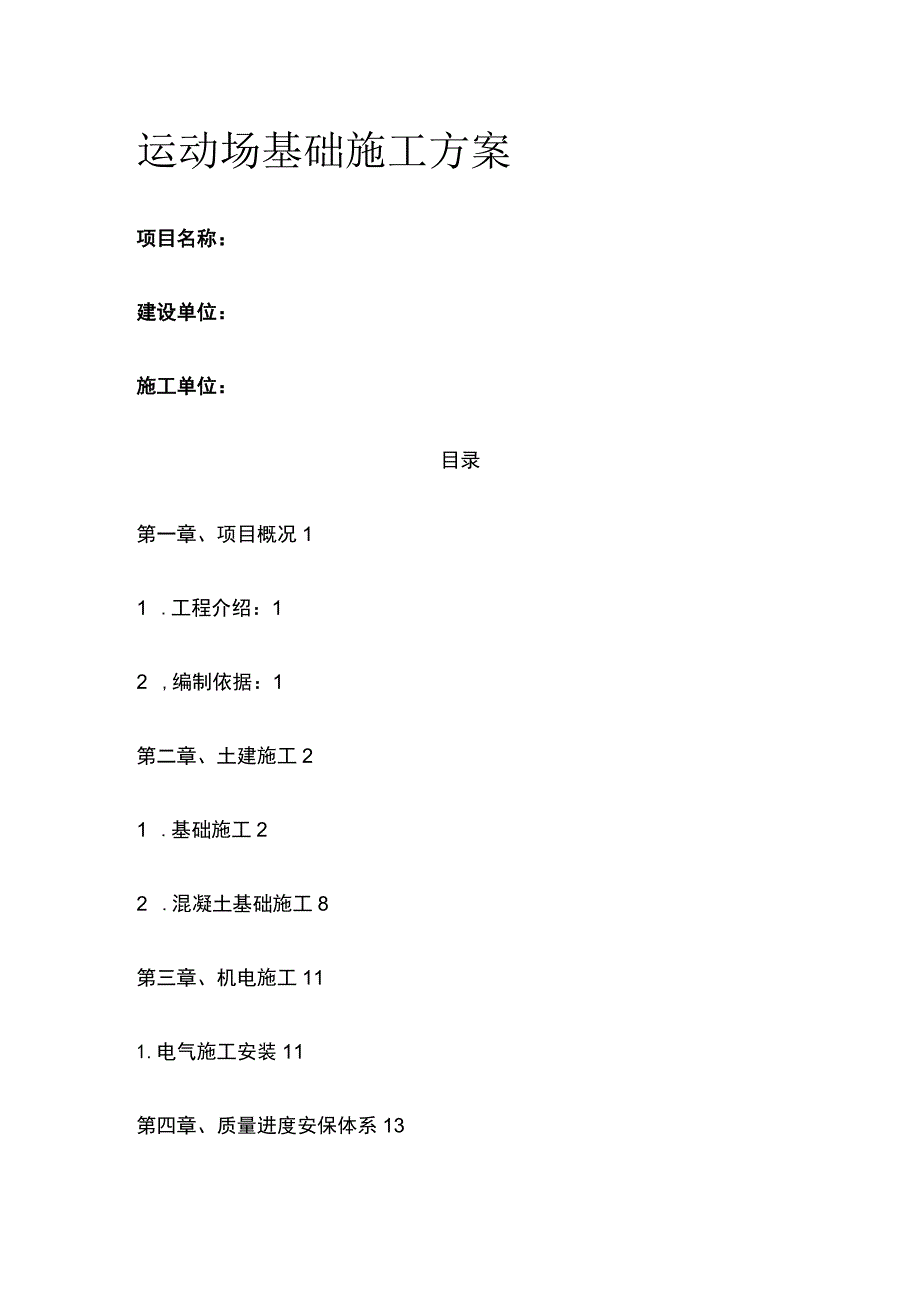

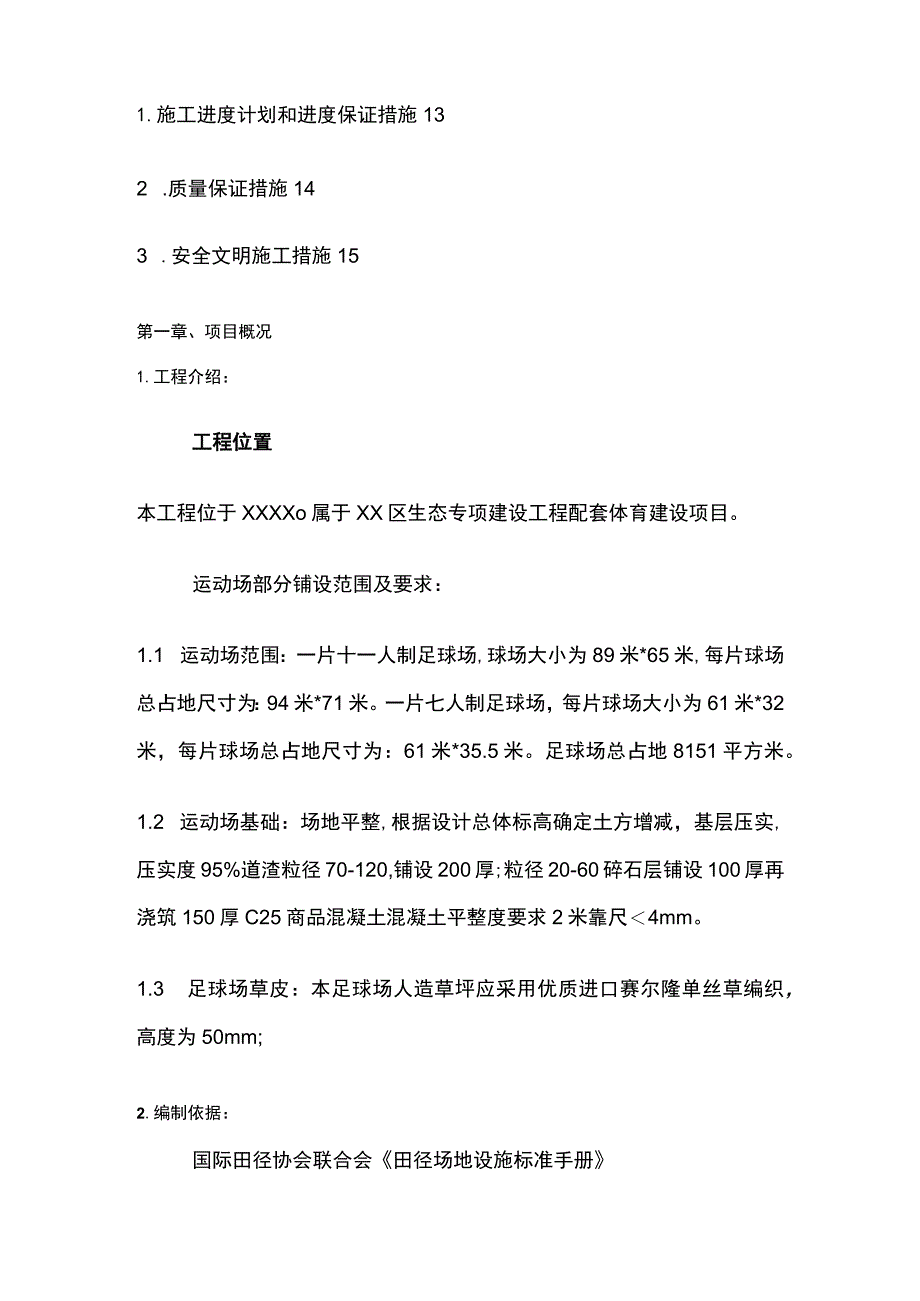

1、运动场基础施工方案项目名称:建设单位:施工单位:目录第一章、项目概况11 .工程介绍:12 ,编制依据:1第二章、土建施工21 .基础施工22 .混凝土基础施工8第三章、机电施工111.电气施工安装11第四章、质量进度安保体系131.施工进度计划和进度保证措施132 .质量保证措施143 .安全文明施工措施15第一章、项目概况1.工程介绍:工程位置本工程位于XXXXo属于XX区生态专项建设工程配套体育建设项目。运动场部分铺设范围及要求:1.1 运动场范围:一片十一人制足球场,球场大小为89米*65米,每片球场总占地尺寸为:94米*71米。一片七人制足球场,每片球场大小为61米*32米,每片球场

2、总占地尺寸为:61米*35.5米。足球场总占地8151平方米。1.2 运动场基础:场地平整,根据设计总体标高确定土方增减,基层压实,压实度95%道渣粒径70-120,铺设200厚;粒径20-60碎石层铺设100厚再浇筑150厚C25商品混凝土混凝土平整度要求2米靠尺4mm。1.3 足球场草皮:本足球场人造草坪应采用优质进口赛尔隆单丝草编织,高度为50mm;2.编制依据:国际田径协会联合会田径场地设施标准手册2、体育建筑施工规范JGJ31-2003J265-20033、建筑结构荷载规范GB50009-20014、混凝土结构设计规范GB50010-20025、砌体结构施工规范GB50003-200

3、16、建筑地基基础施工规范GB50007-20027、施工现场临时用电安全技术规范JGJ46-20058、建筑地基基础工程施工质量验收规范GB50202-20029、供配电系统设计规范(GB50052-2009)10、通用用电配电设计规范(GB50055-2011)IL电力工程电缆设计规范(GB50217-2007)12、建筑照明设计标准(GB50034-2013)13、体育场馆照明设计及检测标准JGJ/153-2007第二章、土建施工1.基础施工(一)施工前准备1.1材料准备本工程现场内土方回填的土料必须符合要求,必须保证填方的强度和稳定性,本工程回填土料全部采用外购,并选择不具有膨胀性的粘

4、性土,通过自卸车运送到土方回填区域进行土方回填,严禁选用淤泥、膨胀性土或有机质含量大于5%的土及建筑垃圾进行回填,回填土不得含有石块、碎砖,灰渣及有机质,素土回填前,必须先做干密度试验,最小干密度符合设计和施工规范要求。要求土方回填的土料必须严格控制含水量,施工前应检验,当水的含水量大于最优含水量时,采用翻松、晾晒、风干法降低含水量,若含水量偏低,可预先洒水湿润。土的最优含水量和最大干密度参考表变动范围序号土的种类变动范围最优含水量()(重量比)最大干密度(tm3)1砂土8121.801.882粘土19-231.581.703粉质粘土12-151.851.95粉土16-221.61-1.80(

5、二)前后场机械及人员配备2.1 前场机械:钢轮压路机壹台,进行压实作业;PC220型挖掘机两台,进行回填工作。前场配备渣土车四台,进行道渣倒运工作。所有机械在开工前检查齐备完好,摊铺机拼装合理。序机型号规格数国制造额定生产备号械或设备名称量别产地年份功率(KW)能力注1压路机单钢轮SZD-6.01中国200696/2挖掘机PC2202上海20091101.2m33渣土车3P24P6126E(BC)641中国2009/30m3(主要施工机械设备表)2.2 人员准备:为了保证本工程的顺利开展,成立足球场施工领导小组,机构组成由项目经理为组长,项目书记为副组长,组员配置技术员1人,施工员1人,安全员

6、1人,质检员1人,试验员1人,同时配备值班电工2名;机械工3名;操作工人23名。.测量放样3.1测量员测量原地面标高并进行测量放样,采用木桩控制标高。场地平整及回填4.1 根据现场测量标高:+4.66mo场地需要回填,回填高度为42CMo4.2 场地平整及回填4.2.1 双钢轮压路机进行场地平整、压实工作。压实工作结束后开始第一次回填,回填高度为21CMo回填过程中又测量员控制标高。回填完成后压路机将场地压实,测量员进行标高测量,确保回填高度达到标高+4.87Mo回填高度达到之后进行二次回填,回填高度为21CMo回填时由测量员控制标高,当回填高度达到时标高时,压路机进场压实场地。压实完成后,由

7、测量员测量标高,确保回填高度达到标高+5.08M0(五)道渣回填5.1 场地平整后,进行道渣回填,回填高度20CMo5.1.1 道渣回填时采用分区块回填法。将足球场分成A-BsC-DsE-FsG-G、I五个区域。按区域从A-B区开始回填,A-B区回填压实后测量标高,标高达到+5.28M后回填C-D区,五个区依次回填。回填压实过程中测量员跟随压路机控制标高。标高达到+5.28M后,道渣回填工作结束。5.2 质量验收标准道渣回填严格按照设计标高进行回填,回填压实后必须达到标高达到+5.28Mo一次性验收合格。(六)卵石回填6.1 道渣回填工作完成后,进行卵石回填,回填高度为IOCMo6.2 卵石回

8、填时采用分区块回填法。将足球场分成A-BsC-D.E-FxG-G、I五个区域。按区域从A-B区开始回填,A-B区回填压实后测量标高,标高达到+5.38M后回填C-D区,五个区依次回填。回填压实过程中测量员跟随压路机控制标高。标高达到+5.38M后,道渣回填工作结束。(卵石回填分区示意图)6.3 质量验收标准卵石回填严格按照设计标高进行回填,回填压实后必须达到标高达到+5.38Mo排水沟7.1排水管的埋设7.11 根据图纸排水就近原则,设置两条排水管。排水管布置详见附图。7.12 在场地平整完成后,根据排水管的设置进行排水沟的开挖。排水沟宽度为1米,东侧排水沟深度0.8M,按照0.5%的坡度进行

9、放坡挖深,排水井北侧标高为+3.25M,南侧标高为3.55Mo西侧排水沟深度为0.9M,按照0.5%的坡度进行放坡挖深,排水井北侧标高为+3.15M,南侧标高为+3.45M。7.13 排水沟挖设完成后,进行雨水管埋设。雨水管采用聚乙烯螺旋波纹管,管径为300MMo埋设之前在挖好的排水沟里铺设100MM后泥沙垫层,雨水管采用皮圈连接,将雨水管接入雨水井后,进行排水沟回填。7.14 雨水井采用九五砖砌筑,砌筑完成后井顶标高为+4.80M。雨水井采用双面抹灰。雨水井盖采用铸铁井盖。(排水沟平面图)灯柱8.1按灯柱预埋坑大小挖坑,先于坑内填充强度C25以上等级混凝土齐平到图上所示深度。待混凝土完全干透

10、后再将立柱/灯柱底部的法兰板使用膨胀螺丝打入混凝土内,调整好所有立柱/灯柱位置后再锁紧螺丝。所有立柱/灯柱位置确认无误后再往坑内填充200mm深混凝土。立柱1.1 因为夯实素土层标高为+5.08M。挖坑500*500深150。先浇筑100厚C25混凝土,待混凝土强度达到时,进行立柱(灯柱)基础固定施To用四个膨胀螺栓固定住立柱(灯柱)。最后浇筑400厚C25混凝o(十)施工次序场地平整一雨水管埋设一首次土方回填一排水沟、挡土墙砌筑一二次土方回填一灯柱、立柱基础砌筑T道渣回填一卵石回填一钢筋安装一混凝土浇筑2 .混凝土基础施工(一)钢筋安装2.1 根据足球场设计要求,碎石回填完成后,在其完成面上

11、需配6.5mm20Omm单排双向钢筋网片。根据规范要求,钢筋的搭接长度为300mmo钢筋安装完成,监理验收通过后方可进行混凝土的浇筑。混凝土配合比2.2 混凝土采用搅拌站供应的商品混凝土,因此要求混凝土搅拌站根据现场提出的技术要求,提前做好混凝土试配。2.3 混凝土配合比应提高试配确定。按照国家现行混凝土结构工程施工及验收规范、普通混凝土配合比设计规程及粉煤灰混凝土应用技术规范中的有关技术要求进行设计。10.3粉煤灰采用外掺法时仅在砂料中扣除同体积的砂量。另外应考虑到水泥的供应情况,以满足施工的要求。.混凝土施工足球场混凝土浇筑采取分区域浇筑法。将足球场划分为A-BsC-DxE-FsG-H、I

12、五个区域。先后分为五次浇筑。先浇筑A-B区,浇筑采用汽车泵送。因为施工现场没有硬化过的临时道路,浇筑前需先将车辆经过的道路压实,并且在场地上垫钢板,方便泵车浇筑混凝土时不压坏临时道路,造成不必要的堵塞,影响混凝土浇筑。足球场的浇筑路线为A-B区-C-D区-E-FG-H区T区。浇筑混凝土时严格按照0.4%排水坡度控制标高,确保完成面能按要求排水。浇筑完成后按要求将混凝土面收光。(五)混凝土养护6.1混凝土浇筑及二次抹面压实后应立即覆盖保温,在上面覆一层塑料薄膜。当混凝土强度达标后,取下塑料薄膜,进行浇水养护工作。(六)分仓缝混凝土强度达标时,进行分仓缝切割工作。分仓缝为长、宽6M一道。.混凝土质

13、量验收标准混凝土平整度要求2米靠尺4mm0混凝土强度达到C25设计要求。第三章、机电施工1.电气施工安装电气按系统工序施工分为:强弱电配管预留、预埋;强电线缆及防雷接地施工;设备安装。线管采用热镀锌钢管埋地敷设。套接紧定式钢导管套接紧定式钢导管管路的管材、连接套管及盒(箱)组成的电线管路,采用同一金属材料制作并镀锌,紧定螺钉采用高强度原材料制作,管材、连接套管及其金属附件使用的原材料符合国家现行的标准的规定,产品附有出厂合格证和检验报告。套接紧定式钢导管管路的管材、连接套管、螺钉及其附件,安装前应进行外观检查,且遵守下列规定:1)型号、规格符合设计要求,管材表面有明显、不脱落的产品标识;2)金

14、属内、外壁镀层均匀,完好,无剥落、锈蚀等现象;3)管材、连接套管及其金属附件内、外壁表面光洁,无毛刺、飞边、砂眼、气泡、裂纹、变形等缺陷;4)管材、连接套管及其金属附件,壁厚均匀,管口边缘平整、光滑;5)连接套管的长度不小于管外径的23.5倍;6)连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致。7)紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好,顶针尖固,旋转紧定脱落的脖颈尺寸准确。管路敷设时要点:套接紧定式钢导管管路有下列情况之一时,中间增设拉线盒或接线盒便于穿线:管路长度每超过30m,无弯曲;管路长度每超过20m,有一个弯曲;3 )管路长度每超过15m,有两个

15、弯曲;4 )管路长度每超过5m,有三个弯曲;(2)套接紧定式钢导管管路弯曲敷设时,弯曲管材做到弧度均匀,焊缝处于夕M则。没有折皱、凹陷、裂纹、死弯等缺陷。切断口平整、光滑。管材弯扁程度不大于管外径的10%o套接紧定式钢导管管路垂直敷设时,管内绝缘电线截面不大于50mm2,长度每超过30m,增设固定导线用的拉线盒。(4)套接紧定式钢导管管路明敷设时,管材的弯曲半径不小于管材外径的6倍。当两个接线盒间只有一个弯曲时,其弯曲半径不小于管材外径的4倍。(5)所有灯具有专业厂家配合施工。第四章、质量进度安保体系1 .施工进度计划和迸度保证措施为确保本工程在53个日历天保质保量完成,将在以下几个方面采取相应的措施:在本工程施工过程中,充分发挥我单位施工管理方面的优势,加强施工现场人员、材料、机械设备等管理,规划好施工平面布置,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
