钢结构工程三防(防汛、防雷、防暑)应急预案.docx

上传人:p** 文档编号:456706 上传时间:2023-09-01 格式:DOCX 页数:10 大小:21.94KB
下载 相关 举报
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第1页
第1页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第2页
第2页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第3页
第3页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第4页
第4页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第5页
第5页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第6页
第6页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第7页
第7页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第8页
第8页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第9页
第9页 / 共10页
钢结构工程三防(防汛、防雷、防暑)应急预案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢结构工程三防(防汛、防雷、防暑)应急预案.docx》由会员分享,可在线阅读,更多相关《钢结构工程三防(防汛、防雷、防暑)应急预案.docx(10页珍藏版)》请在第壹文秘上搜索。

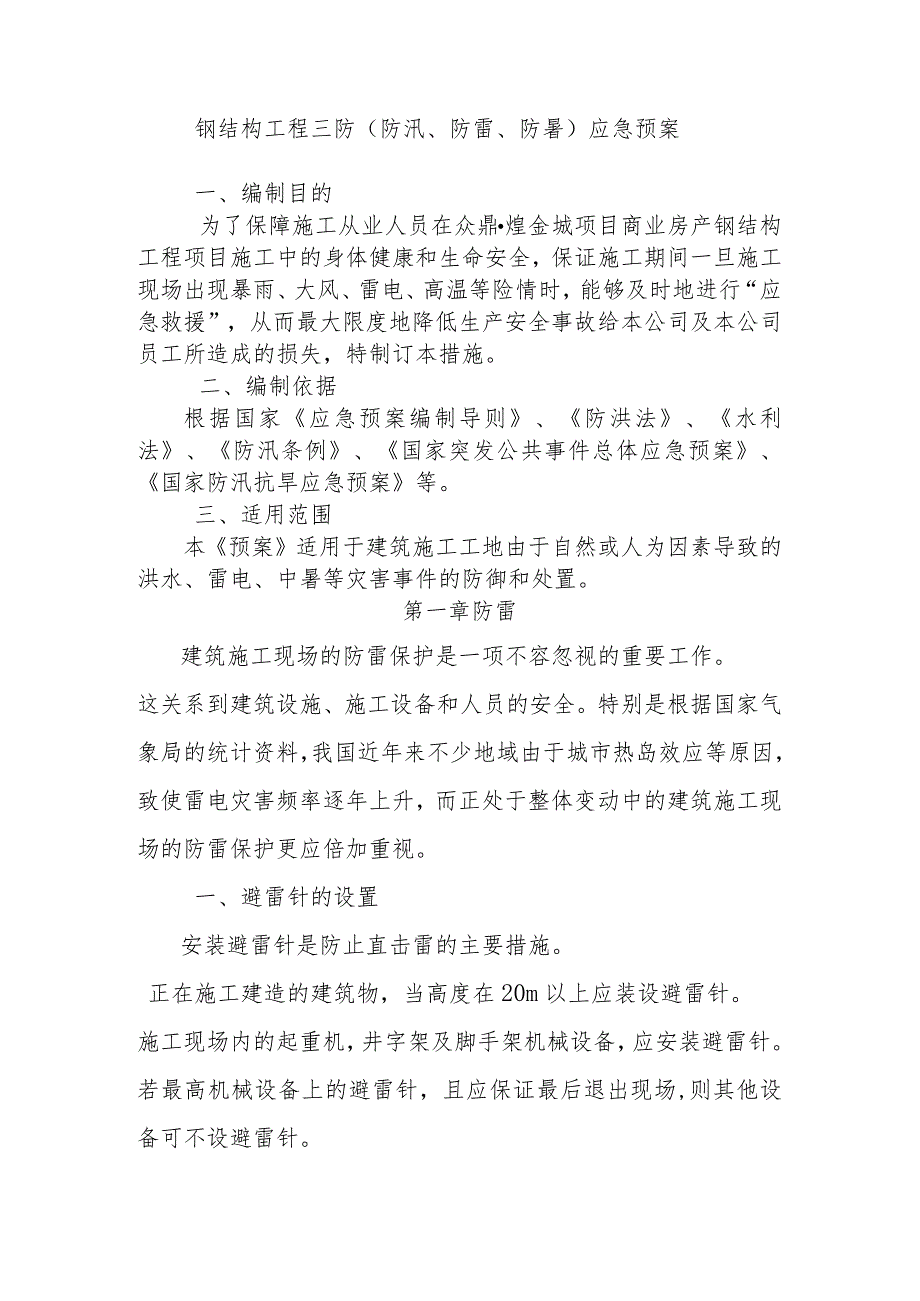

1、钢结构工程三防(防汛、防雷、防暑)应急预案一、编制目的为了保障施工从业人员在众鼎煌金城项目商业房产钢结构工程项目施工中的身体健康和生命安全,保证施工期间一旦施工现场出现暴雨、大风、雷电、高温等险情时,能够及时地进行“应急救援”,从而最大限度地降低生产安全事故给本公司及本公司员工所造成的损失,特制订本措施。二、编制依据根据国家应急预案编制导则、防洪法、水利法、防汛条例、国家突发公共事件总体应急预案、国家防汛抗旱应急预案等。三、适用范围本预案适用于建筑施工工地由于自然或人为因素导致的洪水、雷电、中暑等灾害事件的防御和处置。第一章防雷建筑施工现场的防雷保护是一项不容忽视的重要工作。这关系到建筑设施、

2、施工设备和人员的安全。特别是根据国家气象局的统计资料,我国近年来不少地域由于城市热岛效应等原因,致使雷电灾害频率逐年上升,而正处于整体变动中的建筑施工现场的防雷保护更应倍加重视。一、避雷针的设置安装避雷针是防止直击雷的主要措施。正在施工建造的建筑物,当高度在20m以上应装设避雷针。施工现场内的起重机,井字架及脚手架机械设备,应安装避雷针。若最高机械设备上的避雷针,且应保证最后退出现场,则其他设备可不设避雷针。施工现场机械设备需安装避雷针的规定避雷针的接闪器一般选用小16mm圆钢,长度为l2m,其顶端应车制成锥尖。接闪器须热镀锌。机械设备上的避雷针的防雷引下线可利用该设备的金属结构体,但应保证电

3、气联接。机械设备所有的动力、控制、照明、信号及通信等线路,应采用钢管敷设。钢管与机械设备的金属结构体作焊接以保证其接地通道的电气连接。二、防止感应雷击的措施遵照国家标准电气装置安装工程接地装置施工及验收规范(GB50169-92)的要求,建筑物在施工过程中,其避雷针(网、带)及其接地装置,应采取自下而上的施工程序,即首先安装集中接地装置,后安装引下线,最后安装接闪器。建筑物内的金属设备、金属管道、结构钢筋均应做到有良好的接地。这样做可保证建筑物在施工过程中防止感应雷。三、接地装置避雷装置是由接闪器(或避雷器)、引下线的接地装置组成。而接地装置由接地极和接地线组成。独立避雷针的接地装置应单独安装

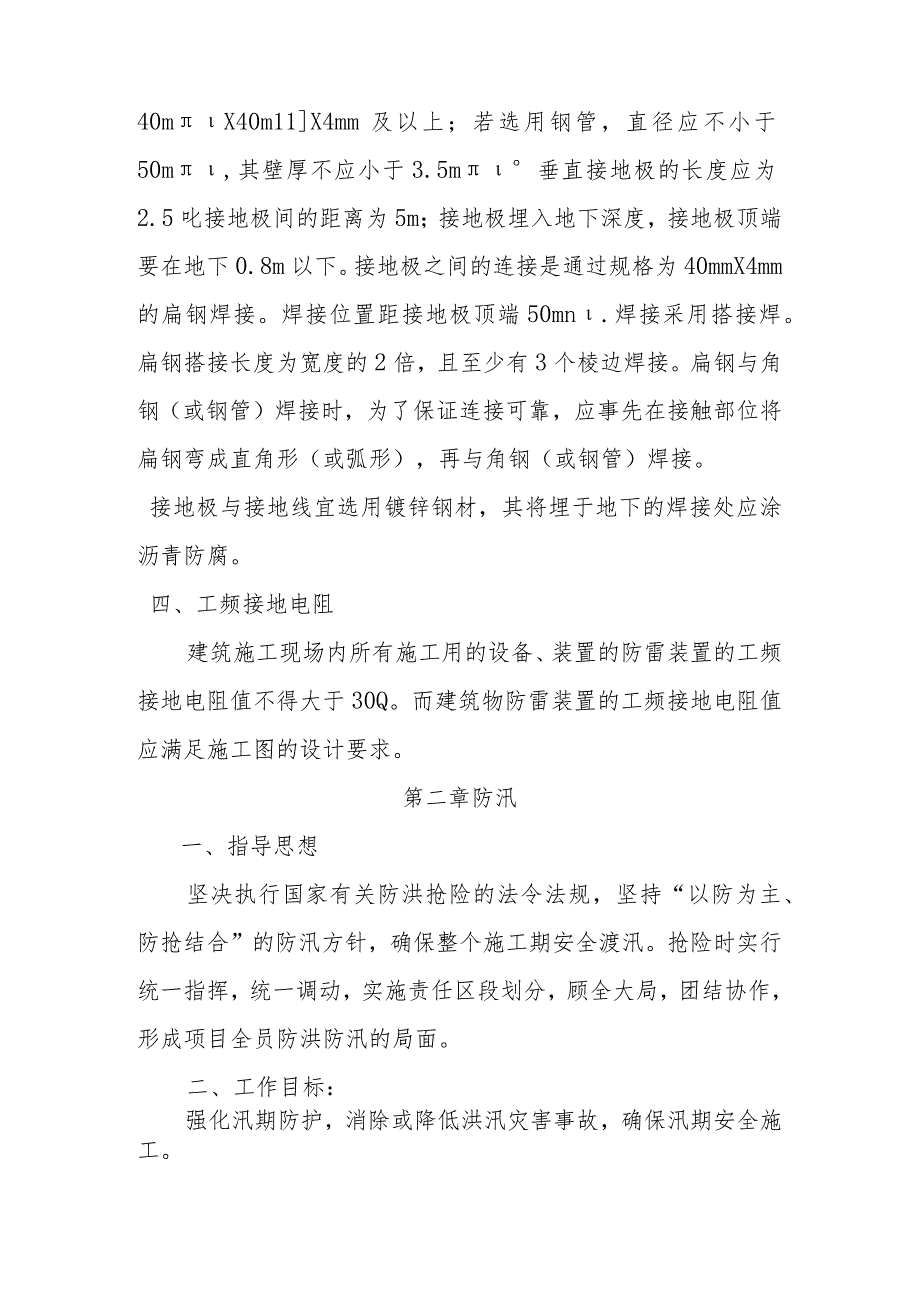

4、,与其他保护的接地装置的安装分开,且保持有3m以上的安全距离。除独立避雷针外,在接地电阻满足要求的前提下,防雷接地装置可以和其他接地装置共用。接地极宜选用角钢,其规格为40mX40m11X4mm及以上;若选用钢管,直径应不小于50m,其壁厚不应小于3.5m垂直接地极的长度应为2.5叱接地极间的距离为5m;接地极埋入地下深度,接地极顶端要在地下0.8m以下。接地极之间的连接是通过规格为40mmX4mm的扁钢焊接。焊接位置距接地极顶端50mn.焊接采用搭接焊。扁钢搭接长度为宽度的2倍,且至少有3个棱边焊接。扁钢与角钢(或钢管)焊接时,为了保证连接可靠,应事先在接触部位将扁钢弯成直角形(或弧形),再

5、与角钢(或钢管)焊接。接地极与接地线宜选用镀锌钢材,其将埋于地下的焊接处应涂沥青防腐。四、工频接地电阻建筑施工现场内所有施工用的设备、装置的防雷装置的工频接地电阻值不得大于30Q。而建筑物防雷装置的工频接地电阻值应满足施工图的设计要求。第二章防汛一、指导思想坚决执行国家有关防洪抢险的法令法规,坚持“以防为主、防抢结合”的防汛方针,确保整个施工期安全渡汛。抢险时实行统一指挥,统一调动,实施责任区段划分,顾全大局,团结协作,形成项目全员防洪防汛的局面。二、工作目标:强化汛期防护,消除或降低洪汛灾害事故,确保汛期安全施工。三、潜在危险性与危险目标的确定及预防在工程施工中,洪涝灾害引发的事故具有一定的

6、潜在危险性,必须准确的将潜在危险性的危险目标确定出来,加以有效的预防,才能减少洪涝灾害事故发生时的损失。下面将洪涝灾害事故的预防措施简单的介绍一下:1、施工现场排水(1)施工现场应按标准实现现场硬化处理。(2)根据现场地形确定排水方向,按规定坡度挖好排水沟。(3)设置连续、通畅的排水设施和其他应急设施,防止泥浆、污水、废水外流或堵塞排水沟。(4)雨期指定专人负责,及时疏浚排水系统,确保施工现场排水畅通。2、施工现场运输道路(1)对路基易受冲刷部分,铺石块、焦渣、砾石等渗水防滑材料,或设涵管排泄,保证路基的稳固。(2)雨期指定专人负责维修路面,对路面不平或积水现象及时修复。3、基坑边坡(1)汛期

7、前应清除沟边堆物,减轻坡顶压力。(2)雨后应及时对基坑边坡进行检查,并派专人对深基坑进行测量,观察边坡情况,如发现边坡有裂缝、疏松、走动等危险征兆,立即采取措施解决。(3)加强对基坑周边的监控,配备足够的潜水泵等排水设施,确保排水及时,防止基坑坍塌。4、脚手架工程(1)遇大雨、高温、雷击和六级以上大风等恶劣天气,停止脚手架搭设和拆除作业。(2)大风、大雨等天气后,组织人员检查脚手架是否有摇晃、变形情况,遇有倾斜、下沉、连墙件松脱、节点连接位移和安全网脱落、开绳等现象,应及时进行处理。(3)落地式钢管脚手架立杆底端应当高于自然地坪50m11),并夯实整平,留出一定散水坡度,在周围设置排水措施,防

8、止雨水浸泡脚手架。(4)悬挑架在汛期来临前要有加固措施,将架体与建筑物按照架体的高度设置连接件或拉结措施。5、施工用电(1)严格按照施工现场临时用电安全技术规范落实临时用电的各项安全措施。(2)各种露天使用的电气设备应选择较高的干燥处放置。(3)总配电箱、分配电箱、开关箱应有可靠的防雨措施,电焊机应加防护雨罩。(4)雨期前应检查照明和动力线有无混线、漏电现象,电杆有无腐蚀、埋设松动等,防止触电。(5)雨期要检查现场电气设备的接零、接地保护措施是否牢靠,漏电保护装置是否灵敏,电线绝缘接头是否良好。(6)暴雨等险情来临之前,施工现场临时用电除照明、排水和抢险用电外,其他电源应全部切断。(7)施工现

9、场高出建筑物的塔吊、外用电梯及脚手架等高架设施,如果在相邻建筑物的防雷装置保护范围以外,应按规范设置防雷装置。6、垂直运输设备有附墙装置的施工电梯,要采取措施强化附墙拉结装置。7、宿舍、办公室等临时设施(1)工地宿舍设专人负责,进行昼夜值班,每个宿舍配备不少于2个手电筒,发现险情时,要清楚记得避险路线、避险地点和避险方法。(2)当地气象部门发布恶劣天气预报后,在以塔机高度为半径的地面范围内的临建设施内的人员必须全部撤出。(3)施工现场宿舍、办公室等临时设施,在汛期前应整修加固完毕,保证不漏、不塌、不倒,周围不积水,严防水冲入室内。大风和大雨后,应当检查临时设施地基和主体情况,发现问题及时处理。

10、四、应急响应1、一旦发现洪汛险情,值班人员应以最快方式报告项目部汛应急救援领导小组组长,领导小组组长接到险情后立即报公司防汛领导小组,并立即组织救援人员按照预案进行抢险。2、项目部防洪防汛应急救援领导小组按照职责分工立即赶往救援现场,并有序地组织实施现场救援工作。成立现场指挥部,救援总指挥立即组织工程队负责人及技术人员对情况进行分析,并立即采取措施保护施工便道畅通、撤离施工人员。3、当发生严重意外水涝灾害事故时,防汛领导小组应立即报告当地政府有关部门,以求得援助和指导。同时应组织全体抢险人员根据灾害事故情况的特点,实施有效的应急措施,争取短时间内,努力将损失、不利因素降至最小程度或消除。4、当

11、发生一般意外事件时,各部门按应急措施进行事件的处置,及时撤离人员和重要物资,控制和防止事件扩大,努力将损失或不利因素降至最小程度。九、恢复生产及应急抢险总结1、抢险救援结束后,由防汛应急救援领导小组负责督促各部门写出灾害情况分析报告,并组织相关人员评审该应急预案的适应性,部分条款不适应时则予以修订。2、组织监理单位、业主、设计、咨询等相关单位召开恢复生产会,对水涝灾害事故发生的原因进行分析,确定恢复生产应采取的措施。第三章防暑措施一、做好建设施工现场防暑降温工作1、建设施工现场必须为职工提供充足的防暑凉茶,开水桶每天要定期清洗,保持干净、卫生。3、高温时段要适当调整工人作息时间,尤其是午间高温

12、时段(上午11:00下午3:00),不得露天作业施工。4、民工宿舍搭设禁止用模板、编织布围挡搭设,宿舍内要保持良好的通风、降温条件,保证工人的正常睡眠休息。5、购置充足的防暑药品(十滴水、着香正气水、葡萄糖等),预防工作人员在生产过程中出现中暑现象,导致意外伤害事故的发生二、做好防蚊灭蚊,预防各种蚊媒疾病的发生1、各施工现场要定期开展卫生大扫除工作,及时清理场地积水,坛坛罐罐要经常翻倒,冲洗干净,不留积水。地下室积水要及时抽干,因特殊原因一时无法抽干的,要投放灭蚊药品。2、施工现场必须购买灭蚊药品或与专业消毒部门联系,对施工现场易滋生孑器的场地进行定期喷杀,投放药物,杜绝蚊蝇滋生。3、生活垃圾

13、要实行桶袋装,每天派专人打扫保洁,不留卫生死角,彻底清除蚊媒疾病的发生源。以上三防情况一旦发生我单位成立应急救援人员进行抢救。应急人员名单如下:四、应急组织机构及职责(一)应急救援领导小组1、组织机构:总指挥:副总指挥:成员:相关应急救援电话1救护:1202火警:1193打架、斗殴:IlO2、职责:(1)总指挥职责:1)与公司应急求援指挥中心保持联络、协调应急反应行动;2)与相关的外部应急部门、组织和机构进行联络;3)协调后勤方面以支援应急反应组织;4)在应急终止后,负责组织事故现场的恢复工作;5)负责人员、资源配置、应急队伍的调动;6)保护事故发生后的相关数据。(2)副总指挥职责D协助总指挥组织和指挥场内应急操作任务;2)事故现场应急操作的直接指挥和协调;3)事故现场评估;4)及进向场外反应操作指挥通报应急信息;5)对场外的应急求援行动提出建议;6)控制现场出现的紧急情况;7)现场应急行动与场外反应操作指挥的协调;8)负责事故求援后的现场清除工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
