《楼地面施工技术交底.docx》由会员分享,可在线阅读,更多相关《楼地面施工技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

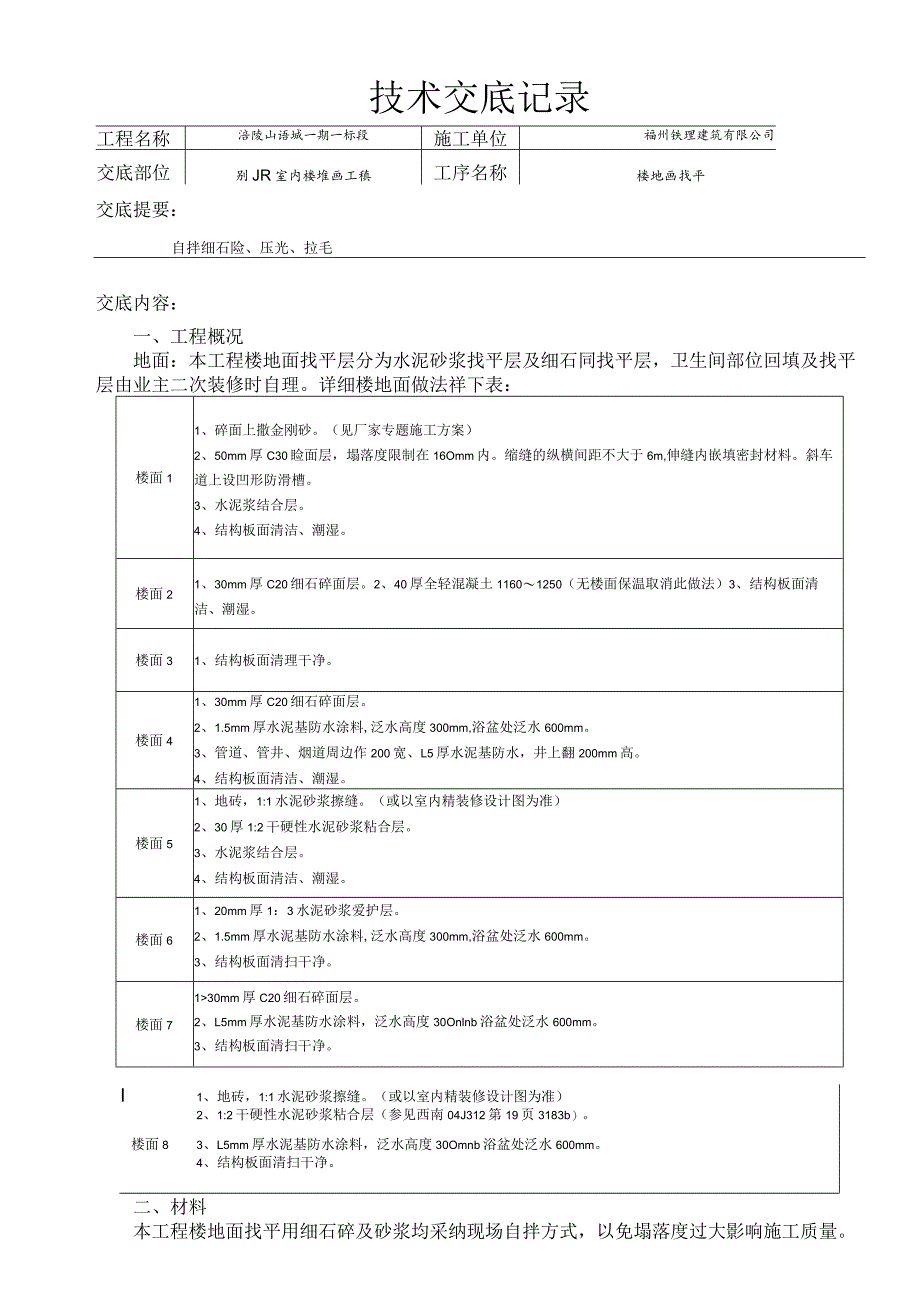

1、技术交底记录工程名称涪陵山语城一期一标段施工单位福州铁理建筑有限公司交底部位别JR室内楼堆画工稹工序名称楼地画找平交底提要:自拌细石险、压光、拉毛交底内容:一、工程概况地面:本工程楼地面找平层分为水泥砂浆找平层及细石同找平层,卫生间部位回填及找平层由业主二次装修时自理。详细楼地面做法祥下表:楼面11、碎面上撒金刚砂。(见厂家专题施工方案)2、50mm厚C30睑面层,塌落度限制在16Omm内。缩缝的纵横间距不大于6m,伸缝内嵌填密封材料。斜车道上设凹形防滑槽。3、水泥浆结合层。4、结构板面清洁、潮湿。楼面21、30mm厚C20细石碎面层。2、40厚全轻混凝土11601250(无楼面保温取消此做法
2、)3、结构板面清洁、潮湿。楼面31、结构板面清理干净。楼面41、30mm厚C20细石碎面层。2、1.5mm厚水泥基防水涂料,泛水高度300mm,浴盆处泛水600mm。3、管道、管井、烟道周边作200宽、L5厚水泥基防水,井上翻200mm高。4、结构板面清洁、潮湿。楼面51、地砖,1:1水泥砂浆擦缝。(或以室内精装修设计图为准)2、30厚1:2干硬性水泥砂浆粘合层。3、水泥浆结合层。4、结构板面清洁、潮湿。楼面61、20mm厚1:3水泥砂浆爱护层。2、1.5mm厚水泥基防水涂料,泛水高度300mm,浴盆处泛水600mm。3、结构板面清扫干净。楼面7130mm厚C20细石碎面层。2、L5mm厚水泥
3、基防水涂料,泛水高度30Onlnb浴盆处泛水600mm。3、结构板面清扫干净。I1、地砖,1:1水泥砂浆擦缝。(或以室内精装修设计图为准)2、1:2干硬性水泥砂浆粘合层(参见西南04J312第19页3183b)。楼面83、L5mm厚水泥基防水涂料,泛水高度30Omnb浴盆处泛水600mm。4、结构板面清扫干净。二、材料本工程楼地面找平用细石碎及砂浆均采纳现场自拌方式,以免塌落度过大影响施工质量。1、水泥:采纳早强型425硅酸盐水泥,有化验报告单及合格证,不得受潮变质,安定性必需合格2、砂子:干净无杂质,含泥量不大于5%.3、碎石:面层为细石混凝土时,细石粒径不大于15mm,且不大于面层厚度的2
4、/3;石子含泥量不应大于l%04、水:采纳自来水(饮用水)5、工具:铁抹子、钢皮抹子、长中短刮杠、木搓板、手提切割机、手推车、腻刀、小线等。三、作业条件1、基层处理好,并经监理验收合格。2、做样板:选择有代表性的房间进行样板施工,可以选择一套单元的一层楼板作为样板。经项目部各专业自检,监理、业主验收后在进行大面积施工。3、各配套工种在地面施工前已细致核对、检查无遗漏影响地面施工的工序。4、细石碎:具备施工协作比,并严格按施工配比施工。四、施工方法地面工程施工前,每层每个房间都要供应土建装饰和专业设施安装共同运用的统一标高线,因此,在地面工程起先时,在每个房间的墙上都要弹上与结构阶段相一样的+L

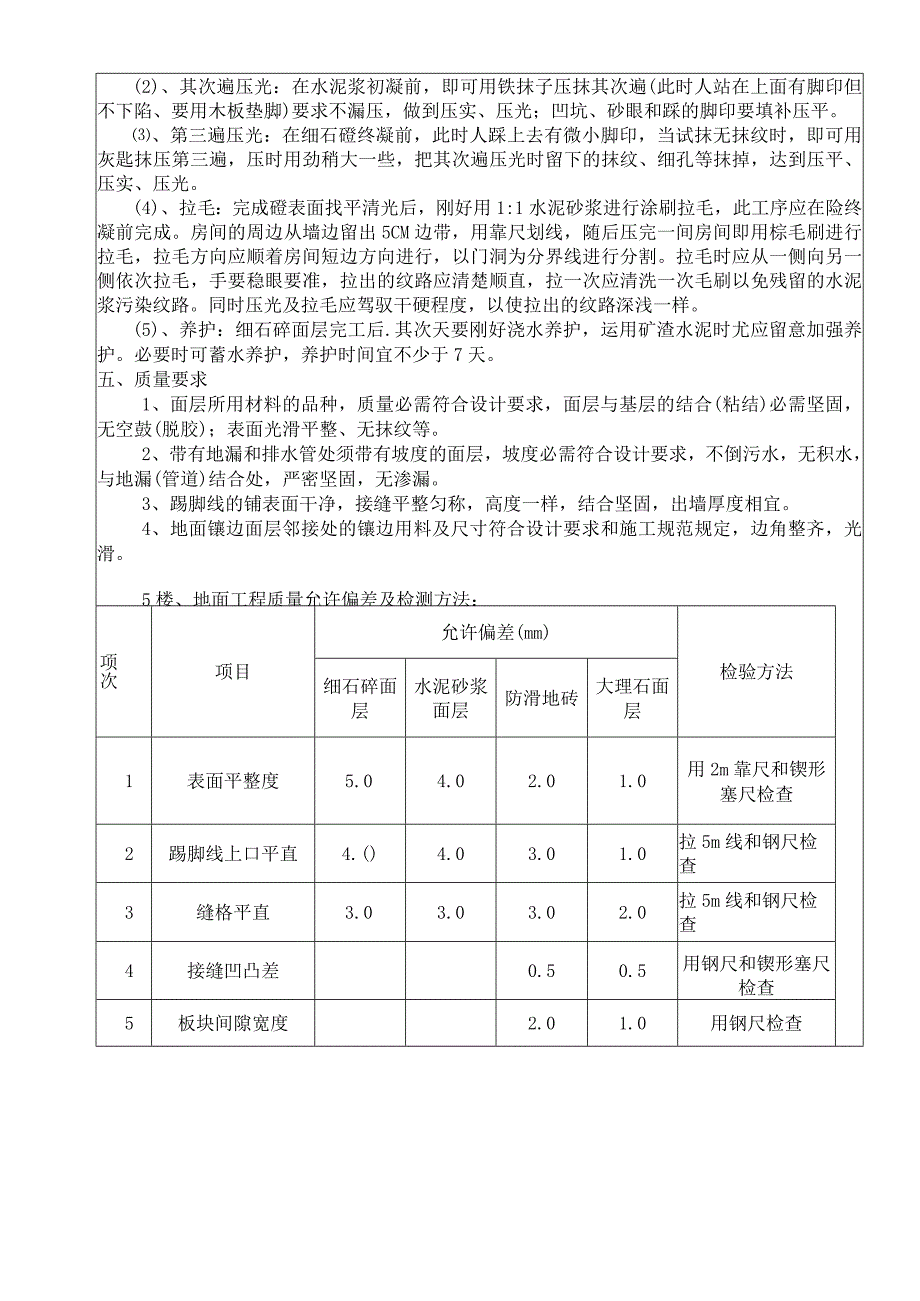

5、Om标高线。1、水泥砂浆楼地面施工要点(楼梯及)(1)、基层必需清扫干净,提前一天浇水润湿。(2)、施工前应按地面四周墙上用水准仪测定的+LOm线下翻作灰饼,以限制地面标高与平整度O(3)为了保证良好粘结,铺设时先刷水灰比为0.40.5的水泥浆并随刷随铺砂浆,用刮尺赶平,依塌饼为准限制厚度和平整度。(4)、水泥砂浆应机械搅拌,拌和要匀称,颜色一样,搅拌时间不宜小于2分钟。水泥砂浆的稠度以手捏成团稍出浆为准。(5)、面层压光宜用钢皮抹子分三遍完,并逐遍加大用力压光。压光工作应在水泥初凝前完成。(6)、当水泥砂浆面层干湿不相宜时,可实行淋水或撒布干拌的1:1水泥和砂料(体积比,砂须过3mm筛)进行
6、抹平压光工作。(7)、面层抹好压光后,其次天应起先浇水养护,养护时间宜不少于7天。(8)、沿墙边一圈收光,采纳相同规格钢皮抹子收光,墙面砂浆应刮除,阴角应收直。(9)、门洞口不须拉毛、收光即可。2、细石碎楼地面施工要点、刷素水泥浆结合层:宜刷水灰比为0.40.5的素水泥浆,也可在基层上匀称洒水潮湿后,再撤水泥粉,用竹扫(把)帚匀称涂刷,随刷随做面层,并限制一次涂刷面积不宜过大。、打灰饼、冲筋:依据+LOm水平线,在地面四周做灰饼,然后拉线打中间灰饼(墩)中间间距1.5m左右再用干硬性细石碎做灰饼。在有地漏和坡度要求的地面,应按设计要求设泛水和坡度。对于面积较大的地面,则应用水准仪测出面层平整度
7、,然后边测标高边做灰饼。3、细石碎面层操作、混凝土基层通常用低流淌性碎,混凝土协作比宜限制在40Inm左右。操作时先在两冲筋之间匀称地铺上浆,比冲筋面略高,然后用刮尺(压尺)以冲筋为准刮平、拍实,待表面水分稍干后,用木抹子磨板打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,即用1:1水泥砂浆(水灰比约为0.6-0.8)匀称满涂在面上(约1一2mm厚),再用铁抹子(灰匙)抹光。向后退着操作,在水泥砂浆初凝前完成。(2)、其次遍压光:在水泥浆初凝前,即可用铁抹子压抹其次遍(此时人站在上面有脚印但不下陷、要用木板垫脚)要求不漏压,做到压实、压光;凹坑、砂眼和踩的脚印要填补压平。、第
8、三遍压光:在细石磴终凝前,此时人踩上去有微小脚印,当试抹无抹纹时,即可用灰匙抹压第三遍,压时用劲稍大一些,把其次遍压光时留下的抹纹、细孔等抹掉,达到压平、压实、压光。(4)、拉毛:完成磴表面找平清光后,刚好用1:1水泥砂浆进行涂刷拉毛,此工序应在险终凝前完成。房间的周边从墙边留出5CM边带,用靠尺划线,随后压完一间房间即用棕毛刷进行拉毛,拉毛方向应顺着房间短边方向进行,以门洞为分界线进行分割。拉毛时应从一侧向另一侧依次拉毛,手要稳眼要准,拉出的纹路应清楚顺直,拉一次应清洗一次毛刷以免残留的水泥浆污染纹路。同时压光及拉毛应驾驭干硬程度,以使拉出的纹路深浅一样。(5)、养护:细石碎面层完工后.其次
9、天要刚好浇水养护,运用矿渣水泥时尤应留意加强养护。必要时可蓄水养护,养护时间宜不少于7天。五、质量要求1、面层所用材料的品种,质量必需符合设计要求,面层与基层的结合(粘结)必需坚固,无空鼓(脱胶);表面光滑平整、无抹纹等。2、带有地漏和排水管处须带有坡度的面层,坡度必需符合设计要求,不倒污水,无积水,与地漏(管道)结合处,严密坚固,无渗漏。3、踢脚线的铺表面干净,接缝平整匀称,高度一样,结合坚固,出墙厚度相宜。4、地面镶边面层邻接处的镶边用料及尺寸符合设计要求和施工规范规定,边角整齐,光滑。5楼、地面工程质量允许偏差及检测方法:项次项目允许偏差(mm)检验方法细石碎面层水泥砂浆面层防滑地砖大理
10、石面层1表面平整度5.04.02.01.0用2m靠尺和锲形塞尺检查2踢脚线上口平直4.()4.03.01.0拉5m线和钢尺检查3缝格平直3.03.03.02.0拉5m线和钢尺检查4接缝凹凸差0.50.5用钢尺和锲形塞尺检查5板块间隙宽度2.01.0用钢尺检查六、成品爱护1、地面面层施工完成后,24h内严禁人员在上面走动。不得在地面上堆放可能使地面受到破坏的杂物。严禁在己完成的面层上堆放或拌和砂浆和混凝土。2、地砖类地面施工完成后,如有其他工序插入作业,应在面层上铺覆盖物,严禁堆放钢材、铁件等重物,严禁在面层上乱砸乱扔。3、地面铺设时,对所接触的电线管、暖卫等,要有留意爱护。4、推人力车时不许碰
11、撞门口立边和栏杆及柱墙饰面,要包铁皮爱护,以防人力车轴心碰撞门框。手推车须要经过所铺地面行走时,必需铺设木板。5、施工时爱护好地漏出水口等部位安放的临时堵头,以防灌入浆液杂物造成堵塞。6、沾污的墙柱面、门窗框、设备、立管、线要刚好清理干净。七、地面施工主要平安措施1、清理楼面时,禁止从窗口、留洞口和阳台等处干脆向外抛扔垃圾、杂物。剔凿地面时要带防护镜。2、夜间施工或在光线不足的地方施工时,应采纳36V低压照明设备,地下室照明用电不超过12V03、非机电员不准乱动机电设备。4、用客货梯作垂直运输时,要留意联络信号,待吊笼平稳后再进行装饰操作。5、室内推人力车拐弯时,要留意防止车把挤手。交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档。
