下应街道安置小区范文.docx

上传人:p** 文档编号:461099 上传时间:2023-09-06 格式:DOCX 页数:8 大小:98.57KB
下载 相关 举报
下应街道安置小区范文.docx_第1页
第1页 / 共8页
下应街道安置小区范文.docx_第2页
第2页 / 共8页
下应街道安置小区范文.docx_第3页
第3页 / 共8页
下应街道安置小区范文.docx_第4页
第4页 / 共8页
下应街道安置小区范文.docx_第5页
第5页 / 共8页
下应街道安置小区范文.docx_第6页
第6页 / 共8页
下应街道安置小区范文.docx_第7页
第7页 / 共8页
下应街道安置小区范文.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《下应街道安置小区范文.docx》由会员分享,可在线阅读,更多相关《下应街道安置小区范文.docx(8页珍藏版)》请在第壹文秘上搜索。

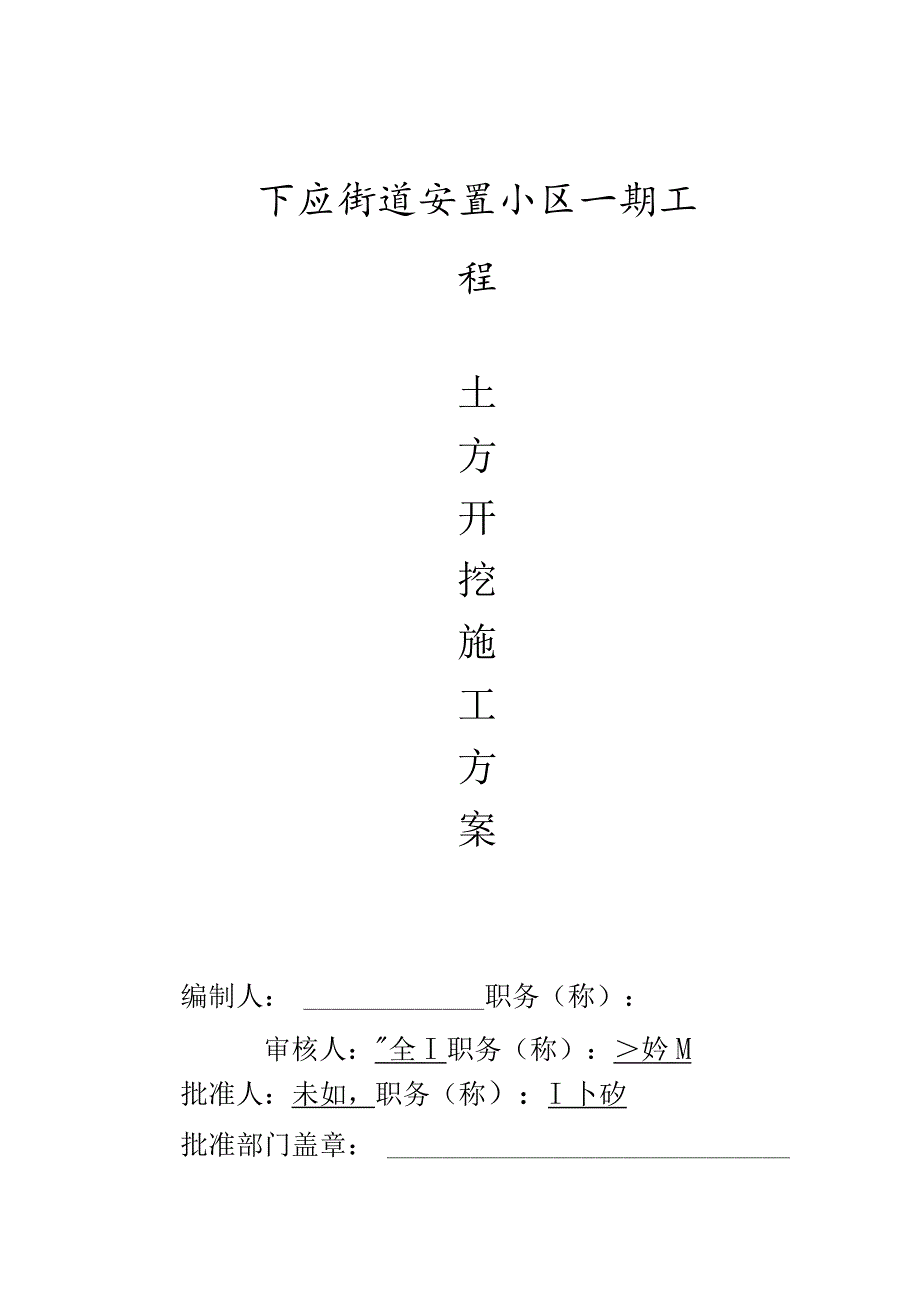

1、下应街道安置小区一期工程土方开挖施工方案编制人:职务(称):审核人:全I职务(称):妗M批准人:未如,职务(称):I卜矽批准部门盖章:批准日期:某年五月十八日挖土专项施工方案一、工程概况工程名称:下应街道安置小区一期工程建设单位:下应镇政府新村办设计单位:宁波市工程设计研究院监理单位:宁波京甬工程监理总承包公司施工单位:曙光控股总承包公司总承包公司宁波分公司本工程东临金谷北路,西靠金达路,北靠河道临北斗路。本工程室内地坪0.000相当于黄海高程3.3m,室外自然地坪为-0.6m,相当于黄海高程2.7m。工程结构为框架结构,层数45层,建筑面积61600m其中3#、6#、11#、15#楼有地下室

2、,地下室底板面标高为-1.58m,底板厚度为200mm,挖土深度约1.48m。二、编制依据1、 本工程施工图。2、 地质勘察报告及周边环境状况。3、 建筑地基与基础工程施工质量验收规范GB50202-20024、 宁波市有关渣土管理、市政管理有关文件规定。5、 公司技术力量、机械设备等综合能力。三、施工目标1、质量目标:保证达到GB50202-2002建筑地基与基础工程施工质量验收规范中第5节“土方工程”的质量验收规范。2、安全目标:不发生重大人身伤害事故和机械交通事故。3、环境目标:达到国家及地方法律法规的要求,防止污染环境,保证有关部门对施工环境满意。四、施工准备1、审核施工图,如地质勘察

3、报告,认真了解地下室管线和障碍物状况。2、了解运土交通道路和卸土场地环境,保证运土畅通。3、在出口设置冲洗车辆场地,保证运土车辆不污染市政路面,及时冲洗路面。4、合理组织施工机械设备和劳动力及夜间施工设备。5、做好书面技术交底,使职工了解施工技术要求的质量、安全及进度目标。6、汇同建设单位、监理单位做好基坑定位工作和基准标高水准点设置工作。7、做好排水、降水设施及围护所需的应急物资、工具。五、挖土顺序1、修坑外卸土区土体,设地表坡面碎面层,并设好地表面排水明沟及集水井f放坡开挖土体至地下室底板标高f人工边修土边设坑底垫层,并设好坑底集中排水挖地槽至承台及梁底标高,并立即做好垫层及砖胎膜一做基础

4、承台一地梁及板底一地下主体结构向上施工一做好侧壁防水f分层回填,夯实向上作业。2、本工程土方开挖采用0.7m3挖掘机,专人指挥避免撞工程桩,保护桩基安全。人工整修后申请验槽,再做好垫层接下一道工序。3、因本工程地下室分别与2#、5#、10#、14#楼相近,考虑到挖土高差约70Omm左右,挖土时先以坡度为1:1.5挖好,随即做好240厚砖胎模(M5.0水泥砂浆砌筑),坡度部分用塘渣回填夯实,防止土体3#楼六、挖土要点:坚持标高不明确土方不开挖1、挖掘机挖土时不得碰撞工程桩,因此在桩顶部位撒上石灰等明显标记,使挖机司机引起足够的注意。挖土时第一铲要轻轻试挖,确定下面没有工程桩后再往下挖。2、前一天

5、挖土露头的工程桩,第二天上班前必须全部凿除超高桩。3、切实做好边挖、边凿、边铺、边浇、边砌的五边施工原则。分段挖地梁,间隔挖承台,边挖边设垫层及砖胎膜,保证基坑土体不长期暴露,确保基坑稳定。4、土方原则不能超挖,人工修土厚度控制在20Cm以上。5、施工机械需要量反铲挖土机选用0.7r113的反铲挖土机。0.7r113反铲挖土机台班产量为350m3/台班。因楼号幢数多,计划选用4台0.7r113反铲挖土机进场作业。自卸汽车采用5T自卸汽车,车辆数量主要决定于土方开挖近距,暂定12辆,保证挖土机能连续作业。其他设备在卸土点配备推土机及0.7r113反铲机各一台。其他设备根据需要配备。机械开挖土方施

6、工如土方开挖平面图所示,从东往西方向线路进行土方开挖,采用反铲挖土机后退法开挖。七、排水措施1、根据宁波地区经验,重要排除表面积水,沿基坑四周浇筑硬地坪,封闭基坑四周出现的地面小裂缝,让地面水汇入基坑设置的排水沟中。排水系统由排水沟和浅集水井组成,集水井沿排水沟每隔20m设一只。八、施工安全措施1、基坑开挖深度约l48m,必须在基坑四周顶面设专用通道,并设二道防护栏杆,l.2m高钢管围护。临边围护上设置密目安全防护。设置上、下通道要求位置数量满足施工要求。在搭设时结构要求规范、稳定、牢固,夜间加设红色标志。2、设置好围护标志及示警牌,禁止非施工人员进入施工区。3、挖土机械必须验收合格,司机持有

7、上岗证,经三级教育后进到施工作业。4、挖掘机停止作业时,将挖斗着地静放,机械停放在坑边5m夕卜,以防土体滑动。5、夜间施工要有足够的照明设施。用电设备采用一机一箱一闸一保护原则,输电线路采用架空或埋地设置九、文明施工措施1、 挖出土方严禁堆放现场,立即外运,保持现场整洁。2、 运土车出大门前,设专人负责冲洗汽车轮胎,不让场内的泥砂带出。3、 实行门前三包制度,保持门口道路清洁,随时接受环境部门的监督。4、 污水、废水要经过沉淀后排入市政管道。十、回填土土方回填采用人工和机械夯实相结合的方式,作业前,先将坑、槽内积水排除干净,清理淤泥。开始填土操作过程,采用人工夯实,土层厚20cm,具有一定的操

8、作面后改为机械夯实,机械夯实采用蛙式夯机,分层厚度30cmo填土土质要求:1、碎石类土,砂土,其最大粒径不超过铺填厚度的2/3,且大块不得集中使用。2、含水量符合要求的粘土,可作回填土。3、碎块草皮和机质含量大于8%的土,不得作回填用土。4、含水量过大的淤泥类土,不得做回填土。劳动力组合表附表一序号名称数量1工地负责、现场指挥22挖土机司机423推土机司机124自卸车司机1025人工开挖、修土306测量工27修理工、电工48清扫马路49合计72附表二机械设备表序号设备名称数量107r113挖掘机52推上机13自卸车12安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,

9、做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
