地坪空鼓开裂修复专项实施方案.docx

上传人:p** 文档编号:461613 上传时间:2023-09-06 格式:DOCX 页数:3 大小:19.18KB
下载 相关 举报
地坪空鼓开裂修复专项实施方案.docx_第1页
第1页 / 共3页
地坪空鼓开裂修复专项实施方案.docx_第2页
第2页 / 共3页
地坪空鼓开裂修复专项实施方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《地坪空鼓开裂修复专项实施方案.docx》由会员分享,可在线阅读,更多相关《地坪空鼓开裂修复专项实施方案.docx(3页珍藏版)》请在第壹文秘上搜索。

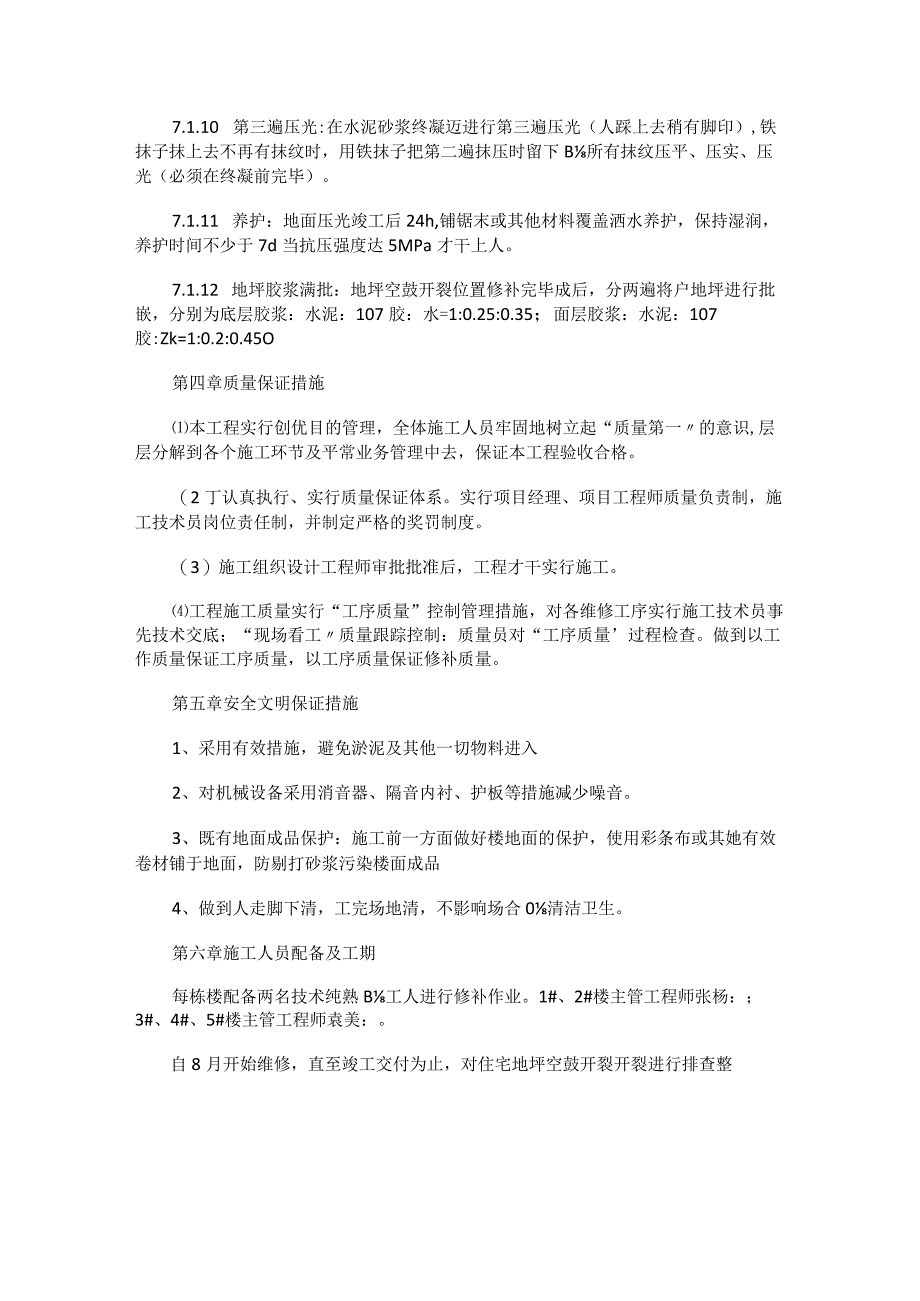

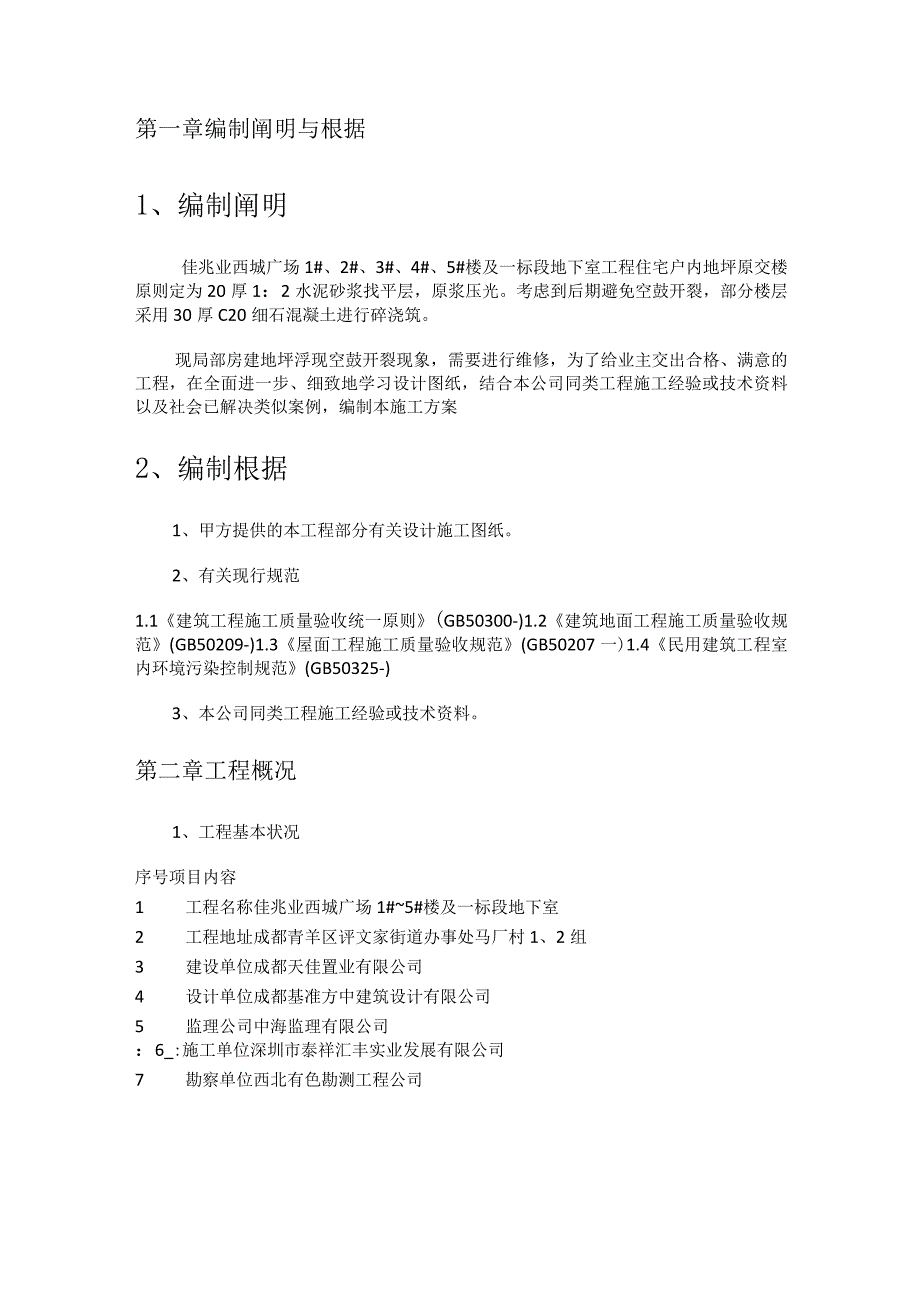

1、第一章编制阐明与根据1、编制阐明佳兆业西城广场1#、2#、3#、4#、5#楼及一标段地下室工程住宅户内地坪原交楼原则定为20厚1:2水泥砂浆找平层,原浆压光。考虑到后期避免空鼓开裂,部分楼层采用30厚C20细石混凝土进行碎浇筑。现局部房建地坪浮现空鼓开裂现象,需要进行维修,为了给业主交出合格、满意的工程,在全面进一步、细致地学习设计图纸,结合本公司同类工程施工经验或技术资料以及社会已解决类似案例,编制本施工方案2、编制根据1、甲方提供的本工程部分有关设计施工图纸。2、有关现行规范1.1建筑工程施工质量验收统一原则(GB50300-)1.2建筑地面工程施工质量验收规范(GB50209-)1.3屋

2、面工程施工质量验收规范(GB50207一)1.4民用建筑工程室内环境污染控制规范(GB50325-)3、本公司同类工程施工经验或技术资料。第二章工程概况1、工程基本状况序号项目内容1 工程名称佳兆业西城广场1#5#楼及一标段地下室2 工程地址成都青羊区评文家街道办事处马厂村1、2组3 建设单位成都天佳置业有限公司4 设计单位成都基准方中建筑设计有限公司5 监理公司中海监理有限公司:6_:施工单位深圳市泰祥汇丰实业发展有限公司7 勘察单位西北有色勘测工程公司2、工程内容佳兆业西城广场1#、2#、3#、4#、5#楼及一标段地下室工程所有地坪修补及维护工作。第三章地坪空鼓开裂修补措施施工工序:切除空

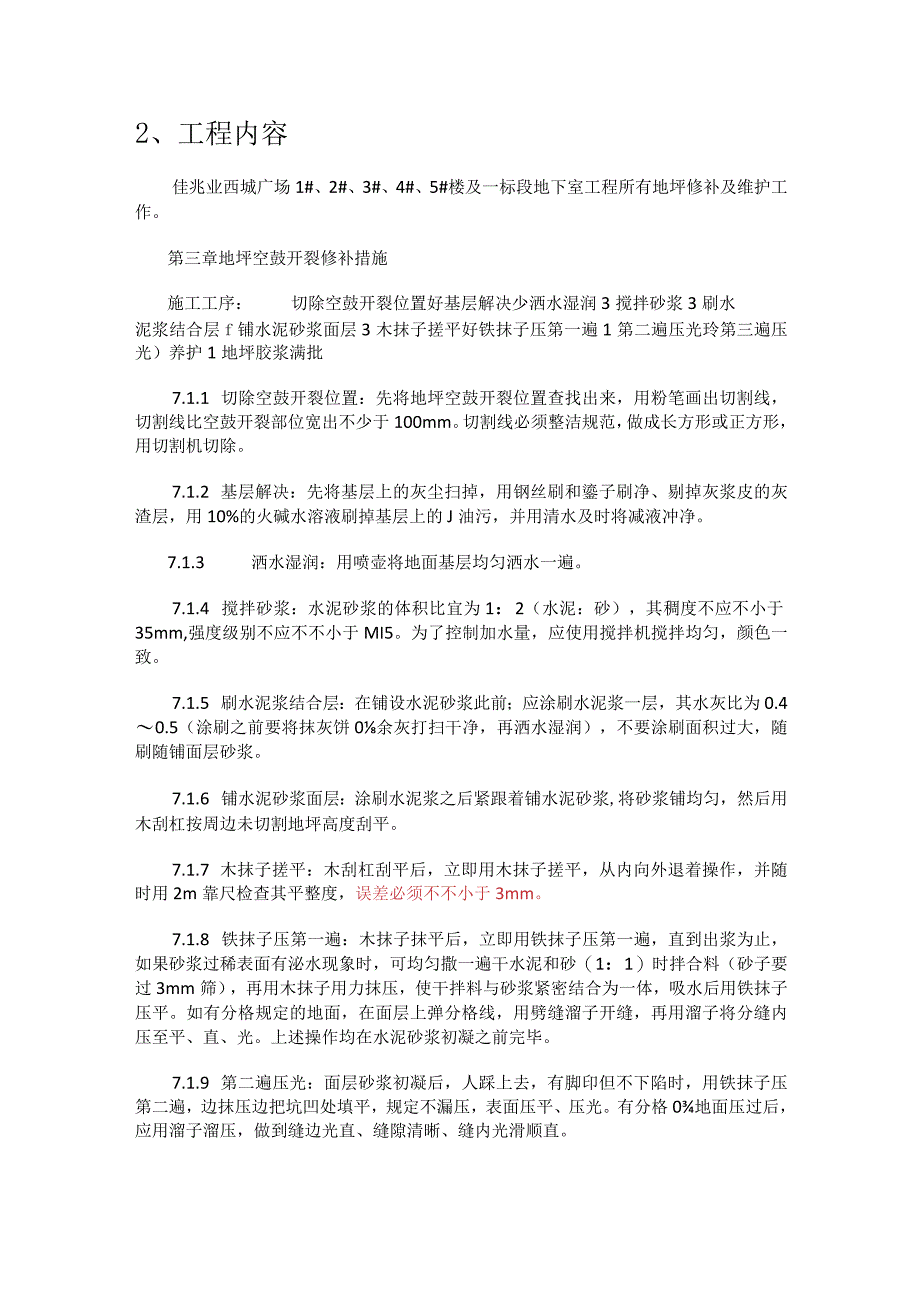

3、鼓开裂位置好基层解决少洒水湿润3搅拌砂浆3刷水泥浆结合层f铺水泥砂浆面层3木抹子搓平好铁抹子压第一遍1第二遍压光玲第三遍压光)养护1地坪胶浆满批7.1.1 切除空鼓开裂位置:先将地坪空鼓开裂位置查找出来,用粉笔画出切割线,切割线比空鼓开裂部位宽出不少于100mm。切割线必须整洁规范,做成长方形或正方形,用切割机切除。7.1.2 基层解决:先将基层上的灰尘扫掉,用钢丝刷和鎏子刷净、剔掉灰浆皮的灰渣层,用10%的火碱水溶液刷掉基层上的J油污,并用清水及时将减液冲净。7.1.3 洒水湿润:用喷壶将地面基层均匀洒水一遍。7.1.4 搅拌砂浆:水泥砂浆的体积比宜为1:2(水泥:砂),其稠度不应不小于35

4、mm,强度级别不应不不小于MI5。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。7.1.5 刷水泥浆结合层:在铺设水泥砂浆此前;应涂刷水泥浆一层,其水灰比为0.40.5(涂刷之前要将抹灰饼0余灰打扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。7.1.6 铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,将砂浆铺均匀,然后用木刮杠按周边未切割地坪高度刮平。7.1.7 木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度,误差必须不不小于3mm。7.1.8 铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象

5、时,可均匀撒一遍干水泥和砂(1:1)时拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格规定的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆初凝之前完毕。7.1.9 第二遍压光:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,规定不漏压,表面压平、压光。有分格0地面压过后,应用溜子溜压,做到缝边光直、缝隙清晰、缝内光滑顺直。7.1.10 第三遍压光:在水泥砂浆终凝迈进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下B所有

6、抹纹压平、压实、压光(必须在终凝前完毕)。7.1.11 养护:地面压光竣工后24h,铺锯末或其他材料覆盖洒水养护,保持湿润,养护时间不少于7d当抗压强度达5MPa才干上人。7.1.12 地坪胶浆满批:地坪空鼓开裂位置修补完毕成后,分两遍将户地坪进行批嵌,分别为底层胶浆:水泥:107胶:水=1:0.25:0.35;面层胶浆:水泥:107胶:Zk=1:0.2:0.45O第四章质量保证措施本工程实行创优目的管理,全体施工人员牢固地树立起“质量第一的意识,层层分解到各个施工环节及平常业务管理中去,保证本工程验收合格。(2丁认真执行、实行质量保证体系。实行项目经理、项目工程师质量负责制,施工技术员岗位责

7、任制,并制定严格的奖罚制度。(3)施工组织设计工程师审批批准后,工程才干实行施工。工程施工质量实行“工序质量”控制管理措施,对各维修工序实行施工技术员事先技术交底;“现场看工质量跟踪控制:质量员对“工序质量过程检查。做到以工作质量保证工序质量,以工序质量保证修补质量。第五章安全文明保证措施1、采用有效措施,避免淤泥及其他一切物料进入2、对机械设备采用消音器、隔音内衬、护板等措施减少噪音。3、既有地面成品保护:施工前一方面做好楼地面的保护,使用彩条布或其她有效卷材铺于地面,防剔打砂浆污染楼面成品4、做到人走脚下清,工完场地清,不影响场合0清洁卫生。第六章施工人员配备及工期每栋楼配备两名技术纯熟B工人进行修补作业。1#、2#楼主管工程师张杨:;3#、4#、5#楼主管工程师袁美:。自8月开始维修,直至竣工交付为止,对住宅地坪空鼓开裂开裂进行排查整

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
