基坑围护质量监理评估报告.docx

上传人:p** 文档编号:461646 上传时间:2023-09-06 格式:DOCX 页数:4 大小:22.25KB
下载 相关 举报
基坑围护质量监理评估报告.docx_第1页
第1页 / 共4页
基坑围护质量监理评估报告.docx_第2页
第2页 / 共4页
基坑围护质量监理评估报告.docx_第3页
第3页 / 共4页
基坑围护质量监理评估报告.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑围护质量监理评估报告.docx》由会员分享,可在线阅读,更多相关《基坑围护质量监理评估报告.docx(4页珍藏版)》请在第壹文秘上搜索。

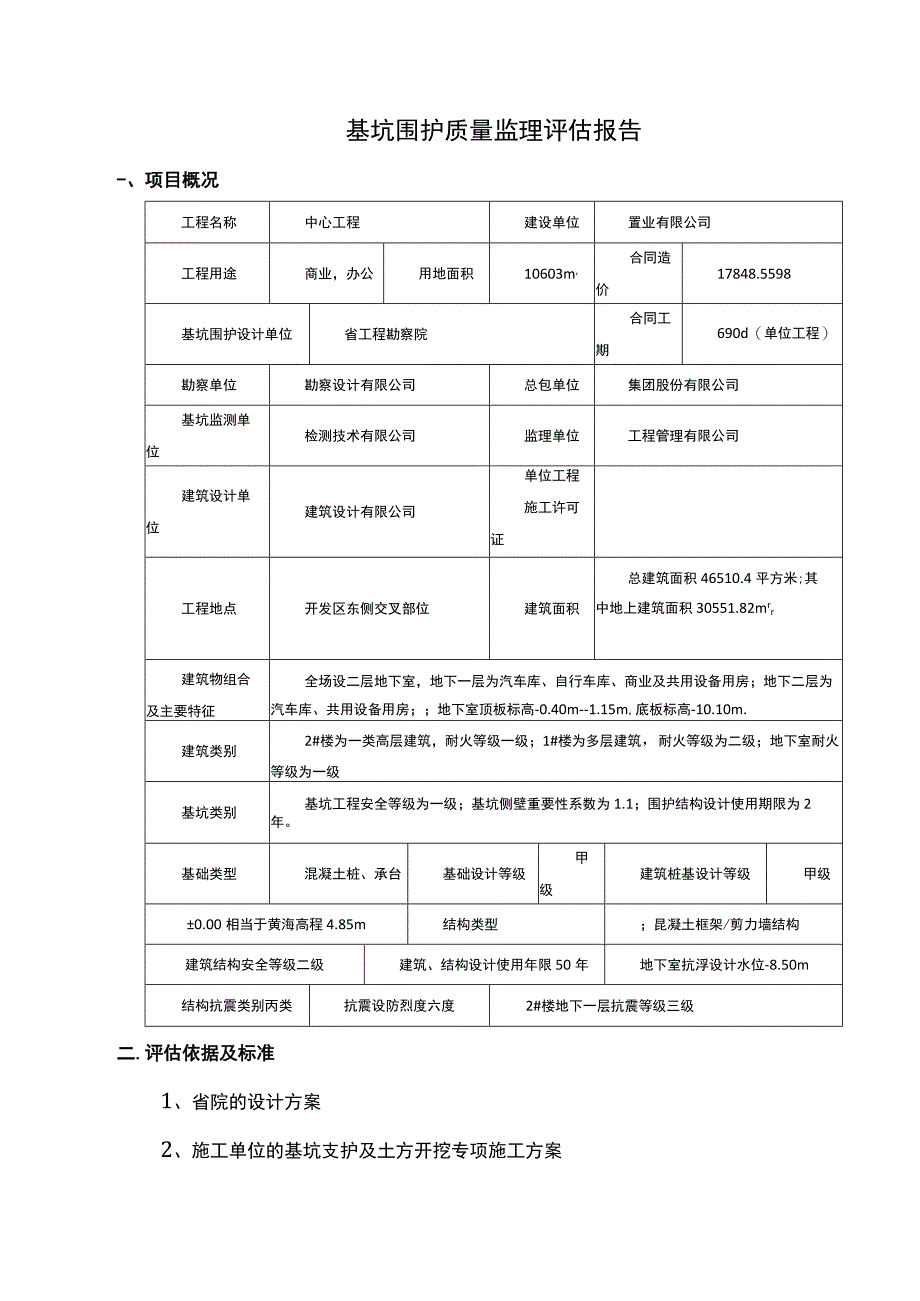

1、基坑围护质量监理评估报告-、项目概况工程名称中心工程建设单位置业有限公司工程用途商业,办公用地面积10603m,合同造价17848.5598基坑围护设计单位省工程勘察院合同工期690d(单位工程)勘察单位勘察设计有限公司总包单位集团股份有限公司基坑监测单位检测技术有限公司监理单位工程管理有限公司建筑设计单位建筑设计有限公司单位工程施工许可证工程地点开发区东侧交叉部位建筑面积总建筑面积46510.4平方米;其中地上建筑面积30551.82mrr建筑物组合及主要特征全场设二层地下室,地下一层为汽车库、自行车库、商业及共用设备用房;地下二层为汽车库、共用设备用房;地下室顶板标高-0.40m-1.15

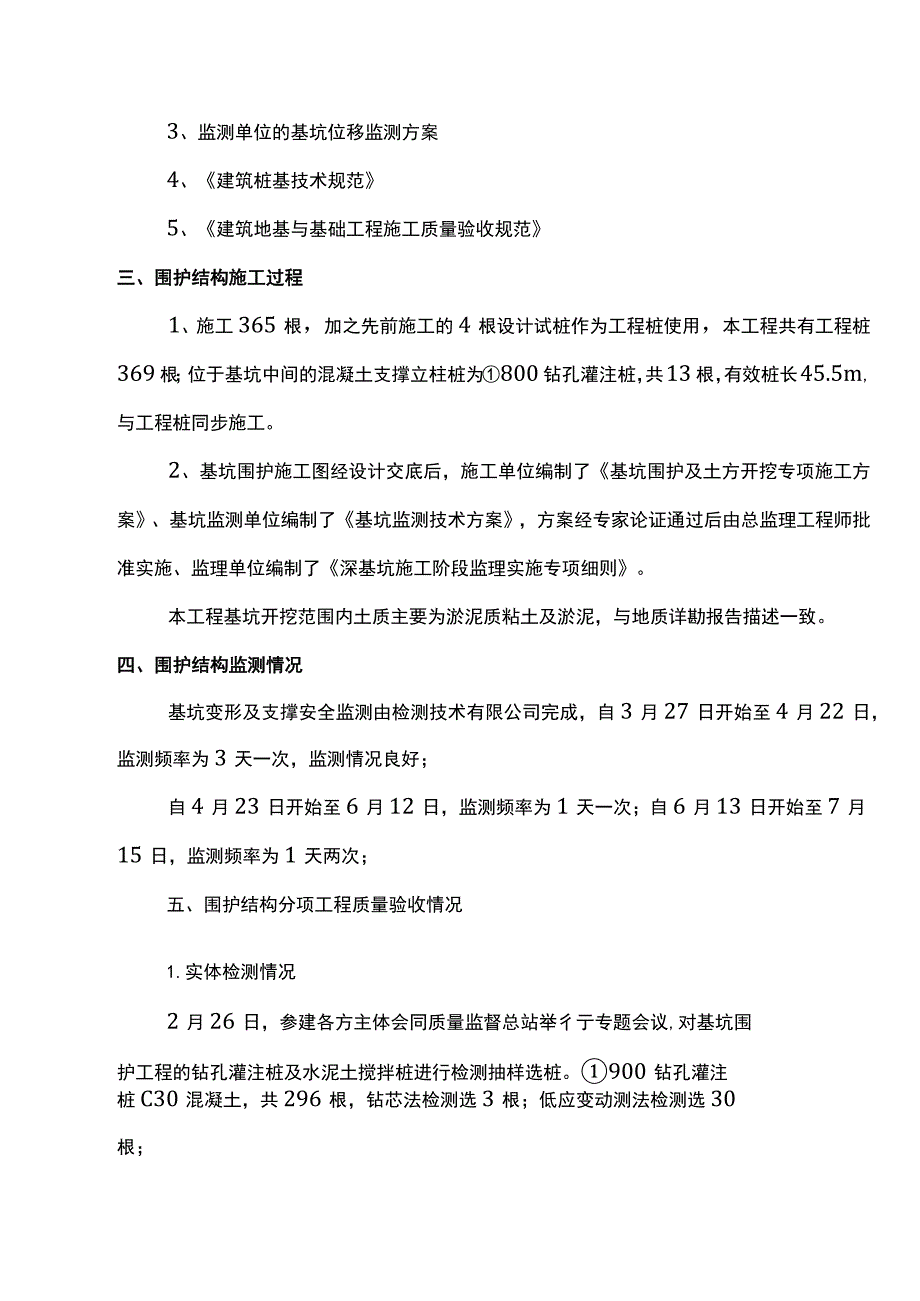

2、m,底板标高-10.10m.建筑类别2#楼为一类高层建筑,耐火等级一级;1#楼为多层建筑,耐火等级为二级;地下室耐火等级为一级基坑类别基坑工程安全等级为一级;基坑侧壁重要性系数为1.1;围护结构设计使用期限为2年。基础类型混凝土桩、承台基础设计等级甲级建筑桩基设计等级甲级0.00相当于黄海高程4.85m结构类型;昆凝土框架/剪力墙结构建筑结构安全等级二级建筑、结构设计使用年限50年地下室抗浮设计水位-8.50m结构抗震类别丙类抗震设防烈度六度2#楼地下一层抗震等级三级二.评估依据及标准1、省院的设计方案2、施工单位的基坑支护及土方开挖专项施工方案3、监测单位的基坑位移监测方案4、建筑桩基技术规

3、范5、建筑地基与基础工程施工质量验收规范三、围护结构施工过程1、施工365根,加之先前施工的4根设计试桩作为工程桩使用,本工程共有工程桩369根;位于基坑中间的混凝土支撑立柱桩为800钻孔灌注桩,共13根,有效桩长45.5m,与工程桩同步施工。2、基坑围护施工图经设计交底后,施工单位编制了基坑围护及土方开挖专项施工方案、基坑监测单位编制了基坑监测技术方案,方案经专家论证通过后由总监理工程师批准实施、监理单位编制了深基坑施工阶段监理实施专项细则。本工程基坑开挖范围内土质主要为淤泥质粘土及淤泥,与地质详勘报告描述一致。四、围护结构监测情况基坑变形及支撑安全监测由检测技术有限公司完成,自3月27日开

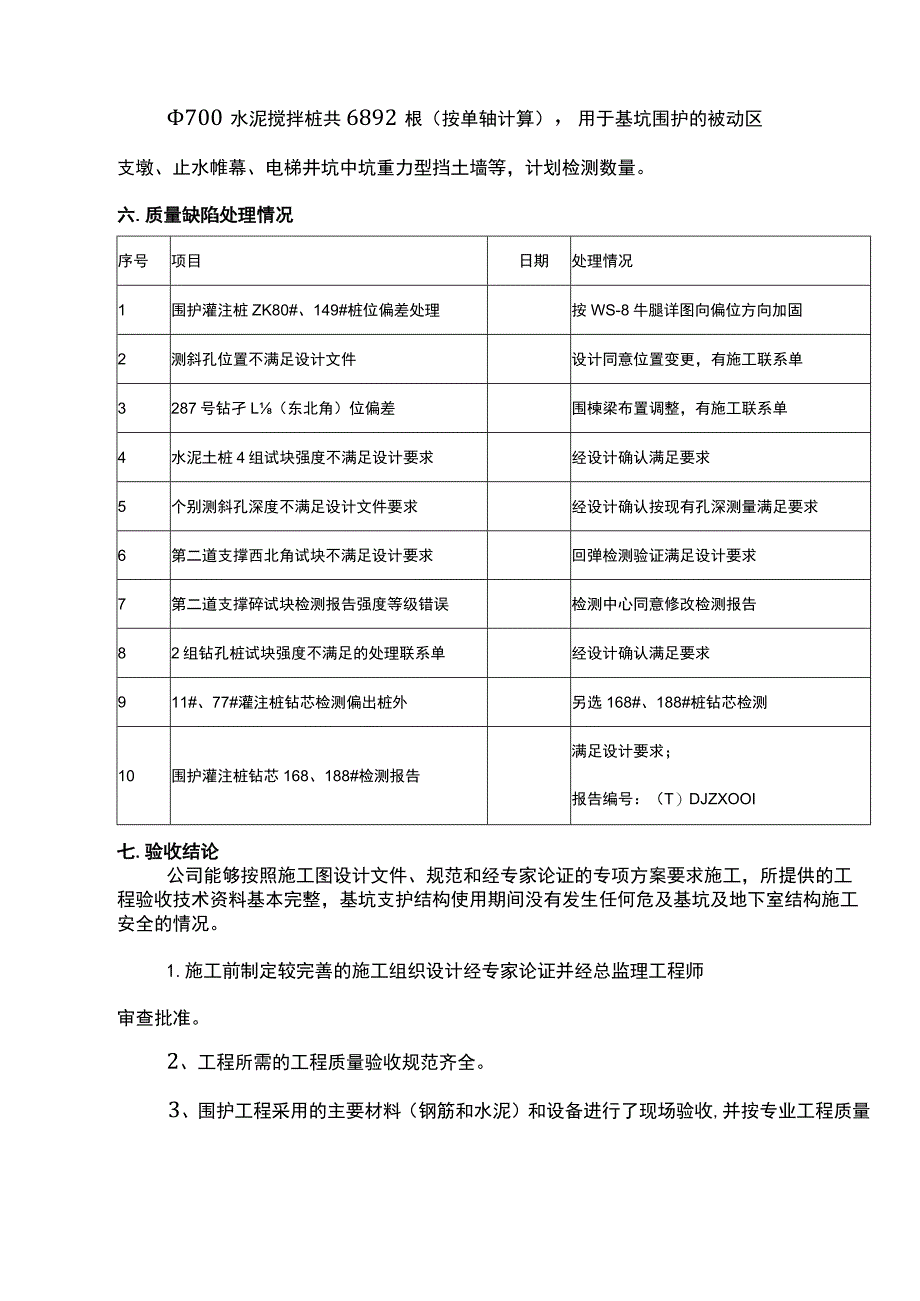

4、始至4月22日,监测频率为3天一次,监测情况良好;自4月23日开始至6月12日,监测频率为1天一次;自6月13日开始至7月15日,监测频率为1天两次;五、围护结构分项工程质量验收情况1.实体检测情况2月26日,参建各方主体会同质量监督总站举彳亍专题会议,对基坑围护工程的钻孔灌注桩及水泥土搅拌桩进行检测抽样选桩。900钻孔灌注桩C30混凝土,共296根,钻芯法检测选3根;低应变动测法检测选30根;700水泥搅拌桩共6892根(按单轴计算),用于基坑围护的被动区支墩、止水帷幕、电梯井坑中坑重力型挡土墙等,计划检测数量。六.质量缺陷处理情况序号项目日期处理情况1围护灌注桩ZK80#、149#桩位偏差

5、处理按WS-8牛腿详图向偏位方向加固2测斜孔位置不满足设计文件设计同意位置变更,有施工联系单3287号钻孑L(东北角)位偏差围楝梁布置调整,有施工联系单4水泥土桩4组试块强度不满足设计要求经设计确认满足要求5个别测斜孔深度不满足设计文件要求经设计确认按现有孔深测量满足要求6第二道支撑西北角试块不满足设计要求回弹检测验证满足设计要求7第二道支撑碎试块检测报告强度等级错误检测中心同意修改检测报告82组钻孔桩试块强度不满足的处理联系单经设计确认满足要求911#、77#灌注桩钻芯检测偏出桩外另选168#、188#桩钻芯检测10围护灌注桩钻芯168、188#检测报告满足设计要求;报告编号:(T)DJZX

6、OOI七.验收结论公司能够按照施工图设计文件、规范和经专家论证的专项方案要求施工,所提供的工程验收技术资料基本完整,基坑支护结构使用期间没有发生任何危及基坑及地下室结构施工安全的情况。1.施工前制定较完善的施工组织设计经专家论证并经总监理工程师审查批准。2、工程所需的工程质量验收规范齐全。3、围护工程采用的主要材料(钢筋和水泥)和设备进行了现场验收,并按专业工程质量验收规范规定复检。4、各施工工序、隐蔽工程按施工技术标准进行质量控制,每道工序完成后经施工单位自检合格再经监理工程师验收合格后进入下道工序施工;5、基坑变形测量按设计文件要求分阶段进行,监测记录每天传递监理部核查,出现报警项目时及时向设计和监督组报告,并及时确定了应对方案;施工项目部和监理部每天巡视基坑周边地面及道路状况,基坑开挖期间没有出现影响施工安全的情况。6、验收过程发现的少量问题已经按照有关规定处理并符合要求。本次验收,共检查质量控制资料24项967份,完整并符合要求;安全和功能检验结果,共抽检7项,合格7项;质量观感检验结果:一般。综上所述,设计、勘察、施工、监理和建设单位五方主体一致同意中心基坑围护子单位工程评定合格,同意进入下一道工序施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
