施工技术总结_0.docx

上传人:p** 文档编号:462306 上传时间:2023-09-06 格式:DOCX 页数:9 大小:21.16KB
下载 相关 举报
施工技术总结_0.docx_第1页
第1页 / 共9页
施工技术总结_0.docx_第2页
第2页 / 共9页
施工技术总结_0.docx_第3页
第3页 / 共9页
施工技术总结_0.docx_第4页
第4页 / 共9页
施工技术总结_0.docx_第5页
第5页 / 共9页
施工技术总结_0.docx_第6页
第6页 / 共9页
施工技术总结_0.docx_第7页
第7页 / 共9页
施工技术总结_0.docx_第8页
第8页 / 共9页
施工技术总结_0.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工技术总结_0.docx》由会员分享,可在线阅读,更多相关《施工技术总结_0.docx(9页珍藏版)》请在第壹文秘上搜索。

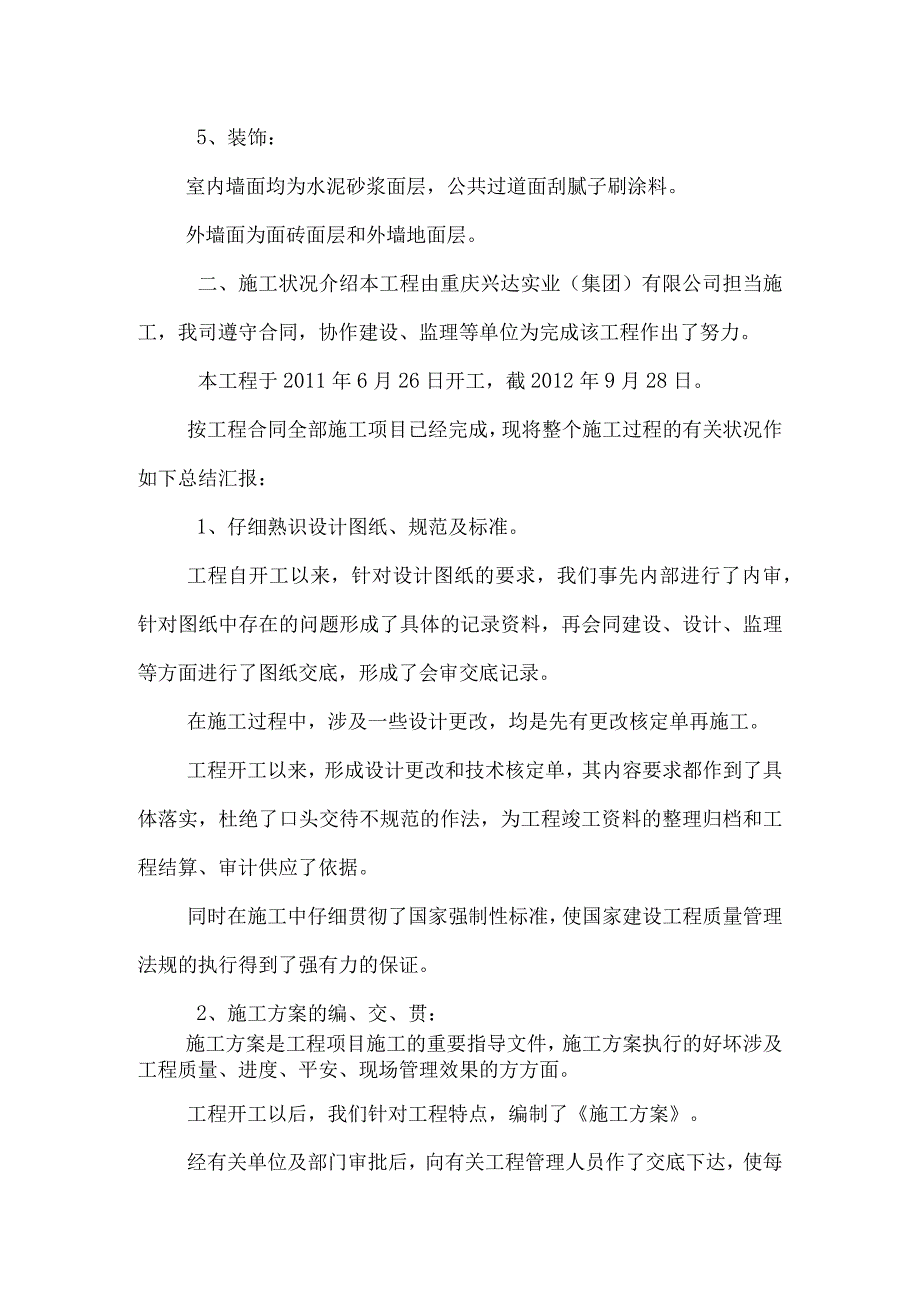

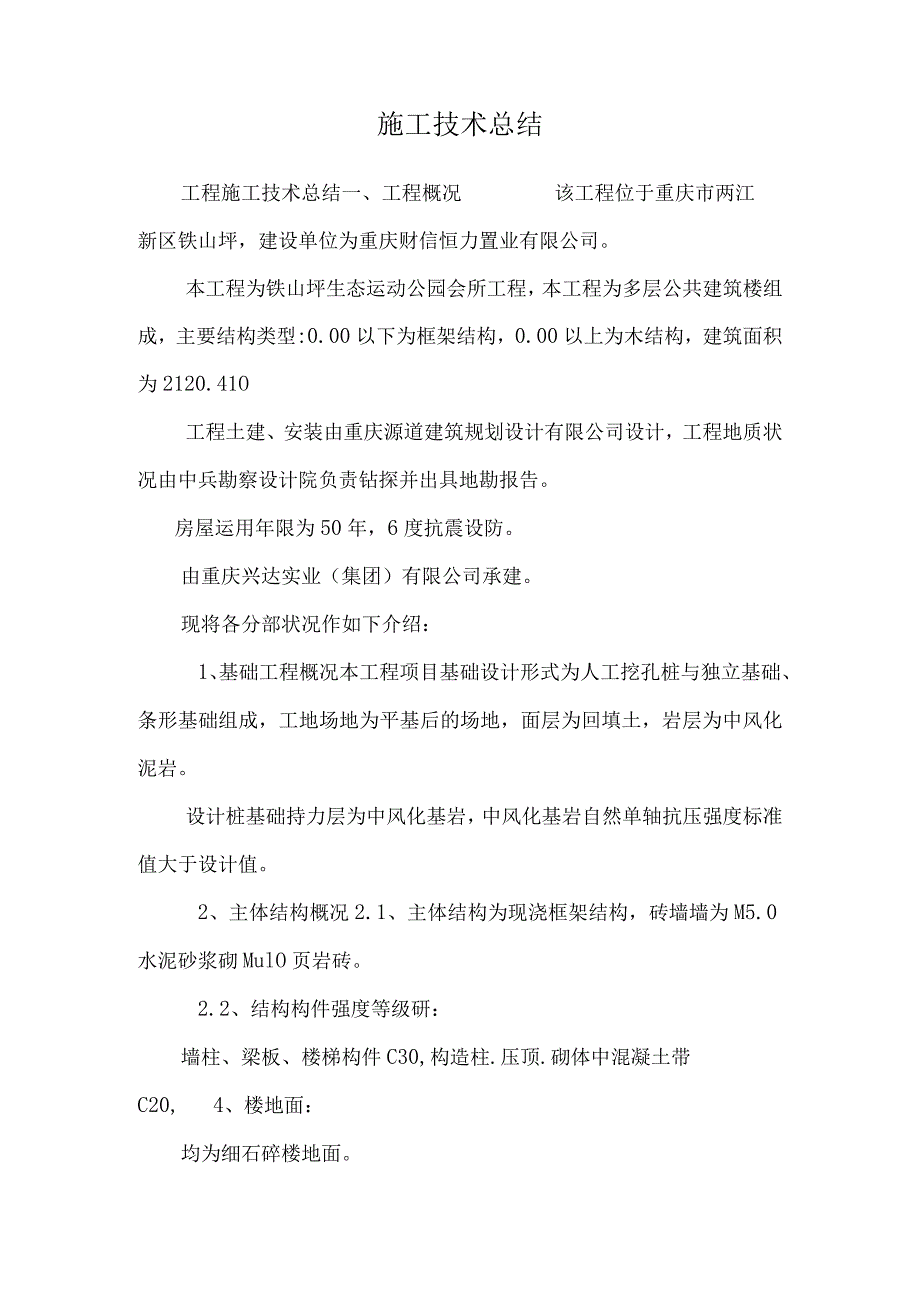

1、施工技术总结工程施工技术总结一、工程概况该工程位于重庆市两江新区铁山坪,建设单位为重庆财信恒力置业有限公司。本工程为铁山坪生态运动公园会所工程,本工程为多层公共建筑楼组成,主要结构类型:0.00以下为框架结构,0.00以上为木结构,建筑面积为2120.41O工程土建、安装由重庆源道建筑规划设计有限公司设计,工程地质状况由中兵勘察设计院负责钻探并出具地勘报告。房屋运用年限为50年,6度抗震设防。由重庆兴达实业(集团)有限公司承建。现将各分部状况作如下介绍:1、基础工程概况本工程项目基础设计形式为人工挖孔桩与独立基础、条形基础组成,工地场地为平基后的场地,面层为回填土,岩层为中风化泥岩。设计桩基础

2、持力层为中风化基岩,中风化基岩自然单轴抗压强度标准值大于设计值。2、主体结构概况2.1、主体结构为现浇框架结构,砖墙墙为M5.0水泥砂浆砌MulO页岩砖。2.2、结构构件强度等级研:墙柱、梁板、楼梯构件C30,构造柱.压顶.砌体中混凝土带C20,4、楼地面:均为细石碎楼地面。5、装饰:室内墙面均为水泥砂浆面层,公共过道面刮腻子刷涂料。外墙面为面砖面层和外墙地面层。二、施工状况介绍本工程由重庆兴达实业(集团)有限公司担当施工,我司遵守合同,协作建设、监理等单位为完成该工程作出了努力。本工程于2011年6月26日开工,截2012年9月28日。按工程合同全部施工项目已经完成,现将整个施工过程的有关状

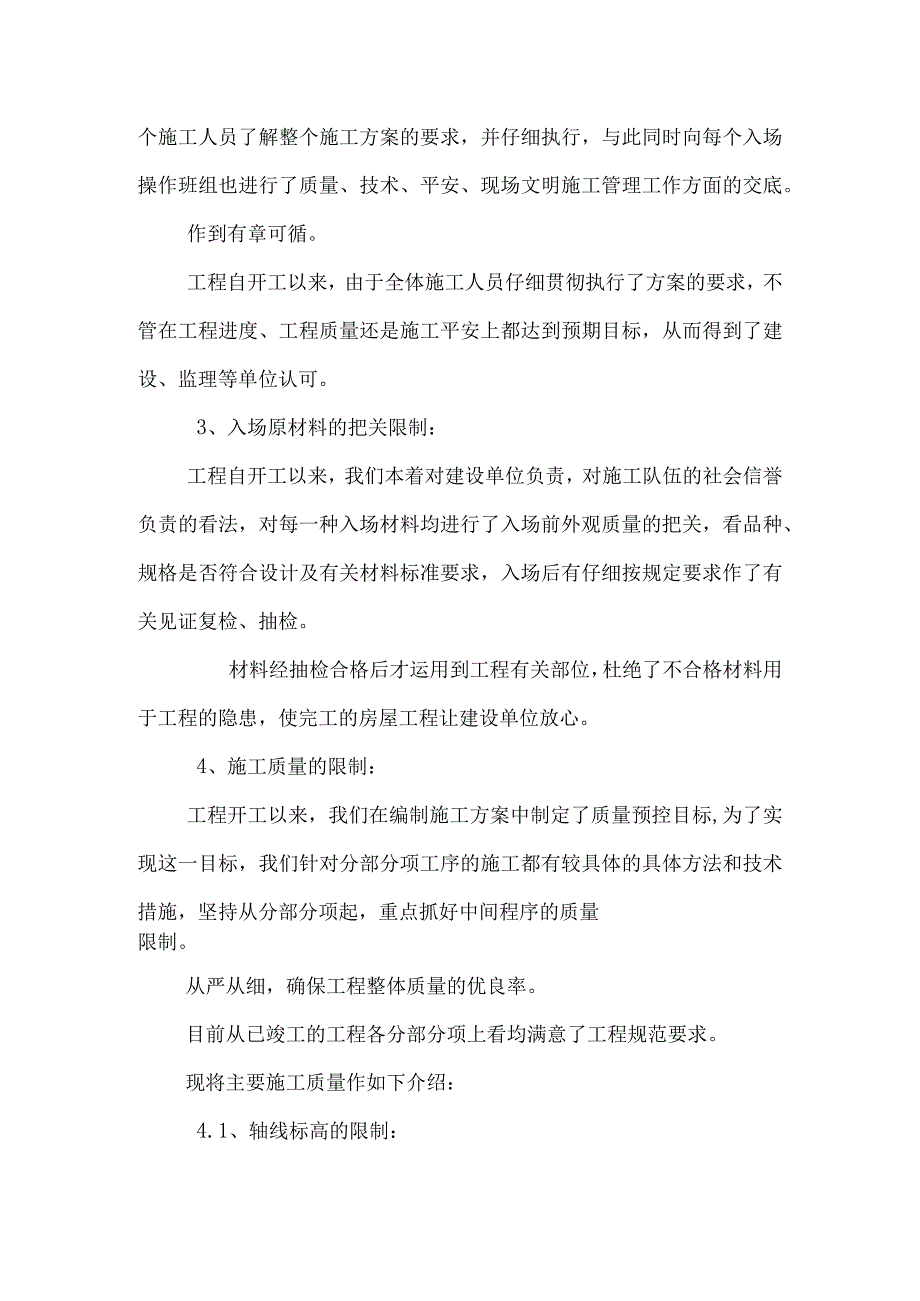

3、况作如下总结汇报:1、仔细熟识设计图纸、规范及标准。工程自开工以来,针对设计图纸的要求,我们事先内部进行了内审,针对图纸中存在的问题形成了具体的记录资料,再会同建设、设计、监理等方面进行了图纸交底,形成了会审交底记录。在施工过程中,涉及一些设计更改,均是先有更改核定单再施工。工程开工以来,形成设计更改和技术核定单,其内容要求都作到了具体落实,杜绝了口头交待不规范的作法,为工程竣工资料的整理归档和工程结算、审计供应了依据。同时在施工中仔细贯彻了国家强制性标准,使国家建设工程质量管理法规的执行得到了强有力的保证。2、施工方案的编、交、贯:施工方案是工程项目施工的重要指导文件,施工方案执行的好坏涉及

4、工程质量、进度、平安、现场管理效果的方方面。工程开工以后,我们针对工程特点,编制了施工方案。经有关单位及部门审批后,向有关工程管理人员作了交底下达,使每个施工人员了解整个施工方案的要求,并仔细执行,与此同时向每个入场操作班组也进行了质量、技术、平安、现场文明施工管理工作方面的交底。作到有章可循。工程自开工以来,由于全体施工人员仔细贯彻执行了方案的要求,不管在工程进度、工程质量还是施工平安上都达到预期目标,从而得到了建设、监理等单位认可。3、入场原材料的把关限制:工程自开工以来,我们本着对建设单位负责,对施工队伍的社会信誉负责的看法,对每一种入场材料均进行了入场前外观质量的把关,看品种、规格是否

5、符合设计及有关材料标准要求,入场后有仔细按规定要求作了有关见证复检、抽检。材料经抽检合格后才运用到工程有关部位,杜绝了不合格材料用于工程的隐患,使完工的房屋工程让建设单位放心。4、施工质量的限制:工程开工以来,我们在编制施工方案中制定了质量预控目标,为了实现这一目标,我们针对分部分项工序的施工都有较具体的具体方法和技术措施,坚持从分部分项起,重点抓好中间程序的质量限制。从严从细,确保工程整体质量的优良率。目前从已竣工的工程各分部分项上看均满意了工程规范要求。现将主要施工质量作如下介绍:4.1、轴线标高的限制:本工程基础设计均为碎灌注桩,且柱中心与桩中心重合,为了精确限制好桩与轴线的关系尺寸,我

6、们先计算好桩与轴线向两方向偏差的尺寸数据,按已放出的房屋的房屋各纵横轴线,在每个桩的两个方向放出限制射桩。当第一节护壁脱模后,转测在护壁平台上,在桩施工过程中采纳十字线校中,保证孔位垂直及桩断面尺寸的精确。同样房屋标高也实行转测在第一护壁上的方法,确保基础水平高度的限制。在基础完成后,刚好测量并弹出房屋纵横和框架柱框线,经复测的轴线打上红三角标记作为今后向上投测的依据,水平标高标在砖墙和脱模后的柱上,高度500mm,以此作为层高限制的依据。整个工程在轴线标高上由于严格限制方法,其误差都在国家规范限制范围内。其他轴线、标高限制:在施工中每分部分项都坚持有限制依据,除基础、主体外,比如,楼地面地平

7、施工弹了500mm高水平线,内粉板底、梁边均有水平、竖向垂直线限制,外粉不管是面砖还是一般抹灰均弹有水平、垂直限制线,各层窗洞以通线限制。采纳这些措施其目的就是为了把工作做细,保证工程的施工质量。4.2基础承载力及结构验收状况:设计基础置于中风化泥岩石上。基础开挖至设计深度后,分别抽出岩芯送检。自然单轴抗压强度标准值结果均满意设计要求。依据有关要求,由质监站、建设、地勘、设计、监理、施工六单位组成,分别对本工程基础进行了隐藏验收,会议一样同意,基岩承载力、最小埋深、嵌岩深度、断面几何尺寸等均已达到设计要求,同意进入下道工序施工。桩芯、地梁碎浇灌后,由检测单位对工程项目挖孔桩进行了动测,其结果全

8、部合格。本工程基础成型后分别对校外观几何尺寸、碎密实度、磴强度、轴线尺寸、插筋位置、原材料抽检、基础竣工档案资料等进行检查均满意规范要求。同意该工程基础结构验收,工程质量优良。4.3主体施工及结构验收施工中我们针对碎结构施工的难度,分别对模板制作、安装、钢筋预埋件制作、绑扎、焊接及碎浇灌等各方面都实行了有针对性的技术质量限制措施(详施工方案)。每一道工序都有专人把关检查,决不让不合格的工序流入下一道工序里去。施工中我们同建设、监理协作,对有关中间隐藏检查,材料复检以及复检资料、材料合格证、仪表校验资料等,全部资料均一一报送建设、监理查看。对每一个细微环节都作到了严格把关,从而保证了成品的质量。

9、从已完成的成型质量上看,位几何断面尺寸精确,碎28d强度都达到设计要求,全部合格。4.3.1现浇梁、板:本工程对梁板施工作出了专项模板支撑方案,对支撑步距、排距、纵距、夹具、梁板起拱都有特地要求,对入场操作的模板工进行了特地的技术交底,并要求工人班组严格按此要求操作,从而保证了位成型的几何尺寸,使之满意设计及规范要求。对现浇结构的钢筋,我们对钢筋原材料、加工半成品全部作了入场抽验,合格后再运用。绑扎中仔细核对了钢筋的规格、数量、位置以及锚固搭接的尺寸,同时会同建设、监理对钢筋进行了有关隐藏检查验收,经认可后才插入下道工序。浇灌碎前,均经班组自检,施工工长复检,后报告项目专职质检员检查后才开盘浇

10、灌碎。梁板拆模,我们对每次浇灌的部位都留有碎试块,压7d强度,保证梁跨8m时,碎强度必需大于75%,梁跨8m,硅强度必需大于100%条件下,才能拆模,拆模前将拆模部位的留盘试块值报送施工人员、监理、建设单位查看认可,经核查同意后才进行拆模。基本作到了按依据施工。4.3.2、墙砌筑部分本工程墙砌体材料为页岩砖空心砖及配砖(陶粒配砖)、M5水泥砂浆,施工中实行一顺一丁的组砌方法。墙砌体设置26.5沿墙高500拉接筋。从砌体质量上看,表面平整度、垂直度、灰缝饱满度满意了规范要求。4.3.3、工程基础、主体碎、砂浆质量本工程碎、砂浆均以先送材料抽检合格后再作试配,全部碎、砂浆试配均满意了施工条件。其中

11、位设计协作比5份;砂浆协作比1份。性浇灌均采纳商品碎,满意施工规定。碎、砂浆试块由专职试验工随盘抽取,仔细制作管理、养护,到期送压,送压按有见证送检方式进行28d试块送检,全部合格。总结整个主体结构从轴线、钢筋隐藏、绑扎质量、磴浇灌质量、砌筑质量经自我检查,符合施工质量验收规范规定。4.4内外装饰内粉:本工程内粉均为水泥砂浆,我们实行了钉毛、打巴出柱,抹灰二遍成活,施工中我们严格了这一施工操作程序,保证了施工质量。外墙装饰面砖不管在平整度或缝口匀称都较以往在质量上有很大的提高。不管内粉、外粉,我们还在施工中实行中间质量限制,墙面拉毛要淋水养护,没有强度不准操作,第一遍抹灰后在其上面横向拉毛,增

12、加粘接面,而且第一遍抹灰间隔需在一天后才能抹其次遍,抹灰中一律不准吃干灰,发觉了的除了铲掉外,对作业班组或者个人进行违章罚款处理,对于抹灰面采纳姓名上墙制度,使质量落到人头,基本杜绝了不按操作程序操作的习惯。每项施工技术管理措施我们在施工中都坚持执行,取得了效果。4.5楼地面本工程地面为细石碎地面,房屋面积较大时,我们采纳分格的作法,变更面积大,表面不易收光的问题,同时对基层处理,分格每厢内采纳钢丝刷除去表面浮浆,清洗干净,铺抹前刷水泥砂浆,浇灌过程等完全按施工程序办。从已完工的地面看:表面平整,无积水、抹纹和空鼓,达到了预期的效果。三、房屋有关功能状况本工程涉及如下功能检查:1、防水工程隐藏

13、检查和试水记录2、排水管道灌水试验3、饮用水系统消毒冲洗记录4、防雷接地隐藏检查5、管道严密性试验及通水试验6、消火栓试压及试射记录以上功能性检查均经建设、监理签字认可,具体详工程竣工技术资料。四、工程竣工技术档案资料本工程竣工技术档案资料按三套收集、归档、整理,分别交档案馆、建设单位、施工单位各一套。为工程交工验收后实施工程备案创建了条件。五、工程质量自检状况1、基础分部分桩基础、钢筋、模板、碎分项工程进行检查,经监理验收全部合格。2、主体工程分钢筋、钢筋焊接、模板、碎、砖砌体分项工程进行检查,经监理验收全部合格。3、楼地面工程经监理检查验收全部合格。4、装饰工程分内抹灰、饰面砖等工程进行检查,经监理验收全部合格。依据以上工程各方面状况介绍,我们施工单位认为:本工程完全是依据设计及国家有关验收标准施工的,基础主体结构是平安的,运用功能是满意要求的,建设单位可以放心运用,同时我们还在国家规定的质量保修期内尽我们的责任与义务,作到随通知随到。七、合同履约状况我们在施工中编制了施工总进度安排,并严格执行,在保证工程质量的前提下抓分部分项工期,虽然工程在进行中,由于设计变更等缘由造成对工期的肯定影响,但是我们还是主动协作业主,克服困难,实行各项技术措施,保证了工程按合同的工程范围,按期保质保量完成,确保了建设单位投入运用。重庆兴达实业(集团)有限公司(公章)2011年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
