施工总体部署.docx

上传人:p** 文档编号:462310 上传时间:2023-09-06 格式:DOCX 页数:7 大小:19.56KB
下载 相关 举报
施工总体部署.docx_第1页
第1页 / 共7页
施工总体部署.docx_第2页
第2页 / 共7页
施工总体部署.docx_第3页
第3页 / 共7页
施工总体部署.docx_第4页
第4页 / 共7页
施工总体部署.docx_第5页
第5页 / 共7页
施工总体部署.docx_第6页
第6页 / 共7页
施工总体部署.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工总体部署.docx》由会员分享,可在线阅读,更多相关《施工总体部署.docx(7页珍藏版)》请在第壹文秘上搜索。

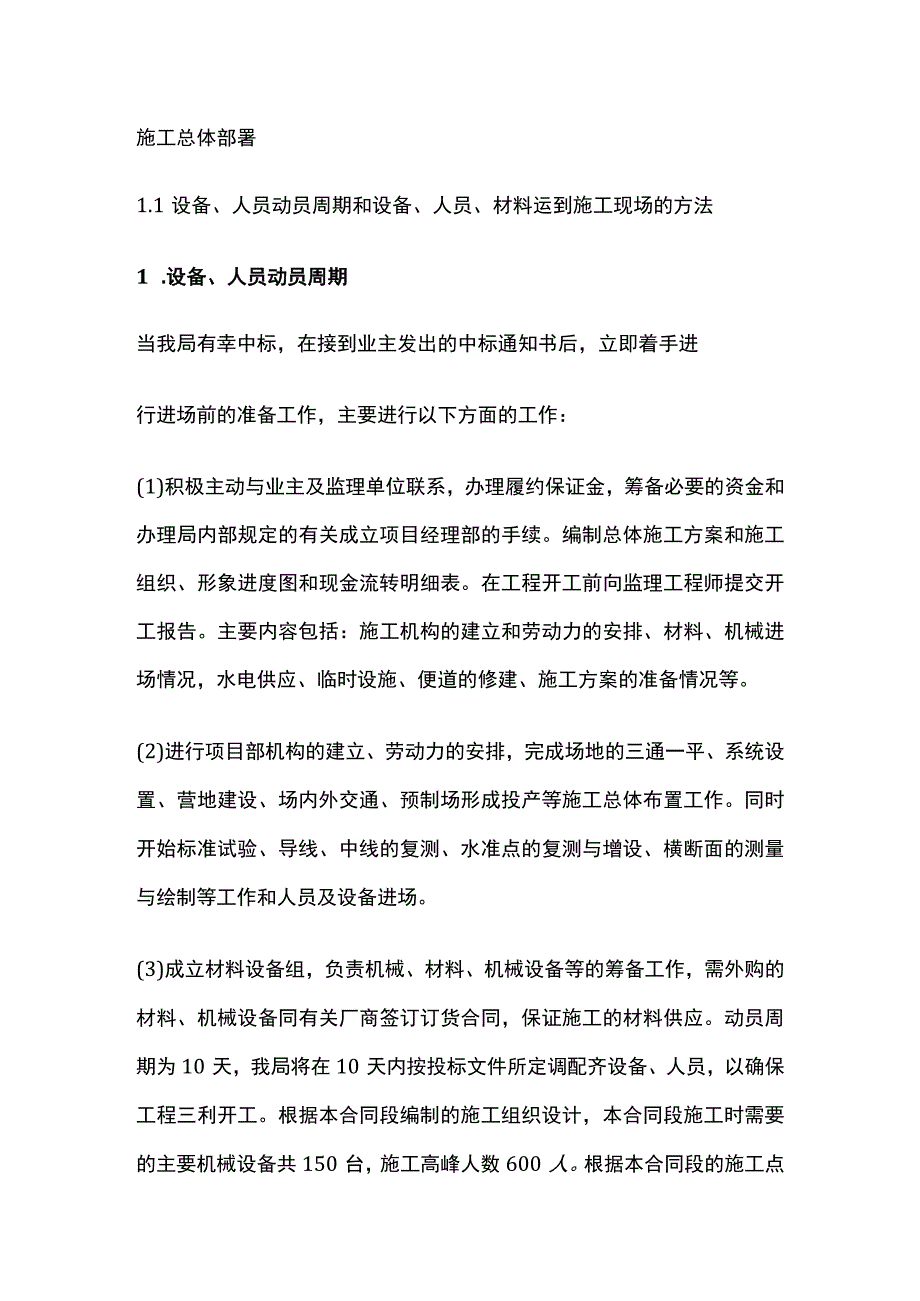

1、施工总体部署1.1设备、人员动员周期和设备、人员、材料运到施工现场的方法1 .设备、人员动员周期当我局有幸中标,在接到业主发出的中标通知书后,立即着手进行进场前的准备工作,主要进行以下方面的工作:(1)积极主动与业主及监理单位联系,办理履约保证金,筹备必要的资金和办理局内部规定的有关成立项目经理部的手续。编制总体施工方案和施工组织、形象进度图和现金流转明细表。在工程开工前向监理工程师提交开工报告。主要内容包括:施工机构的建立和劳动力的安排、材料、机械进场情况,水电供应、临时设施、便道的修建、施工方案的准备情况等。(2)进行项目部机构的建立、劳动力的安排,完成场地的三通一平、系统设置、营地建设、

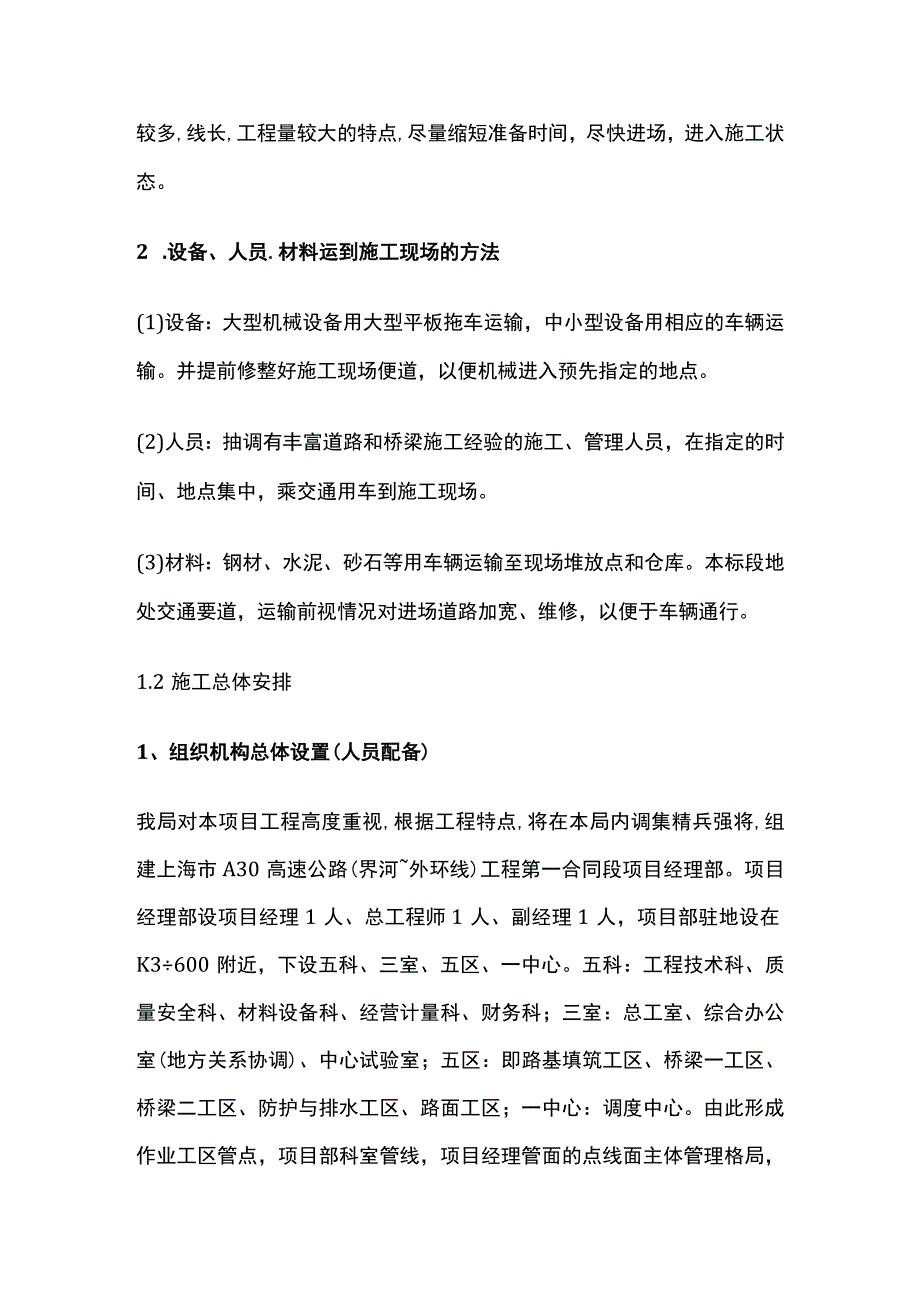

2、场内外交通、预制场形成投产等施工总体布置工作。同时开始标准试验、导线、中线的复测、水准点的复测与增设、横断面的测量与绘制等工作和人员及设备进场。(3)成立材料设备组,负责机械、材料、机械设备等的筹备工作,需外购的材料、机械设备同有关厂商签订订货合同,保证施工的材料供应。动员周期为10天,我局将在10天内按投标文件所定调配齐设备、人员,以确保工程三利开工。根据本合同段编制的施工组织设计,本合同段施工时需要的主要机械设备共150台,施工高峰人数600人。根据本合同段的施工点较多,线长,工程量较大的特点,尽量缩短准备时间,尽快进场,进入施工状态。2 .设备、人员.材料运到施工现场的方法(1)设备:大

3、型机械设备用大型平板拖车运输,中小型设备用相应的车辆运输。并提前修整好施工现场便道,以便机械进入预先指定的地点。(2)人员:抽调有丰富道路和桥梁施工经验的施工、管理人员,在指定的时间、地点集中,乘交通用车到施工现场。(3)材料:钢材、水泥、砂石等用车辆运输至现场堆放点和仓库。本标段地处交通要道,运输前视情况对进场道路加宽、维修,以便于车辆通行。1.2施工总体安排1、组织机构总体设置(人员配备)我局对本项目工程高度重视,根据工程特点,将在本局内调集精兵强将,组建上海市A30高速公路(界河外环线)工程第一合同段项目经理部。项目经理部设项目经理1人、总工程师1人、副经理1人,项目部驻地设在K3600

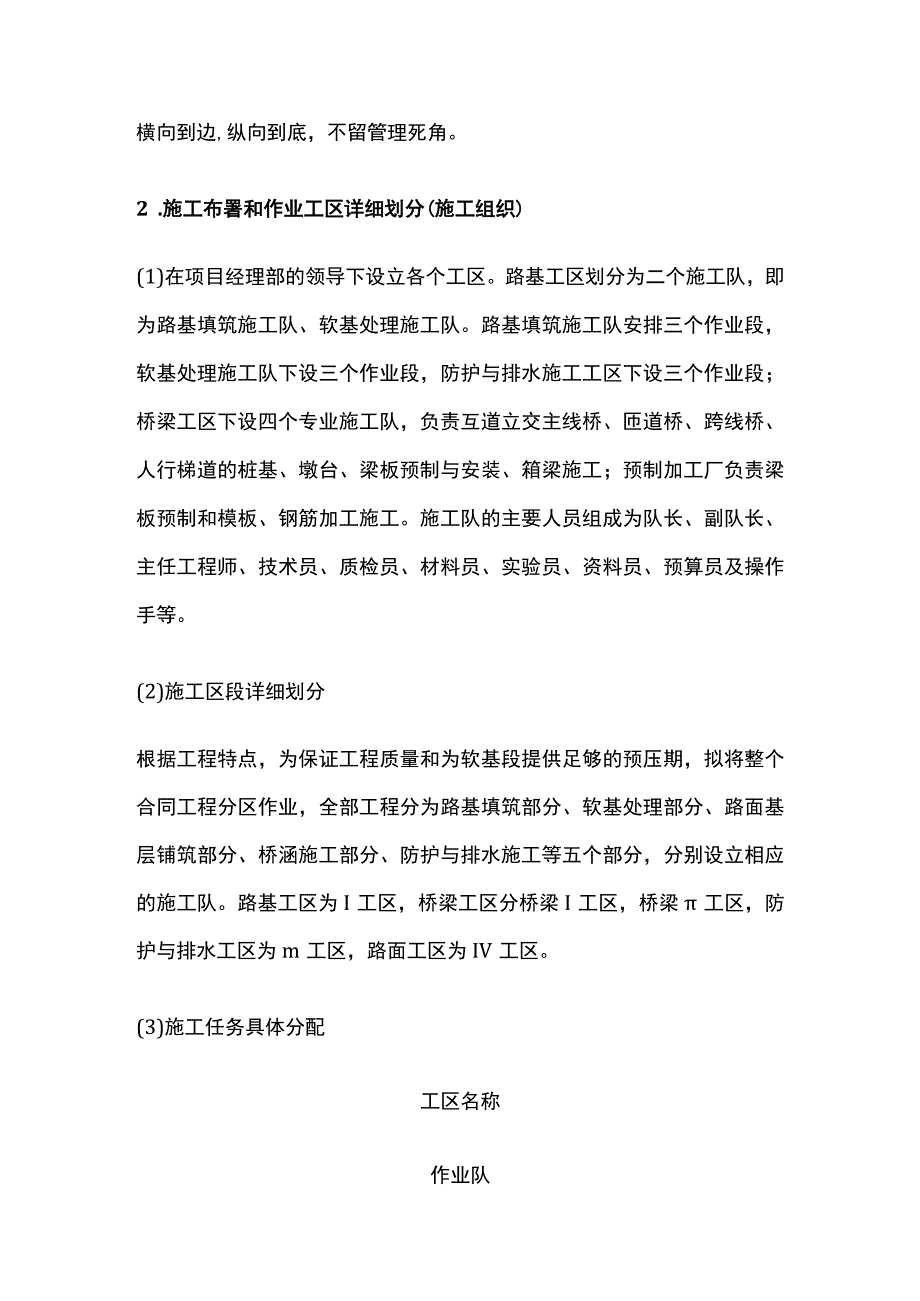

4、附近,下设五科、三室、五区、一中心。五科:工程技术科、质量安全科、材料设备科、经营计量科、财务科;三室:总工室、综合办公室(地方关系协调)、中心试验室;五区:即路基填筑工区、桥梁一工区、桥梁二工区、防护与排水工区、路面工区;一中心:调度中心。由此形成作业工区管点,项目部科室管线,项目经理管面的点线面主体管理格局,横向到边,纵向到底,不留管理死角。2 .施工布署和作业工区详细划分(施工组织)(1)在项目经理部的领导下设立各个工区。路基工区划分为二个施工队,即为路基填筑施工队、软基处理施工队。路基填筑施工队安排三个作业段,软基处理施工队下设三个作业段,防护与排水施工工区下设三个作业段;桥梁工区下设

5、四个专业施工队,负责互道立交主线桥、匝道桥、跨线桥、人行梯道的桩基、墩台、梁板预制与安装、箱梁施工;预制加工厂负责梁板预制和模板、钢筋加工施工。施工队的主要人员组成为队长、副队长、主任工程师、技术员、质检员、材料员、实验员、资料员、预算员及操作手等。(2)施工区段详细划分根据工程特点,为保证工程质量和为软基段提供足够的预压期,拟将整个合同工程分区作业,全部工程分为路基填筑部分、软基处理部分、路面基层铺筑部分、桥涵施工部分、防护与排水施工等五个部分,分别设立相应的施工队。路基工区为I工区,桥梁工区分桥梁I工区,桥梁工区,防护与排水工区为m工区,路面工区为IV工区。(3)施工任务具体分配工区名称作

6、业队承担的主要工程量路基工区I工区路基填筑施工队负责路基借土填方,清表、超宽及填前压实沉降回填,清淤回填。I工区软基处理施工队负责全线软基处理、软基沉降等(超)载预压填方。桥梁工区桥梁一工区闻居路立交、施新路跨线桥施工。桥梁二工区机场大道立交、晨阳路跨线桥。防护与排水工区in工区负责全线防护与排水工程。路面工区IVTfx负责路面底基层、基层施工。预制场模板、构件、钢筋加工制作、梁板预制与安装。3 .机械配置(1)土方机械:满足土方施工机械1、2、3、4的原则,即1平、2推、3翻、4压。共配置:挖掘机8台,推土机8台,平地机4台,翻晒设备18台,压路机12台,灰土拌和机6台,洒水车6辆,自卸运输

7、车60辆,建立混凝土拌和站1个。(2)已与其它主要机械磴拌和站,砂运输车6M3容量10辆,摇臂式验汽车泵3台,正循环回旋钻机10台,液压钻机2台,其他设备齐全。具体见主要施工机械表。1.3工程进度总体计划及阶段性控制计划1、计划编制原则(1)根据本工程桥梁构筑物多、路线长、灰土量大、软土地基处理等的特点,本计划编制总工期短于招标文件要求工期,并以此调配项目施工的工、料、机、资金等资源。(2)根据本工程情况,工程开始施工时,重点突出软基处理及桥梁基础的施工。(3)本工程计划安排时考虑冬季及春节继续施工,组织施工时将采取相应的措施,保证工程正常进行。2.总体计划控制(1)拟定开工日期:2004.6

8、.20竣工日期:2005.7.30共计划13个月完成施工任务。(2)主要控制工程阶段性计划施工准备:2004.06.202004.06.30IOd路基土方施工:2004.07.012004.10.31123d其中:清表、破除老路、拆桥:2004.08.15-2004.09.3046d软土地基处理:2004.07.012004.08.3162d路基填筑施工:2004.08.152004.10.3177d路面基层施工:2004.11.01-2005.02.28120d桥梁工程施工:2004.08.012005.04.30273d防护与排水施工:2005.03.012006.06.3061d收尾及竣工验收:2005.07.012005.07.3030d

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
