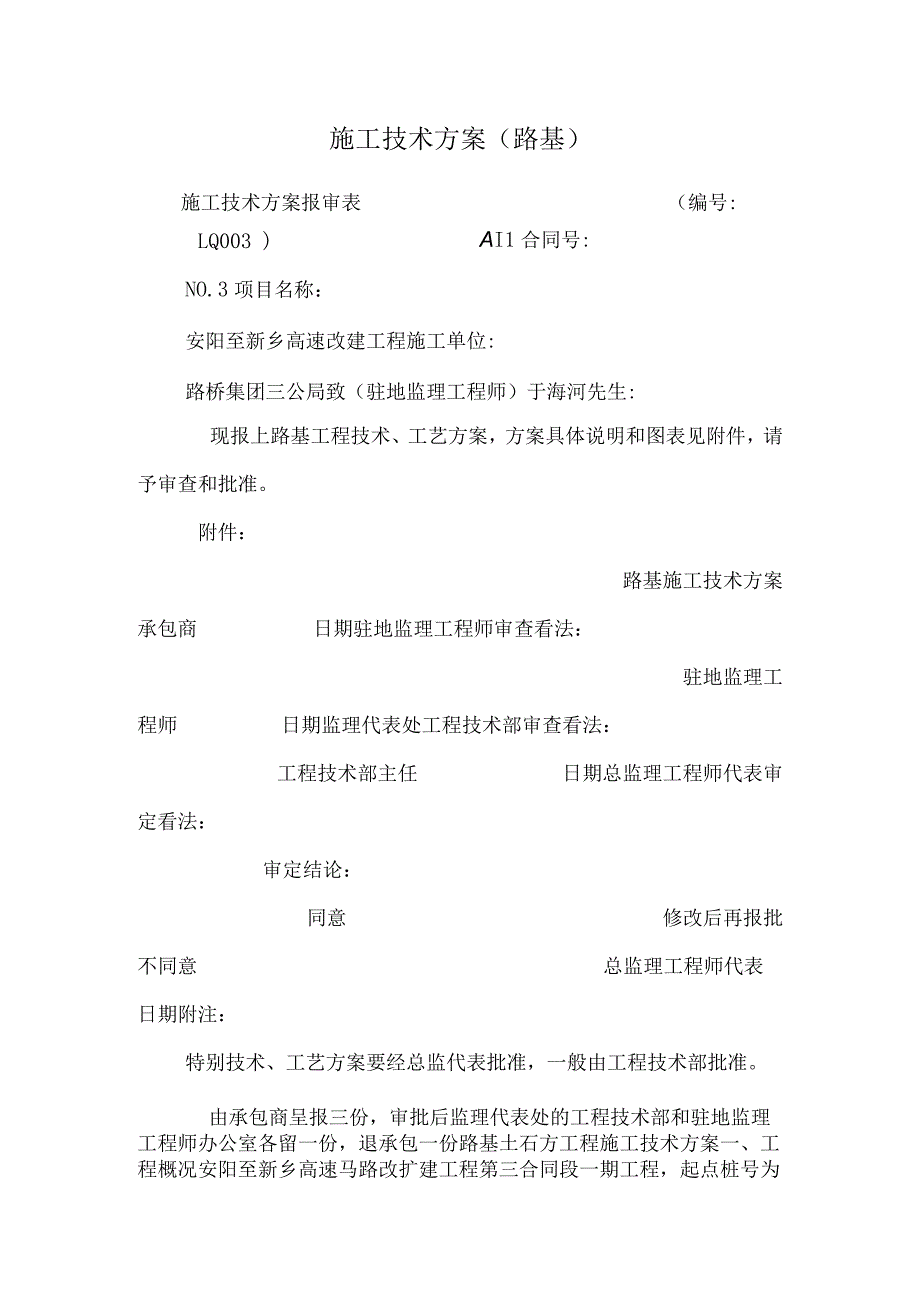

1、施工技术方案(路基)施工技术方案报审表(编号:LQ003 )AI1合同号:NO.3项目名称:安阳至新乡高速改建工程施工单位:路桥集团三公局致(驻地监理工程师)于海河先生:现报上路基工程技术、工艺方案,方案具体说明和图表见附件,请予审查和批准。附件:路基施工技术方案承包商日期驻地监理工程师审查看法:驻地监理工程师日期监理代表处工程技术部审查看法:工程技术部主任日期总监理工程师代表审定看法:审定结论:同意修改后再报批不同意总监理工程师代表日期附注:特别技术、工艺方案要经总监代表批准,一般由工程技术部批准。由承包商呈报三份,审批后监理代表处的工程技术部和驻地监理工程师办公室各留一份,退承包一份路基土

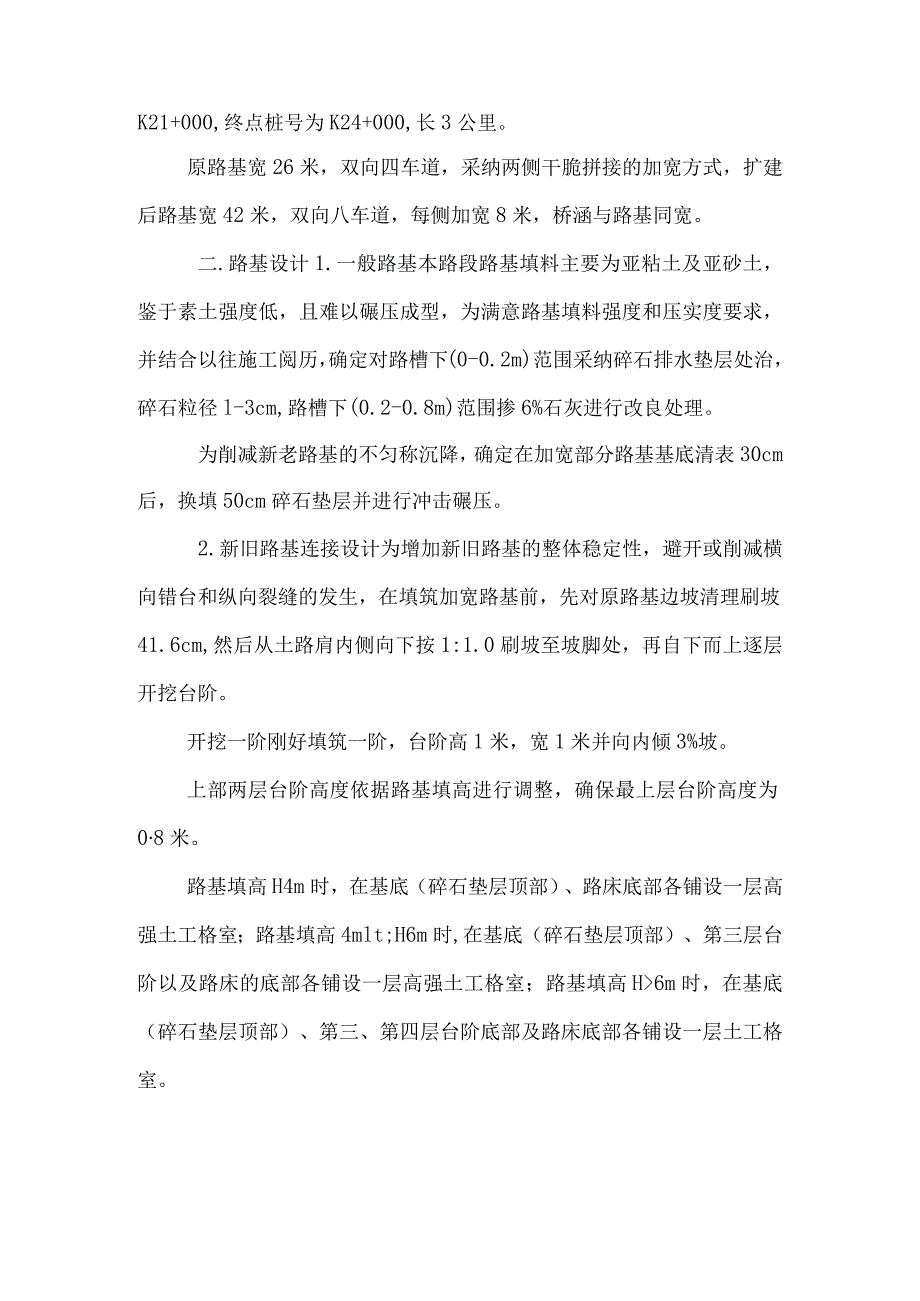

2、石方工程施工技术方案一、工程概况安阳至新乡高速马路改扩建工程第三合同段一期工程,起点桩号为K21+000,终点桩号为K24+000,长3公里。原路基宽26米,双向四车道,采纳两侧干脆拼接的加宽方式,扩建后路基宽42米,双向八车道,每侧加宽8米,桥涵与路基同宽。二.路基设计1.一般路基本路段路基填料主要为亚粘土及亚砂土,鉴于素土强度低,且难以碾压成型,为满意路基填料强度和压实度要求,并结合以往施工阅历,确定对路槽下(0-0.2m)范围采纳碎石排水垫层处治,碎石粒径l-3cm,路槽下(0.2-0.8m)范围掺6%石灰进行改良处理。为削减新老路基的不匀称沉降,确定在加宽部分路基基底清表30cm后,换

3、填50cm碎石垫层并进行冲击碾压。2.新旧路基连接设计为增加新旧路基的整体稳定性,避开或削减横向错台和纵向裂缝的发生,在填筑加宽路基前,先对原路基边坡清理刷坡41.6cm,然后从土路肩内侧向下按1:1.0刷坡至坡脚处,再自下而上逐层开挖台阶。开挖一阶刚好填筑一阶,台阶高1米,宽1米并向内倾3%坡。上部两层台阶高度依据路基填高进行调整,确保最上层台阶高度为08米。路基填高H4m时,在基底(碎石垫层顶部)、路床底部各铺设一层高强土工格室;路基填高4mlt;H6m时,在基底(碎石垫层顶部)、第三层台阶以及路床的底部各铺设一层高强土工格室;路基填高H6m时,在基底(碎石垫层顶部)、第三、第四层台阶底部及路床底部各铺设一层土工格室。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
