水泥稳定碎石基层施工方案及施工方法.docx

上传人:p** 文档编号:462650 上传时间:2023-09-06 格式:DOCX 页数:8 大小:18.49KB
下载 相关 举报
水泥稳定碎石基层施工方案及施工方法.docx_第1页
第1页 / 共8页
水泥稳定碎石基层施工方案及施工方法.docx_第2页
第2页 / 共8页
水泥稳定碎石基层施工方案及施工方法.docx_第3页
第3页 / 共8页
水泥稳定碎石基层施工方案及施工方法.docx_第4页
第4页 / 共8页
水泥稳定碎石基层施工方案及施工方法.docx_第5页
第5页 / 共8页
水泥稳定碎石基层施工方案及施工方法.docx_第6页
第6页 / 共8页
水泥稳定碎石基层施工方案及施工方法.docx_第7页
第7页 / 共8页
水泥稳定碎石基层施工方案及施工方法.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《水泥稳定碎石基层施工方案及施工方法.docx》由会员分享,可在线阅读,更多相关《水泥稳定碎石基层施工方案及施工方法.docx(8页珍藏版)》请在第壹文秘上搜索。

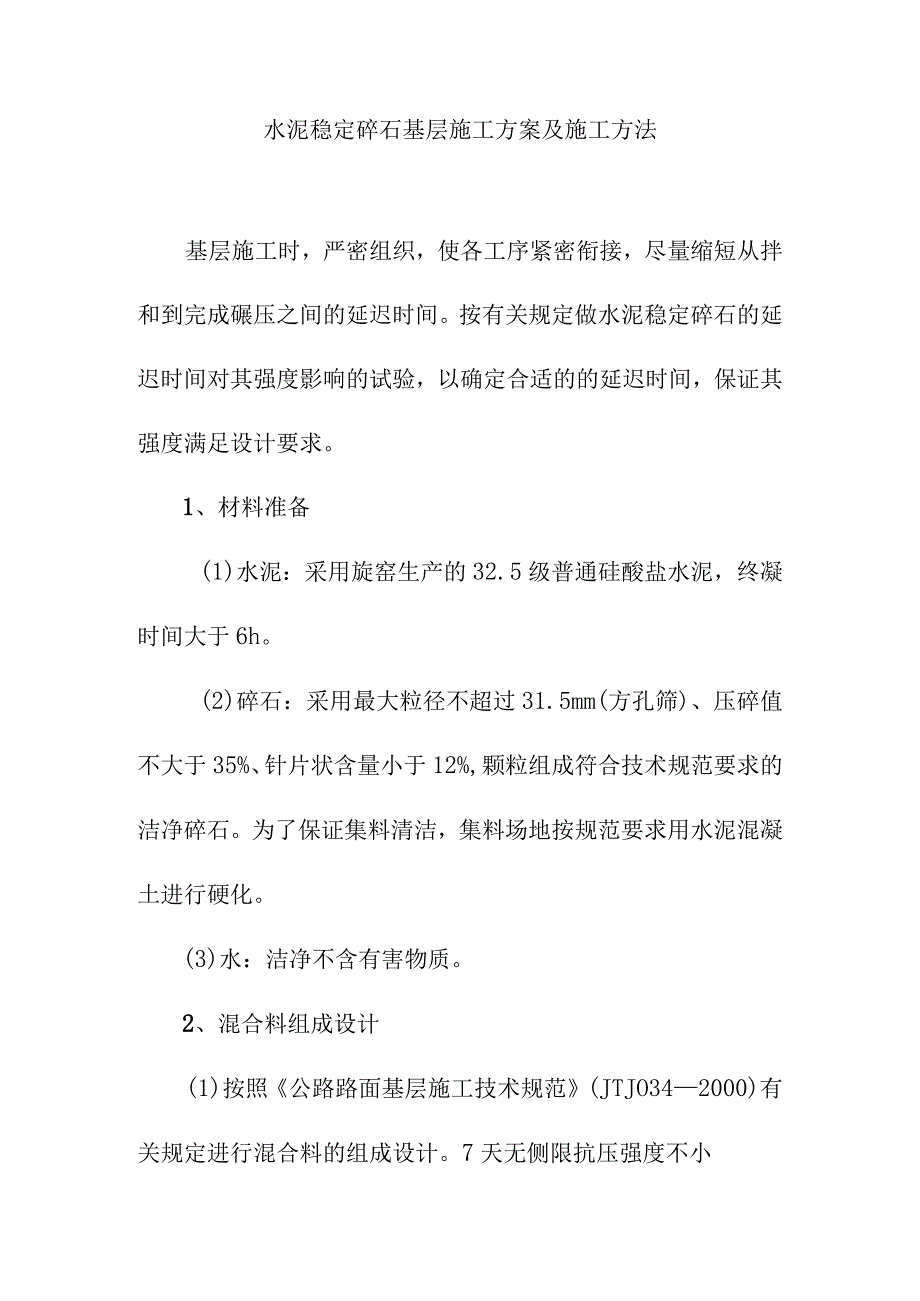

1、水泥稳定碎石基层施工方案及施工方法基层施工时,严密组织,使各工序紧密衔接,尽量缩短从拌和到完成碾压之间的延迟时间。按有关规定做水泥稳定碎石的延迟时间对其强度影响的试验,以确定合适的的延迟时间,保证其强度满足设计要求。1、材料准备(1)水泥:采用旋窑生产的32.5级普通硅酸盐水泥,终凝时间大于6h。(2)碎石:采用最大粒径不超过31.5mm(方孔筛)、压碎值不大于35%、针片状含量小于12%,颗粒组成符合技术规范要求的洁净碎石。为了保证集料清洁,集料场地按规范要求用水泥混凝土进行硬化。(3)水:洁净不含有害物质。2、混合料组成设计(1)按照公路路面基层施工技术规范(JTJO342000)有关规定

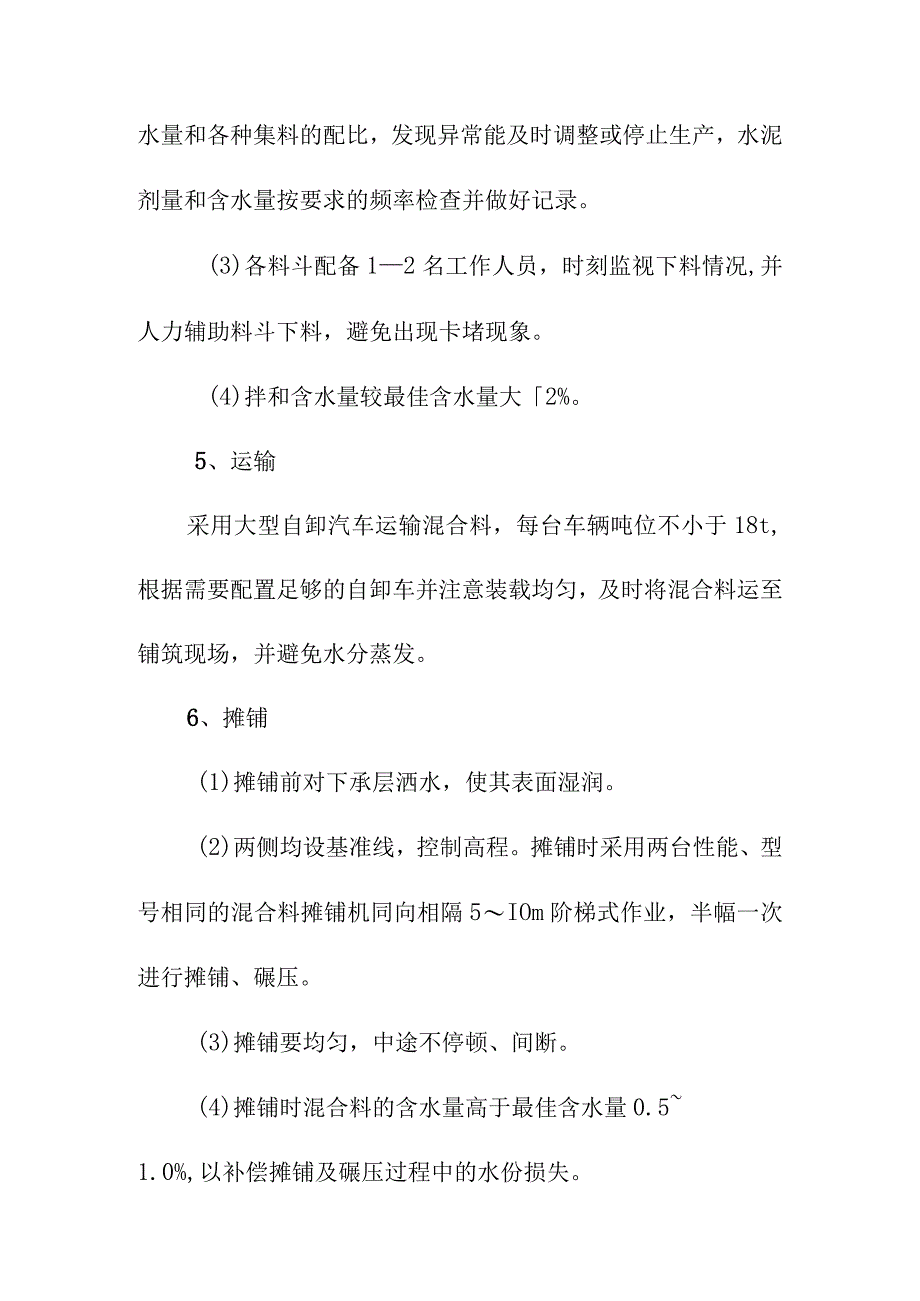

2、进行混合料的组成设计。7天无侧限抗压强度不小于3Mpa,压实度不小于97%o(2)按照公路工程无机结合料稳定材料试验规程(JTJ057-94)进行水稳碎石的各项试验。通过试验选择最适宜于稳定的材料,确定最佳的水泥剂量和最佳含水量。依据工地预定达到的压实度,试验不同水泥剂量下的混合料应有干密度。3、准备下承层水泥稳定碎石施工前,对下承层进行彻底清扫,清除各类杂物及散落材料,用土培好路肩,水泥稳定碎石摊铺时,要保证下承层表面湿润。4、拌和拌和设备采用一台300th强制式稳定粒料拌和机,且拌和机配有4个料斗,配有100t的散装水泥贮藏罐。拌和设备采用电脑控制,能够准确控制各种材料的数量,保证配料精确

3、,设备性能良好。(1)集料满足级配要求,拌和机料仓和拌缸前筛子均能剔除超粒径石料。(2)拌和现场设有一名试验员监测拌和时的水泥剂量、含水量和各种集料的配比,发现异常能及时调整或停止生产,水泥剂量和含水量按要求的频率检查并做好记录。(3)各料斗配备12名工作人员,时刻监视下料情况,并人力辅助料斗下料,避免出现卡堵现象。(4)拌和含水量较最佳含水量大2%。5、运输采用大型自卸汽车运输混合料,每台车辆吨位不小于18t,根据需要配置足够的自卸车并注意装载均匀,及时将混合料运至铺筑现场,并避免水分蒸发。6、摊铺(1)摊铺前对下承层洒水,使其表面湿润。(2)两侧均设基准线,控制高程。摊铺时采用两台性能、型

4、号相同的混合料摊铺机同向相隔5IOm阶梯式作业,半幅一次进行摊铺、碾压。(3)摊铺要均匀,中途不停顿、间断。(4)摊铺时混合料的含水量高于最佳含水量0.51.0%,以补偿摊铺及碾压过程中的水份损失。(5)摊铺机均匀摊铺后,粗、细集料如有离析现象,以人工或机械补充均匀混合料与粗、细集料拌和均匀。(6)如有局部低洼,严禁用薄层贴补法找平,采用翻松后添加新拌混合料重新碾压。7碾压(1)混合料经摊铺和整型后,立即在全宽范围内进行碾压。碾压机具采用18-2It三轮压路机和C25振动压路机,直线段,由两侧向中心碾压;超高段,由内侧向外侧碾压。每道碾压与上道碾压相重叠,使每层整个厚度和宽度完全均匀地压实到规

5、定的密实度为止。压实后表面平整无轮迹或隆起,断面正确,路拱符合要求。(2)碾压过程中,水泥稳定碎石的表面始终保持潮湿。如表面水分蒸发快,应及时补洒少量的水。(3)严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证水泥稳定碎石层表面不受破坏。(4)施工中,从加水拌和到碾压终了的延迟时间为2-3h,最迟不超过水泥的终凝时间。8、摊铺和碾压现场设专人检验,修补缺陷(1)测量员现场跟班,不断检测摊铺和碾压后的标高(左、中、右)及时纠正施工中的偏差。(2)挖除大料窝点及含水量超限点,并换填合格材料。(3)用拌和好的水泥石屑对表面偏粗的部位进行精心找补。(4)对由于摊铺机停顿和碾压推移产生的拥

6、包、拥坎,用铁夯人工夯除。(5)用三米直尺逐段丈量平整度,发现异常马上处理。(6)快速检则压实度,压实不足尽快补压。压实度控制时一定要留有余地,尽量多压1-2遍,自检时压实度按提高一个百分点掌握。(7)各项指标的跟踪检验在24小时内完成。首先表面应均匀无松散等现象,各项质量指标满足标准要求。基层施工质量不仅影响对该层的质量评定,同时也会对面层的质量和经济效益产生较大的影响。压实度、强度不合格返工处理。养生设专人和专门设备进行养生。它是水泥稳定碎石非常重要的一道工序,直接影响结构层的成型强度和表观质量。每一段碾压完成压实后及时进行压实度检查,合格后立即开始养生。采用麻袋覆盖洒水的方法,养生不少于

7、7天。养生期间使水泥稳定粒料基层保持湿润状态,除洒水车外封闭交通,养生期满,具备条件的清除覆盖物,并做好环境保护工作。不能封闭时,须经监理工程师批准,并将车速限制地30kmh以下,禁止重型车辆通行。10、接头处理接头一律为垂直衔接,或用方木进行端头处理,或碾压后挂线直接挖除至标准断面,用三米直尺进行检验,以确认接头处理是否到位。由于采用两台摊铺机摊铺,应避免出现纵向工作缝,上下层水稳纵向衔接处错开20Cm左右,同时,应减少横向工作缝,横向采用与表面垂直的平接缝,严禁采用斜接缝。(1)自加水拌和到碾压完毕的延迟时间不大于3小时,即一定要在此时间段内完成施工和压实度检测。(2)养生期内或作封层前要

8、彻底断交,措施必须跟上,此间若有违禁车通过,将视为缺陷工程,不予接收,这一点特别重要。(3)水泥碎石具有不可再塑性。所以施工时一定要精益求精,除洗刨外一切缺陷的修补都要在允许的延迟时间内完成。(4)由于水泥碎石的时效性强,各项组织、准备一定要充分,衔接要紧密,施工要连续(一天只留一道工作缝,中午不间断),最大限度地减少施工损失,并提高质量。(5)废弃料不准抛撒在边坡、路肩内。(6)配料准确,尤其是水泥剂量更要准确(至关重要)。(7)雨季施工时,细料要覆盖,防止着雨结团,计量失准。(8)处于养生期间内的路段,必须设置明显的标志牌。雨季施工注意天气变化,以免水泥和混合料受雨淋。降雨时立即停止施工,已摊铺的混合料尽快碾压密实。13、取样和试验在施工现场每天进行一次或每拌和2000k混合料取样一次,检查混合料的级配,并按公路工程无机结合料稳定材料试验规程(JTJo57-94)进行混合料的含水量、水泥含量和无侧限抗压强度试验;按公路路基路面现场测试规程(JTJ059-95)在已完成的基层上进行压实度试验,每2000in?检查6次以上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
