泡沫塑料保温板施工方案.docx

上传人:p** 文档编号:462706 上传时间:2023-09-06 格式:DOCX 页数:4 大小:20.59KB
下载 相关 举报
泡沫塑料保温板施工方案.docx_第1页
第1页 / 共4页
泡沫塑料保温板施工方案.docx_第2页
第2页 / 共4页
泡沫塑料保温板施工方案.docx_第3页
第3页 / 共4页
泡沫塑料保温板施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《泡沫塑料保温板施工方案.docx》由会员分享,可在线阅读,更多相关《泡沫塑料保温板施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

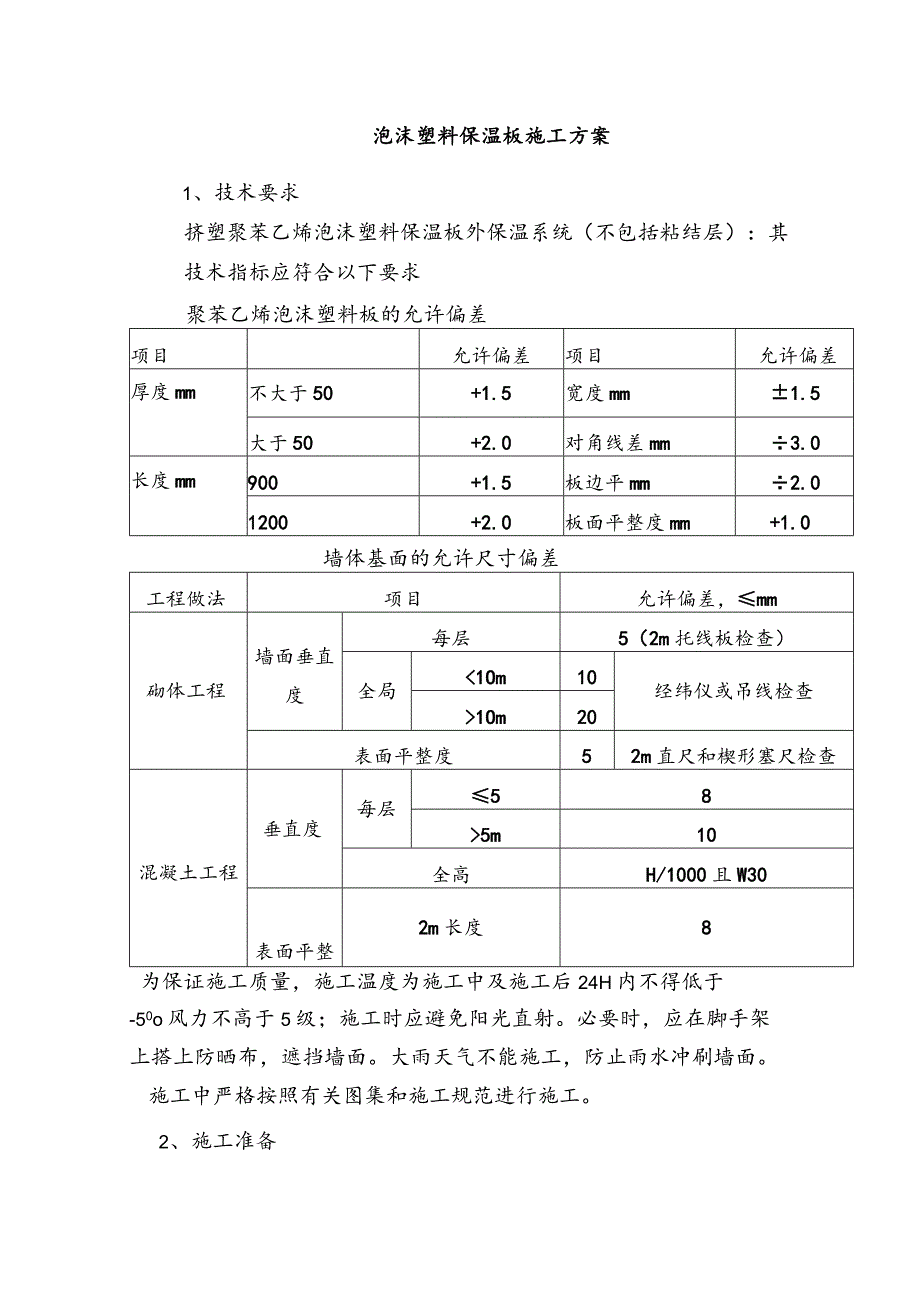

1、泡沫塑料保温板施工方案1、技术要求挤塑聚苯乙烯泡沫塑料保温板外保温系统(不包括粘结层):其技术指标应符合以下要求聚苯乙烯泡沫塑料板的允许偏差项目允许偏差项目允许偏差厚度mm不大于50+1.5宽度mm1.5大于50+2.0对角线差mm3.0长度mm900+1.5板边平mm2.01200+2.0板面平整度mm+1.0墙体基面的允许尺寸偏差工程做法项目允许偏差,mm砌体工程墙面垂直度每层5(2m托线板检查)全局1Om20表面平整度52m直尺和楔形塞尺检查混凝土工程垂直度每层585m10全高H/1000且W30表面平整2m长度8为保证施工质量,施工温度为施工中及施工后24H内不得低于-50o风力不高于

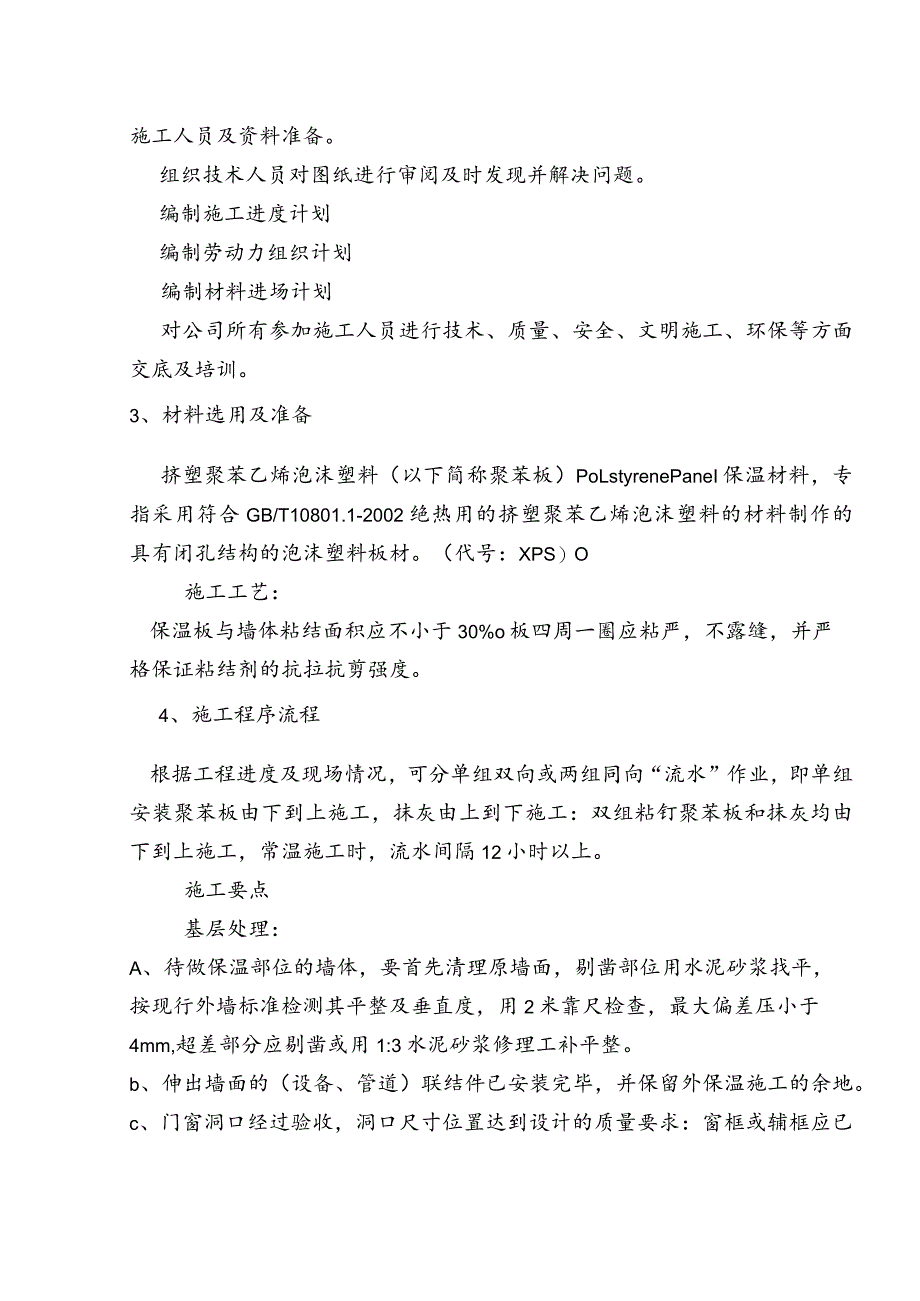

2、5级;施工时应避免阳光直射。必要时,应在脚手架上搭上防晒布,遮挡墙面。大雨天气不能施工,防止雨水冲刷墙面。施工中严格按照有关图集和施工规范进行施工。2、施工准备施工人员及资料准备。组织技术人员对图纸进行审阅及时发现并解决问题。编制施工进度计划编制劳动力组织计划编制材料进场计划对公司所有参加施工人员进行技术、质量、安全、文明施工、环保等方面交底及培训。3、材料选用及准备挤塑聚苯乙烯泡沫塑料(以下简称聚苯板)PoLstyrenePaneI保温材料,专指采用符合GB/T10801.1-2002绝热用的挤塑聚苯乙烯泡沫塑料的材料制作的具有闭孔结构的泡沫塑料板材。(代号:XPS)O施工工艺:保温板与墙体

3、粘结面积应不小于30%o板四周一圈应粘严,不露缝,并严格保证粘结剂的抗拉抗剪强度。4、施工程序流程根据工程进度及现场情况,可分单组双向或两组同向“流水”作业,即单组安装聚苯板由下到上施工,抹灰由上到下施工:双组粘钉聚苯板和抹灰均由下到上施工,常温施工时,流水间隔12小时以上。施工要点基层处理:A、待做保温部位的墙体,要首先清理原墙面,剔凿部位用水泥砂浆找平,按现行外墙标准检测其平整及垂直度,用2米靠尺检查,最大偏差压小于4mm,超差部分应剔凿或用1:3水泥砂浆修理工补平整。b、伸出墙面的(设备、管道)联结件已安装完毕,并保留外保温施工的余地。c、门窗洞口经过验收,洞口尺寸位置达到设计的质量要求

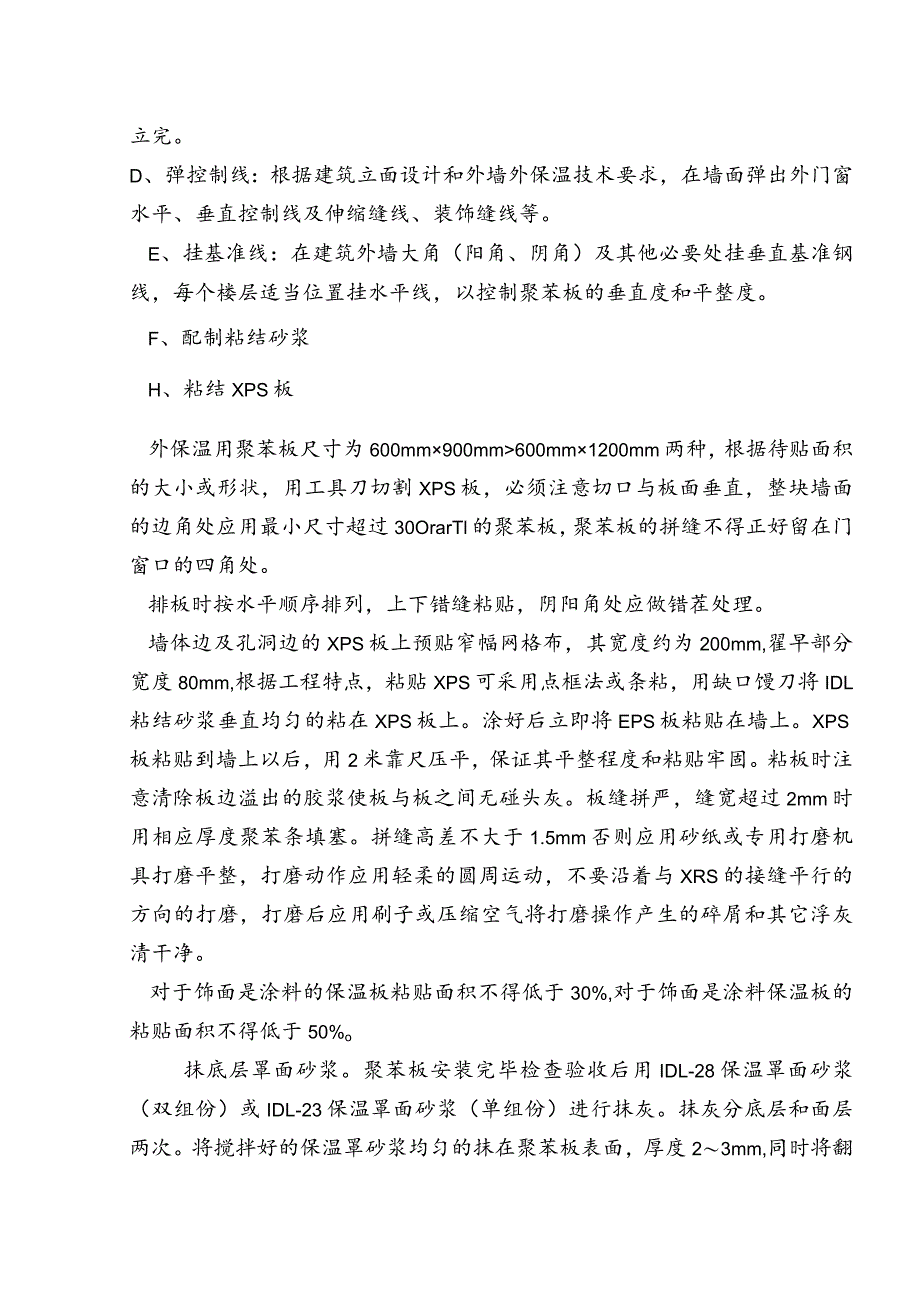

4、:窗框或辅框应已立完。D、弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。E、挂基准线:在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制聚苯板的垂直度和平整度。F、配制粘结砂浆H、粘结XPS板外保温用聚苯板尺寸为600mm900mm600mm1200mm两种,根据待贴面积的大小或形状,用工具刀切割XPS板,必须注意切口与板面垂直,整块墙面的边角处应用最小尺寸超过30OrarTl的聚苯板,聚苯板的拼缝不得正好留在门窗口的四角处。排板时按水平顺序排列,上下错缝粘贴,阴阳角处应做错茬处理。墙体边及孔洞边的

5、XPS板上预贴窄幅网格布,其宽度约为200mm,翟早部分宽度80mm,根据工程特点,粘贴XPS可采用点框法或条粘,用缺口馒刀将IDL粘结砂浆垂直均匀的粘在XPS板上。涂好后立即将EPS板粘贴在墙上。XPS板粘贴到墙上以后,用2米靠尺压平,保证其平整程度和粘贴牢固。粘板时注意清除板边溢出的胶浆使板与板之间无碰头灰。板缝拼严,缝宽超过2mm时用相应厚度聚苯条填塞。拼缝高差不大于1.5mm否则应用砂纸或专用打磨机具打磨平整,打磨动作应用轻柔的圆周运动,不要沿着与XRS的接缝平行的方向的打磨,打磨后应用刷子或压缩空气将打磨操作产生的碎屑和其它浮灰清干净。对于饰面是涂料的保温板粘贴面积不得低于30%,对

6、于饰面是涂料保温板的粘贴面积不得低于50%o抹底层罩面砂浆。聚苯板安装完毕检查验收后用IDL-28保温罩面砂浆(双组份)或IDL-23保温罩面砂浆(单组份)进行抹灰。抹灰分底层和面层两次。将搅拌好的保温罩砂浆均匀的抹在聚苯板表面,厚度23mm,同时将翻包网格布压入砂浆中。抹面层罩面砂浆在底层罩面砂浆凝结前再抹一道罩面砂浆,厚度12mm,仅以覆盖网格布、微见网格布轮廓为宜(即露纹不露网)。面层砂浆且忌不停揉搓,以免形成空鼓。砂浆抹灰施工间歇应在自然断开处,方便后续施工的搭接如伸缩缝、阴阳角、挑台等部位。在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的网格布,需与网格布、底层砂浆呈台阶形坡茬,留

7、茬间距不小于150mm,以免网格布搭接处平整度超出偏差。缝的处理。外墙外保温可设置伸缩缝、装饰缝。在结构沉降缝、温度缝处也压做相应处理,具体做法参见附录A变形缝做法和装饰线条做法。留设伸缩缝时,分格条应在进行抹灰工序时就放入,待砂浆初凝后起出,修整缝边。缝内填塞发泡聚乙烯圆棒(条)作背衬,直径或宽度为缝宽的I.3倍,再分两次勾填建筑密封膏,深度为缝宽的5070%o沉降缝与温度缝根据缝宽和位置设置金属盖板,以射钉或螺丝紧固。具体做法图集变形缝做法。装饰线条做法装饰缝应根据建筑设计立面效果处理成凹型或凸型。凸型称为装饰线,以聚苯板来体现为宜,此处网格布与抹面砂浆不断开。粘贴聚苯板时,先弹线标明装饰线条位置,将加工好的聚苯板线条粘于相应位置。线条突出墙面超过100mm时,需加设机械固定件。线条表面按普通外保温抹灰做法处理。凹型称为装饰缝,用专用工具在聚苯板上刨出凹槽再抹防护层砂浆。外饰面涂料做法待抹灰基面达到涂料施工要求时可进行涂料施工,施工方法与普通墙面涂料工艺相同。一般使用配套的专用涂料或其他与外保温系统相容的涂料。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
