油品储运开停工及大检修操作规程.docx

上传人:p** 文档编号:462716 上传时间:2023-09-06 格式:DOCX 页数:5 大小:15.30KB
下载 相关 举报
油品储运开停工及大检修操作规程.docx_第1页
第1页 / 共5页
油品储运开停工及大检修操作规程.docx_第2页
第2页 / 共5页
油品储运开停工及大检修操作规程.docx_第3页
第3页 / 共5页
油品储运开停工及大检修操作规程.docx_第4页
第4页 / 共5页
油品储运开停工及大检修操作规程.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《油品储运开停工及大检修操作规程.docx》由会员分享,可在线阅读,更多相关《油品储运开停工及大检修操作规程.docx(5页珍藏版)》请在第壹文秘上搜索。

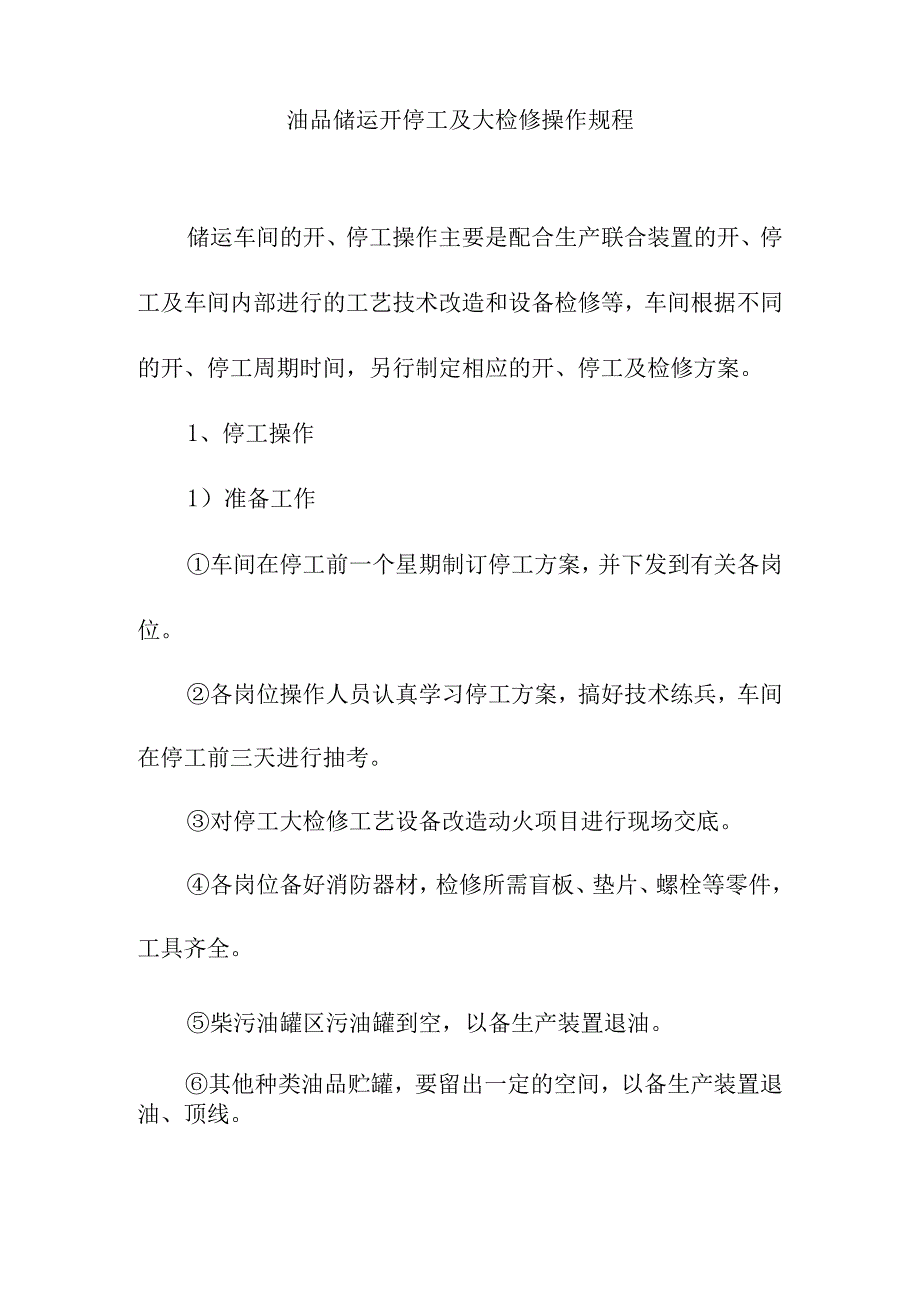

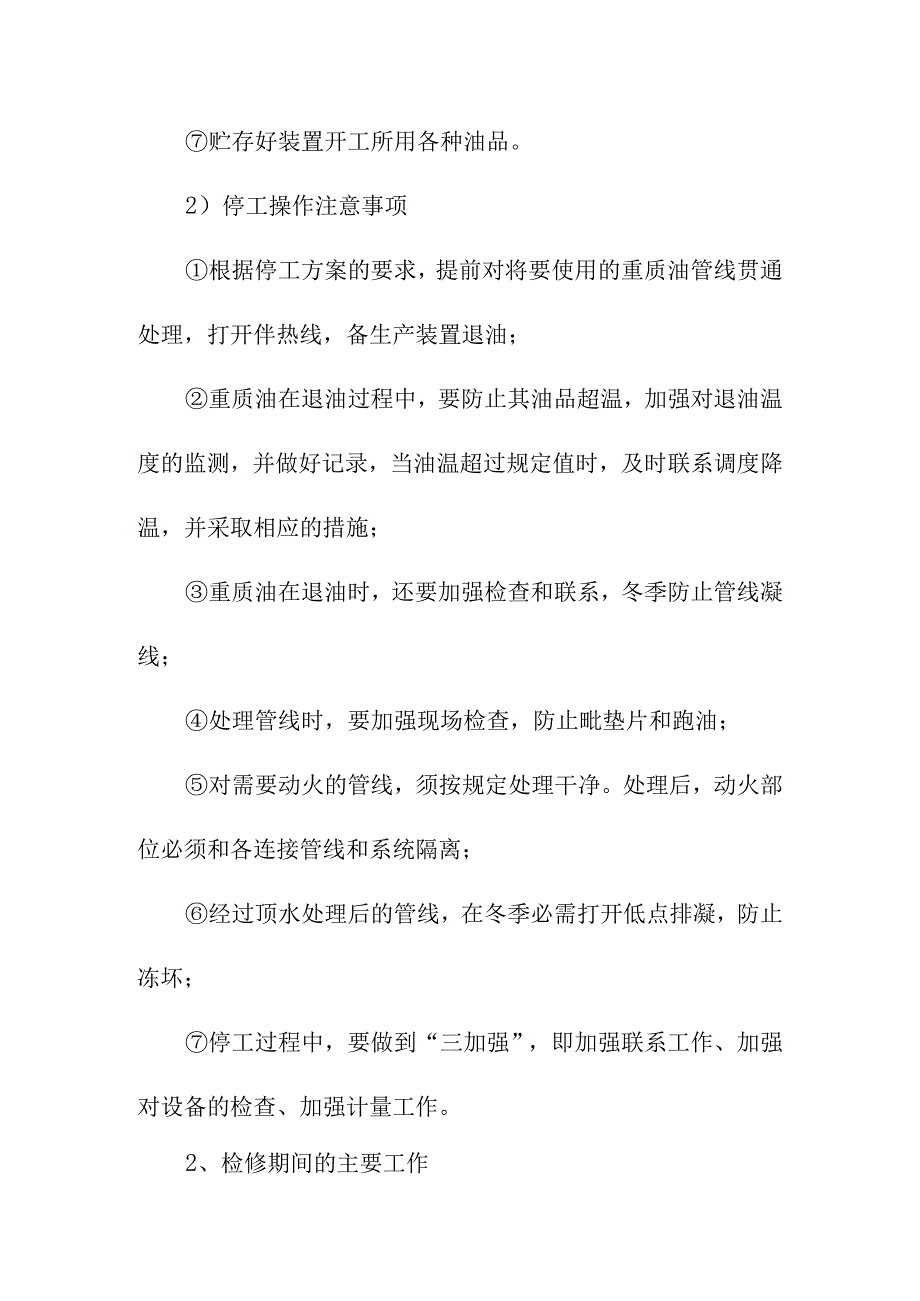

1、油品储运开停工及大检修操作规程储运车间的开、停工操作主要是配合生产联合装置的开、停工及车间内部进行的工艺技术改造和设备检修等,车间根据不同的开、停工周期时间,另行制定相应的开、停工及检修方案。1、停工操作1)准备工作车间在停工前一个星期制订停工方案,并下发到有关各岗位。各岗位操作人员认真学习停工方案,搞好技术练兵,车间在停工前三天进行抽考。对停工大检修工艺设备改造动火项目进行现场交底。各岗位备好消防器材,检修所需盲板、垫片、螺栓等零件,工具齐全。柴污油罐区污油罐到空,以备生产装置退油。其他种类油品贮罐,要留出一定的空间,以备生产装置退油、顶线。贮存好装置开工所用各种油品。2)停工操作注意事项根

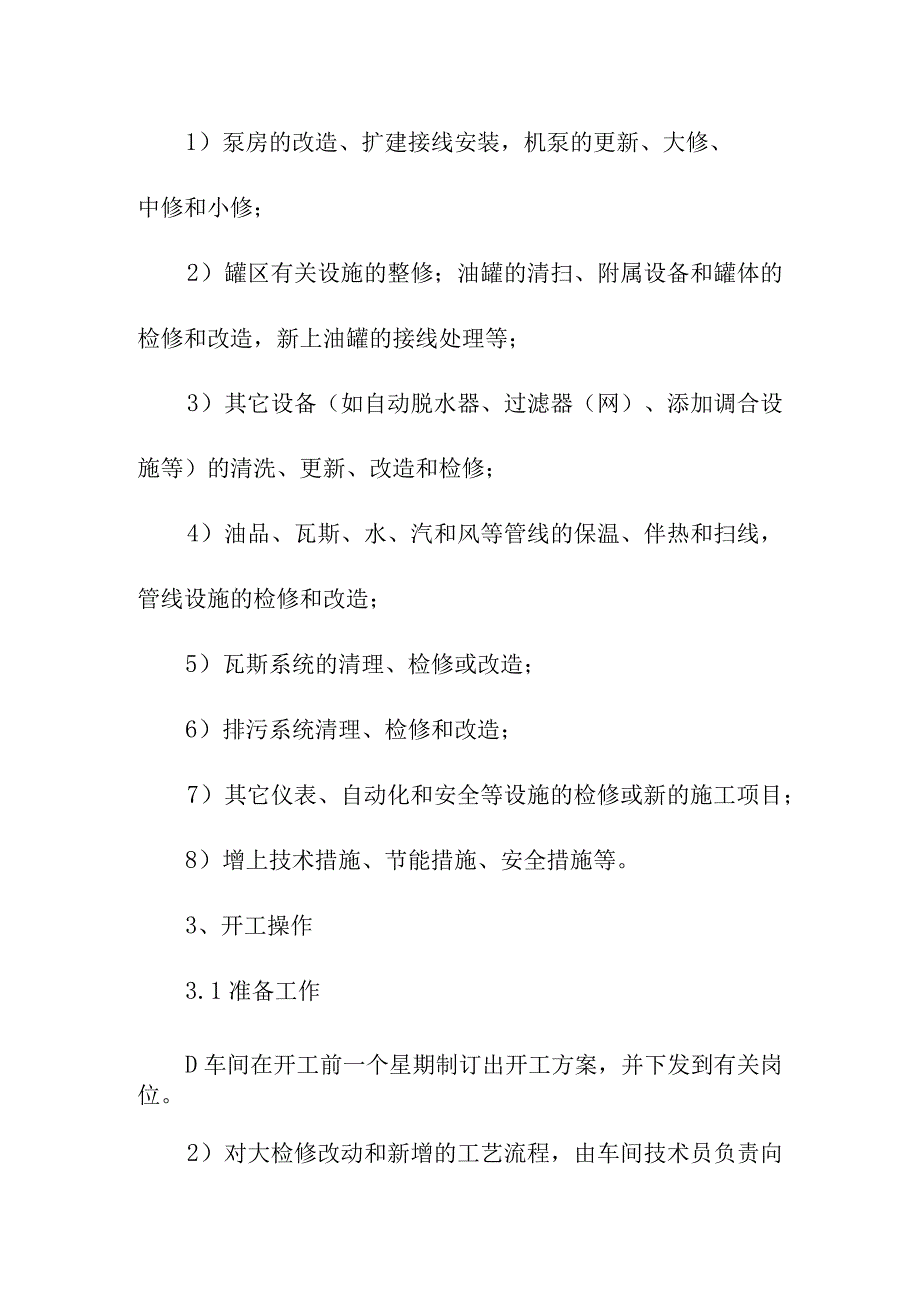

2、据停工方案的要求,提前对将要使用的重质油管线贯通处理,打开伴热线,备生产装置退油;重质油在退油过程中,要防止其油品超温,加强对退油温度的监测,并做好记录,当油温超过规定值时,及时联系调度降温,并采取相应的措施;重质油在退油时,还要加强检查和联系,冬季防止管线凝线;处理管线时,要加强现场检查,防止毗垫片和跑油;对需要动火的管线,须按规定处理干净。处理后,动火部位必须和各连接管线和系统隔离;经过顶水处理后的管线,在冬季必需打开低点排凝,防止冻坏;停工过程中,要做到“三加强”,即加强联系工作、加强对设备的检查、加强计量工作。2、检修期间的主要工作1)泵房的改造、扩建接线安装,机泵的更新、大修、中修和

3、小修;2)罐区有关设施的整修;油罐的清扫、附属设备和罐体的检修和改造,新上油罐的接线处理等;3)其它设备(如自动脱水器、过滤器(网)、添加调合设施等)的清洗、更新、改造和检修;4)油品、瓦斯、水、汽和风等管线的保温、伴热和扫线,管线设施的检修和改造;5)瓦斯系统的清理、检修或改造;6)排污系统清理、检修和改造;7)其它仪表、自动化和安全等设施的检修或新的施工项目;8)增上技术措施、节能措施、安全措施等。3、开工操作3.1准备工作D车间在开工前一个星期制订出开工方案,并下发到有关岗位。2)对大检修改动和新增的工艺流程,由车间技术员负责向班组人员进行现场交底,并且经岗位、班组、车间三级检查合格后,

4、方可使用。同时,车间技术人员负责有关岗位变动后的工艺流程图上墙。3)各岗位操作人员认真学习开工方案,搞好以开工为主要内容的技术练兵,车间在开工前三天进行抽考。4)管线施工、工艺改造、设备检修等影响开工的项目,要求在开工前三天完工,设备达到使用条件。5)施工完后的管线,设备要认真贯通试压,检查阀门、法兰和低点排凝是否有泄漏,开关是否正确,发现问题做好记录,联系处理。6)盲板拆卸要有专人负责,建立台帐,做好记录,防止“黑盲板”出现。7)检修完后的机泵要进行试运行,加好润滑油,保持备用状态。8)罐区内所有阀门(包括气动阀门)要达到灵活好用。9)认真做好油品的加温、脱水工作,备好合格的原料油、燃料油等,供生产装置开工用油。3.2开工操作注意事项1)将要使用的重质油管线,提前打开伴热线;2)重质油管线在扫线贯通和退油过程中,既要防止凝线,又要防止泄漏;3)开工过程中要做到“三加强”,即加强联系工作、加强对设备的检查、加强计量工作;4)油罐及时加强脱水,冬季要注意防冻防凝;5)在装置退油、扫线过程中要加强对油罐液位、油温的检查,防止冒罐突沸事故发生。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 石油、天然气工业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
