《灌注桩截桩与桩头处理措施.docx》由会员分享,可在线阅读,更多相关《灌注桩截桩与桩头处理措施.docx(3页珍藏版)》请在第壹文秘上搜索。

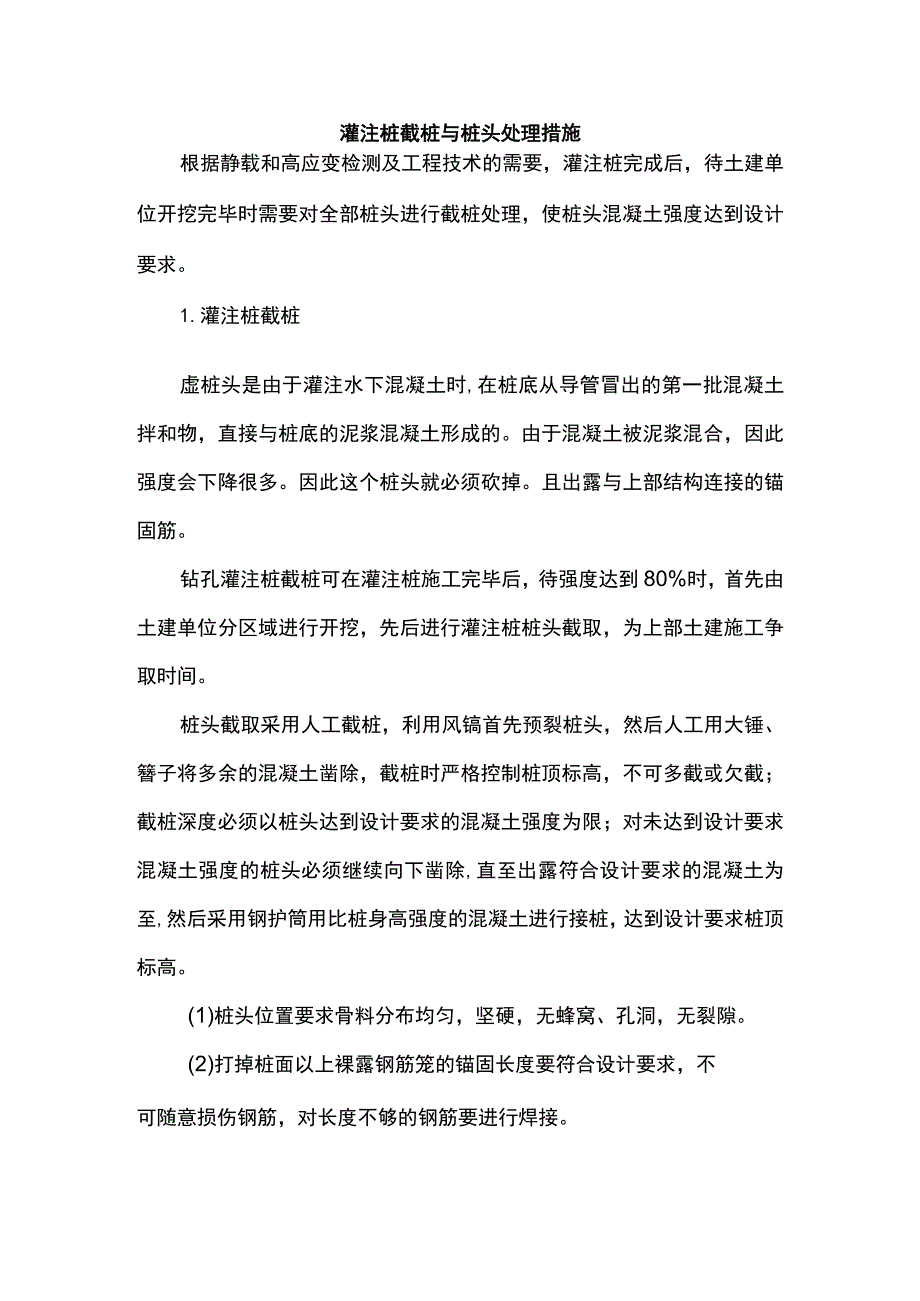

1、灌注桩截桩与桩头处理措施根据静载和高应变检测及工程技术的需要,灌注桩完成后,待土建单位开挖完毕时需要对全部桩头进行截桩处理,使桩头混凝土强度达到设计要求。1.灌注桩截桩虚桩头是由于灌注水下混凝土时,在桩底从导管冒出的第一批混凝土拌和物,直接与桩底的泥浆混凝土形成的。由于混凝土被泥浆混合,因此强度会下降很多。因此这个桩头就必须砍掉。且出露与上部结构连接的锚固筋。钻孔灌注桩截桩可在灌注桩施工完毕后,待强度达到80%时,首先由土建单位分区域进行开挖,先后进行灌注桩桩头截取,为上部土建施工争取时间。桩头截取采用人工截桩,利用风镐首先预裂桩头,然后人工用大锤、簪子将多余的混凝土凿除,截桩时严格控制桩顶标

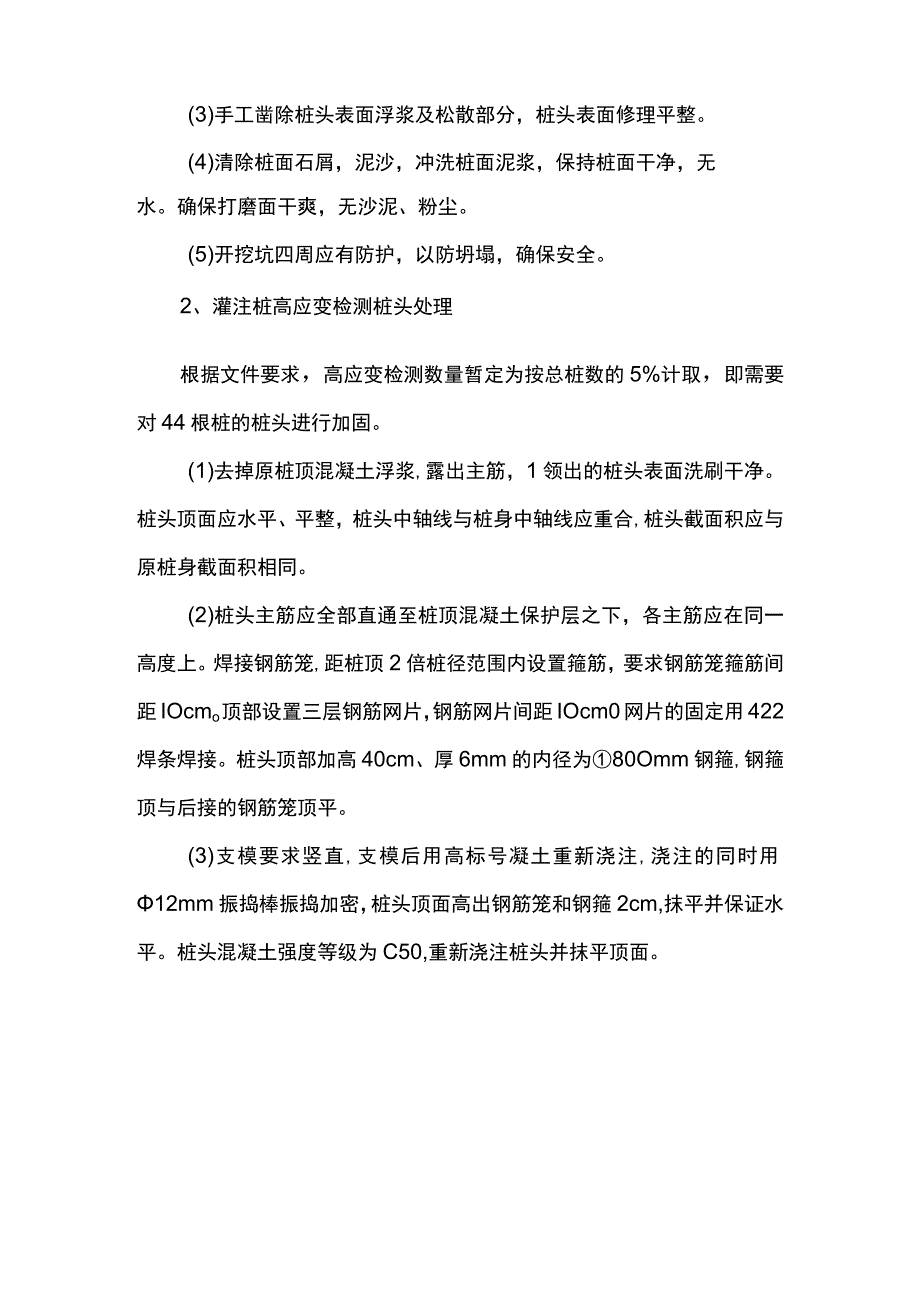

2、高,不可多截或欠截;截桩深度必须以桩头达到设计要求的混凝土强度为限;对未达到设计要求混凝土强度的桩头必须继续向下凿除,直至出露符合设计要求的混凝土为至,然后采用钢护筒用比桩身高强度的混凝土进行接桩,达到设计要求桩顶标高。(1)桩头位置要求骨料分布均匀,坚硬,无蜂窝、孔洞,无裂隙。(2)打掉桩面以上裸露钢筋笼的锚固长度要符合设计要求,不可随意损伤钢筋,对长度不够的钢筋要进行焊接。(3)手工凿除桩头表面浮浆及松散部分,桩头表面修理平整。(4)清除桩面石屑,泥沙,冲洗桩面泥浆,保持桩面干净,无水。确保打磨面干爽,无沙泥、粉尘。(5)开挖坑四周应有防护,以防坍塌,确保安全。2、灌注桩高应变检测桩头处理

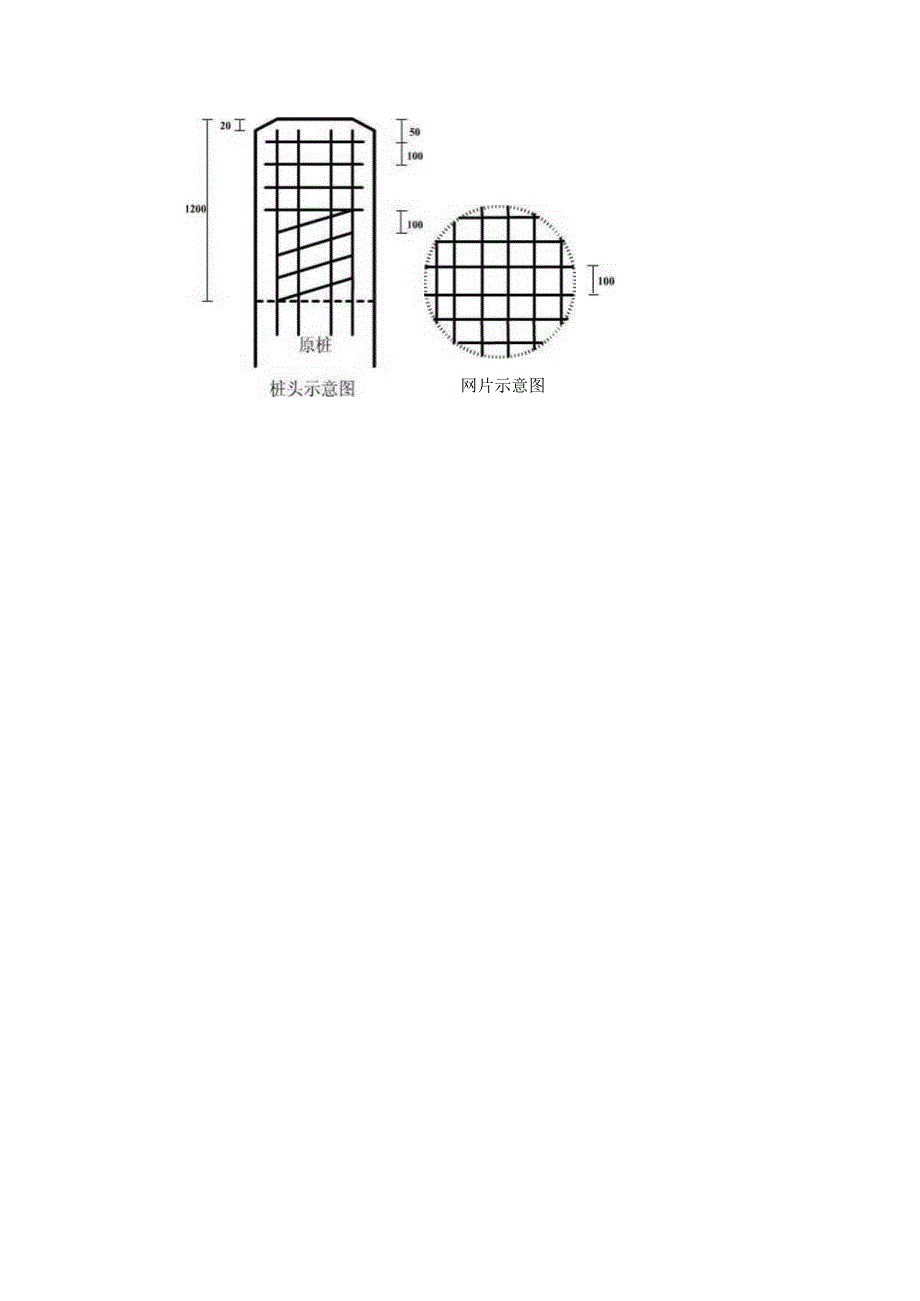

3、根据文件要求,高应变检测数量暂定为按总桩数的5%计取,即需要对44根桩的桩头进行加固。(1)去掉原桩顶混凝土浮浆,露出主筋,1领出的桩头表面洗刷干净。桩头顶面应水平、平整,桩头中轴线与桩身中轴线应重合,桩头截面积应与原桩身截面积相同。(2)桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高度上。焊接钢筋笼,距桩顶2倍桩径范围内设置箍筋,要求钢筋笼箍筋间距IOcmo顶部设置三层钢筋网片,钢筋网片间距IOcm0网片的固定用422焊条焊接。桩头顶部加高40cm、厚6mm的内径为80Omm钢箍,钢箍顶与后接的钢筋笼顶平。(3)支模要求竖直,支模后用高标号凝土重新浇注,浇注的同时用12mm振捣棒振捣加密,桩头顶面高出钢筋笼和钢箍2cm,抹平并保证水平。桩头混凝土强度等级为C50,重新浇注桩头并抹平顶面。网片示意图
