现浇剪力墙结构大模板安装与拆除工艺标准.docx

上传人:p** 文档编号:462985 上传时间:2023-09-06 格式:DOCX 页数:10 大小:20.60KB
下载 相关 举报
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第1页
第1页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第2页
第2页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第3页
第3页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第4页
第4页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第5页
第5页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第6页
第6页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第7页
第7页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第8页
第8页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第9页
第9页 / 共10页
现浇剪力墙结构大模板安装与拆除工艺标准.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《现浇剪力墙结构大模板安装与拆除工艺标准.docx》由会员分享,可在线阅读,更多相关《现浇剪力墙结构大模板安装与拆除工艺标准.docx(10页珍藏版)》请在第壹文秘上搜索。

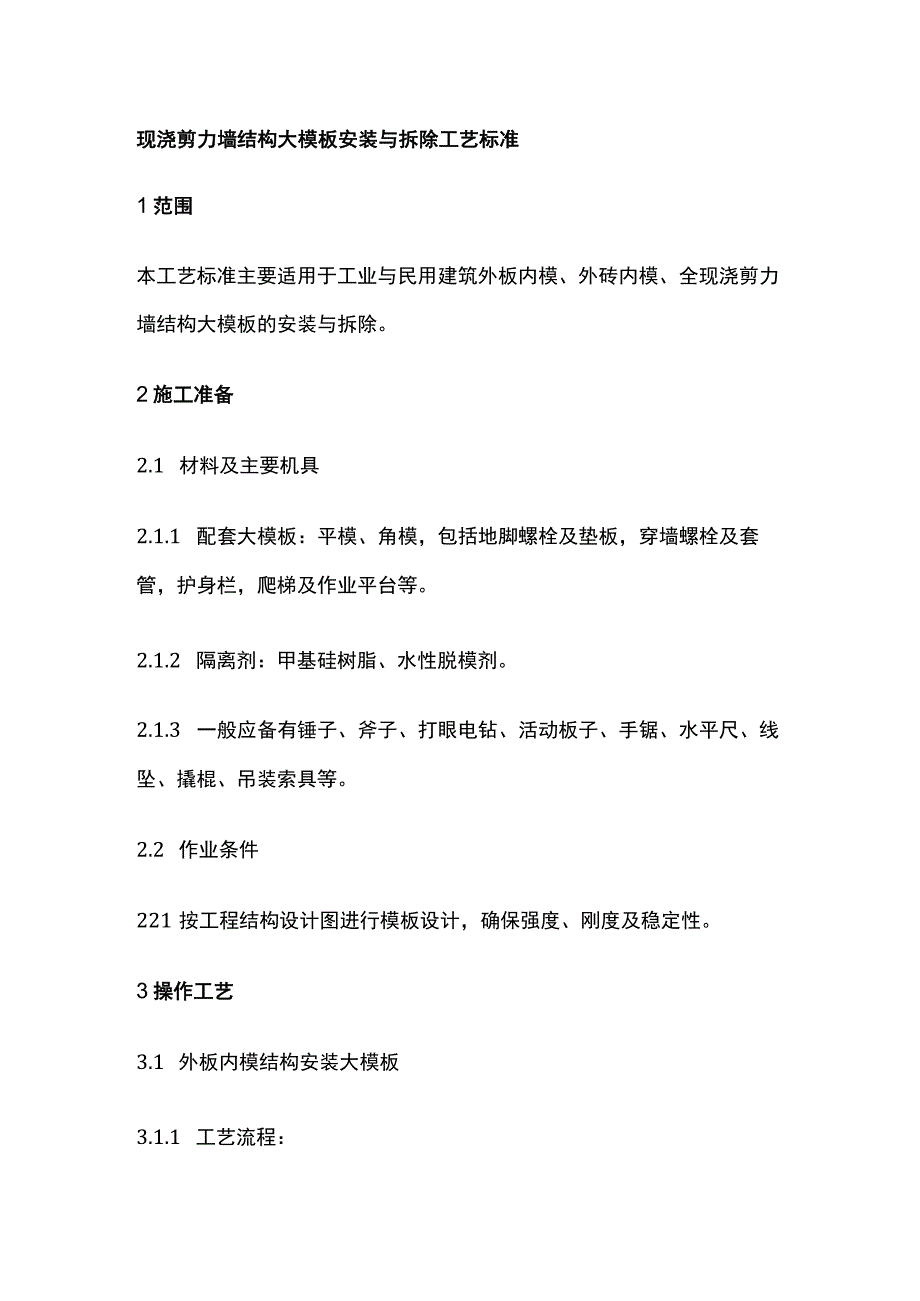

1、现浇剪力墙结构大模板安装与拆除工艺标准1范围本工艺标准主要适用于工业与民用建筑外板内模、外砖内模、全现浇剪力墙结构大模板的安装与拆除。2施工准备2.1 材料及主要机具2.1.1 配套大模板:平模、角模,包括地脚螺栓及垫板,穿墙螺栓及套管,护身栏,爬梯及作业平台等。2.1.2 隔离剂:甲基硅树脂、水性脱模剂。2.1.3 一般应备有锤子、斧子、打眼电钻、活动板子、手锯、水平尺、线坠、撬棍、吊装索具等。2.2 作业条件221按工程结构设计图进行模板设计,确保强度、刚度及稳定性。3操作工艺3.1 外板内模结构安装大模板3.1.1 工艺流程:准备工作一安正号模板T安装外墙板一安反号模板一固定模板上口一预

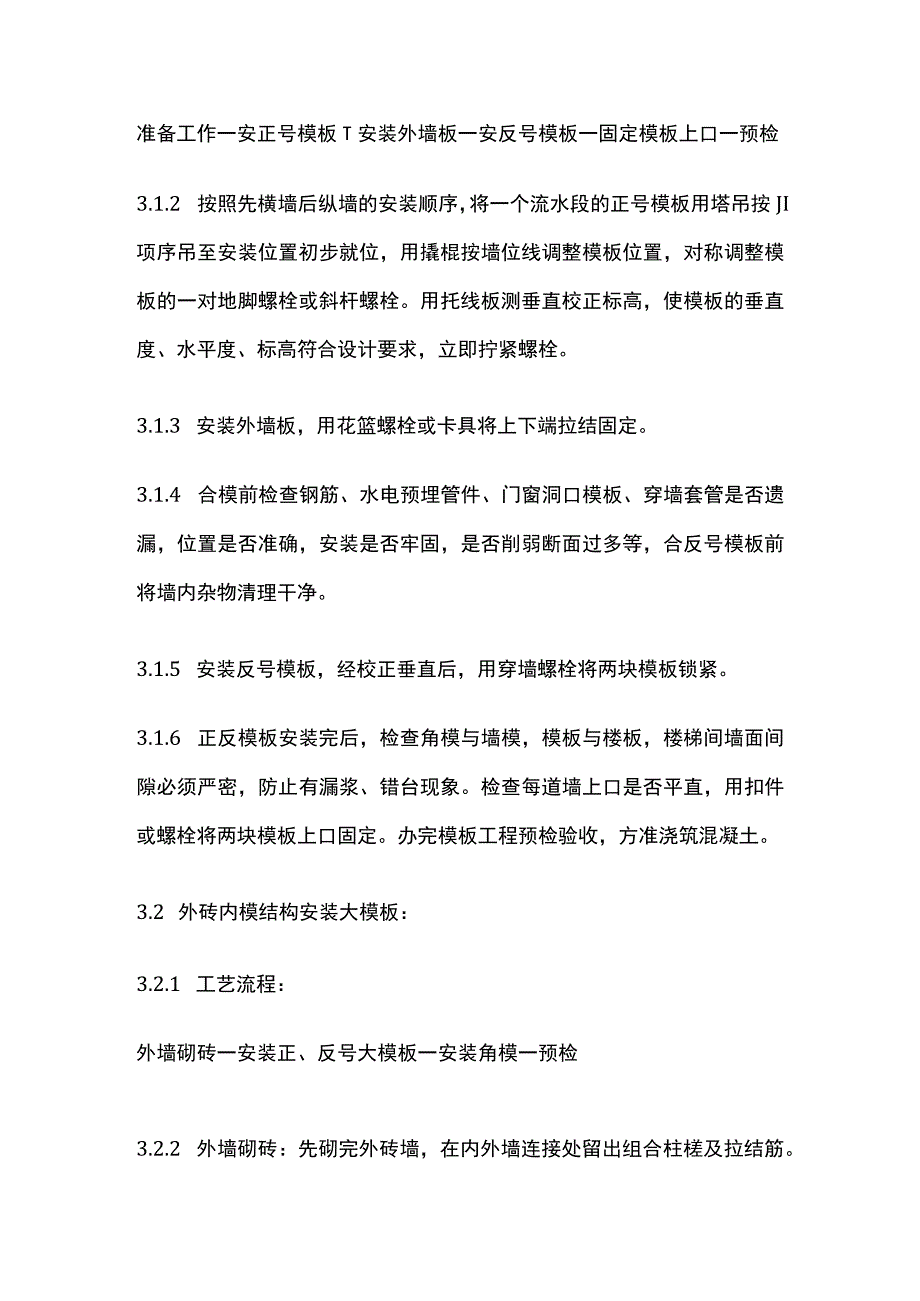

2、检3.1.2 按照先横墙后纵墙的安装顺序,将一个流水段的正号模板用塔吊按JI项序吊至安装位置初步就位,用撬棍按墙位线调整模板位置,对称调整模板的一对地脚螺栓或斜杆螺栓。用托线板测垂直校正标高,使模板的垂直度、水平度、标高符合设计要求,立即拧紧螺栓。3.1.3 安装外墙板,用花篮螺栓或卡具将上下端拉结固定。3.1.4 合模前检查钢筋、水电预埋管件、门窗洞口模板、穿墙套管是否遗漏,位置是否准确,安装是否牢固,是否削弱断面过多等,合反号模板前将墙内杂物清理干净。3.1.5 安装反号模板,经校正垂直后,用穿墙螺栓将两块模板锁紧。3.1.6 正反模板安装完后,检查角模与墙模,模板与楼板,楼梯间墙面间隙必

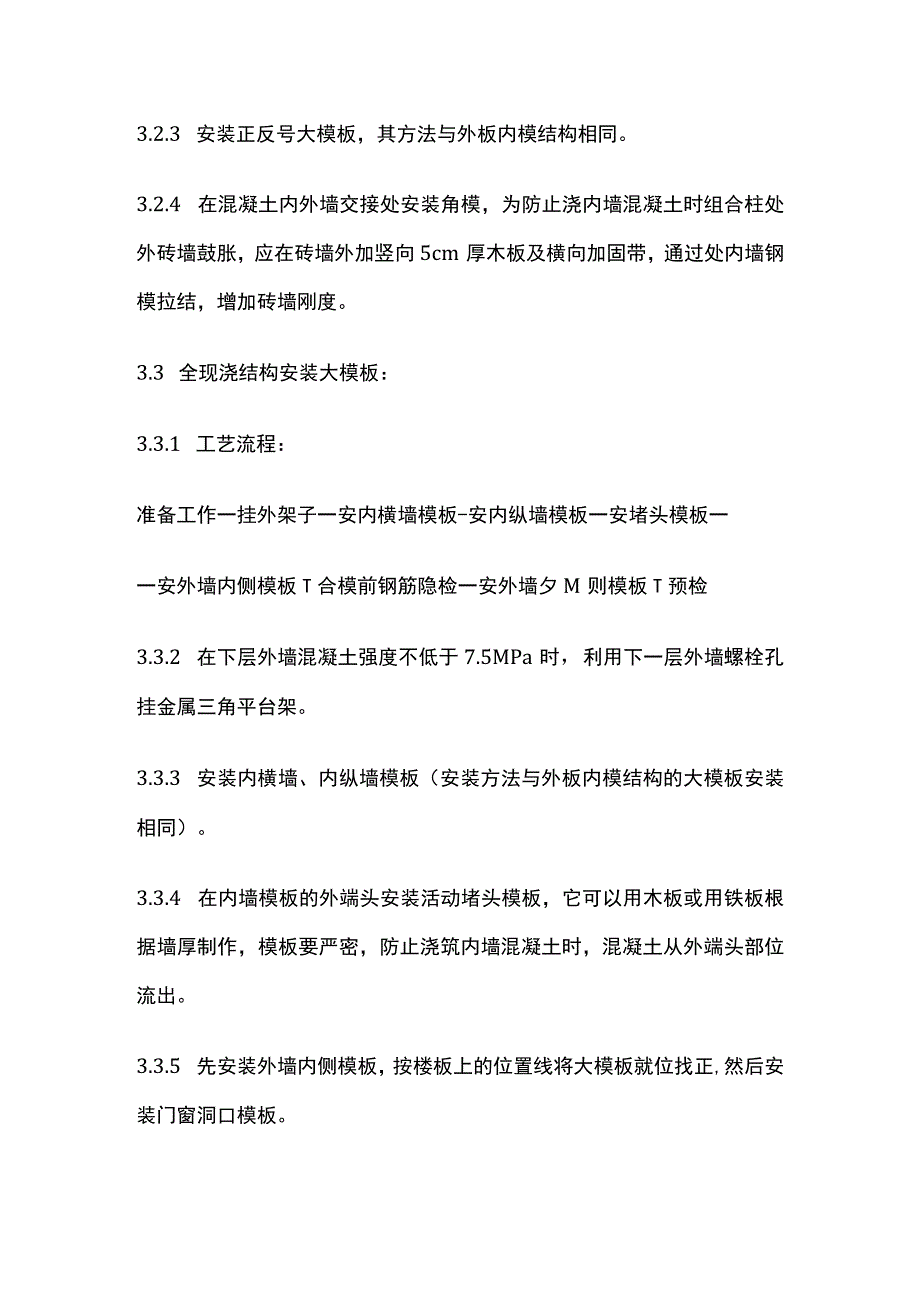

3、须严密,防止有漏浆、错台现象。检查每道墙上口是否平直,用扣件或螺栓将两块模板上口固定。办完模板工程预检验收,方准浇筑混凝土。3.2 外砖内模结构安装大模板:3.2.1 工艺流程:外墙砌砖一安装正、反号大模板一安装角模一预检3.2.2 外墙砌砖:先砌完外砖墙,在内外墙连接处留出组合柱槎及拉结筋。3.2.3 安装正反号大模板,其方法与外板内模结构相同。3.2.4 在混凝土内外墙交接处安装角模,为防止浇内墙混凝土时组合柱处外砖墙鼓胀,应在砖墙外加竖向5cm厚木板及横向加固带,通过处内墙钢模拉结,增加砖墙刚度。3.3 全现浇结构安装大模板:3.3.1 工艺流程:准备工作一挂外架子一安内横墙模板-安内纵

4、墙模板一安堵头模板一一安外墙内侧模板T合模前钢筋隐检一安外墙夕M则模板T预检3.3.2 在下层外墙混凝土强度不低于7.5MPa时,利用下一层外墙螺栓孔挂金属三角平台架。3.3.3 安装内横墙、内纵墙模板(安装方法与外板内模结构的大模板安装相同)。3.3.4 在内墙模板的外端头安装活动堵头模板,它可以用木板或用铁板根据墙厚制作,模板要严密,防止浇筑内墙混凝土时,混凝土从外端头部位流出。3.3.5 先安装外墙内侧模板,按楼板上的位置线将大模板就位找正,然后安装门窗洞口模板。3.3.6 合模板前将钢筋、水电等预埋管件进行隐检。3.3.7 安装外墙外侧模板,模板放在金属三角平台架,将模板就位,穿螺栓紧

5、固校正,注意施工缝模板的连接处必须严密、牢固可靠,防止出现错台和漏浆现象。3.4 拆除大模板3.4.1 在常温条件下,墙体混凝土强度必须达IMPa,冬期施工外板内模结构、外砖内模结构,墙体混凝土强度4Mpa才准拆模,全现浇结构外墙混凝土强度在7.5Mpa,内墙混凝土强度在4Mpa才准拆模,拆模时应以同条件养护试块抗压强度为准。3.4.2 拆除模板顺序与安装模板顺序相反,先拆纵墙模板后拆横墙模板,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜与墙体脱开。如果模板与混凝土墙面吸附或粘结不能离开时,可用撬棍撬动模板下口,不得在墙上口撬模板,或用大锤砸模板,应保证拆模时不晃动混凝土墙体,尤其拆门窗洞

6、模板时不能用大锤砸模板。3.4.3 拆除全现浇结构模板时应先拆外墙外侧模板再拆除内侧模板。3.4.4 清除模板平台上的杂物,检查模板是否有钩挂兜绊的地方,调整塔臂至被拆除的模板上方,将模板吊出。3.4.5 大模板吊至存放地点时,必须一次放稳,保持自稳角为75度一80度,及时进行板面清理,涂刷隔离剂,防止粘连灰浆。3.4.6 大模板应定期进行检查与维修,保证使用质量。4质量标准4.1 保证项目:模板及其支架必须具有足够的强度、刚度、稳定性。其支架的支承部分应有足够支承面积。4.2 基本项目:大模板的下口及大模板与角模接缝处要严实,不得漏浆。模板接缝处,接缝的最大宽度不应超过规定,模板与混凝土的接

7、触面应清理干净。4.3 允许偏差项目见表4-4。现浇剪力墙结构大模板允许偏差表4-4项目允许偏差(mm)检验方法多层大模高层大模墙、轴线位移53尺量检查标高55用水准仪或拉线和尺量检查墙、截面尺寸22尺量检查每层垂SJ用2m托线板检查相邻两板表面高低差22用直尺和尺量检查表面平整度22用2m靠尺和楔形塞尺检查预埋钢板中心线位移33拉线和尺量检查预埋管、预留孔中心线位移3预埋螺栓中心线位移22外露长度+100+100预留洞中心线位移10截面内部尺寸+100+1005成品保护5.1 保持大模板本身的整洁及配套设备零件的齐全,吊运应防止碰撞墙体,堆放合理,保持板面不变形。冬期施工时大模板背面的保温措

8、施应保持完好。5.2 大模板吊运就位时要平稳、准确,不得碰砸楼板及其他已施工完的部位,不得兜挂钢筋。用撬棍调整大模板时,要注意保护模板下面的砂浆找平层。5.3 拆除模板时按程序进行,禁止用大锤敲击,防止混凝土墙面及门窗洞口等处出现裂纹。5.4 模板与墙面粘结时,禁止用塔吊吊拉模板,防止将墙面拉裂。5.5 冬期施工防止混凝土受冻,当混凝土达到规范规定拆模强度后方准拆模,否则会影响混凝土质量。6应注意的质量问题6.1 墙身超厚:墙身放线时误差过大,模板就位调整不认真,穿墙螺栓没有全部穿齐、拧紧。6.2 墙体上口过大:支模时上口卡具没有按设计要求尺寸卡紧。6.3 混凝土墙体表面粘连:由于模板清理不好,涂刷隔离剂不匀,拆模过早所造成。6.4 角模与大模板缝隙过大跑浆:模板拼装时缝隙过大,连接固定措施不牢靠,应加强检查,及时处理。6.5 角模入墙过深:支模时角模与大模板连接凹入过多或不牢固。应改进角模支模方法。6.6 门窗洞口混凝土变形:门窗洞口模板的组装及与大模板的固定不牢固。必须认真进行洞口模板设计,能够保证尺寸,便于装拆。6.7 严格控制模板上口标高。7质量记录本工艺标准应具有以下质量记录:7.1 模板分项工程预检记录。7.2 模板分项工程质量评定资料。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
