粉喷桩施工过程质量控制措施.docx

上传人:p** 文档编号:463267 上传时间:2023-09-06 格式:DOCX 页数:3 大小:15.18KB
下载 相关 举报
粉喷桩施工过程质量控制措施.docx_第1页
第1页 / 共3页
粉喷桩施工过程质量控制措施.docx_第2页
第2页 / 共3页
粉喷桩施工过程质量控制措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《粉喷桩施工过程质量控制措施.docx》由会员分享,可在线阅读,更多相关《粉喷桩施工过程质量控制措施.docx(3页珍藏版)》请在第壹文秘上搜索。

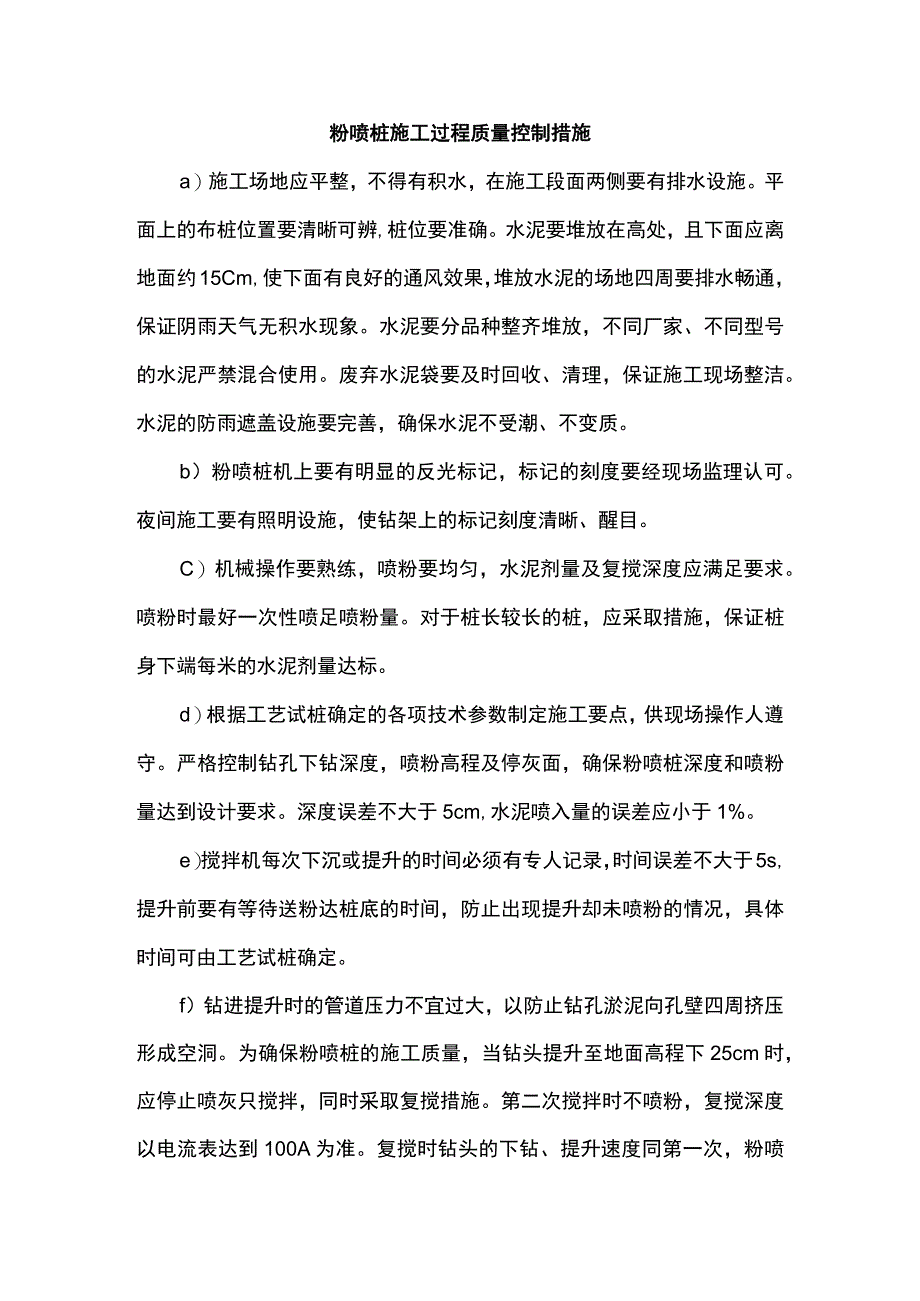

1、粉喷桩施工过程质量控制措施a)施工场地应平整,不得有积水,在施工段面两侧要有排水设施。平面上的布桩位置要清晰可辨,桩位要准确。水泥要堆放在高处,且下面应离地面约15Cm,使下面有良好的通风效果,堆放水泥的场地四周要排水畅通,保证阴雨天气无积水现象。水泥要分品种整齐堆放,不同厂家、不同型号的水泥严禁混合使用。废弃水泥袋要及时回收、清理,保证施工现场整洁。水泥的防雨遮盖设施要完善,确保水泥不受潮、不变质。b)粉喷桩机上要有明显的反光标记,标记的刻度要经现场监理认可。夜间施工要有照明设施,使钻架上的标记刻度清晰、醒目。C)机械操作要熟练,喷粉要均匀,水泥剂量及复搅深度应满足要求。喷粉时最好一次性喷足

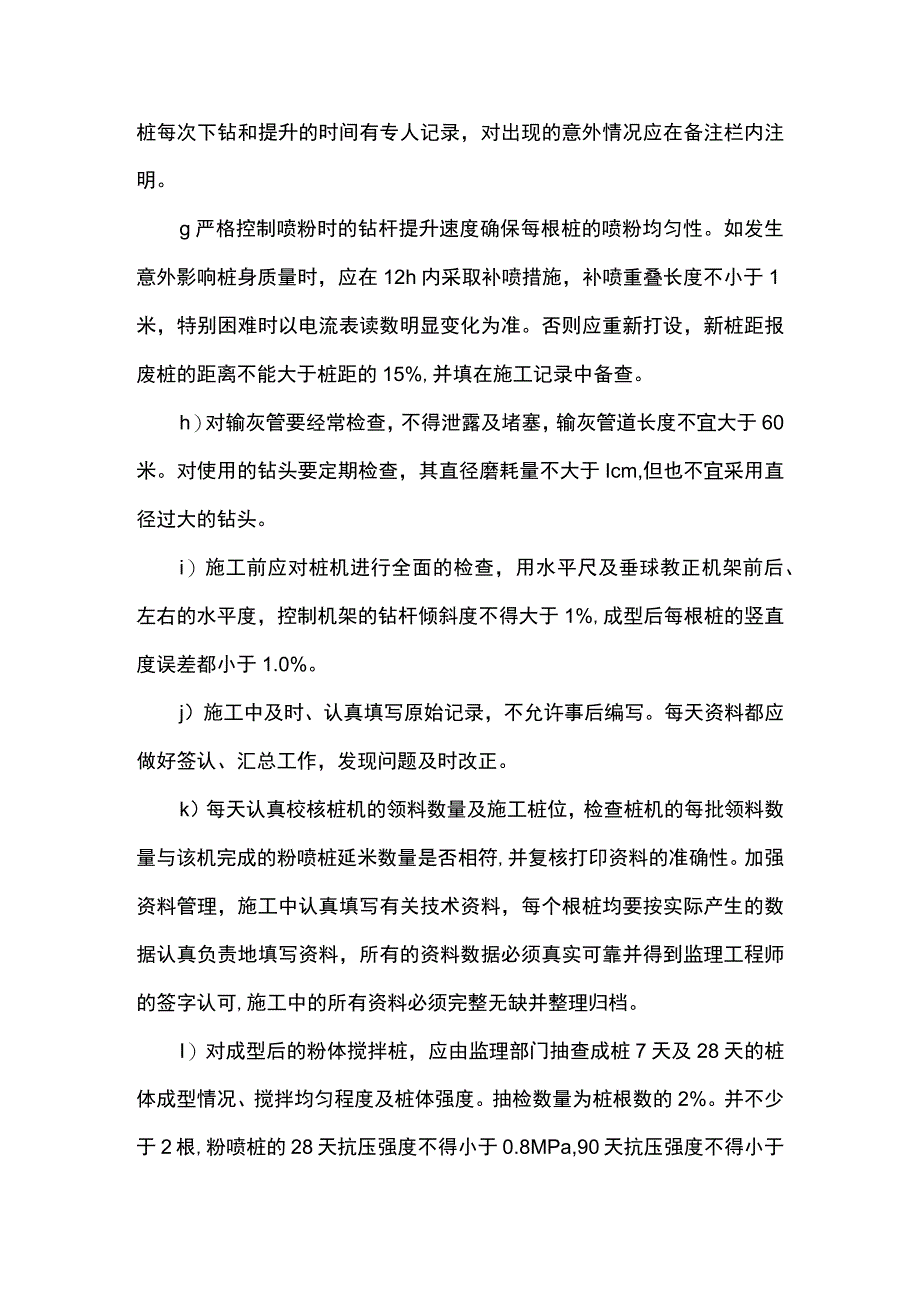

2、喷粉量。对于桩长较长的桩,应采取措施,保证桩身下端每米的水泥剂量达标。d)根据工艺试桩确定的各项技术参数制定施工要点,供现场操作人遵守。严格控制钻孔下钻深度,喷粉高程及停灰面,确保粉喷桩深度和喷粉量达到设计要求。深度误差不大于5cm,水泥喷入量的误差应小于1%。e)搅拌机每次下沉或提升的时间必须有专人记录,时间误差不大于5s,提升前要有等待送粉达桩底的时间,防止出现提升却未喷粉的情况,具体时间可由工艺试桩确定。f)钻进提升时的管道压力不宜过大,以防止钻孔淤泥向孔壁四周挤压形成空洞。为确保粉喷桩的施工质量,当钻头提升至地面高程下25cm时,应停止喷灰只搅拌,同时采取复搅措施。第二次搅拌时不喷粉,

3、复搅深度以电流表达到100A为准。复搅时钻头的下钻、提升速度同第一次,粉喷桩每次下钻和提升的时间有专人记录,对出现的意外情况应在备注栏内注明。g严格控制喷粉时的钻杆提升速度确保每根桩的喷粉均匀性。如发生意外影响桩身质量时,应在12h内采取补喷措施,补喷重叠长度不小于1米,特别困难时以电流表读数明显变化为准。否则应重新打设,新桩距报废桩的距离不能大于桩距的15%,并填在施工记录中备查。h)对输灰管要经常检查,不得泄露及堵塞,输灰管道长度不宜大于60米。对使用的钻头要定期检查,其直径磨耗量不大于Icm,但也不宜采用直径过大的钻头。i)施工前应对桩机进行全面的检查,用水平尺及垂球教正机架前后、左右的

4、水平度,控制机架的钻杆倾斜度不得大于1%,成型后每根桩的竖直度误差都小于1.0%。j)施工中及时、认真填写原始记录,不允许事后编写。每天资料都应做好签认、汇总工作,发现问题及时改正。k)每天认真校核桩机的领料数量及施工桩位,检查桩机的每批领料数量与该机完成的粉喷桩延米数量是否相符,并复核打印资料的准确性。加强资料管理,施工中认真填写有关技术资料,每个根桩均要按实际产生的数据认真负责地填写资料,所有的资料数据必须真实可靠并得到监理工程师的签字认可,施工中的所有资料必须完整无缺并整理归档。I)对成型后的粉体搅拌桩,应由监理部门抽查成桩7天及28天的桩体成型情况、搅拌均匀程度及桩体强度。抽检数量为桩根数的2%。并不少于2根,粉喷桩的28天抗压强度不得小于0.8MPa,90天抗压强度不得小于1.2Mpao

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
