施工现场常见质量问题及预防措施.ppt

上传人:p** 文档编号:465009 上传时间:2023-09-07 格式:PPT 页数:69 大小:4.92MB
下载 相关 举报
施工现场常见质量问题及预防措施.ppt_第1页
第1页 / 共69页
施工现场常见质量问题及预防措施.ppt_第2页
第2页 / 共69页
施工现场常见质量问题及预防措施.ppt_第3页
第3页 / 共69页
施工现场常见质量问题及预防措施.ppt_第4页
第4页 / 共69页
施工现场常见质量问题及预防措施.ppt_第5页
第5页 / 共69页
施工现场常见质量问题及预防措施.ppt_第6页
第6页 / 共69页
施工现场常见质量问题及预防措施.ppt_第7页
第7页 / 共69页
施工现场常见质量问题及预防措施.ppt_第8页
第8页 / 共69页
施工现场常见质量问题及预防措施.ppt_第9页
第9页 / 共69页
施工现场常见质量问题及预防措施.ppt_第10页
第10页 / 共69页
亲,该文档总共69页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工现场常见质量问题及预防措施.ppt》由会员分享,可在线阅读,更多相关《施工现场常见质量问题及预防措施.ppt(69页珍藏版)》请在第壹文秘上搜索。

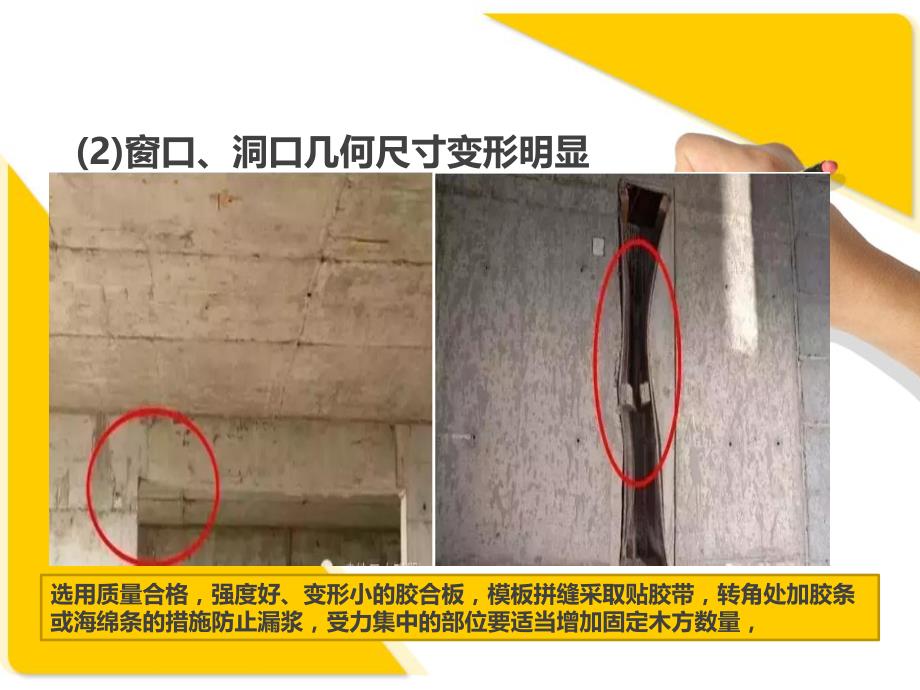

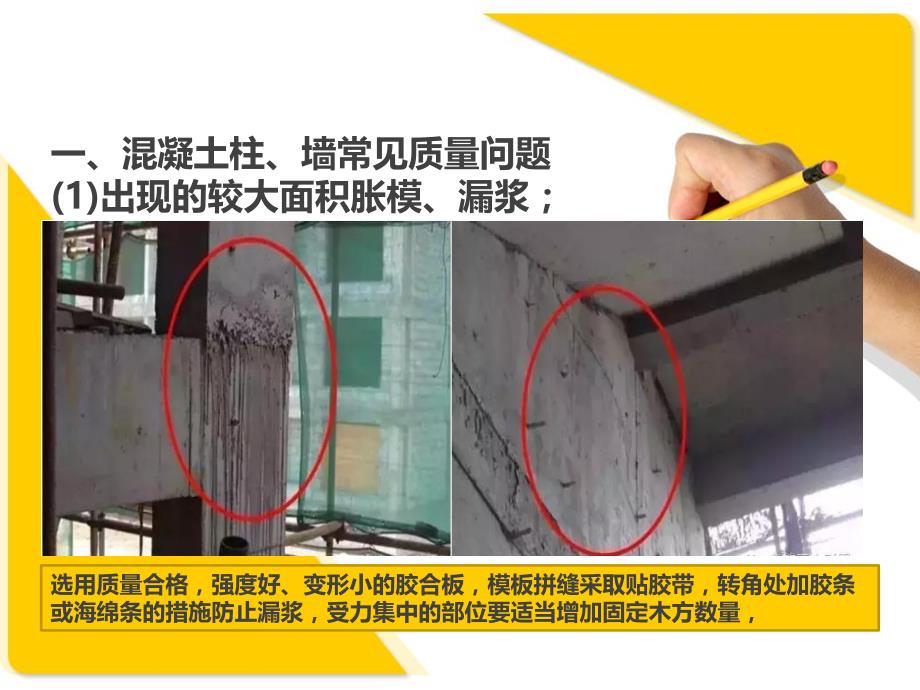

1、施工现场常见质量问题及预防措施一、混凝土柱、墙常见质量问题(1)出现的较大面积胀模、漏浆;选用质量合格,强度好、变形小的胶合板,模板拼缝采取贴胶带,转角处加胶条或海绵条的措施防止漏浆,受力集中的部位要适当增加固定木方数量,(2)窗口、洞口几何尺寸变形明显选用质量合格,强度好、变形小的胶合板,模板拼缝采取贴胶带,转角处加胶条或海绵条的措施防止漏浆,受力集中的部位要适当增加固定木方数量,(3)胀模混凝土随意剔除,形成二次通病。对较大面积胀模、漏浆部位混凝土应安排有施工经验的技工,使用专用工具处理,处理过程中项目部应指派专人负责,严禁安排壮工使用锤子、錾子随意处理。二、混凝土顶板常见质量问题混凝土顶

2、板出现裂缝【预防措施】:保证钢筋保护层厚度,电气配管不可紧贴底层钢筋敷设,应适当抬起,以保证配管的混凝土保护层厚度;混凝土顶板应使用平板振动器振捣,浇筑后及时严密覆盖薄膜并采取养护措施;施工速度不可强求过快,减少上人放线过早给混凝土养护带来的不利影响;物料吊装要平稳放置,禁止形成冲击力;严禁集中放置物料。分户验收前的准备工作三、混凝土浇筑时常见质量问题、混凝土浇筑前模板内锯末、垃圾清除不干净;垫块放置不规范,位移后调整不及时;顶板混凝土浇筑时随意踩踏钢筋,造成钢筋变形严重。【预防措施】(1)尽量使用吸尘器或风机清除模板内锯末、垃圾,用水冲洗时应留置出污口,防止锯末、垃圾集中堆积;(2)钢筋垫块

3、应布置合理,位移垫块应及时纠正,以保证钢筋保护层厚度;(3)混凝土浇筑前预先应设置保护钢筋的过道,浇筑时现场必须有钢筋工随时检查钢筋质量状况,对垫块移动,钢筋变形现象及时进行调整,项目部必须有专人负责盯在施工现场,及时制止工人随意踩踏钢筋等野蛮施工行为。分户验收前的准备工作四、砌体拉结筋及构造柱箍筋设置质量问题砌体拉结筋设置不规范,T型墙体砌筑时不设置拉结筋,构造柱箍筋不均匀分户验收前的准备工作【预防措施】按照规范要求对钻孔进行吹扫、植筋,砌筑时拉结筋要有明显引出标识,每层在主要部位醒目位置喷涂拉结筋标识;T型墙体按标准要求设置拉结筋。分户验收前的准备工作五、马牙槎槎口砌筑常见质量问题质量问题

4、:构造柱马牙槎组砌方法不正确,马牙槎宽窄不一致,槎口砌块随意用瓦刀砍切;构造柱混凝土存在蜂窝、麻面、漏浆,观感粗糙。分户验收前的准备工作【预防措施】马牙槎槎口砌筑要先退后进,槎口宽窄一致,槎口砌块切割时应使用钢锯,禁止使用瓦刀砍切;构造柱模板安装应严密,固定牢固并在槎口采取加胶条或海绵条的防漏浆措施。分户收参加人员六、内墙抹灰常见质量问题内墙抹灰(公共部位)阴阳角不顺直、不方正。正确样板。分户验收的规定【预防措施】公共部位混凝土柱、墙、梁存在的胀模,阴阳角不顺直应在结构验收前及时剔除;提高抹灰施工质量标准,公共部位应按照高级抹灰的标准进行检查验收。正确样板分户验收时应形成的资料七、电气配管敷设

5、及敷管部处理质量问题内墙砌体割槽敷设电气配管后,敷管部位不采取特殊抹灰处理。分户验收内容及标准-户内部分【预防措施】电气配管应固定牢固,配管外表面距离砌体表面不应小于15mm,砂浆强度不小于M10;应安排经验丰富的工人操作;抹灰前应进行浇水湿润,至少分2遍成活,第2遍应在第1遍具备一定强度后施工,施工后的抹灰宽度应大于割槽宽度且凸出砌体表面5mm。正确样板。分户验收内容及标准-户内部分八、防水台设置常见质量问题质量问题:“三小间”给排水管道管根不设置防水台或设置不规范。【预防措施】【预防措施】按照工程处下发的建筑安装工程细部施工精品图例的要求设置防水台。【预防措施】【预防措施】按照工程处下发的

6、建筑安装工程细部施工精品图例的要求设置防水台。分户验收内容及标准-户内部分按照工程处下发的建筑安装工程细部施工精品图例的要求设置防水台。分户验收内容及标准-户内部分九、伸缩缝设置常见质量问题质量问题:上人屋面不按规范要求设置伸缩缝【预防措施】刚性防水层与山墙、女儿墙交接处,应留置宽度为2030mm的缝隙,并用柔性密封材料填嵌;其他部位应按照长宽不大于5m设置。【预防措施】【预防措施】刚性防水层与山墙、女儿墙交接处,应留置宽度为2030mm的缝隙,并用柔性密封材料填嵌;其他部位应按照长宽不大于5m设置。分户验收内容及标准-户内部分十、落水管固定常见质量问题质量问题:落水管末节不设置角钢固定点,仍

7、使用塑料管卡固定。质量问题质量问题:落水管末节不设置角钢固定点,仍使用塑料管卡固定。【预防措施】落水管末节使用角钢固定,增加末节的抗冲击力。分户验收内容及标准-户内部分十一、公共部位常见质量问题质量问题:楼梯间、管道井、电缆井、设备间、地下室等部位水泥砂浆地面因施工标准低造成的地面裂缝、起砂、空鼓、不平整。【预防措施】提高公共部位施工标准,明确质量目标,增加施工过程的监督检查,严格进行成品保护并及时采取洒水的养护措施。分户验收内容及标准-户内部分十二、钢筋质量通病防治措施(一)、钢筋原材1、表面锈蚀:钢筋表面出现黄色浮锈,严重转为红色,日久后变成暗褐色,甚至发生鱼鳞片剥落现象。分户验收内容及标

8、准-户内部分原因:保管不良,受到雨雪侵蚀,存放期长,仓库环境潮湿,通风不良。防治措施:(1)钢筋原料应存放在仓库或料棚内,保持地面干燥,钢筋不得直接堆放在地上,场地四周要有排水措施,堆放期尽量缩短。淡黄色轻微浮锈不必处理。(2)红褐色锈斑的清除可用手工钢刷清除,尽可能采用机械方法,对于锈蚀严重,发生锈皮剥落现象的应研究是否降级使用或不用。分户验收内容及标准-户内部分 2、混料:钢筋品种、等级混杂不表,直径大小不同的钢筋堆放在一起,难以分辨,影响使用。特别是二级钢和三级钢。分户验收内容及标准-户内部分原因:原材料仓库管理不当,制度不严;直径大小相近的,用目测有时分清;技术证明资料未随钢筋实物同时

9、交送仓库。防治措施:(1)原材料堆放,和加工后的半成品均应注明材质和规格。(2)下料加工前因认真核对材质和规格,特别是2级刚和3级钢。分户验收内容及标准-户内部分 二、钢筋力学实验:现象:钢筋原材力、接头学实验不规范:钢筋材质单批号、数量和实验报告单上不符,工程部位不详细。分户验收内容及标准-公共部分原因:未能按规范要求中的数量批次进行力学实验。防治措施:原材:拉伸试验每组2根长约500mm。350mm。同一厂别,同一炉号、同一规格、同一交货状态,每60t为一验收批,不足60t也按一批计。(盘圆钢筋试件取自不同盘、直条钢筋在任选的两根或两根以上截取)。电渣压力焊接头:每一楼层或施工区段中同钢筋

10、级别300个接头为一验收批,不足300个接头也按一批计。试件从成品中随机切取3个试件做拉伸试验长约500mm。分户验收内容及标准-公共部分原因:未能按规范要求中的数量批次进行力学实验。防治措施:机械连接接头:钢筋机械连接对接头的现场检验按验收批进行。同一施工条件下采用同一批材料的同等级、同型式、同规格接头,以500个为一个验收批进行检验预验收,不足500个也作为一个验收批。对接头的每一验收批,必须在工程中随机截取3个接头试件作抗拉强度试验。分户验收内容及标准-公共部分(三)、)、钢筋成品保护1、钢筋端部直螺纹丝扣加工好以后,没有对丝扣进行有效保护。防治措施:钢筋端部直螺纹丝扣加工好以后,套上塑

11、料帽对丝扣进行保护。2、后浇带、施工缝等部位预留钢筋长时间搁置,未进行防锈保护处理。要求:对后浇带、施工缝等部位预留钢筋长搁置时间超过3个月以上的,必须对预留钢筋进行防锈保护处理(在钢筋表面涂刷水泥浆)。分户验收内容及标准-公共部分(四)、)、钢筋加工1、钢筋弯钩长度不够原因:(1)钢筋下料长度不够。(2)加工机械存在偏差。(3)省力,便于安装。分户验收内容及标准-公共部分防治措施:(1)认真核对图纸和熟悉规范要求,精确计算配料单。(2)实际放样核对料单无误后批量加工。(3)检查施工机械,校正偏差。(4)象S形拉钩,安装后进行手动回弯至1350。(如图二)。(5)箍筋弯后平直部分长度:对一般结

12、构,不宜小于箍筋直径的5倍;对有抗震等要求的结构,不应小于箍筋直径的10倍。分户验收内容及标准-公共部分 2、箍筋弯钩长度不够,角度小于135度。防治措施:(1)箍筋弯钩的弯折角度:对一般结构,不应小于90;对于抗震要求的结构,应为135;(2)箍筋弯折后平直部分长度:对一般构件,不易小于箍筋直径的5倍,对于有抗震要求的结构,不应小于箍筋直径的10倍。分户验收内容及标准-公共部分3、箍筋的弯曲半径过大。原因:没有根据钢筋规格选择弯曲机械。分户验收内容及标准-公共部分防治措施:(1)HPB300级钢筋末端需做180弯钩时,其弯弧内径不应小于钢筋直径的2.5倍。弯钩的弯后平直部分长度不应小于钢筋直

13、径的3倍。(2)钢筋末端需做135弯钩时,HRB335、HRB400级钢筋的弯弧内直径D不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求。(3)箍筋弯钩的弯折角度:对一般结构,不应小于900;对于抗震要求的结构,应为1350;(4)箍筋弯折后平直部分长度:对一般构件,不易小于箍筋直径的5倍,对于有抗震要求的结构,不应小于箍筋直径的10倍。分户验收内容及标准-公共部分五五、钢筋绑扎1、梁底受力钢筋与箍筋绑扎点过少。要求:梁角部四周钢筋交叉点应每点绑扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。分户验收内容及标准-公共部分 2、钢筋绑扎不规范,少扎、漏扎现象较多。要求:

14、1、网片绑扎铁丝要交换方向,呈“八”型2、绑扎接头应以三道双铁丝扎牢3、网片在钢筋绑扎(如梁中穿过)范围内应弧弧扎。4、双向受力钢筋网片应弧弧扎5、钢筋进支座部分应弧弧扎搭接范围内三点绑扎注:每根钢筋在搭接长度内必须采用三点绑扎,用双丝绑扎搭接钢筋两端30mm处,中间再绑扎一道。分户验收内容及标准-公共部分六、钢筋位移现象和问题:墙柱外伸钢筋移位。分户验收内容及标准-公共部分原因分析:1、模板固定不牢,在施工过程中有事碰撞致使钢筋发生错位。2、箍筋制作有误差,及绑扎不牢固造成钢筋骨架发生变形。3、保护层垫块不均匀。4、梁柱节点内钢筋密度大,致使墙柱钢筋错位。5、浇筑混凝土时触动钢筋,没有及时恢

15、复。分户验收内容及标准-公共部分防治措施:1、在外伸部分加一道临时箍筋,按图样位置安好,然后用样板固定好,浇捣混凝土前再重复一遍。如发生移位则应校正后再浇捣混凝土。2、注意浇捣操作,尽量不碰撞钢筋,浇捣过程中由专人随时检查及时校正。3、浇筑砼前在板面或梁上用油漆标出柱、墙的插筋位置,然后电焊定位箍或水平引筋(针对板墙插筋)固定。4、若遇钢筋间距调整(或位移)需弯曲钢筋时,应采用小于1:6角度缓慢弯曲到位。分户验收内容及标准-公共部分七、钢筋保护层露筋:结构或构件拆模时发现混凝土表面有钢筋露出。原因:保护层垫块垫得太稀或脱落,钢筋成型尺寸不准确,或钢筋骨架绑扎不当,造成骨架外形尺偏大,局部抵触模

16、板,振捣混凝土时,振动器撞击钢筋,使钢筋移位或引起绑扣松散。分户验收内容及标准-公共部分防治措施:垫块要垫得适量可靠,竖立钢筋采用埋有铁丝的垫块,绑在钢筋骨架外侧时,为使保护层厚度准确应用铁丝将钢筋骨架拉向模板,将垫块挤牢,严格检查钢筋的成型尺寸,模外绑扎钢筋骨架,要控制好它的外形尺寸,不得超过允许值。钢筋保护层垫块选材要保证强度及厚度。保证垫块数量充足,板均应从距梁或墙相交边(角)100mm起双向安装垫块,在板的下部钢筋交叉点下安装纵向、横向间距800mm左右垫块。分户验收内容及标准-公共部分八、钢筋连接接头同截面接头过多:在绑扎或安装钢筋骨架时,发现同一截面受力钢筋接头过多,其截面面积占受力钢筋总截面面积的百分率超出规范中规定数值。原因:1、钢筋配料时疏忽大意,没有认真考虑原材料长度。2、忽略了配置在构件同一截面中的接头,其中距不得小于搭接长度的规定。分户验收内容及标准-公共部分防治措施:1、弄清楚规范中规定的同一截面的含义。2、配料时按下料单进行钢筋编号。规范要求:1、接头面积允许百分率:(1)同一连接区段内(钢筋绑扎搭接接头连接区段的长度为1.3Ll)纵向受拉钢筋搭接接头面积百

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
