《内外墙粉刷施工方案.docx》由会员分享,可在线阅读,更多相关《内外墙粉刷施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

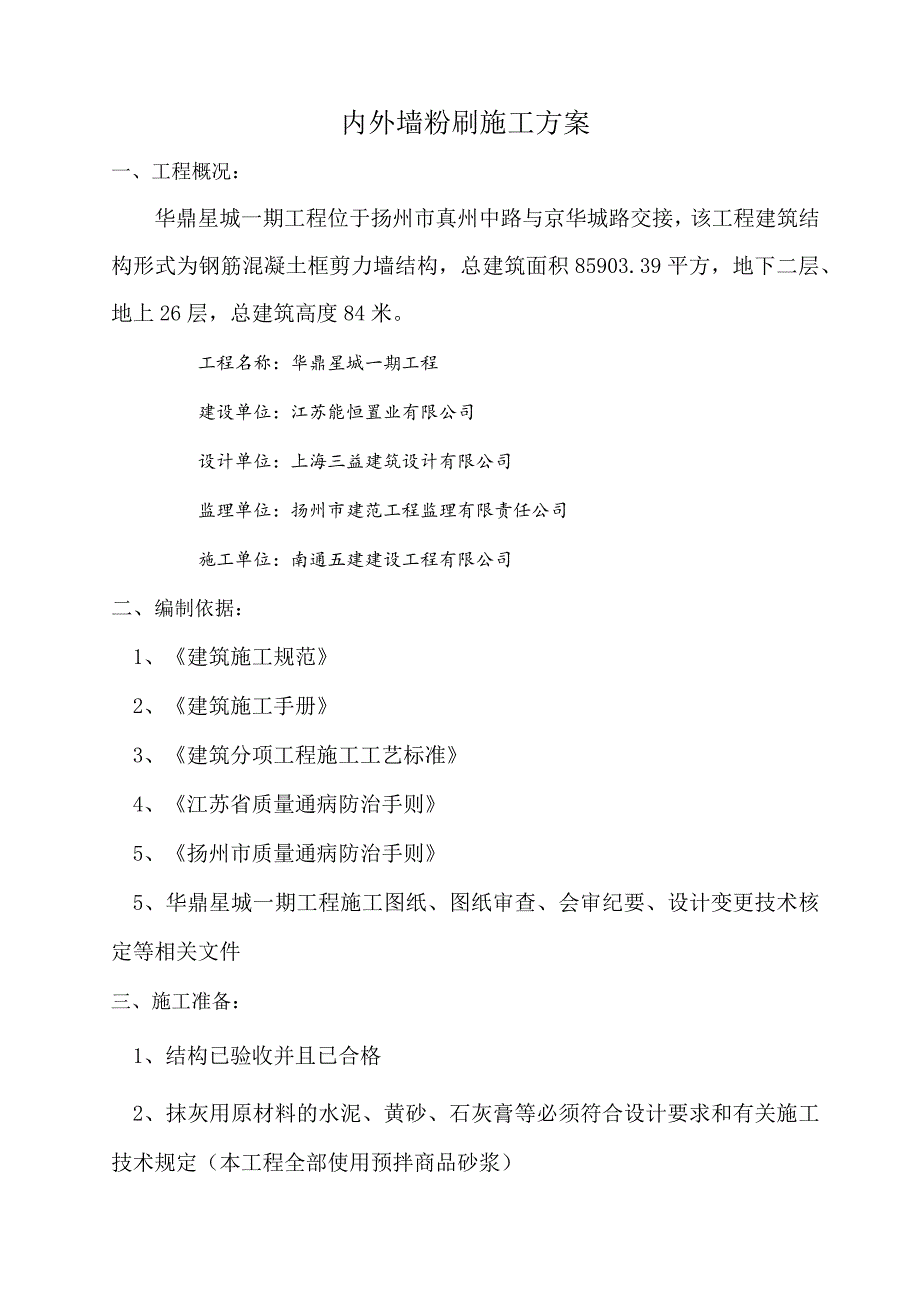

1、华鼎星城一期工程内外墙粉刷施工方案编制人:审核人:审批人:南通五建建设工程有限工程年月曰内外墙粉刷施工方案一、工程概况:华鼎星城一期工程位于扬州市真州中路与京华城路交接,该工程建筑结构形式为钢筋混凝土框剪力墙结构,总建筑面积85903.39平方,地下二层、地上26层,总建筑高度84米。工程名称:华鼎星城一期工程建设单位:江苏能恒置业有限公司设计单位:上海三益建筑设计有限公司监理单位:扬州市建范工程监理有限责任公司施工单位:南通五建建设工程有限公司二、编制依据:1、建筑施工规范2、建筑施工手册3、建筑分项工程施工工艺标准4、江苏省质量通病防治手则5、扬州市质量通病防治手则5、华鼎星城一期工程施工

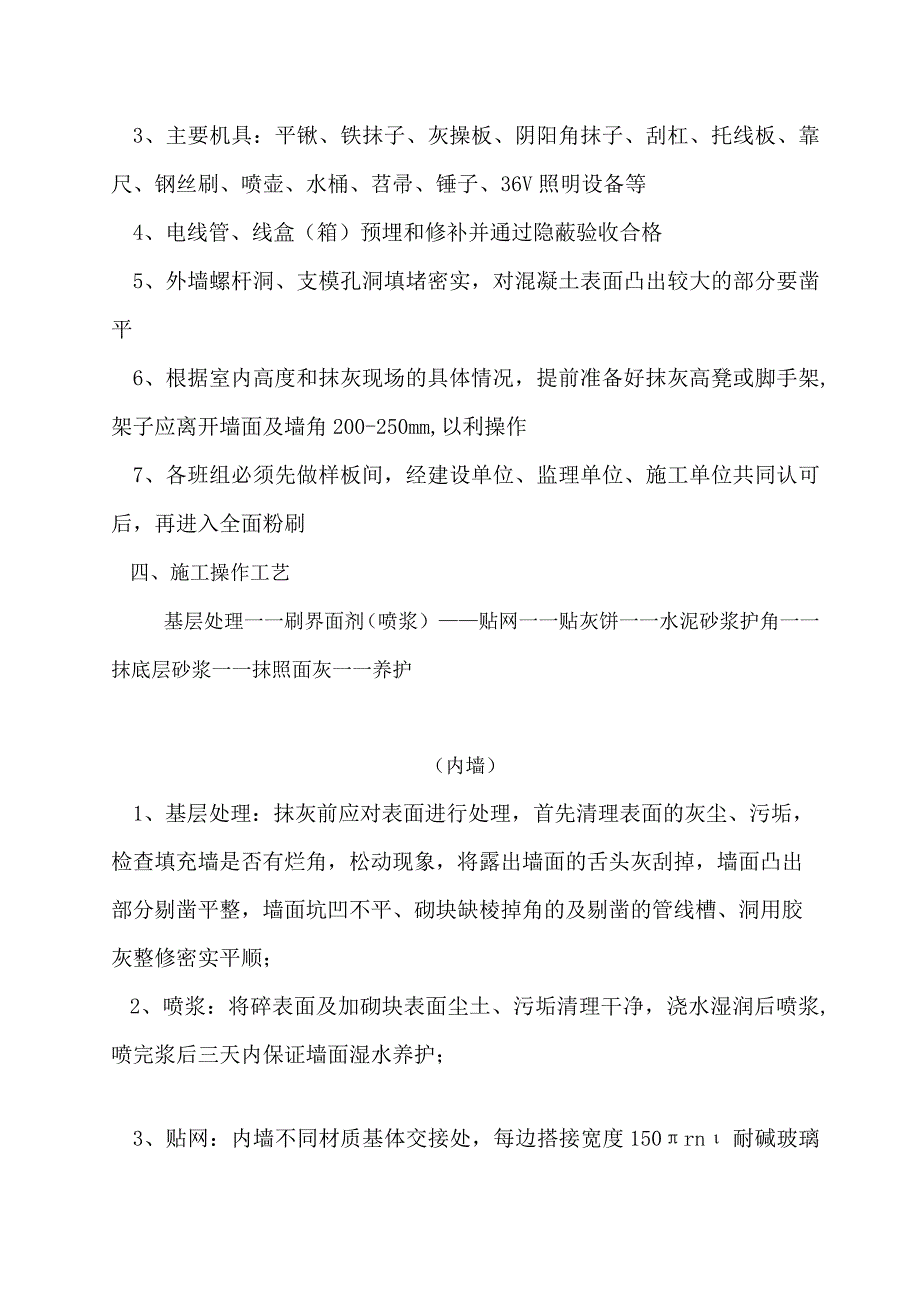

2、图纸、图纸审查、会审纪要、设计变更技术核定等相关文件三、施工准备:1、结构已验收并且已合格2、抹灰用原材料的水泥、黄砂、石灰膏等必须符合设计要求和有关施工技术规定(本工程全部使用预拌商品砂浆)3、主要机具:平锹、铁抹子、灰操板、阴阳角抹子、刮杠、托线板、靠尺、钢丝刷、喷壶、水桶、苕帚、锤子、36V照明设备等4、电线管、线盒(箱)预埋和修补并通过隐蔽验收合格5、外墙螺杆洞、支模孔洞填堵密实,对混凝土表面凸出较大的部分要凿平6、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200-250mm,以利操作7、各班组必须先做样板间,经建设单位、监理单位、施工单位共同认
3、可后,再进入全面粉刷四、施工操作工艺基层处理一一刷界面剂(喷浆)贴网一一贴灰饼一一水泥砂浆护角一一抹底层砂浆一一抹照面灰一一养护(内墙)1、基层处理:抹灰前应对表面进行处理,首先清理表面的灰尘、污垢,检查填充墙是否有烂角,松动现象,将露出墙面的舌头灰刮掉,墙面凸出部分剔凿平整,墙面坑凹不平、砌块缺棱掉角的及剔凿的管线槽、洞用胶灰整修密实平顺;2、喷浆:将碎表面及加砌块表面尘土、污垢清理干净,浇水湿润后喷浆,喷完浆后三天内保证墙面湿水养护;3、贴网:内墙不同材质基体交接处,每边搭接宽度150rn耐碱玻璃网布:刷107胶素水泥浆一遍(胶:水二1:4);在墙面粉刷的面层满铺耐碱玻璃网布,与内墙粉刷面
4、层随压随抹,注意整体墙面观感。(耐碱玻璃网布为160gm2);4、吊垂直、套方找规矩、贴饼:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋;5、水泥砂浆护角:抹灰前应在阴阳角处(上部)吊线,以1.5m左右相间做塌饼找方,作为粉阴阳角的“基准点”;阳角护角线必须粉成“燕尾形”,其厚度按粉刷要求定,宽度为5070Innb且小于60;6、底层抹灰:底层抹灰时用抹子贴紧墙面用力要均匀,使砂浆与墙面黏结牢固,先后抹上去的砂浆要衔接牢,铁抹子不宜在上多溜,用目测控制其平整度。抹灰应分层进行,每层抹灰间歇时间应待前一层抹灰层7-8成干后进行,切忌连续流水作业;7、面层抹灰:面层抹灰时先用铁抹子
5、抹灰,稍微高于灰饼厚度,再用刮尺刮平、找直,稍干后,用木抹子搓平,搓平时,如砂浆太干,可边洒水边槎平,最后用铁抹子垂直捋光,直至表面眼看毛,手摸光;8、预留门洞口尺寸成型:宽度一3Omm,高度按室内+100Omm线控制上标高一20mm;9、墙体粉刷结束后,注意浇水养护。(外墙)1、基层处理:抹灰前应对表面进行处理,首先清理表面的灰尘、污垢,检查填充墙是否有烂角,松动现象,将露出墙面的舌头灰刮掉,墙面凸出部分剔凿平整,墙面坑凹不平、砌块缺棱掉角的及剔凿的管线槽、洞用胶灰整修密实平顺;2、喷浆:将碎表面及加砌块表面尘土、污垢清理干净,浇水湿润后喷浆,喷完浆后三天内保证墙面湿水养护;3、贴网:外墙不
6、同材质基体交接处,每边搭接宽度15Omm镀锌钢丝网(0.7*12.7*12.7);4、吊垂直找规矩、贴饼:分别在四个大角处吊垂直,套方抹灰饼,并按灰饼充筋;5、底层抹灰:底层抹灰时用抹子贴紧墙面用力要均匀,使砂浆与墙面黏结牢固,先后抹上去的砂浆要衔接牢,铁抹子不宜在上多溜,用目测控制其平整度。抹灰应分层进行,每层抹灰间歇时间应待前一层抹灰层7-8成干后进行,切忌连续流水作业;6、面层抹灰:面层抹灰时先用铁抹子抹灰,稍微高于灰饼厚度,再用刮尺刮平、找直,稍干后,用木抹子搓平,搓平时,如砂浆太干,可边洒水边槎平刮糙;7、墙体粉刷结束后,注意浇水养护。五、技术要求0以下部位:(电梯井不粉刷)1 .碎
7、与填充墙基层喷浆处理;2 .不同材质基体交接处贴300宽的纤维网后,面层粉刷时满铺纤维与内墙粉刷面层随压随抹;3 .10厚RP15(1:3)水泥砂浆打底扫毛或划出纹道;4 .8厚RP15(1:3)水泥砂浆抹平压光。5 0以上套内、(除厨房、卫生房)房间、楼梯:(公共部位、电梯井不粉刷)1、碎与填充墙基层喷浆处理;2、不同材质基体交接处贴300宽的纤维网后,面层粉刷时满铺纤维与内墙粉刷面层随压随抹;3、12m厚的RP15(1:0.5:3)水泥石灰膏砂浆打底扫毛或划出纹道;4、8mm厚RP15(1:0.5:3)水泥石灰膏砂浆抹平压光;厨房1、碎与填充墙基层喷浆处理;2、不同材质基体交接处贴300宽
8、的纤维网后,面层粉刷时满铺纤维与内墙粉刷面层随压随抹;3、10厚的RP15(1:3)水泥砂浆打底扫毛或划出纹道;4、8厚RP15(1:3)水泥砂浆罩面,拉细毛;卫生间1、碎与填充墙基层喷浆处理;2、不同材质基体交接处贴300宽的纤维网后,面层粉刷时满铺纤维与内墙粉刷面层随压随抹;3、10厚的RP15(1:3)水泥砂浆打底扫毛或划出纹道;4、8厚RP15(1:3)水泥砂浆罩面,拉细毛。1、碎与墙体基层喷浆处理;2、不同材质基体交接处贴300宽的镀锌钢丝网;3、10厚的RP15(1:3)水泥砂浆打底扫毛或划出纹道;4、8厚RP20(1:2.5)水泥砂浆刮糙。六、踢脚线0以下踢脚线按楼面四周上翻15
9、0Inm高,基层墙体刷界面剂(喷浆)先用8厚RP15(1:3)水泥砂浆打底,再用6厚RP15(1:3)水泥砂浆压实抹光,接搓均匀平整。0以上(暗踢脚)套内、厨房、卫生间基层墙体刷界面剂。七、质量标准:1、喷浆后应及时洒水养护,使其凝固在光滑的基层表面,手掰不动为好;2、所有内外墙面抹灰应分二遍刮糙分遍成型,严禁一次粉刷成型;3、各抹灰层之间及抹灰层与基层之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷;4、粉刷控制尺寸必须控制粉刷厚度,最大不得超过3cm;5、各抹灰层在凝结前应防止快干、爆晒、水冲、振动,以保证灰层有足够的强度;6、表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直、方正、
10、清晰美观;7、护角表面光滑、平顺,门窗框与墙体缝隙填塞密实,表面平整,孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整;8、粉刷成型后必须浇水保养,确保粉刷砂浆强度;9、允许偏差:项次项目允许偏差检验方法1立面垂直3mm用2米托线板检查2表面平整3mm用2米靠尺及楔形塞尺检查3阴阳角垂直2mm用2米托线板检查4阴阳角方正2mm用20cm方尺及楔形塞尺检查八、成品保护:1、翻架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。2、各抹灰层在凝结前应防止快干、爆晒、水冲、振动,以保证灰层有足够的强度。3、要保护好地面、地漏,禁止在地面上拌灰和直接在地面上堆放砂浆。4、推小车或搬运东西时,要注意不要碰坏阳角和墙面。抹灰用的大杠和铁锹不要放在墙上,严禁蹬踩窗台板,防止损坏其棱角。九、安全文明施工:1、进入施工现场必须正确佩戴安全帽;2、洞口处要有可靠的防护措施,不准垂直作业;3、高处作业必须系戴安全带,正确佩戴安全帽;4、落地灰要随用随清,各楼层要保证整洁,无材料乱堆乱放现象;5、建筑垃圾经过筛后按指定地点分类堆放。十、环境保护要求:1、废料及时清理,分类运入建筑垃圾池中;2、楼层清理时先浇水,防治灰尘污染。南通五建华鼎星城项目部2012年10月15日
