厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx

上传人:p** 文档编号:470314 上传时间:2023-09-09 格式:DOCX 页数:96 大小:631.26KB
下载 相关 举报
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第1页
第1页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第2页
第2页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第3页
第3页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第4页
第4页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第5页
第5页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第6页
第6页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第7页
第7页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第8页
第8页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第9页
第9页 / 共96页
厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx_第10页
第10页 / 共96页
亲,该文档总共96页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx》由会员分享,可在线阅读,更多相关《厂房一等16项(工业厂房及附属设施-金发企业园项目)模板施工方案-精品.docx(96页珍藏版)》请在第壹文秘上搜索。

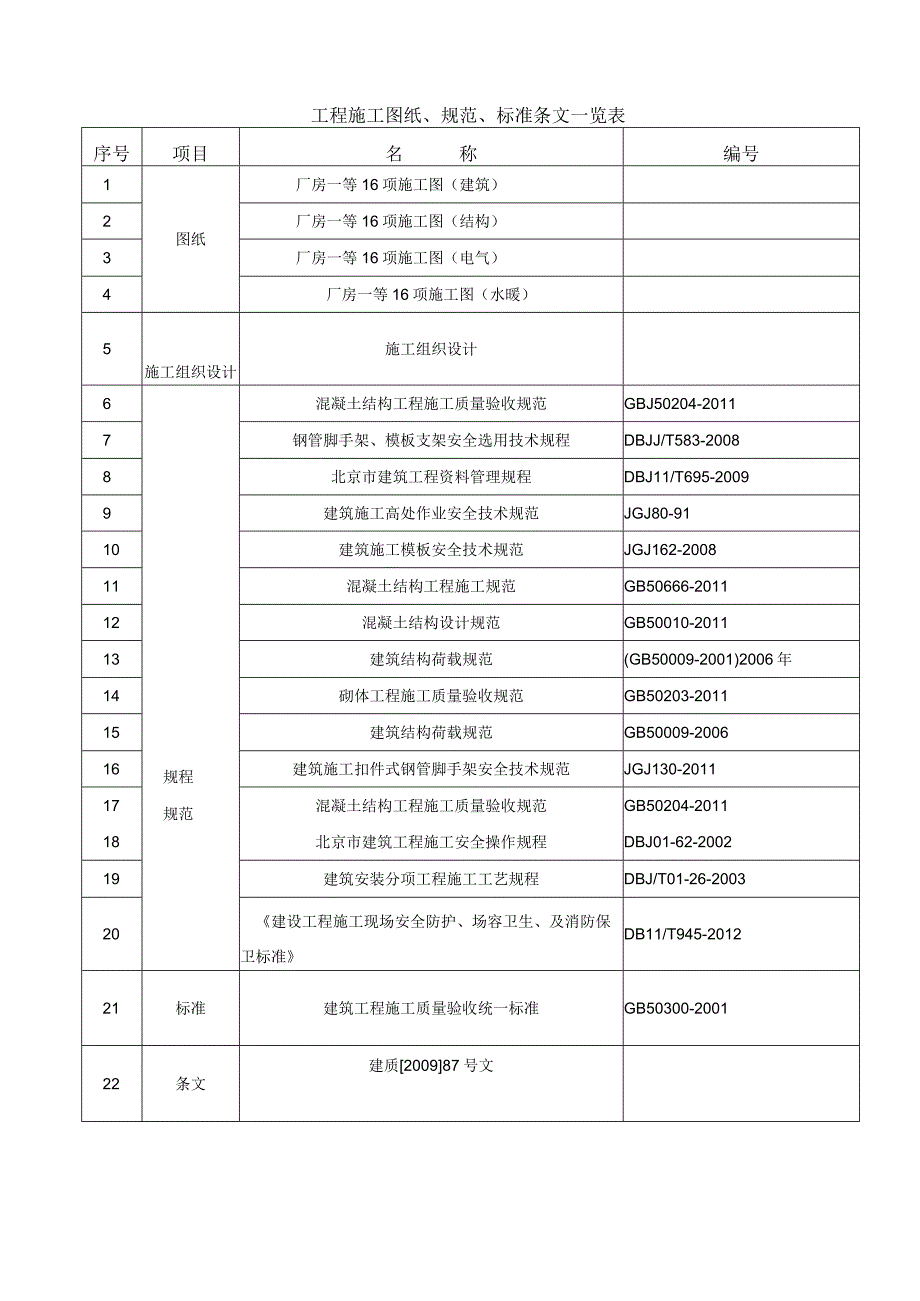

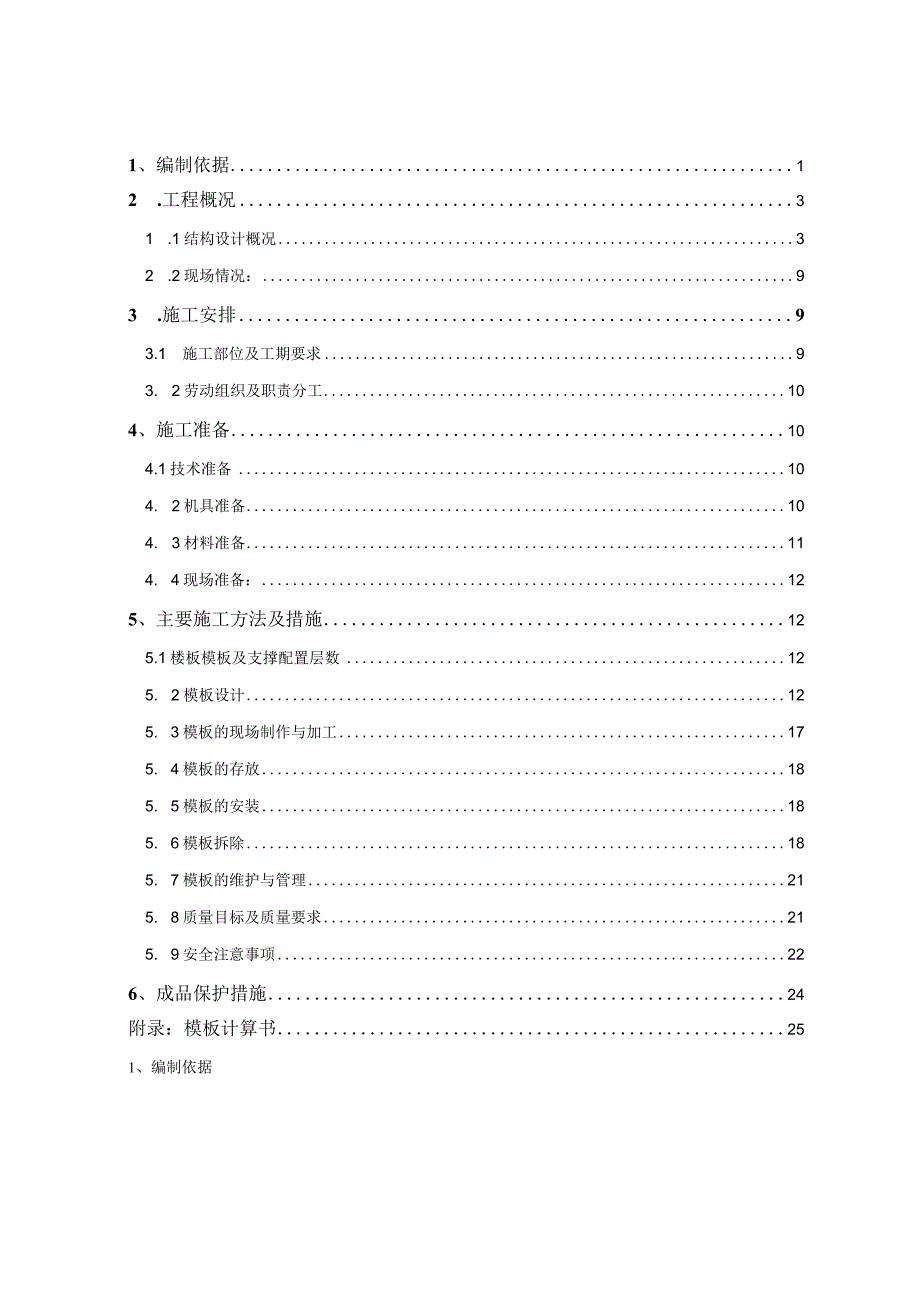

1、1、编制依据12 .工程概况31 .1结构设计概况32 .2现场情况:93 .施工安排93.1 施工部位及工期要求93. 2劳动组织及职责分工104、施工准备104.1技术准备104. 2机具准备104. 3材料准备114. 4现场准备:125、主要施工方法及措施125.1楼板模板及支撑配置层数125. 2模板设计125. 3模板的现场制作与加工175. 4模板的存放185. 5模板的安装185. 6模板拆除185. 7模板的维护与管理215. 8质量目标及质量要求215. 9安全注意事项226、成品保护措施24附录:模板计算书251、编制依据工程施工图纸、规范、标准条文一览表序号项目名称编号

2、1图纸厂房一等16项施工图(建筑)2厂房一等16项施工图(结构)3厂房一等16项施工图(电气)4厂房一等16项施工图(水暖)5施工组织设计施工组织设计6规程规范混凝土结构工程施工质量验收规范GBJ50204-20117钢管脚手架、模板支架安全选用技术规程DBJJ/T583-20088北京市建筑工程资料管理规程DBJ11/T695-20099建筑施工高处作业安全技术规范JGJ80-9110建筑施工模板安全技术规范JGJ162-200811混凝土结构工程施工规范GB50666-201112混凝土结构设计规范GB50010-201113建筑结构荷载规范(GB50009-2001)2006年14砌体工

3、程施工质量验收规范GB50203-201115建筑结构荷载规范GB50009-200616建筑施工扣件式钢管脚手架安全技术规范JGJ130-201117混凝土结构工程施工质量验收规范GB50204-201118北京市建筑工程施工安全操作规程DBJ01-62-200219建筑安装分项工程施工工艺规程DBJ/T01-26-200320建设工程施工现场安全防护、场容卫生、及消防保卫标准DB11/T945-201221标准建筑工程施工质量验收统一标准GB50300-200122条文建质200987号文23建设工程安全生产管理条例24危险性较大的分布分项工程安全管理办法规定,京建施(2009)841号文

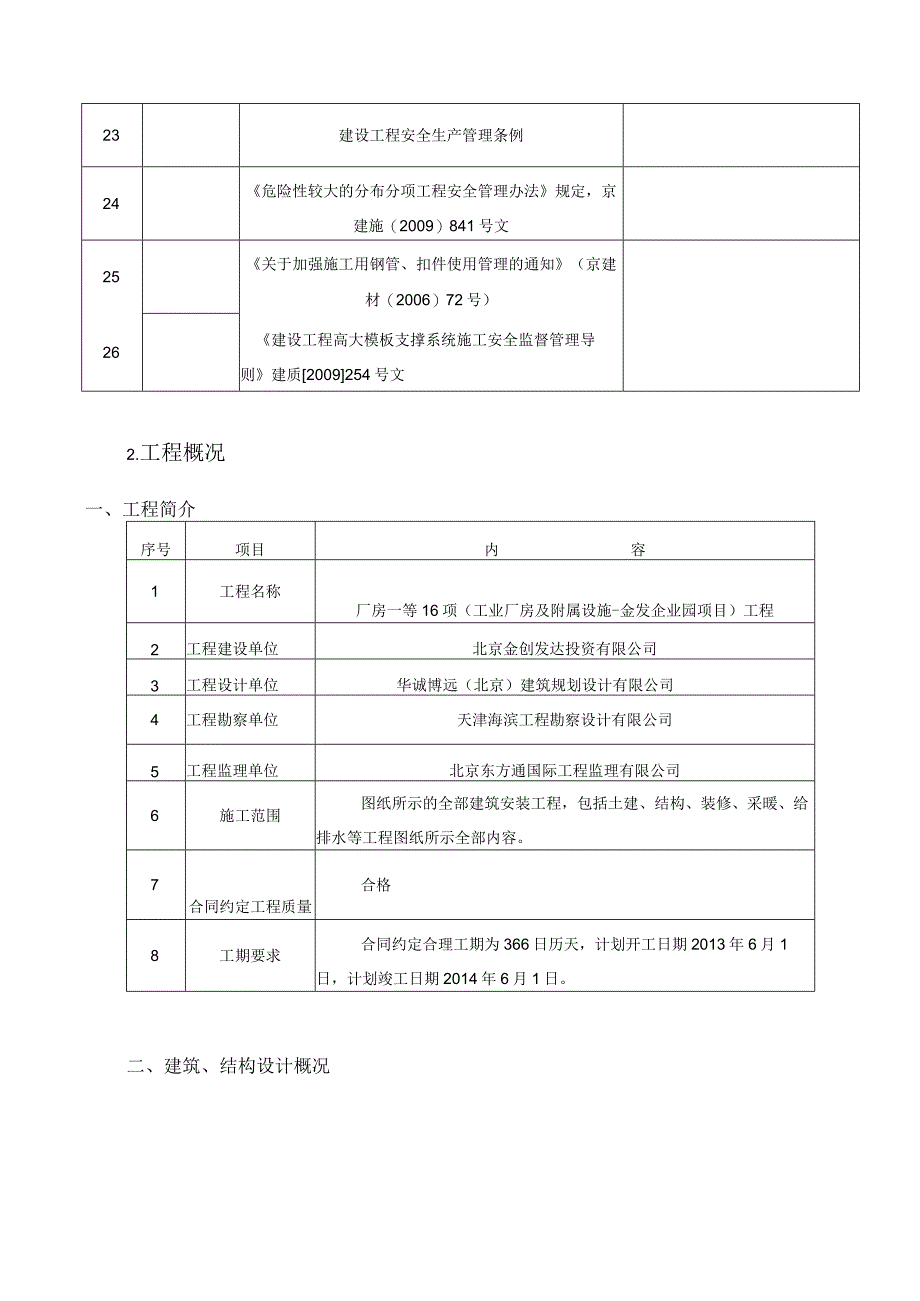

4、25关于加强施工用钢管、扣件使用管理的通知(京建材(2006)72号)26建设工程高大模板支撑系统施工安全监督管理导则建质2009254号文2.工程概况一、工程简介序号项目内容1工程名称厂房一等16项(工业厂房及附属设施-金发企业园项目)工程2工程建设单位北京金创发达投资有限公司3工程设计单位华诚博远(北京)建筑规划设计有限公司4工程勘察单位天津海滨工程勘察设计有限公司5工程监理单位北京东方通国际工程监理有限公司6施工范围图纸所示的全部建筑安装工程,包括土建、结构、装修、采暖、给排水等工程图纸所示全部内容。7合同约定工程质量合格8工期要求合同约定合理工期为366日历天,计划开工日期2013年6

5、月1日,计划竣工日期2014年6月1日。二、建筑、结构设计概况序号楼号0.000标向相当于设计层数建筑层身建筑檐高建筑面积地下地上1厂房一28.85-18地下3.9地上4.5/3.45/3.629.8511005.722厂房二28.853地上5.1/4.215.051690.593厂房三28.854地上4.2/3.920.452061.84厂房四28.854地上4.2/3.920.452062.155厂房五28.854地上4.2/3.920.452062.156厂房六28.854地上4.2/3.920.452061.87厂房七28.853地上4.2/3.916.551066.018厂房八28.

6、853地上4.2/3.916.551063.89厂房九28.853地上4.2/3.916.551063.810厂房十28.853地上4.2/3.916.551063.811厂房十一28.853地上4.2/3.916.551063.812厂房十二28.853地上4.2/3.916.551066.0113厂房十三28.853地上4.2/3.916.551063.814厂房十四28.853地上4.2/3.916.551063.815职工宿舍楼28.8582.8273137.2616地下车库-14.953107.9617合计35704.25序号项目内容1结构形式基础结构形式厂房二至十四条形基础。地下车

7、库、职工宿舍及厂房一:桩基、筏板基础主体结构形式厂房二至十四框架;职工宿舍剪力墙结构;厂房一框剪结构;地下车库框架结构屋盖结构形式全现浇钢筋碎地基承载力厂房二至十四地基承载力fa=120KPa;地下车库、厂房一及职工宿舍采用桩基2地下防水混凝土自防水P6抗渗碎材料防水3+4改性沥青防水卷材3抗震设防类别标准设防类地震分组第一组4抗震要求抗震设防烈度8度抗震等级二级,5结构断面尺寸防水板厚度300墙体厚度厂房:200职工宿舍:200、地下车库:350、400、300楼板厚度厂房二:110mm;厂房三至十四100mm;厂房一:180mm、100mm、地下车库:250职工宿舍1006柱截面尺寸厂房二

8、525X525、450X450厂房三至十四:500X500厂房一800X800、600X600地下车库600X6007梁截面尺寸厂房二:L:200X800、200X500;KL:300800300600;WKL:300X850300X600、厂房三至十四:KL:300X800、300X550;L:200X500;WKL:300X550厂房一:KL:400X800400X700、400550400X600;L:200X500、200X650、200X400、250X650、200450;WKL:400950、400X700、400X550、400X450、地下车库:承台梁:1200X1250.5

9、00X650、500X500;WKL:500X850、400X700、400800;L:400X700、350X650、250X500、250X400、8钢筋类别HPB300、HRB335、HRB4009钢筋连接接头形式机械连接,一级接头d218mm绑扎搭接d16mm基础垫层:C15;10混凝土强 度等级基础:厂房二至十四C30;厂房一、地下车库及职工宿舍C40;桩基C35、P8o梁板柱楼梯:厂房二至十四:C30;厂房一:一至四层梁板柱C40、楼梯C30;五至七层梁板柱C35、楼梯C30;八层梁板柱楼梯C30;地下车库:梁板柱C40;楼梯C30职工宿舍:一层梁板柱C35;楼梯C30;二层以上梁

10、板柱、楼梯C30;构造柱、圈梁、过梁C2011楼梯结构形式板式楼梯2.2现场情况:本工程地下筏型基础、条形基础、地梁、框架柱、梁、板、构造柱均采用木模板。模板加工场位于3#厂房、6#厂房北侧,4#厂房、5#厂房南侧。3.施工安排3.1 施工部位及工期要求施工部位及工期要求J间部lix开始时间结束时间备注年月日年月日基础垫层201362420137300.000以下20137312013910车库+0.000以上201381201311223.2 劳动组织及职责分工3.3 .1.项目管理负责人:杨廷琪、张庚、陈建国、3.3.2. 重庆圣华劳务管理负责人曾云飞、李天瞿、何洪坤、3.2.3工人数量及

11、分工劳动力配备一览表序号分工人数施工准备木料加工15模板拼装14基础工程模板运输、安装、拆除56模板清理、刷脱模剂13模内清理6主体工程模板安装、拆除88模板清理、刷脱模剂25模内清理124、施工准备4.1 技术准备4.1.1 熟悉审查图纸,根据施工组织设计、施工图纸要求计算模板配置数量,确定各部位模板施工方法,编制模板设计施工方案。4.1.2 1.2项目技术负责人及主管工长对施工班组做好岗前培训,明确模板加工、安装标准及要求。4.1.3 根据施工进度,主管工长提前制定模板加工计划。4.2 机具准备施工机械准备一览表序号名称型号数量进场时间1圆盘锯MJ-1062台2013.62手电钻2把201

12、3.63水准仪DZS312台2013.64斧子8把2013.65手裾15把2013.66如、4个2013.67水平尺2把2013.68扳手10把2013.64.3材料准备序号名称规格数量进场时间1多层板2440X1220X158600m22013.6陆续分批进场2木方50X1005000根2013.6陆续分批进场3木方100X1001800根2013.6陆续分批进场4.4 现场准备:1、按照施工组织设计总体部署要求,按现场平面布置要求搭设模板加工作业棚,安装并调试各项模板加工机械,并接通电源。2、平整并硬化模板堆放及作业区地面。3、按计划及时组织模板原材、成型模板及支撑系统进场,并在指定区域按规定要求码放到位,并应设置相应标识。4、自制模板加工成型后,要严格检查其强度、刚度及形状尺寸,不合格的模板应退回返修,直至符合要求,严禁不合格模板投入使用。5、模板安装就位前由专业工长做好技术交底工作。对模板的清理、安装就位,顶板模板的支、拆,施工缝的甩槎等的施工工艺、成品保护及安全等事项,要以书面形式向木工班长及工人交代清楚。6、所有模板的堆放距基槽边不小于2m,模板加工场放在堆放场旁边,模板加工机具放在加工棚内。7、在施工现场内设模板加工场地和模板堆放场,现场硬化的碎做出坡度,模板底部搭出

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
