《青岛市城市轨道交通工程标准化工地培育评价表及考核评价标准.docx》由会员分享,可在线阅读,更多相关《青岛市城市轨道交通工程标准化工地培育评价表及考核评价标准.docx(20页珍藏版)》请在第壹文秘上搜索。

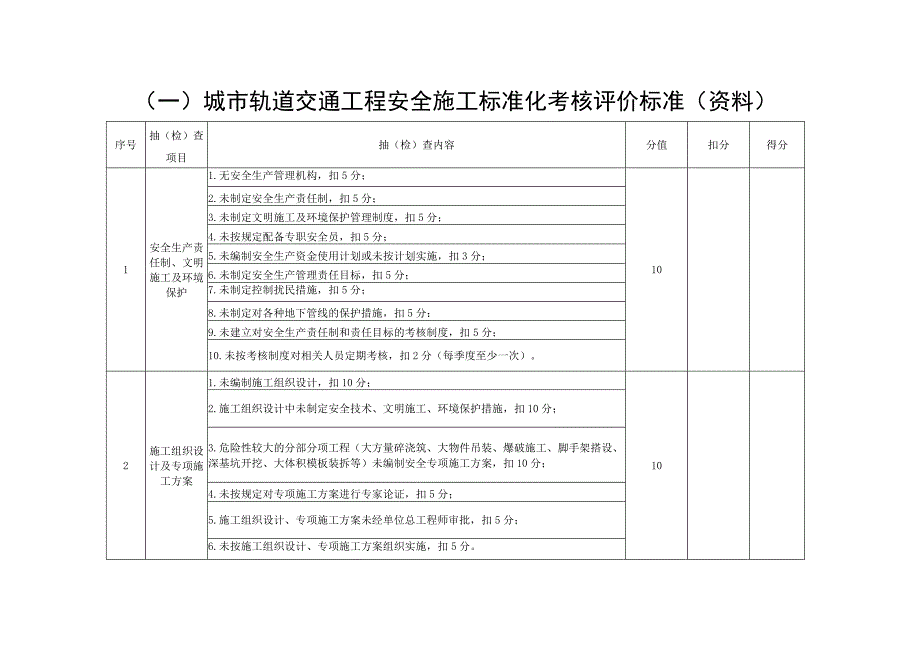

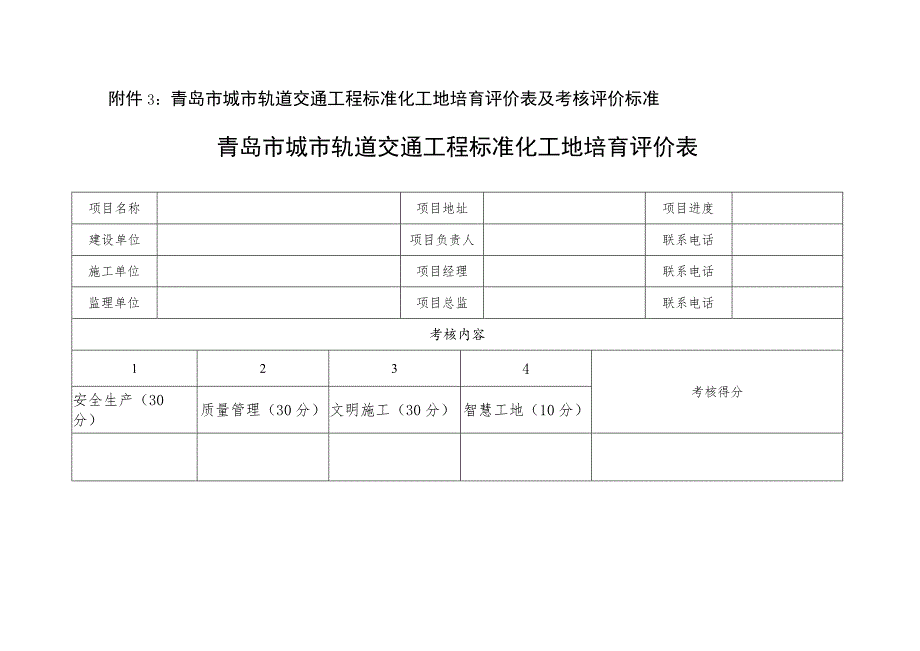

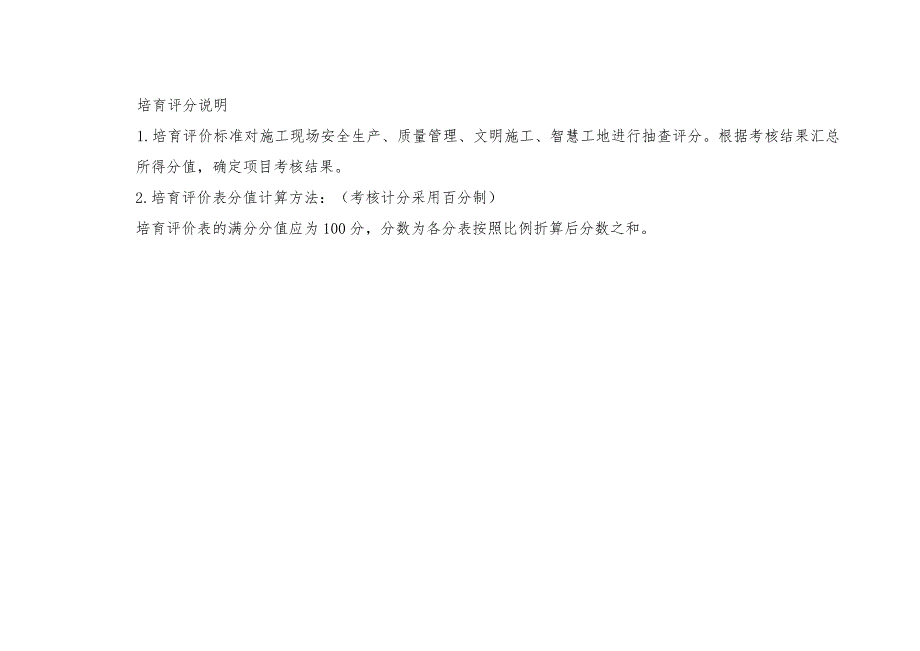

1、附件3:青岛市城市轨道交通工程标准化工地培育评价表及考核评价标准青岛市城市轨道交通工程标准化工地培育评价表项目名称项目地址项目进度建设单位项目负责人联系电话施工单位项目经理联系电话监理单位项目总监联系电话考核内容1234考核得分安全生产(30分)质量管理(30分)文明施工(30分)智慧工地(10分)培育评分说明1.培育评价标准对施工现场安全生产、质量管理、文明施工、智慧工地进行抽查评分。根据考核结果汇总所得分值,确定项目考核结果。2.培育评价表分值计算方法:(考核计分采用百分制)培育评价表的满分分值应为100分,分数为各分表按照比例折算后分数之和。(一)城市轨道交通工程安全施工标准化考核评价标
2、准(资料)序号抽(检)查项目抽(检)查内容分值扣分得分1安全生产责任制、文明施工及环境保护1.无安全生产管理机构,扣5分;102.未制定安全生产责任制,扣5分;3.未制定文明施工及环境保护管理制度,扣5分;4.未按规定配备专职安全员,扣5分;5.未编制安全生产资金使用计划或未按计划实施,扣3分;6.未制定安全生产管理责任目标,扣5分;7.未制定控制扰民措施,扣5分;8.未制定对各种地下管线的保护措施,扣5分:9.未建立对安全生产责任制和责任目标的考核制度,扣5分;10.未按考核制度对相关人员定期考核,扣2分(每季度至少一次)。2施工组织设计及专项施工方案1.未编制施工组织设计,扣10分;102
3、.施工组织设计中未制定安全技术、文明施工、环境保护措施,扣10分;3.危险性较大的分部分项工程(大方量碎浇筑、大物件吊装、爆破施工、脚手架搭设、深基坑开挖、大体积模板装拆等)未编制安全专项施工方案,扣10分;4.未按规定对专项施工方案进行专家论证,扣5分;5.施工组织设计、专项施工方案未经单位总工程师审批,扣5分;6.未按施工组织设计、专项施工方案组织实施,扣5分。3安全操作规程及安全技术交底1.无各工种安全技术操作规程,扣10分;102.未进行书面安全技术交底,扣10分;3.未按分部分项进行交底,扣5分;4.交底内容不全面或针对性不强,扣3分;5.交底未履行签字手续,扣4分。4安全检查L未建
4、立安全检查制度,扣10分;102.未有安全检查记录,扣5分(项目部应是日检);3.事故隐患的整改未做到定人、定时限、定措施,扣10分;4.未按期对重大事故隐患整改通知书所列项目整改和复查,扣10分。5安全教育1.未建立教育培训制度,扣10分;102.项目部未对新入厂人员进行安全教育培训和考核,扣5分;3.未明确具体安全教育培训内容,扣3分。6费用管理1.未建立安全文明施工措施费用管理制度或未编制安全文明施工措施费使用计划,扣2分;52.未按规定使用安全文明施工措施费,或未建立费用登记台账,扣5分。7危险源辨识与预防L未进行危险源辨识,扣15分;152.未对危险源的危险程度进行辨识,扣5分;3.
5、未针对危险源制定有效的预防措施,扣15分。8安全生产事故处理1.瞒报或迟报生产安全事故,扣10分;102.生产安全事故未按“四不放过”原则进行处理,扣10分;3.未给职工办理社会保险,扣5分;4.未给现场从事危险性较大作业人员办理意外伤害险,扣5分。9安全防护用品1.未制定安全防护用品使用计划,扣10分;102.未建立安全防护用品领用台账,扣5分;3.所购安全防护用品无生产及安全许可证明或标识,每项扣5分。10通报批评L受到市级及以上主管部门一次通报批评的,扣5分;102.受到市级及以上主管部门两次及以上通报批评的,扣10分。合计100说明:1.检查评分表满分100分;考核评分表中合计实得分数
6、计入培育评价表时需进行换算。(二)城市轨道交通工程安全施工标准化考核评价标准(现场)序号抽(检)查项目抽(检)查内容分值扣分得分1用电管理1.现场临电设置不符合规范强制性标准要求,扣5分;52.电箱无门、无锁、无防雨措施,每处扣1分;3.未按照要求在作业点、通道口设置照明或应急疏散照明,每处扣2分;4.接地电阻、绝缘电阻和漏电保护器测试记录未填写或填写不真实,扣2分;5.其他不符合要求的,扣1-5分。2脚手架及模板支撑1.未组织高大模板工程、脚手架工程等的验收即进行使用,扣5分;52.架体基础不平、不实,不符合规范及方案要求,扣4分;3.剪刀撑、扫地杆、安全网设置不符合规范及方案的要求,扣2分
7、;4.架体组装不牢或连接件紧固不符合要求,扣2分;5.脚手板未满铺或铺设不牢、不稳,扣2分;6.脚手板规格或材质不符合要求,扣2分;7.支拆模板未按安全技术交底进行,扣4分;8.其他不符合要求的,扣1-5分。3机械设备1.机械、机具等在进场前、安装完成后未组织检查验收,扣5分;52.机械设备、施工机具未定期进行检查、维修和保养,扣2分;3.机械设备未按要求设置安全防护设施,扣3分:4.机械设备操作人员未按要求持证上岗,每人扣1分;机械设备操作人员违反安全操作规程,扣3分;5.其他不符合要求的,扣1-5分。4起重吊装1.建筑起重机械(含架桥机)未办理安装(拆卸)、使用登记手续,扣5分;52.建筑
8、起重机械(含架桥机)使用前未组织验收,扣5分;3.作业人员(司机、信号司索)未持证上岗,未进行安全交底,扣5分;4.多台建筑起重机械作业未采取防碰撞措施,扣5分;5.未按照起重机械检查制度、维修保养制度开展检查、维修保养工作,扣3分;6.其他不符合要求的,扣1-5分。5防护设施1.危险部位未设置安全防护设施,扣5分;52.临边、洞口、接料平台等需防护的位置未正确设置防护措施、安全警示标志,扣2分;3.作业架未设工作平台及围栏防护,扣3分;4.作业架脚手板铺设不严、不牢,扣2分;5.未设置登高扶梯,扣3分;扶梯设置不符合要求,扣2分;6.其他不符合要求的,扣1-5分。6基坑施工降排水措施1.深基
9、坑降水时无防止临近建(构)筑物等工程周边环境沉降的措施,扣3分;52.未设置足够截面的排水沟,或未设置截水、封堵、防倒流等措施防止地表水冲刷基坑侧壁,扣2分;3.围护结构漏水(沙)或基坑底积水、涌水(沙),每处扣2分;4.其他不符合要求的,扣1-5分。上下通道L人员上下无专用通道,或通道在使用前未经验收,扣3分;32.设置的通道不符合要求,扣2分;3.其他不符合要求的,扣1-3分。基坑开挖1.挖土机作业时,作业半径范围内无警示或人员监护等防止其他人员进入的措施,扣1分;62.挖土机作业位置不牢、不安全,扣3分;3.未按方案规定的程序、方式挖土,存在超挖,扣3分;4.开挖面边坡不符合安全要求,扣
10、1分;5.施工机械碰撞、损伤支撑结构,每处扣1分;6.其他不符合要求的,扣卜6分。基坑支L基坑支护不及时,扣6分;6护2.钢支撑和腰梁架设(包括支撑连接、支撑与腰梁连接)、与围护结构连接(包括斜支撑设置防滑移装置、连接的密实性等),防钢支撑坠落措施、预加应力等违反设计或方案要求,每项扣2分;3.支护结构拆除或换撑不符合设计或方案要求(包括混凝土撑强度条件、拆撑换撑顺序、预加力卸载程序等),扣3分;4.其他不符合要求的,扣1-6分。7矿山法隧道施工超前支护1.未按设计及规范要求进行超前支护、加固或未对地下管线等工程周边环境进行保护,扣6分;62.大管棚(小导管)材质、规格、长度及花眼不符合要求,
11、扣2分;3.(管棚、超前小导管和开挖面)深孔注浆参数不符合设计要求,扣2分;4.注浆完成后浆液强度未达到规定要求就进行开挖,扣3分;5.其他不符合要求的,扣1-6分。开挖L开挖(爆破)未严格按照设计要求、专项方案要求进行,扣6分;62.作业面周围支护不牢固,或松动土石未及时清理,扣2分;3.爆破后不通风或通风时间少于15分钟,有人员进洞,扣1分;4.核心土留置,或台阶长度、导洞间距不符合要求,各扣1分;5.学子面暴露时间过长,或在长时间停工时未及时封闭,扣3分;6.其他不符合要求的,扣1-6分。初期支护1.支护不及时,扣5分;52.钢架、钢格栅、混凝土、锚杆等支护材料不符合设计要求,扣6分;3
12、.钢架间距不符合设计要求,扣4分;4.钢架未采用螺栓连接或连接(板)不符合要求,扣2分;5.钢架底部未垫实、连接筋间距、搭接长度及焊缝等不符合要求,扣2分:6.钢筋网片之间搭接长度不符合规范要求,且未和钢架牢固焊接,扣2分;7.支护变形、损坏,未及时修复,扣2分;8.未及时进行拱背回填注浆,扣2分;9.喷混凝土裂缝、脱落,钢筋、锚杆外露、漏喷,每项扣1分;10.支护表面凹凸不平,未达到设计和规范要求,扣2分;IL其他不符合要求的,扣6分。二次衬砌1.防水板作业现场未遵守用火规定或未按规定配备消防器材,扣2分;32.模板台车工作平台、扶手、栏杆、人行梯不符合安全要求,扣2分;3.模板台车移动时设
13、备、电线、管路未撤除或未加保护,无统一指挥,扣2分:4.模板台车堵头拆除无防护,扣1分;5.模板台车未设安全警示标志,扣1分;6.其他不符合要求的,扣1-3分。洞内运输1.竖井垂直运输,土斗或材料升降过程中,井下作业人员未撤离至安全地带,扣2分;22.洞内运输车辆制动失效、照明不符合要求、人料混载、超载、超宽、超高运输,扣2分;3.洞内道路积水、泥泞,扣1分;4.车辆启动前未检查、未鸣笛,扣0.5分;5.隧道道路周边物体侵界,扣1分;6.其他不符合要求的,扣0.5-2分。8盾构法施工机械设备1.吊装过程未严格执行吊装方案和安全操作规程,扣3分;42.安装调试完成后未组织现场验收,扣4分;3.经
14、维修后的盾构机,各系统(液压系统、集中润滑系统、电气系统、PLC系统、人闸、密封等)无测试或检测,并形成记录,扣2分;4.其他不符合要求的,扣1-4分。始发接收及解体1.未在学子面钻孔探测地质情况,扣3分;52.洞门未按设计要求制作洞圈和密封装置,扣3分;3.未对盾构机姿态进行复核,扣2分;4.盾构始发未对反力架和托架进行验算,扣5分;5.盾构始发、接收发生渗漏、涌水、涌沙无有效措施,扣5分;6.其他不符合要求的,扣1-5分。开仓与刀具更换1.未制订开仓操作规程,或作业人员违规操作,扣6分;62.压气作业人员无体检、未按规定配备劳动防护用品,扣6分;3.气压施工区域有易燃易爆物品,扣6分;4.压气作业使用明火无专项安全、消防措施,扣6分;5.压气作业未采取两种不同动力空压机保证不间断供气,扣6分;6.作业人员压气作业时间或加、减压不符合规定
