资料第三章施工定额.ppt

上传人:p** 文档编号:477951 上传时间:2023-09-15 格式:PPT 页数:42 大小:909KB
下载 相关 举报
资料第三章施工定额.ppt_第1页
第1页 / 共42页
资料第三章施工定额.ppt_第2页
第2页 / 共42页
资料第三章施工定额.ppt_第3页
第3页 / 共42页
资料第三章施工定额.ppt_第4页
第4页 / 共42页
资料第三章施工定额.ppt_第5页
第5页 / 共42页
资料第三章施工定额.ppt_第6页
第6页 / 共42页
资料第三章施工定额.ppt_第7页
第7页 / 共42页
资料第三章施工定额.ppt_第8页
第8页 / 共42页
资料第三章施工定额.ppt_第9页
第9页 / 共42页
资料第三章施工定额.ppt_第10页
第10页 / 共42页
亲,该文档总共42页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《资料第三章施工定额.ppt》由会员分享,可在线阅读,更多相关《资料第三章施工定额.ppt(42页珍藏版)》请在第壹文秘上搜索。

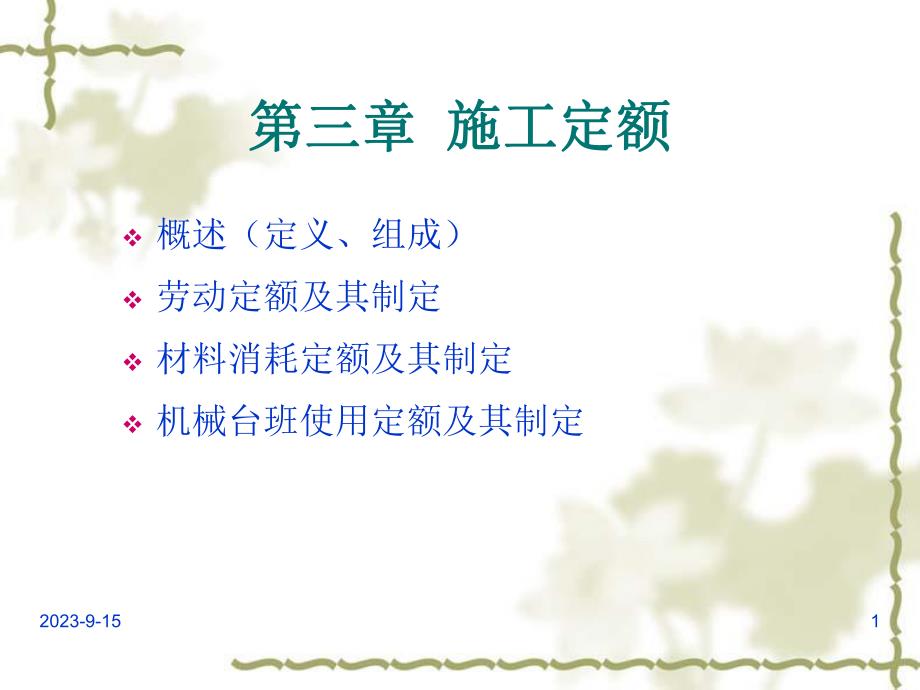

1、2023-9-151第三章第三章 施工定额施工定额v概述(定义、组成)v劳动定额及其制定v材料消耗定额及其制定v机械台班使用定额及其制定2023-9-152第一节 概述v一、施工定额的概念 建筑安装施工企业,以施工技术验收规范及安全操作规程为依据,在一定的施工技术和施工组织条件下,规定建筑安装工人或班组为完成单位合格建筑安装产品所消耗的人工、材料和机械台班的数量标准。2023-9-153二、施工定额的性质二、施工定额的性质v属于企业定额,是生产性定额v施工定额由劳动定额、材料消耗定额和施工机械台班消耗定额组成。2023-9-154四、施工定额的定额水平四、施工定额的定额水平v平均先进2023-

2、9-155五、施工定额的作用和用途v1、是工程量清单计价模式下企业确定本企业成本的基础性依据;v2、是企业计划管理的依据;v3、是组织和指挥施工生产的有效工具;v4、是计算工人劳动报酬的根据;v5、是企业激励工人的条件;v6、有利于推广先进的技术;v7、是编制施工预算,加强企业成本管理的基础。2023-9-156第二节 劳动定额及其制定一、劳动定额的概念一、劳动定额的概念v劳动定额也称人工定额,是在一定的生产(施工)组织和生产(施工)技术条件下,为完成单位合格产品所必需的劳动消耗量标准。2023-9-157二、劳动定额的分类二、劳动定额的分类v1 1、时间定额、时间定额v2 2、产量定额、产量

3、定额2023-9-1581 1、时间定额、时间定额v(1 1)概念:)概念:时间定额也称工时定额,是指在一定的生产(施工)时间定额也称工时定额,是指在一定的生产(施工)组织和生产(施工)技术条件下,生产单位合格产品或组织和生产(施工)技术条件下,生产单位合格产品或完成一定的工作任务的劳动时间消耗的限额。完成一定的工作任务的劳动时间消耗的限额。v(2 2)单位:)单位:工日工日(8h8h为一个工日),工时为一个工日),工时v(3 3)表达式:)表达式:每工日产量工日单位产品的时间定额1小组台班产量小组成员工日数的总和工日单位产品的时间定额2023-9-1592、产量定额v(1 1)概念:产量定额

4、概念:产量定额是指在一定的生产(施工)组是指在一定的生产(施工)组织和生产(施工)技术条件下,某工种和某一定技术织和生产(施工)技术条件下,某工种和某一定技术等级的施工班级和工人,在单位时间内应完成符合质等级的施工班级和工人,在单位时间内应完成符合质量标准的产品数量。量标准的产品数量。v(2 2)单位:)单位:以单位时间产品计量单位表示,如立方以单位时间产品计量单位表示,如立方米、平方米、吨、根等。米、平方米、吨、根等。v(3 3)表达式:)表达式:工日单位产品时间定额每工日产量1工日单位产品时间定额小组成员工日数的总和台班产量2023-9-15103 3、时间定额与产量定额的关系、时间定额与

5、产量定额的关系v(1)(1)互为倒数关系互为倒数关系l19951995年年1 1月月1 1日实施的日实施的全国建筑安装工程统一劳动定额全国建筑安装工程统一劳动定额规定,人工挖二类土方,时间定额为每立方米消耗规定,人工挖二类土方,时间定额为每立方米消耗0.1920.192工日,记作工日,记作0.1920.192工日工日/m/m3 3。挖。挖1m1m3 3的二类土,每工的二类土,每工的产量定额就是的产量定额就是1/0.192=5.2m1/0.192=5.2m3 3,记作,记作5.2m5.2m3 3/工日。工日。产量定额时间定额1时间定额产量定额12023-9-1511v(2)(2)两者的增减数值的

6、关系。两者的增减数值的关系。设产量定额为设产量定额为A A,时间定额为,时间定额为B B,产量定额增加的百分率为,产量定额增加的百分率为P PA A,时间定额的减少的百分率为,时间定额的减少的百分率为 P PB BBBAPPP12023-9-1512v(3)作用不同作用不同时间定额是单位产品的工日数,便于计算完成某一分部时间定额是单位产品的工日数,便于计算完成某一分部分项工程所需的总工日数,便于核算工资,便于编制施分项工程所需的总工日数,便于核算工资,便于编制施工进度计划和计算分项工期。工进度计划和计算分项工期。产量定额便于小组分配施工任务,考核工人的劳动效率产量定额便于小组分配施工任务,考核

7、工人的劳动效率和签发施工任务单。和签发施工任务单。2023-9-15134 4、单项工序定额与综合定额、单项工序定额与综合定额v根据定额规定的对象不同,劳动定额分为单项工序定根据定额规定的对象不同,劳动定额分为单项工序定额与综合定额。综合定额表示完成同一产品中的各单额与综合定额。综合定额表示完成同一产品中的各单项(工序或工种)定额的综合。项(工序或工种)定额的综合。综合时间定额综合产量定额12023-9-1514v例如:一砖厚混水内墙,塔式起重机作垂直和水平运输,例如:一砖厚混水内墙,塔式起重机作垂直和水平运输,每立方米砌体的综合时间是多少呢?每立方米砌体的综合时间是多少呢?它是由砌砖(它是由

8、砌砖(0.4580.458)、运输()、运输(0.4180.418)、调制砂浆)、调制砂浆(0.0960.096)三个工序的组成,则其综合时间定额为:)三个工序的组成,则其综合时间定额为:0.458+0.418+0.096=0.9720.458+0.418+0.096=0.972(工日)(工日)其综合产量定额为:1/0.972=1.03(m3)2023-9-15152023-9-1516三、劳动定额的作用劳动定额的作用v1劳动定额是建筑施工企业内部组织生产,编制施工劳动定额是建筑施工企业内部组织生产,编制施工作业计划和施工组织设计(或方案)的依据;作业计划和施工组织设计(或方案)的依据;v2劳

9、动定额是提高劳动生产率,贯彻按劳分配,签发劳动定额是提高劳动生产率,贯彻按劳分配,签发施工任务书,计算超额奖或计件工资的依据。施工任务书,计算超额奖或计件工资的依据。v3劳动定额是施工企业实行内部经济核算,考核工效劳动定额是施工企业实行内部经济核算,考核工效或实行定额承包计算人工的依据。或实行定额承包计算人工的依据。v4 劳动额定是施工企业编制计算定员的依据。劳动额定是施工企业编制计算定员的依据。2023-9-1517四、制定劳动定额的基本原则v1、定额水平要平均先进正确处理数量与质量的关系;合理确定劳动组织;明确劳动手段和劳动对象。v2、定额结构形式要简明适用项目划分合理;定额布距大小要适当

10、;定额的文字要通俗易懂,计算简便,易于掌握2023-9-1518五、制定劳动定额的主要依据v国家的经济政策和劳动制度v技术资料 包括:规范类 技术测定和统计资料类2023-9-1519六、制定劳动定额的方法制定劳动定额的方法v经验估工法v统计分析法 v技术测定法 v比较类推法2023-9-1520v1、经验估工法:、经验估工法:v(1)人员:人员:定额员、工程技术员、有经验的老工定额员、工程技术员、有经验的老工人人v(2)优点:优点:操作简单,速度快操作简单,速度快v(3)缺点:缺点:受主观因素和局限性的影响,使用定受主观因素和局限性的影响,使用定额出现偏差。额出现偏差。v(4)适用适用:企业

11、内部作某些局部项目的补充定额。:企业内部作某些局部项目的补充定额。v(5)计算)计算 2023-9-1521v5 计算计算 将估计出的时间分为三个级别:先进的(最乐观估计)将估计出的时间分为三个级别:先进的(最乐观估计)为为a a,一般的(最大的可能)为,一般的(最大的可能)为m,m,保守的(悲观估计)保守的(悲观估计)为为b b,从而求出平均值:从而求出平均值:根据正态分布的公式,调整后工时定额为:根据正态分布的公式,调整后工时定额为:64bmat6ba 均方差:tt2023-9-1522例例3-13-1:已知完成某项任务的先进工时消耗:已知完成某项任务的先进工时消耗6h6h,保守的工时消耗

12、为,保守的工时消耗为14h14h,一般的工时消耗为一般的工时消耗为7h7h,问:,问:(1)(1)如果要求在如果要求在9.3h9.3h内完成,其完成任内完成,其完成任务的可能性有多少?务的可能性有多少?(2)(2)要使完成任务的可能性达到要使完成任务的可能性达到90%,90%,则下达的则下达的工时定额应为多少?工时定额应为多少?解:(1 1)a=6,b=14,m=7a=6,b=14,m=7,t=9.3t=9.3 由由 ,查表可得查表可得 ,即在给定工时消耗为即在给定工时消耗为9.3h9.3h时,完成任务的可能性有时,完成任务的可能性有84%84%。(2 2)由)由 ,查表得查表得 ,则工时定额

13、为:,则工时定额为:即当要求完成任务的可能性为即当要求完成任务的可能性为90%90%时,下达的工时定额时,下达的工时定额应为应为9.7h9.7h。hbmat86147466413.183.9tt1 84.0P 9.0P3.1htt7.93.13.18hba3.1614662023-9-15232023-9-15242、统计分析法:统计分析法:是把过去施工中同类工程不工同类产品的工时消耗的统计资料,与当前生产技术组织条件的变化因素结合起来进行分析研究以制定定额的方法。v其步骤:va剔除不合理数据;vb计 算 平 均 数:或 vc计算平均先进值;用 表示小于全数平均值的各个数值的平均值用 表示全数

14、平均值用 表示二次平均后的平均先进值对于产量定额:用 表示大于全数平均值的各个数值的平均值用 表示全数平均值用 表示二次平均后的平均先进值ntntttttniin1321ftft120ntttntt0t20kpPpkpp0p2023-9-1525v例例3-23-2:已知由统计得来的工时消耗数据资料为40、60、70、70、70、60、50、50、60、60,试用二次平均法计算其平均先进值。解:1 求第一次平均值:或2求平均先进值:此52.84可作为这一组统计资料整理优化后的数值,可作为确定定额的依据。5959010160605050607070706040101t595901017036045

15、0240134211t67.463505040nt84.52267.465920nttt2023-9-1526思考题思考题v有工时消耗统计数组:30、40、70、50、70、70、40、50、40、50、90。试求平均先进值。2023-9-1527v3 3、技术测定法、技术测定法 技术测定法是根据先进合理的技术条件和组织条技术测定法是根据先进合理的技术条件和组织条件,对施工过程各工序工作时间的各个组成部分,件,对施工过程各工序工作时间的各个组成部分,进行工作日写实、观察测时,分别测定各工序的工进行工作日写实、观察测时,分别测定各工序的工时消耗,然后通过测定的资料进行分析计算并参考时消耗,然后通

16、过测定的资料进行分析计算并参考以往数据确定。这是一种典型的调查的工作方法。以往数据确定。这是一种典型的调查的工作方法。通过测定可以获得制定定额的工作时间所消耗的全通过测定可以获得制定定额的工作时间所消耗的全部资料,有比较充分的依据,准确程度较高,是一部资料,有比较充分的依据,准确程度较高,是一种比较科学的方法。种比较科学的方法。2023-9-1528时间定额是在拟定基本工作时间、辅助工作时间、不可避免中断时间、时间定额是在拟定基本工作时间、辅助工作时间、不可避免中断时间、准备与结束的工作时间以及休息时间的基础上制定的。准备与结束的工作时间以及休息时间的基础上制定的。(1 1)拟定基本工作时间)拟定基本工作时间(2 2)拟定辅助工作和准备与结束工作时间)拟定辅助工作和准备与结束工作时间(3 3)拟定不可避免的中断时间)拟定不可避免的中断时间(4 4)拟定休息时间)拟定休息时间(5 5)拟定时间定额)拟定时间定额分比其他各项时间所占的百作业时间定额时间12023-9-1529辅助和准备与结束工作时间占工作班时间比重辅助和准备与结束工作时间占工作班时间比重序号序号工种名称工种名称工作班内的时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
