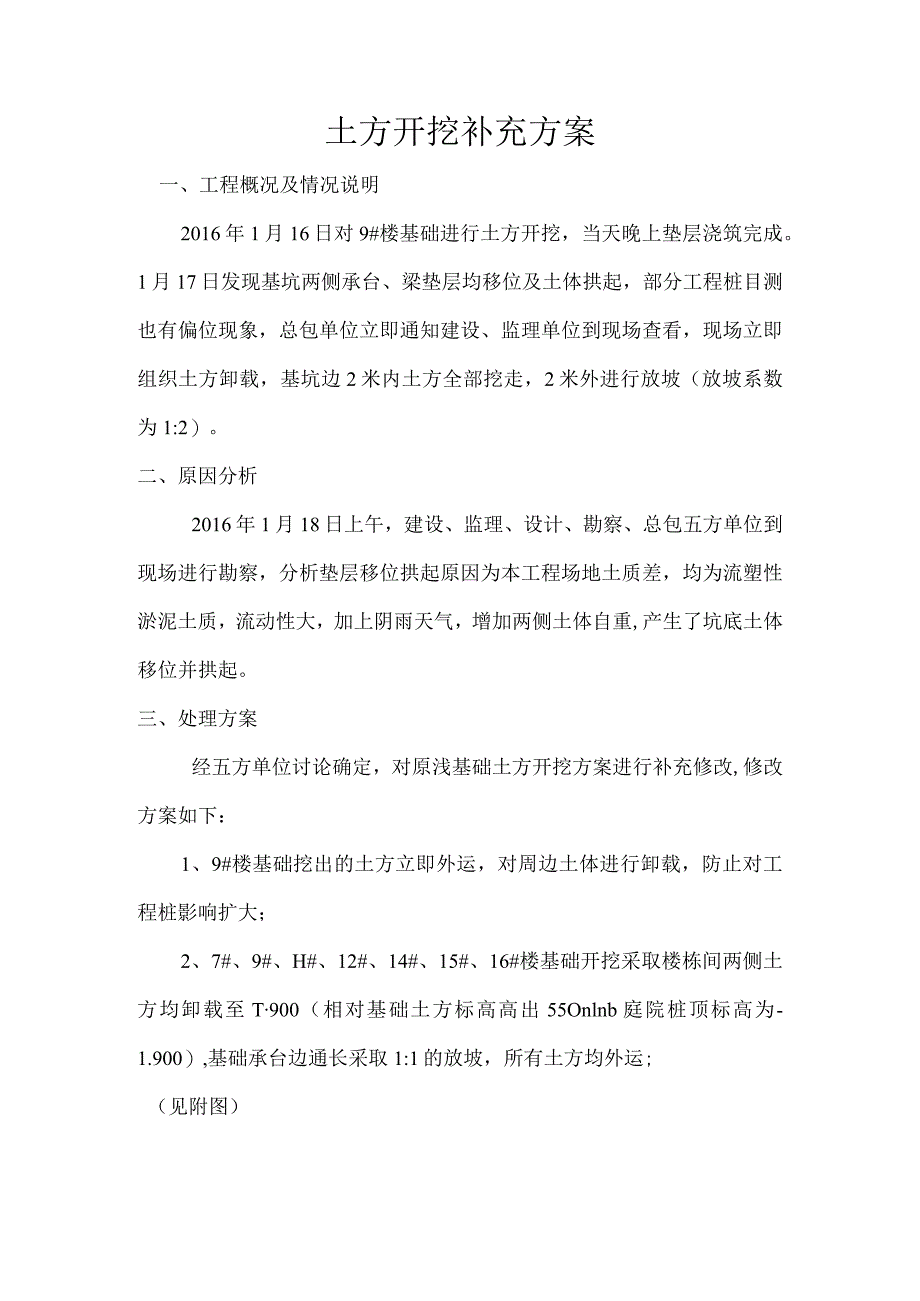

1、土方开挖补充方案一、工程概况及情况说明2016年1月16日对9#楼基础进行土方开挖,当天晚上垫层浇筑完成。1月17日发现基坑两侧承台、梁垫层均移位及土体拱起,部分工程桩目测也有偏位现象,总包单位立即通知建设、监理单位到现场查看,现场立即组织土方卸载,基坑边2米内土方全部挖走,2米外进行放坡(放坡系数为1:2)。二、原因分析2016年1月18日上午,建设、监理、设计、勘察、总包五方单位到现场进行勘察,分析垫层移位拱起原因为本工程场地土质差,均为流塑性淤泥土质,流动性大,加上阴雨天气,增加两侧土体自重,产生了坑底土体移位并拱起。三、处理方案经五方单位讨论确定,对原浅基础土方开挖方案进行补充修改,修

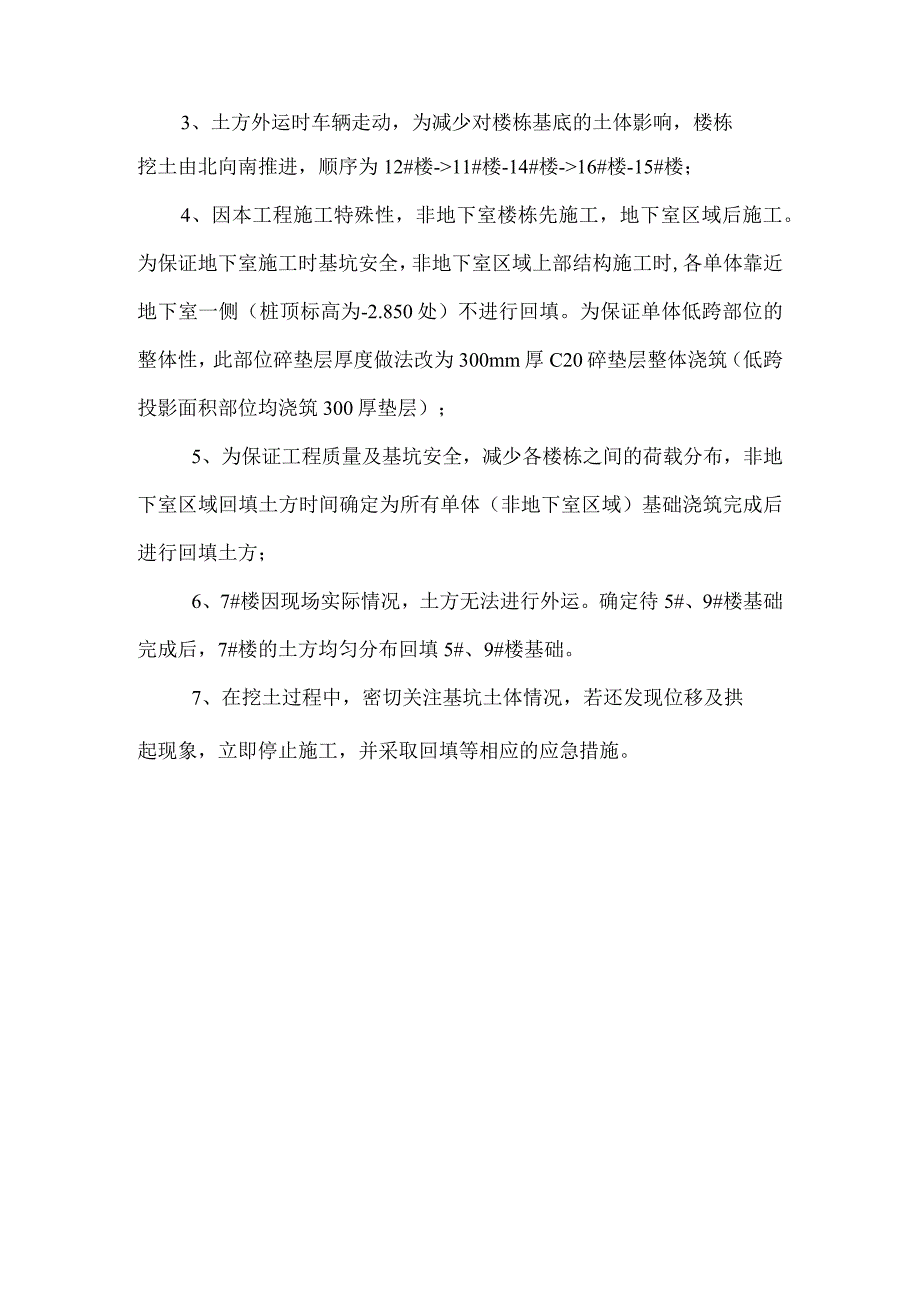

2、改方案如下:1、9#楼基础挖出的土方立即外运,对周边土体进行卸载,防止对工程桩影响扩大;2、7#、9#、H#、12#、14#、15#、16#楼基础开挖采取楼栋间两侧土方均卸载至T900(相对基础土方标高高出55Onlnb庭院桩顶标高为-1.900),基础承台边通长采取1:1的放坡,所有土方均外运;(见附图)3、土方外运时车辆走动,为减少对楼栋基底的土体影响,楼栋挖土由北向南推进,顺序为12#楼-11#楼-14#楼-16#楼-15#楼;4、因本工程施工特殊性,非地下室楼栋先施工,地下室区域后施工。为保证地下室施工时基坑安全,非地下室区域上部结构施工时,各单体靠近地下室一侧(桩顶标高为-2.850处)不进行回填。为保证单体低跨部位的整体性,此部位碎垫层厚度做法改为300mm厚C20碎垫层整体浇筑(低跨投影面积部位均浇筑300厚垫层);5、为保证工程质量及基坑安全,减少各楼栋之间的荷载分布,非地下室区域回填土方时间确定为所有单体(非地下室区域)基础浇筑完成后进行回填土方;6、7#楼因现场实际情况,土方无法进行外运。确定待5#、9#楼基础完成后,7#楼的土方均匀分布回填5#、9#楼基础。7、在挖土过程中,密切关注基坑土体情况,若还发现位移及拱起现象,立即停止施工,并采取回填等相应的应急措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
