吊顶施工工艺及施工方案.docx

上传人:p** 文档编号:481824 上传时间:2023-09-18 格式:DOCX 页数:4 大小:17.30KB
下载 相关 举报
吊顶施工工艺及施工方案.docx_第1页
第1页 / 共4页
吊顶施工工艺及施工方案.docx_第2页
第2页 / 共4页
吊顶施工工艺及施工方案.docx_第3页
第3页 / 共4页
吊顶施工工艺及施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《吊顶施工工艺及施工方案.docx》由会员分享,可在线阅读,更多相关《吊顶施工工艺及施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

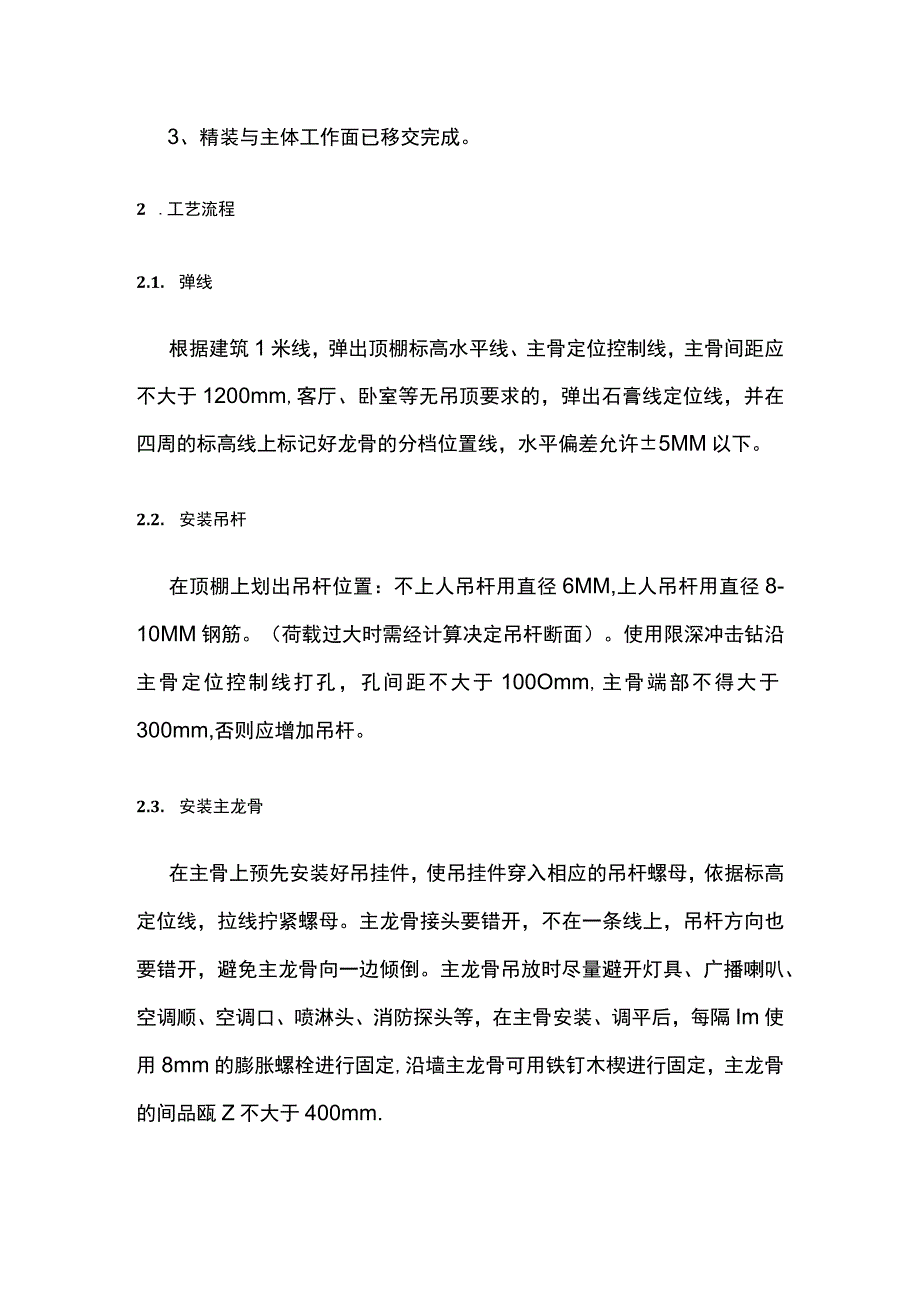

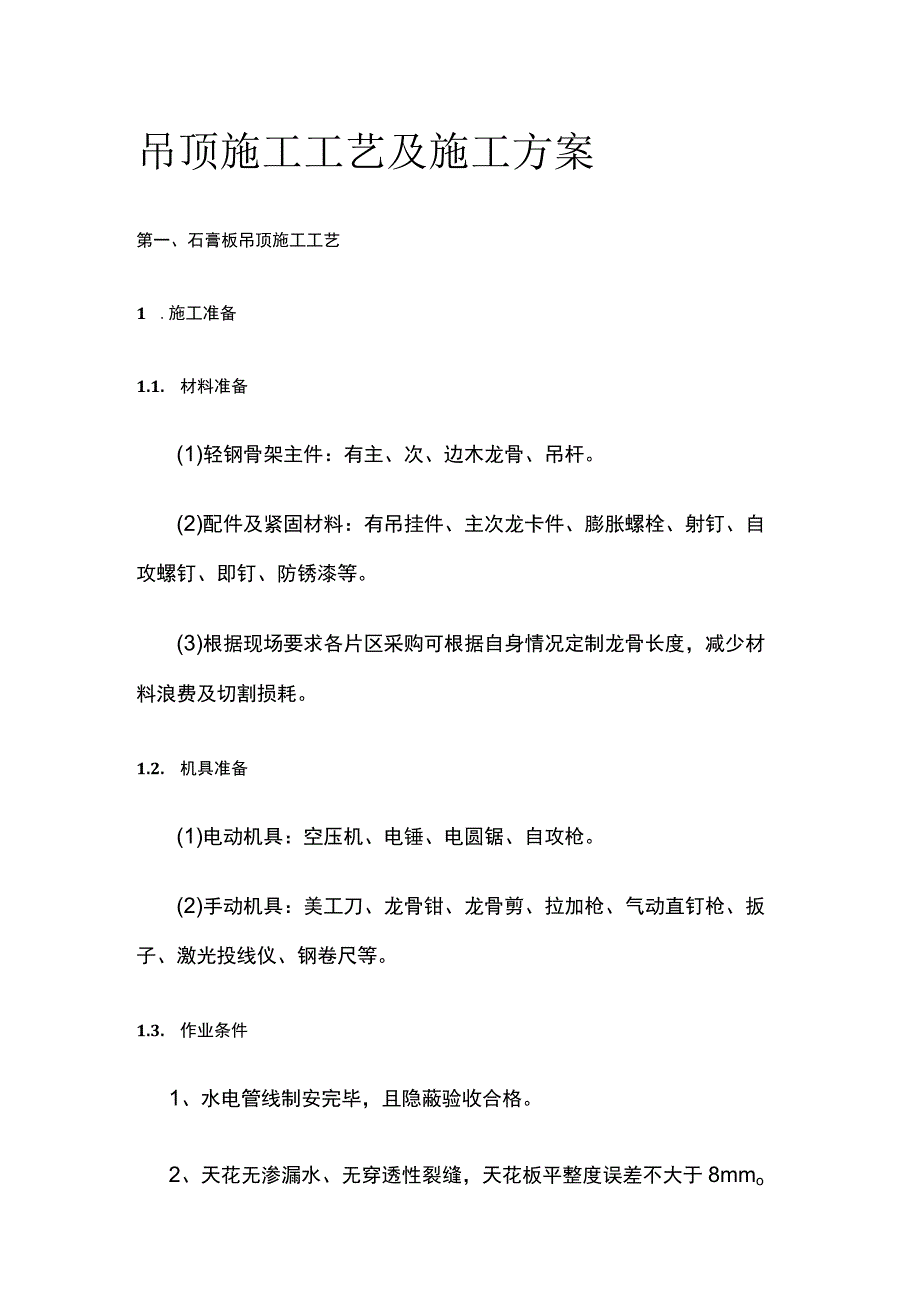

1、吊顶施工工艺及施工方案第一、石膏板吊顶施工工艺1 .施工准备1.1. 材料准备(1)轻钢骨架主件:有主、次、边木龙骨、吊杆。(2)配件及紧固材料:有吊挂件、主次龙卡件、膨胀螺栓、射钉、自攻螺钉、即钉、防锈漆等。(3)根据现场要求各片区采购可根据自身情况定制龙骨长度,减少材料浪费及切割损耗。1.2. 机具准备(1)电动机具:空压机、电锤、电圆锯、自攻枪。(2)手动机具:美工刀、龙骨钳、龙骨剪、拉加枪、气动直钉枪、扳子、激光投线仪、钢卷尺等。1.3. 作业条件1、水电管线制安完毕,且隐蔽验收合格。2、天花无渗漏水、无穿透性裂缝,天花板平整度误差不大于8mmo3、精装与主体工作面已移交完成。2 .工

2、艺流程2.1. 弹线根据建筑1米线,弹出顶棚标高水平线、主骨定位控制线,主骨间距应不大于1200mm,客厅、卧室等无吊顶要求的,弹出石膏线定位线,并在四周的标高线上标记好龙骨的分档位置线,水平偏差允许5MM以下。2.2. 安装吊杆在顶棚上划出吊杆位置:不上人吊杆用直径6MM,上人吊杆用直径8-10MM钢筋。(荷载过大时需经计算决定吊杆断面)。使用限深冲击钻沿主骨定位控制线打孔,孔间距不大于100Omm,主骨端部不得大于300mm,否则应增加吊杆。2.3. 安装主龙骨在主骨上预先安装好吊挂件,使吊挂件穿入相应的吊杆螺母,依据标高定位线,拉线拧紧螺母。主龙骨接头要错开,不在一条线上,吊杆方向也要错

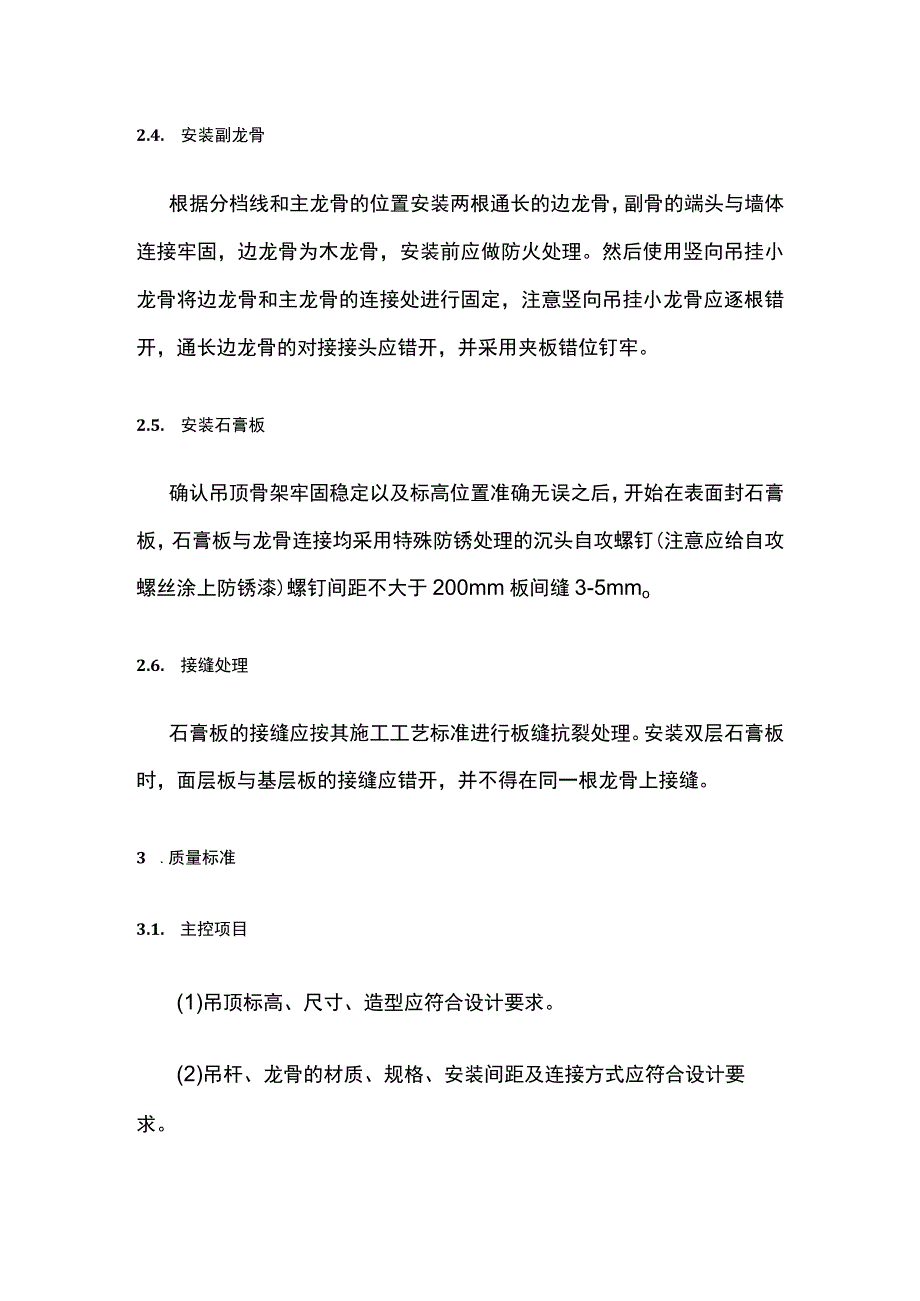

3、开,避免主龙骨向一边倾倒。主龙骨吊放时尽量避开灯具、广播喇叭、空调顺、空调口、喷淋头、消防探头等,在主骨安装、调平后,每隔Im使用8mm的膨胀螺栓进行固定,沿墙主龙骨可用铁钉木楔进行固定,主龙骨的间品瓯Z不大于400mm.2.4. 安装副龙骨根据分档线和主龙骨的位置安装两根通长的边龙骨,副骨的端头与墙体连接牢固,边龙骨为木龙骨,安装前应做防火处理。然后使用竖向吊挂小龙骨将边龙骨和主龙骨的连接处进行固定,注意竖向吊挂小龙骨应逐根错开,通长边龙骨的对接接头应错开,并采用夹板错位钉牢。2.5. 安装石膏板确认吊顶骨架牢固稳定以及标高位置准确无误之后,开始在表面封石膏板,石膏板与龙骨连接均采用特殊防锈

4、处理的沉头自攻螺钉(注意应给自攻螺丝涂上防锈漆)螺钉间距不大于200mm板间缝3-5mmo2.6. 接缝处理石膏板的接缝应按其施工工艺标准进行板缝抗裂处理。安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。3 .质量标准3.1. 主控项目(1)吊顶标高、尺寸、造型应符合设计要求。(2)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。(3)石膏板表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。(4)板上的灯具、烟感器、喷淋头、等设备的位置应合理、美观,与石膏板的交接应吻合、严密。(5)石膏板接缝形式符合设计要求,拉绛和压条宽窄一致、平直、整齐、接缝严密。(6)对吊顶用的木龙骨进行筛选。对木龙骨进行防火处理,把木材放在防火涂料曹内浸渍。3.2. 允许偏差项目(1)面板表面平整度允许偏差3(mm),检验方法:用2m靠尺检查(2)面板接缝直线度允许偏差3(mm),检验方法:拉5m线检查(3)面板接缝高低差允许偏差1(mm),检验方法:用直尺和塞尺检查。4 .成品保护4.:L隐蔽验收合格,封板会签工作完成。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
