土方开挖工程施工方案.docx

上传人:p** 文档编号:481894 上传时间:2023-09-18 格式:DOCX 页数:3 大小:16.79KB
下载 相关 举报
土方开挖工程施工方案.docx_第1页
第1页 / 共3页
土方开挖工程施工方案.docx_第2页
第2页 / 共3页
土方开挖工程施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方开挖工程施工方案.docx》由会员分享,可在线阅读,更多相关《土方开挖工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

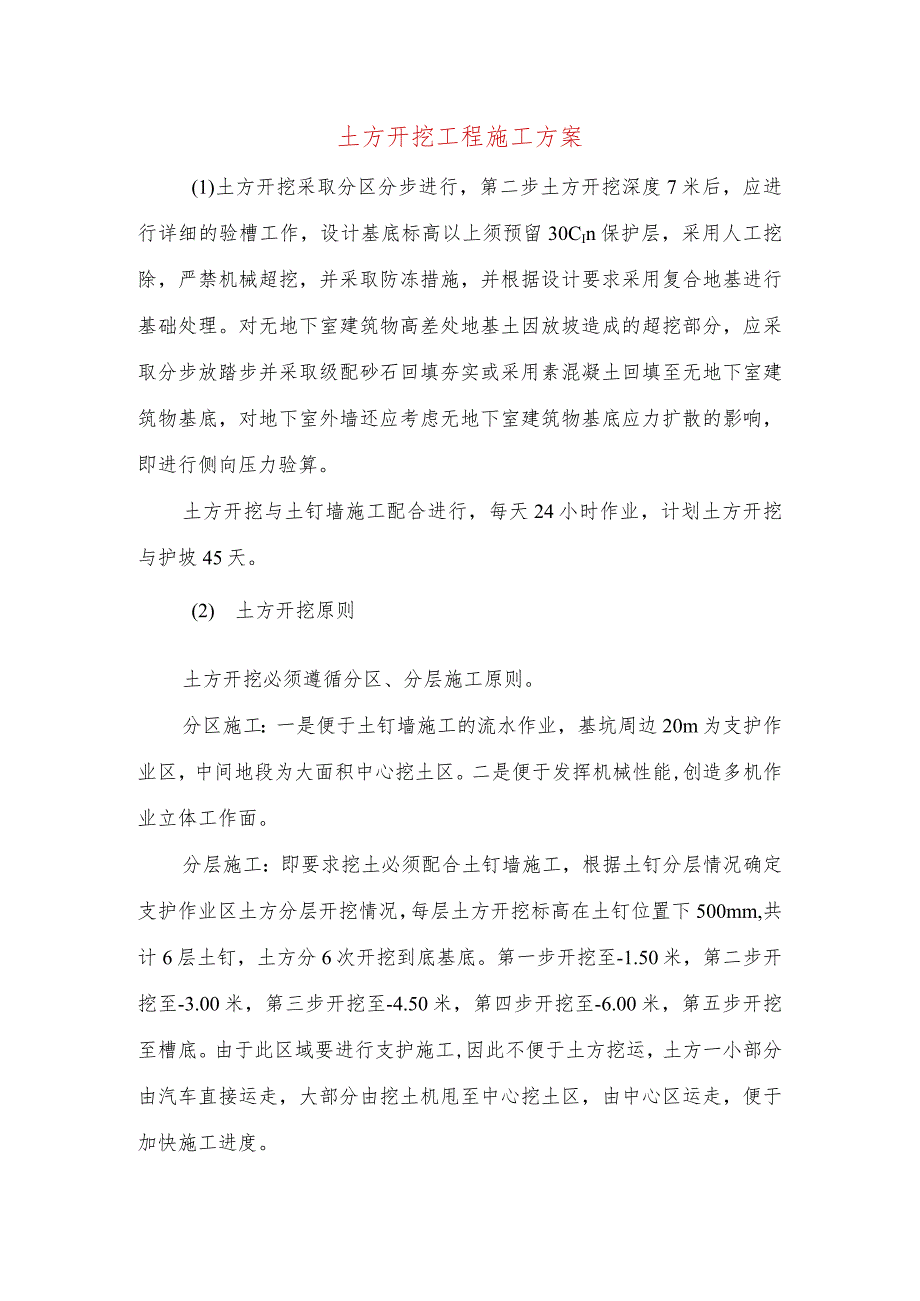

1、土方开挖工程施工方案(1)土方开挖采取分区分步进行,第二步土方开挖深度7米后,应进行详细的验槽工作,设计基底标高以上须预留30CIn保护层,采用人工挖除,严禁机械超挖,并采取防冻措施,并根据设计要求采用复合地基进行基础处理。对无地下室建筑物高差处地基土因放坡造成的超挖部分,应采取分步放踏步并采取级配砂石回填夯实或采用素混凝土回填至无地下室建筑物基底,对地下室外墙还应考虑无地下室建筑物基底应力扩散的影响,即进行侧向压力验算。土方开挖与土钉墙施工配合进行,每天24小时作业,计划土方开挖与护坡45天。(2) 土方开挖原则土方开挖必须遵循分区、分层施工原则。分区施工:一是便于土钉墙施工的流水作业,基坑

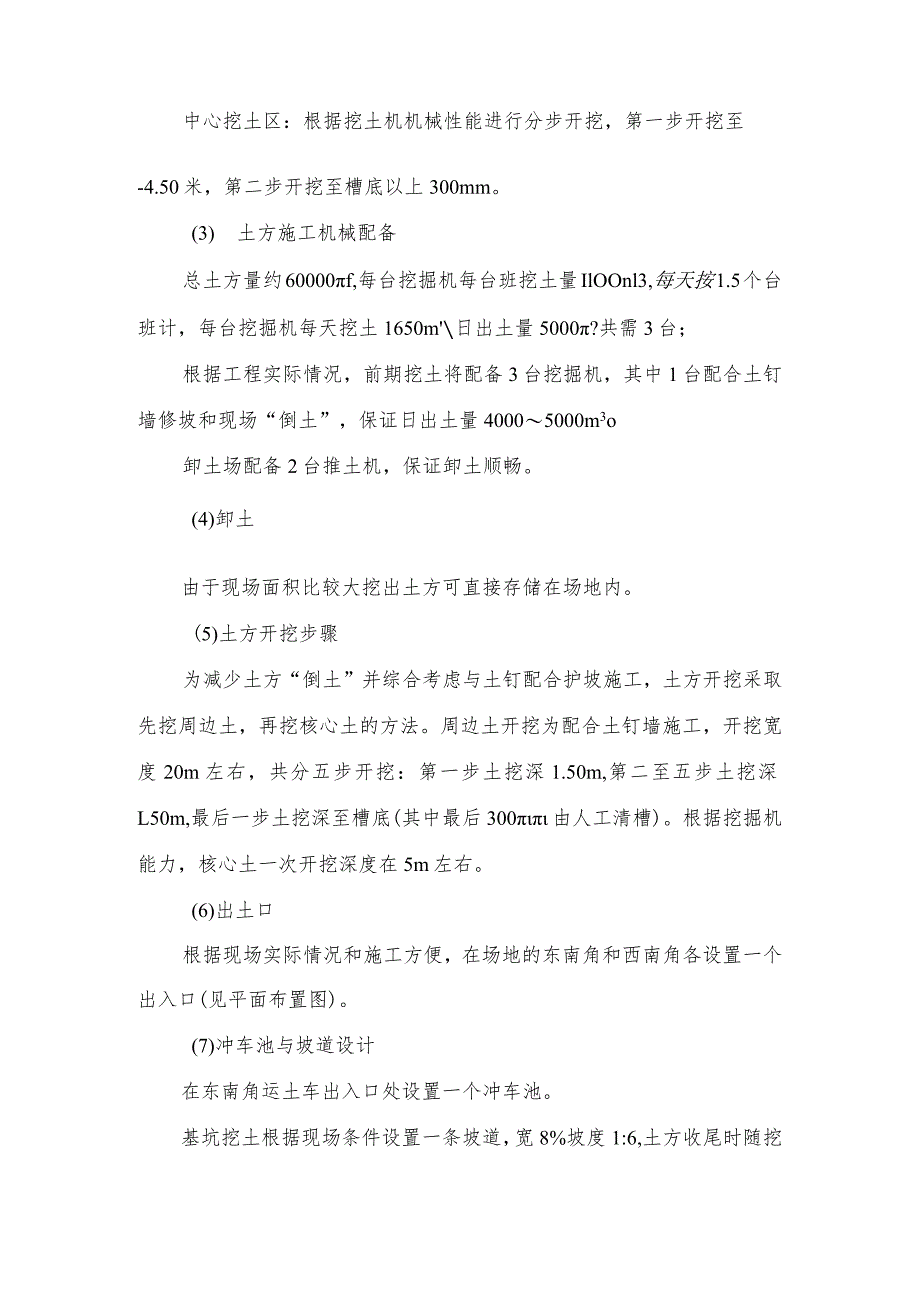

2、周边20m为支护作业区,中间地段为大面积中心挖土区。二是便于发挥机械性能,创造多机作业立体工作面。分层施工:即要求挖土必须配合土钉墙施工,根据土钉分层情况确定支护作业区土方分层开挖情况,每层土方开挖标高在土钉位置下500mm,共计6层土钉,土方分6次开挖到底基底。第一步开挖至-1.50米,第二步开挖至-3.00米,第三步开挖至-4.50米,第四步开挖至-6.00米,第五步开挖至槽底。由于此区域要进行支护施工,因此不便于土方挖运,土方一小部分由汽车直接运走,大部分由挖土机甩至中心挖土区,由中心区运走,便于加快施工进度。中心挖土区:根据挖土机机械性能进行分步开挖,第一步开挖至-4.50米,第二步开

3、挖至槽底以上300mm。(3) 土方施工机械配备总土方量约60000f,每台挖掘机每台班挖土量IlOOnl3,每天按1.5个台班计,每台挖掘机每天挖土1650m日出土量5000?共需3台;根据工程实际情况,前期挖土将配备3台挖掘机,其中1台配合土钉墙修坡和现场“倒土”,保证日出土量40005000m3o卸土场配备2台推土机,保证卸土顺畅。(4)卸土由于现场面积比较大挖出土方可直接存储在场地内。(5)土方开挖步骤为减少土方“倒土”并综合考虑与土钉配合护坡施工,土方开挖采取先挖周边土,再挖核心土的方法。周边土开挖为配合土钉墙施工,开挖宽度20m左右,共分五步开挖:第一步土挖深1.50m,第二至五步

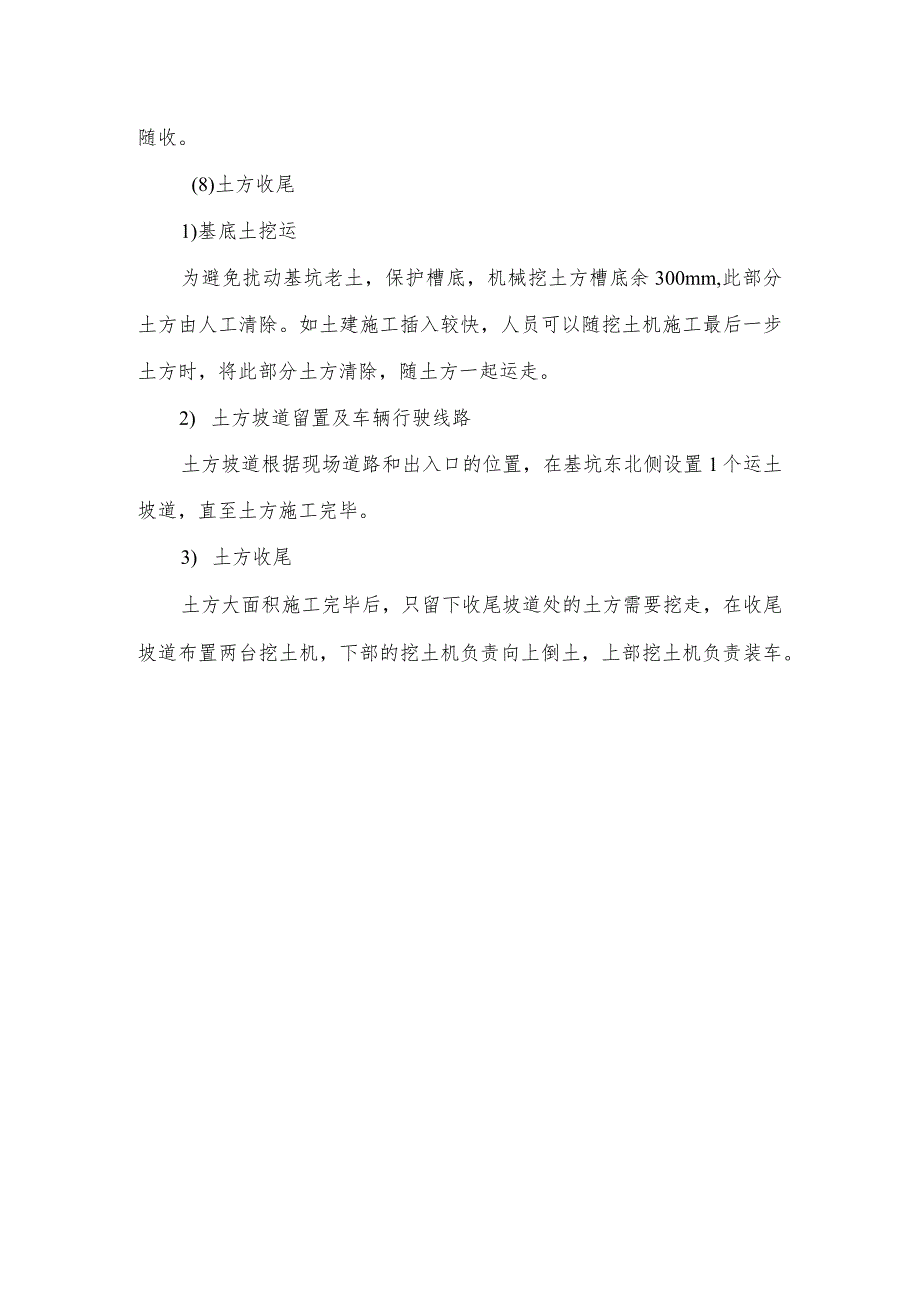

4、土挖深L50m,最后一步土挖深至槽底(其中最后300由人工清槽)。根据挖掘机能力,核心土一次开挖深度在5m左右。(6)出土口根据现场实际情况和施工方便,在场地的东南角和西南角各设置一个出入口(见平面布置图)。(7)冲车池与坡道设计在东南角运土车出入口处设置一个冲车池。基坑挖土根据现场条件设置一条坡道,宽8%坡度1:6,土方收尾时随挖随收。(8)土方收尾1)基底土挖运为避免扰动基坑老土,保护槽底,机械挖土方槽底余300mm,此部分土方由人工清除。如土建施工插入较快,人员可以随挖土机施工最后一步土方时,将此部分土方清除,随土方一起运走。2) 土方坡道留置及车辆行驶线路土方坡道根据现场道路和出入口的位置,在基坑东北侧设置1个运土坡道,直至土方施工完毕。3) 土方收尾土方大面积施工完毕后,只留下收尾坡道处的土方需要挖走,在收尾坡道布置两台挖土机,下部的挖土机负责向上倒土,上部挖土机负责装车。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
