屋面工程专项施工方案.docx

上传人:p** 文档编号:482226 上传时间:2023-09-18 格式:DOCX 页数:6 大小:19.82KB
下载 相关 举报
屋面工程专项施工方案.docx_第1页
第1页 / 共6页
屋面工程专项施工方案.docx_第2页
第2页 / 共6页
屋面工程专项施工方案.docx_第3页
第3页 / 共6页
屋面工程专项施工方案.docx_第4页
第4页 / 共6页
屋面工程专项施工方案.docx_第5页
第5页 / 共6页
屋面工程专项施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《屋面工程专项施工方案.docx》由会员分享,可在线阅读,更多相关《屋面工程专项施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

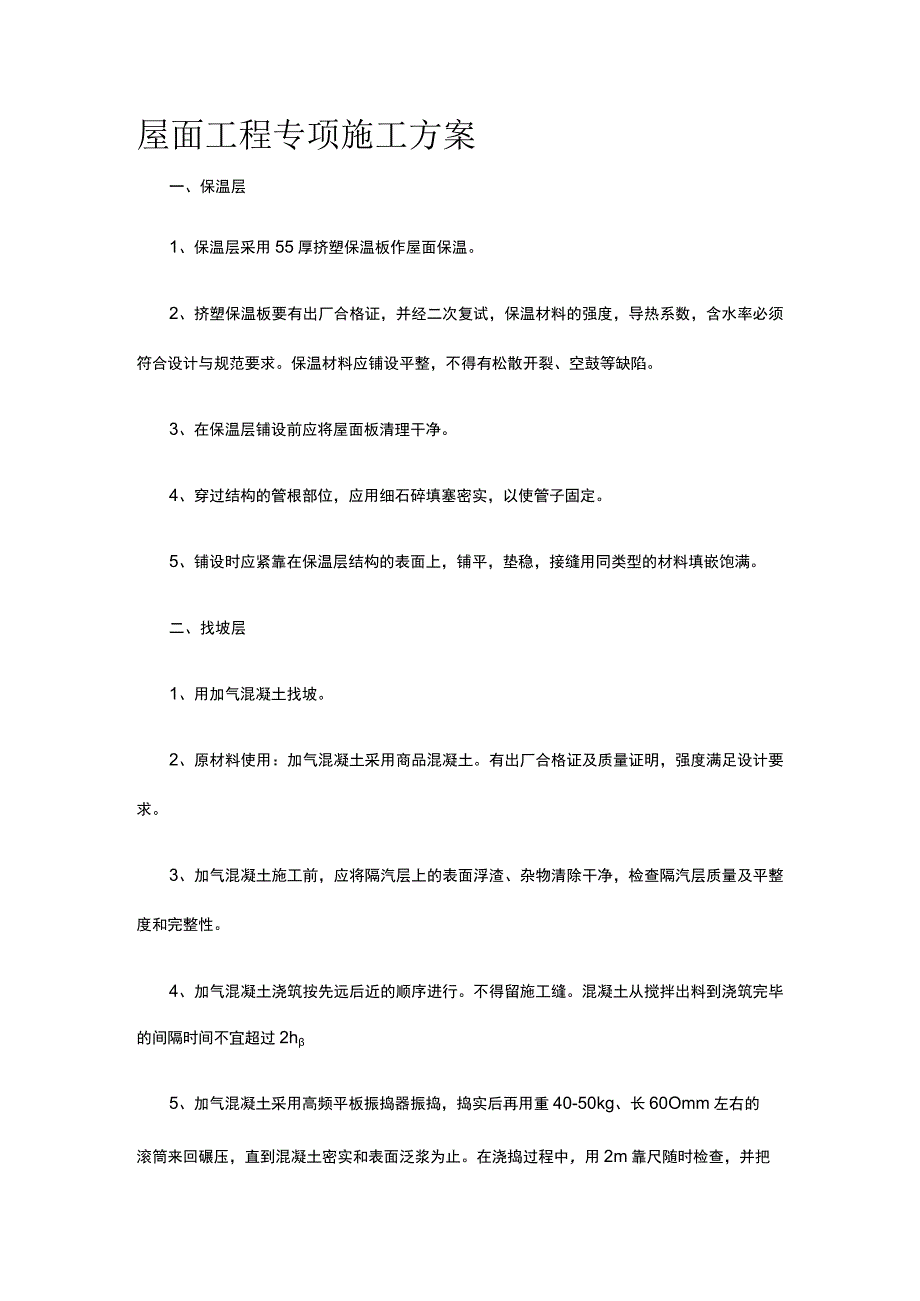

1、屋面工程专项施工方案一、保温层1、保温层采用55厚挤塑保温板作屋面保温。2、挤塑保温板要有出厂合格证,并经二次复试,保温材料的强度,导热系数,含水率必须符合设计与规范要求。保温材料应铺设平整,不得有松散开裂、空鼓等缺陷。3、在保温层铺设前应将屋面板清理干净。4、穿过结构的管根部位,应用细石碎填塞密实,以使管子固定。5、铺设时应紧靠在保温层结构的表面上,铺平,垫稳,接缝用同类型的材料填嵌饱满。二、找坡层1、用加气混凝土找坡。2、原材料使用:加气混凝土采用商品混凝土。有出厂合格证及质量证明,强度满足设计要求。3、加气混凝土施工前,应将隔汽层上的表面浮渣、杂物清除干净,检查隔汽层质量及平整度和完整性

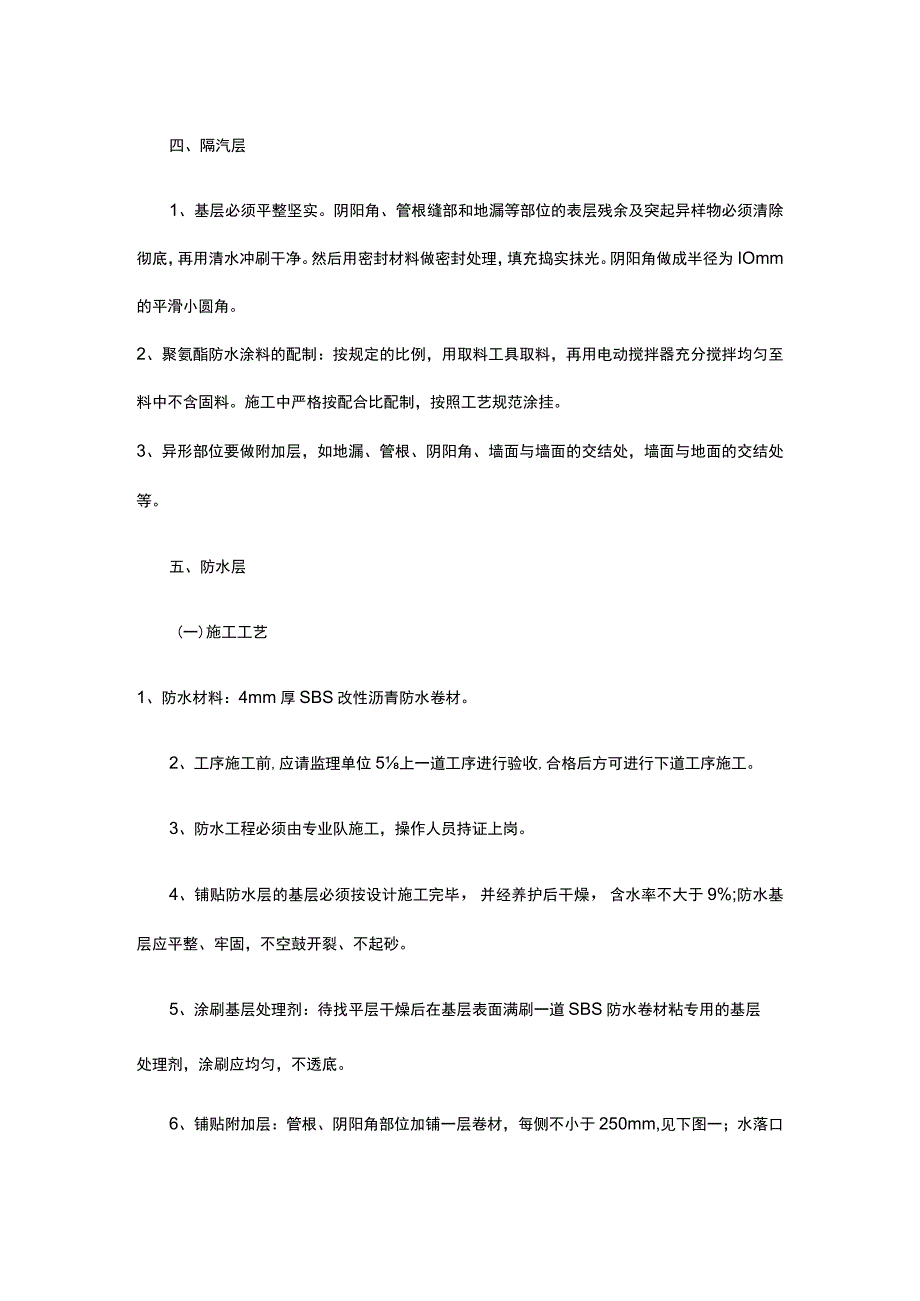

2、。4、加气混凝土浇筑按先远后近的顺序进行。不得留施工缝。混凝土从搅拌出料到浇筑完毕的间隔时间不宜超过2h5、加气混凝土采用高频平板振捣器振捣,捣实后再用重40-50kg、长60Omm左右的滚筒来回碾压,直到混凝土密实和表面泛浆为止。在浇捣过程中,用2m靠尺随时检查,并把表面刮平,便于抹压。待收水初凝后,取出分格条,用铁抹子进行第一次抹光,并用水泥砂浆修补分格缝边缘缺损部分。终凝后进行第二次抹光,抹光时不得在表面洒水、撒干水泥或加水泥浆。必要时还要进行第三次抹光。6、加气混凝土终凝(一般在12-24h)后即进行养护,时间不少于14d0三、找平层1、所用材料必须符合设计和施工规范要求,并经二次复试

3、合格方可使用。2、采用20mm厚1:3水泥砂浆,水泥采用PO42.5水泥,砂为中砂。3、找平层施工前屋面保温层要进行验收。各种穿过屋面的预埋管件,通气孔,女儿墙,伸缩缝等根部应做成圆弧,圆弧半径不小于50mm根据设计要求的标高,坡度找好规矩并弹线。4、基层清理:将结构层表面的灰渣等清净,铲平。5、洒水湿润:找平层施工前要适当洒水湿润基层表面,洒水不可过度。6、贴灰饼、冲筋:拉线找坡一般按2米-3米贴灰饼,铺抹找平层时,先按流水方向的间距2米-3米冲筋。7、找平层应设分格缝,缝宽为20mm,并嵌填沥青嵌建胶,分格缝留设在板端缝处,其纵横缝的最大间距不大于6米,并且将缝与保温层连通。8、铺装水泥砂

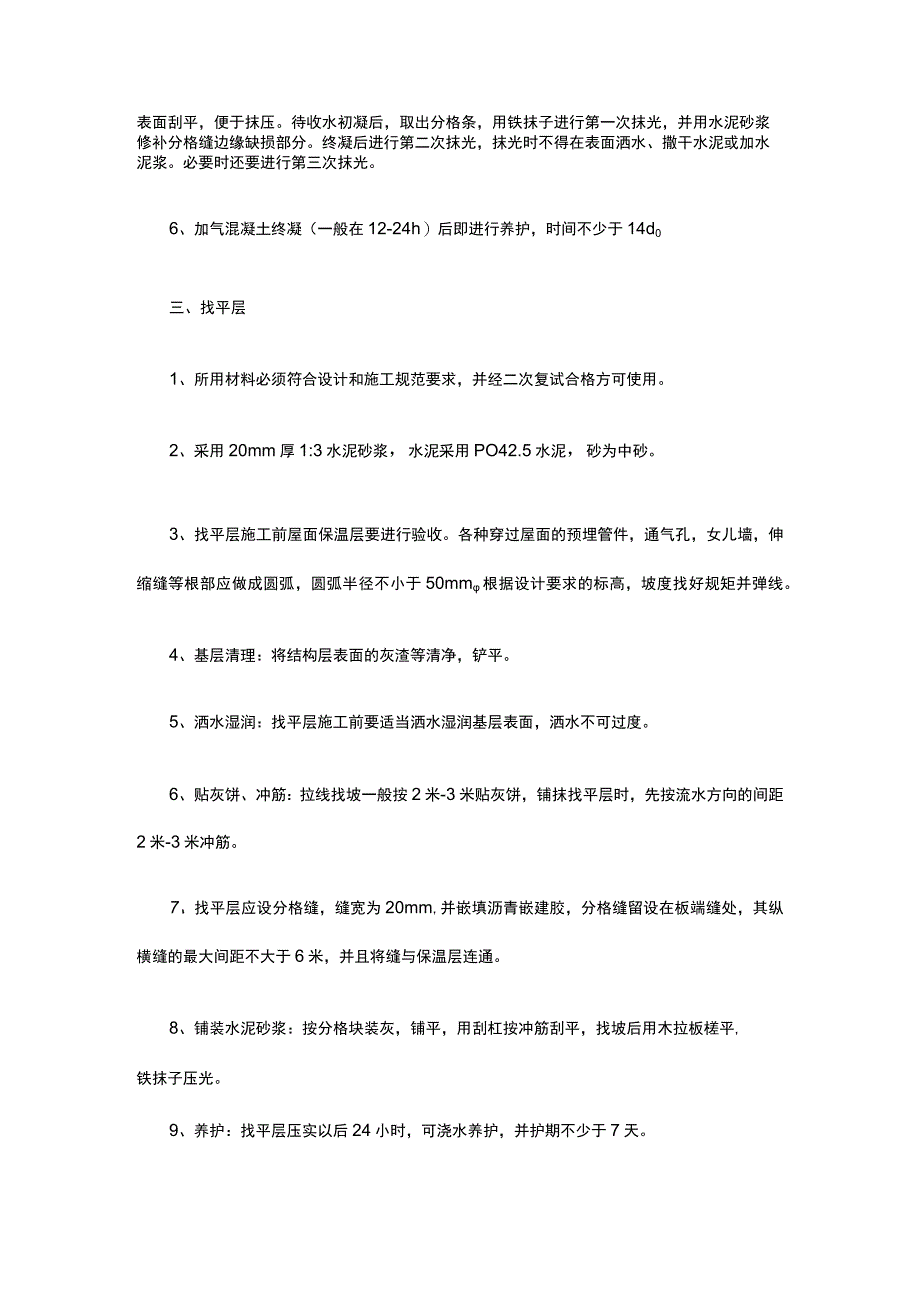

4、浆:按分格块装灰,铺平,用刮杠按冲筋刮平,找坡后用木拉板槎平,铁抹子压光。9、养护:找平层压实以后24小时,可浇水养护,并护期不少于7天。四、隔汽层1、基层必须平整坚实。阴阳角、管根缝部和地漏等部位的表层残余及突起异样物必须清除彻底,再用清水冲刷干净。然后用密封材料做密封处理,填充捣实抹光。阴阳角做成半径为IOmm的平滑小圆角。2、聚氨酯防水涂料的配制:按规定的比例,用取料工具取料,再用电动搅拌器充分搅拌均匀至料中不含固料。施工中严格按配合比配制,按照工艺规范涂挂。3、异形部位要做附加层,如地漏、管根、阴阳角、墙面与墙面的交结处,墙面与地面的交结处等。五、防水层(一)施工工艺1、防水材料:4m

5、m厚SBS改性沥青防水卷材。2、工序施工前,应请监理单位5上一道工序进行验收,合格后方可进行下道工序施工。3、防水工程必须由专业队施工,操作人员持证上岗。4、铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;防水基层应平整、牢固,不空鼓开裂、不起砂。5、涂刷基层处理剂:待找平层干燥后在基层表面满刷一道SBS防水卷材粘专用的基层处理剂,涂刷应均匀,不透底。6、铺贴附加层:管根、阴阳角部位加铺一层卷材,每侧不小于250mm,见下图一;水落口处也应做附加层,做附加层之前将水落口周边用密封膏封严,水落口附加层伸入水落口内50mm,水落口夕M则上部不小于15Omm,水落口夕左右不小于

6、200mm,水落口下面不小于500mm,具体位置见下图二。7、铺贴卷材:本工程采用双层SBS改性沥青防水卷材(4mm)铺设。将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气。铺设时压边宽度应掌握好,满贴法搭接宽度为不小于100mm防水卷材立面均铺至女挑檐下,水落口位置防水卷材伸至水落口内100mm。8、热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青

7、粘牢。卷材末端收头用橡胶沥青嵌缝膏嵌固填实。9、验收:附加层施工完毕后要经过验收才可以进行防水层施工,防水卷材铺设完工后进行蓄水试验,合格后方可进行下道工序施工。(二)质量要求1、铺贴防水卷材前,应将找平层清扫干净,在基面上涂刷基层处理剂;当基面较潮湿时,且急于施工时应涂刷湿固化型胶粘剂或潮湿界面隔离剂。2、两幅卷材短边和长边的搭接宽度均不应小于100mme采用多层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得相互垂直铺贴。3、热熔法铺贴卷材应符合下列规定:(1)火焰加热器加热卷材应均匀,不得过分加热或烧穿卷材;(2)卷材表面热熔后应立即滚铺卷材,排除卷材下面的空气,并混

8、压粘结牢固,不得有空鼓、皱折;(3)滚铺卷材时接缝部位必须溢出沥青热熔胶,并应随即刮封接口使接睫粘结严密;(4)铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲。4、卷材防水层的施工质量检验数量,应按铺贴面积每IoOm2抽查1处,每处10m2,且不得少于3处。5、卷材防水层所用卷材及主要配套材料必须符合设计要求。6、卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。7、卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。8、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。9、侧墙卷材防水层的保护层与

9、防水层应粘结牢固,结合紧密、厚度均匀一致。(三)安全施工1.作业人员应经过安全技术培训I、考核,持证上岗。2、必须按规定佩戴防护用品。3、使用喷灯作业时,应符合下列要求:(1)在有带电体的场所使用喷灯时,喷灯火焰与带电部分的距离IOkV及以下电压不得小于1.5m,IOKV以上电压不得小于3mo(2)喷灯内油面不得高于容器的高度的3/4,加油孔的螺栓应拧紧,喷灯不得有漏油现象。(3)严禁在有易燃易爆物质的场所使用喷灯。(4)喷灯加油、放油及拆卸喷嘴和其他零件作业,必须熄灭火烙并待冷却后进行。喷灯用完后应卸压。4、临边作业必须采取防坠落的措施。5、作业现场严禁烟火,使用可燃性材料时必须按消防部门的规定配备消防器材。6、运输和储存燃气罐瓶时应直立放置,并加以固定,搬运时不得碰撞,使用时必须先点火后开气。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
