施工现场准备.docx

上传人:p** 文档编号:482761 上传时间:2023-09-18 格式:DOCX 页数:5 大小:19.70KB
下载 相关 举报
施工现场准备.docx_第1页
第1页 / 共5页
施工现场准备.docx_第2页
第2页 / 共5页
施工现场准备.docx_第3页
第3页 / 共5页
施工现场准备.docx_第4页
第4页 / 共5页
施工现场准备.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工现场准备.docx》由会员分享,可在线阅读,更多相关《施工现场准备.docx(5页珍藏版)》请在第壹文秘上搜索。

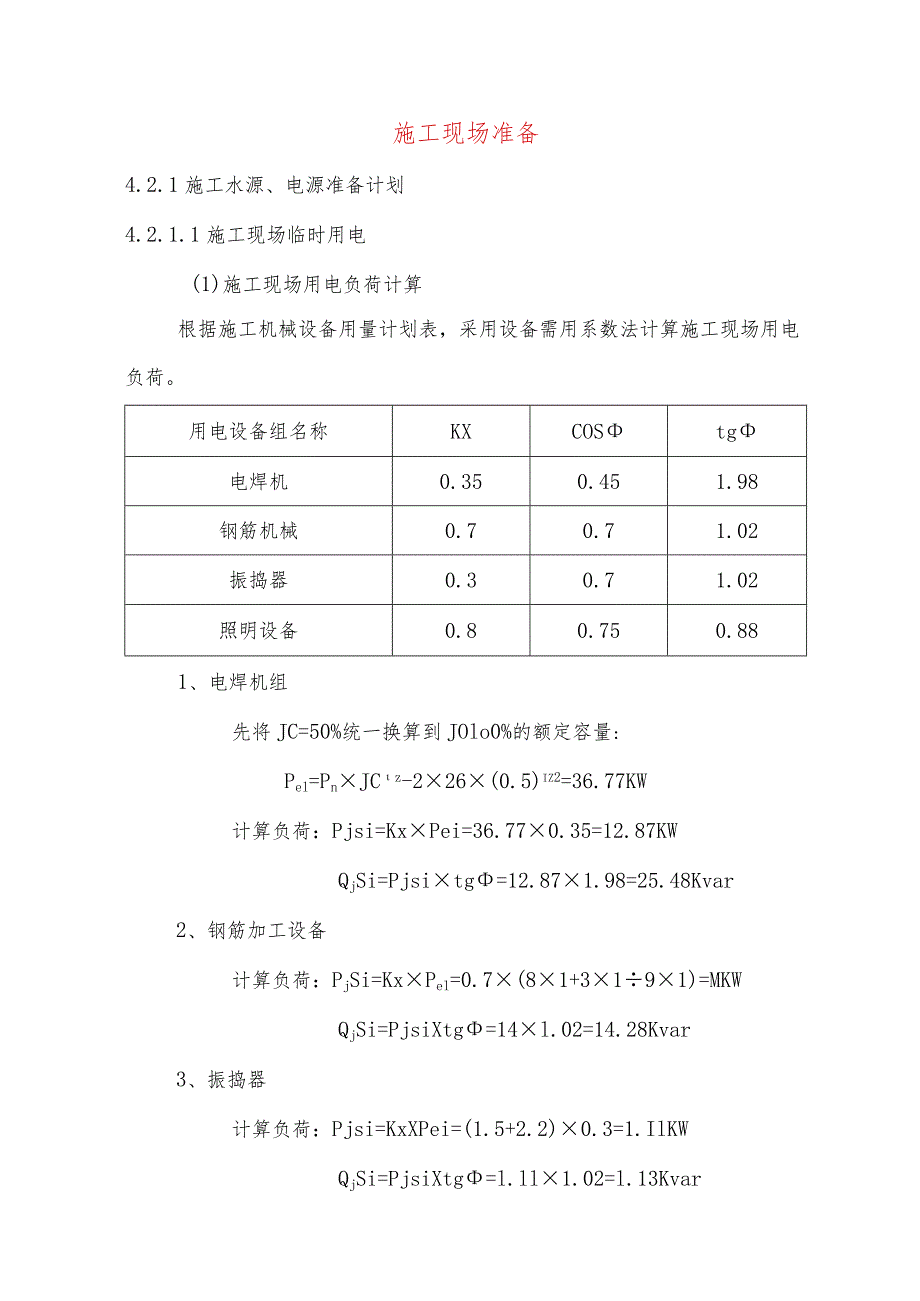

1、施工现场准备4.2.1施工水源、电源准备计划4.2.1.1施工现场临时用电(1)施工现场用电负荷计算根据施工机械设备用量计划表,采用设备需用系数法计算施工现场用电负荷。用电设备组名称KXCOStg电焊机0.350.451.98钢筋机械0.70.71.02振捣器0.30.71.02照明设备0.80.750.881、电焊机组先将JC=50%统一换算到JOlo0%的额定容量:Pel=PnJCz-226(0.5)iz2=36.77KW计算负荷:Pjsi=KxPei=36.770.35=12.87KWQjSi=Pjsitg=12.871.98=25.48Kvar2、钢筋加工设备计算负荷:PjSi=KxP

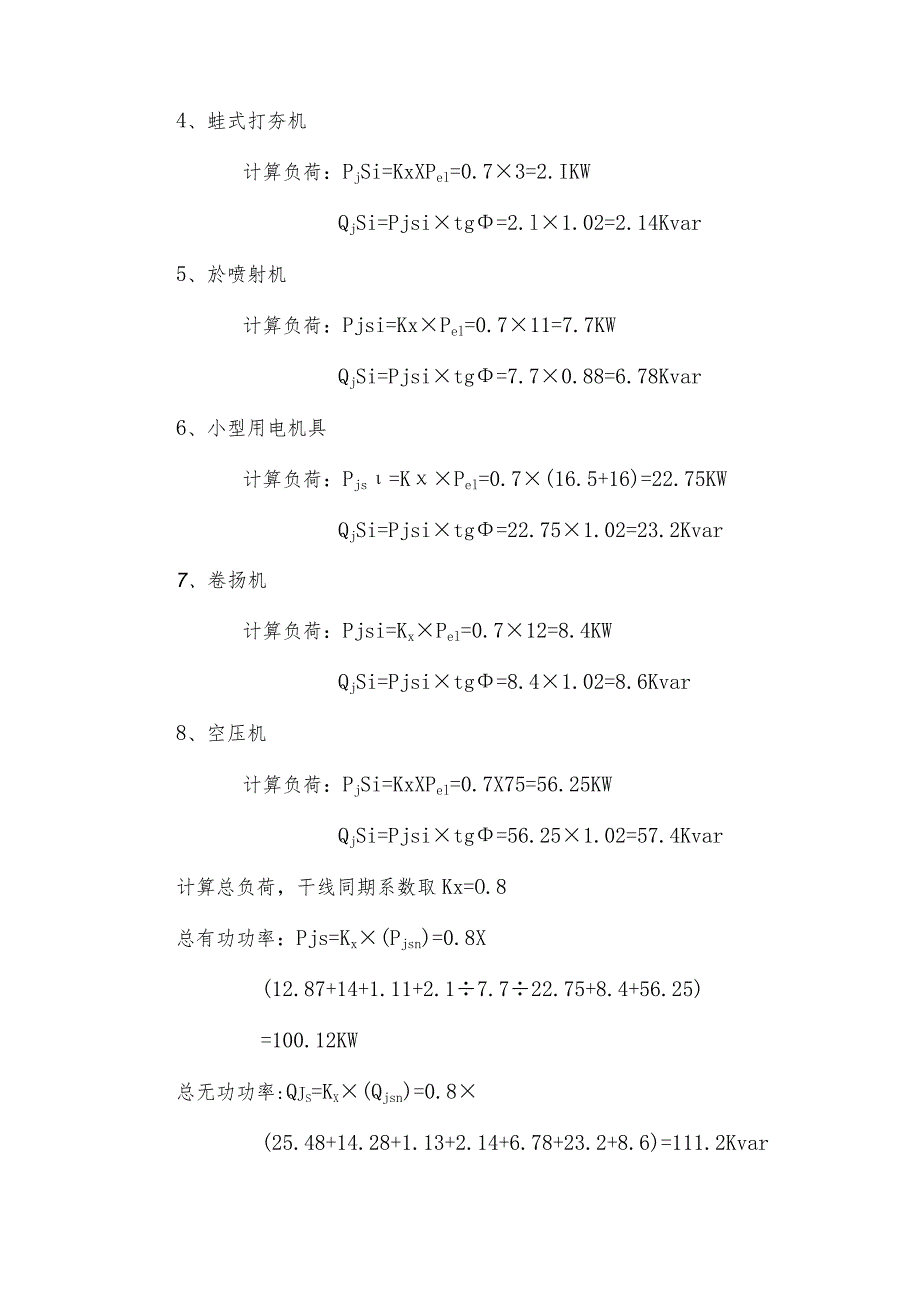

2、el=0.7(81+3191)=MKWQjSi=PjsiXtg=14l.02=14.28Kvar3、振捣器计算负荷:Pjsi=KxXPei=(1.5+2.2)0.3=1.IlKWQjSi=PjsiXtg=l.ll1.02=l.13Kvar4、蛙式打夯机计算负荷:PjSi=KxXPel=0.73=2.IKWQjSi=Pjsitg=2.l1.02=2.14Kvar5、於喷射机计算负荷:Pjsi=KxPel=0.711=7.7KWQjSi=Pjsitg=7.70.88=6.78Kvar6、小型用电机具计算负荷:Pjs=KPel=0.7(16.5+16)=22.75KWQjSi=Pjsitg=22.7

3、51.02=23.2Kvar7、卷扬机计算负荷:Pjsi=KxPel=0.712=8.4KWQjSi=Pjsitg=8.41.02=8.6Kvar8、空压机计算负荷:PjSi=KxXPel=0.7X75=56.25KWQjSi=Pjsitg=56.251.02=57.4Kvar计算总负荷,干线同期系数取Kx=O.8总有功功率:Pjs=Kx(Pjsn)=0.8X(12.87+14+1.11+2.17.722.75+8.4+56.25)=100.12KW总无功功率:Qjs=Kx(Qjsn)=0.8(25.48+14.28+1.13+2.14+6.78+23.2+8.6)=111.2Kvar总的视在

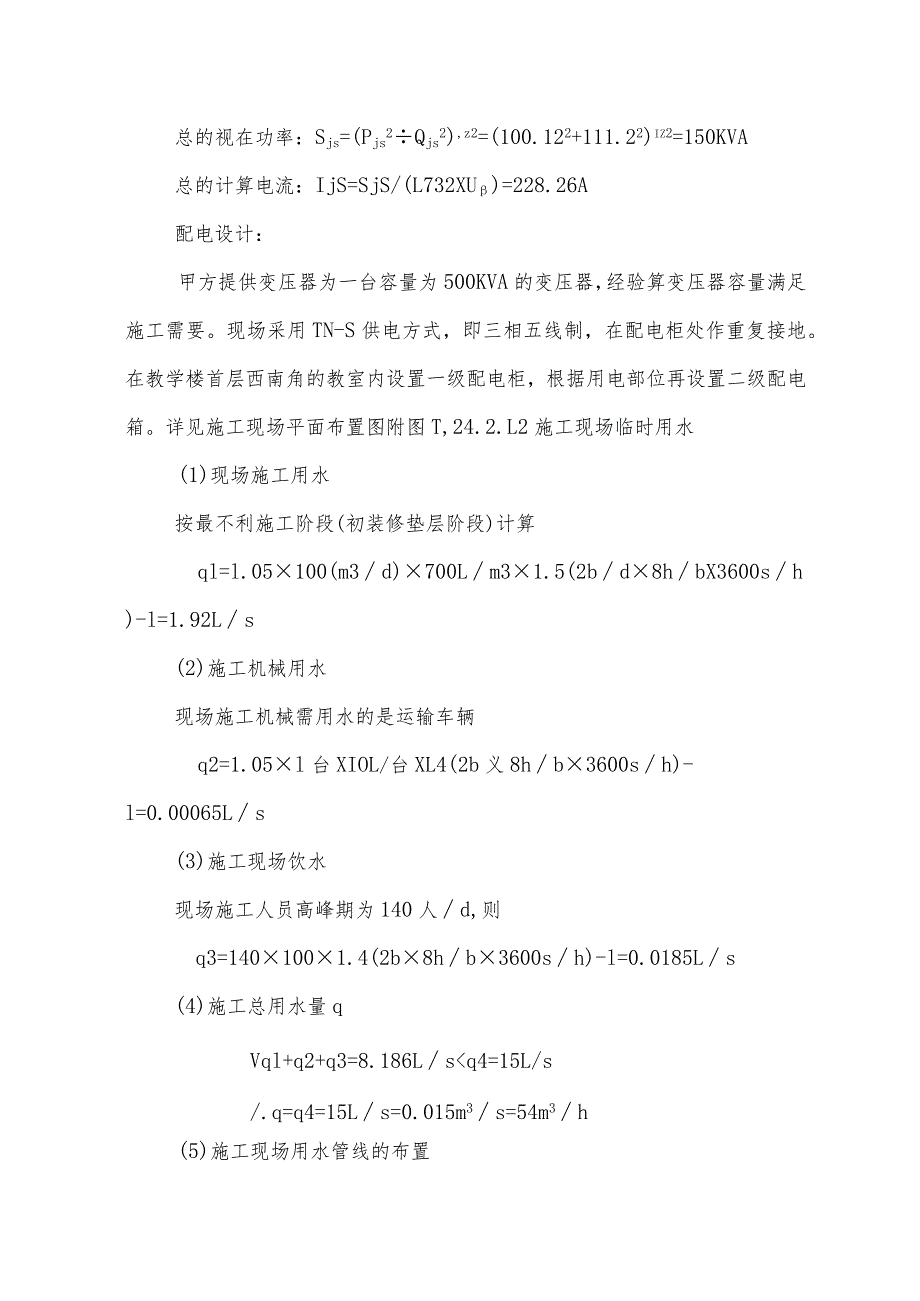

4、功率:Sjs=(Pjs2Qjs2),z2=(100.122+111.22)iz2=150KVA总的计算电流:IjS=SjS/(L732XU)=228.26A配电设计:甲方提供变压器为一台容量为500KVA的变压器,经验算变压器容量满足施工需要。现场采用TN-S供电方式,即三相五线制,在配电柜处作重复接地。在教学楼首层西南角的教室内设置一级配电柜,根据用电部位再设置二级配电箱。详见施工现场平面布置图附图T,24.2.L2施工现场临时用水(1)现场施工用水按最不利施工阶段(初装修垫层阶段)计算ql=l.05100(m3d)700Lm31.5(2bd8hbX3600sh)-l=1.92Ls(2)施工

5、机械用水现场施工机械需用水的是运输车辆q2=1.05l台XIOL/台XL4(2b义8hb3600sh)-l=0.00065Ls(3)施工现场饮水现场施工人员高峰期为140人d,则q3=1401001.4(2b8hb3600sh)-l=0.0185Ls(4)施工总用水量qVql+q2+q3=8.186Lsq4=15L/s/.q=q4=15Ls=0.015m3s=54m3h(5)施工现场用水管线的布置本工程自场区北侧用DN50mm给水管接通水源,随结构施工进度设置DN25的立管。施工现场用水管线布置详见施工现场布置图附图-1,2o4.2.2生产、生活公共卫生临时设施计划:本工程施工现场较小,施工现

6、场在保证正常施工的前提下,尽量减少临时施工设施的设置,要按照施工现场平面布置图,布置临时施工设施,施工人员不在现场住宿。施工现场各项临时设施计划表临设名称面积(Hl?)构造型式办公室30东教学楼内仓库36脚手管搭设钢筋加工棚36脚手管搭设搅拌站10脚手管搭设垃圾站72脚手管搭设4.2.3临时围墙及施工道路计划:本工程在*小学校内施工,施工人员不在校内住宿,因此要求严格划分施工区域,按照现场平面布置要求,施工临设布置在学校操场内,施工临设布置区域周围设置统一带公司标志的压型钢制围挡封闭管理,校内设置专用施工道路,施工通道与学生严格划分开,同时按公司要求在现场设置“一图二牌四板”及企业标志、标识牌、宣传牌、警示牌等。具体布置详见施工平面布置图。4.2.4加工定货计划序号材料名称数量单位定货时间进场时间1钢格栅M22010.72010.8

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
