某地产公司住宅标杆I代标准做法手册 软景景观.docx

上传人:p** 文档编号:482937 上传时间:2023-09-18 格式:DOCX 页数:12 大小:24.38KB
下载 相关 举报
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第1页
第1页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第2页
第2页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第3页
第3页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第4页
第4页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第5页
第5页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第6页
第6页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第7页
第7页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第8页
第8页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第9页
第9页 / 共12页
某地产公司住宅标杆I代标准做法手册 软景景观.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某地产公司住宅标杆I代标准做法手册 软景景观.docx》由会员分享,可在线阅读,更多相关《某地产公司住宅标杆I代标准做法手册 软景景观.docx(12页珍藏版)》请在第壹文秘上搜索。

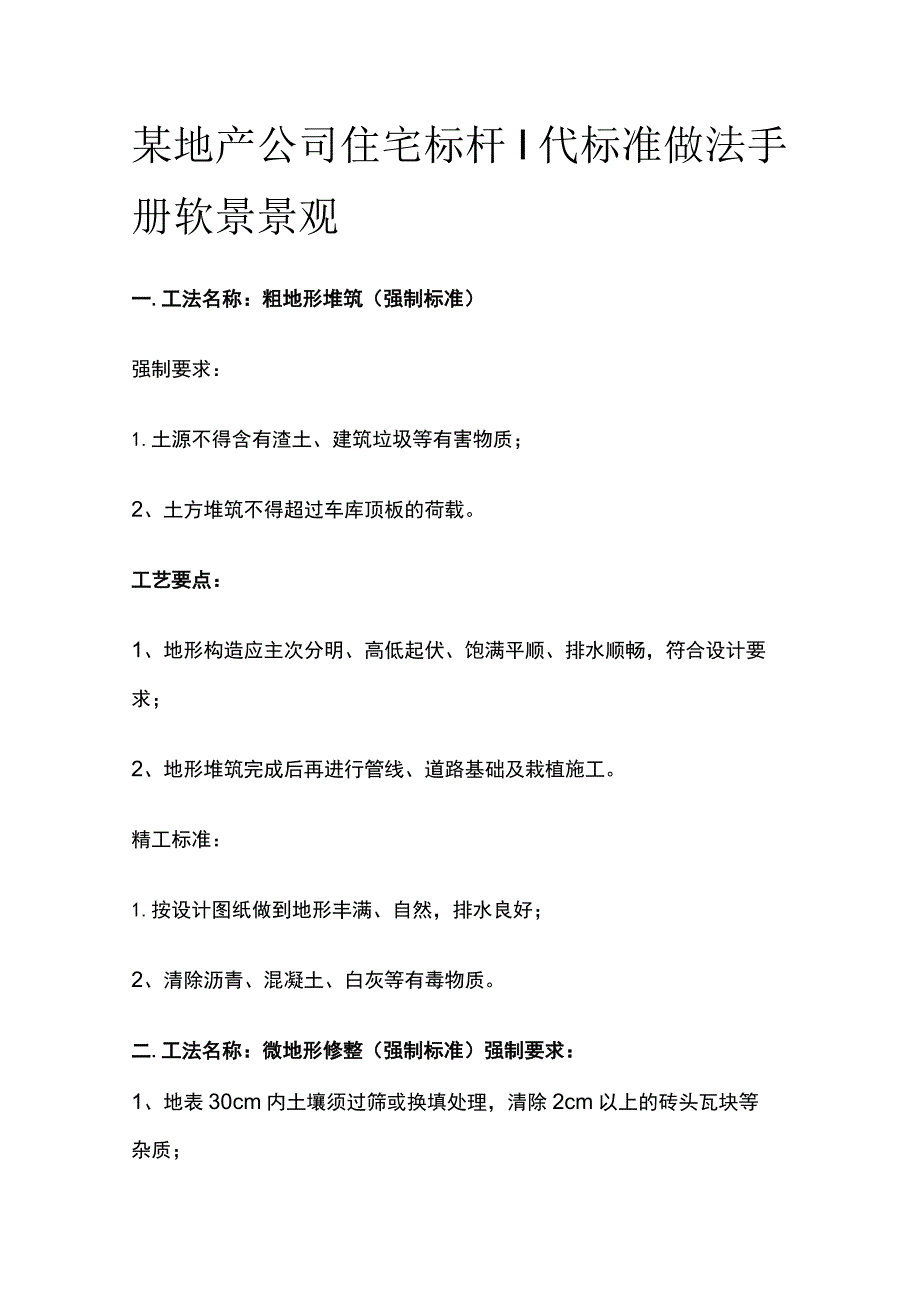

1、某地产公司住宅标杆I代标准做法手册软景景观一.工法名称:粗地形堆筑(强制标准)强制要求:1.土源不得含有渣土、建筑垃圾等有害物质;2、土方堆筑不得超过车库顶板的荷载。工艺要点:1、地形构造应主次分明、高低起伏、饱满平顺、排水顺畅,符合设计要求;2、地形堆筑完成后再进行管线、道路基础及栽植施工。精工标准:1.按设计图纸做到地形丰满、自然,排水良好;2、清除沥青、混凝土、白灰等有毒物质。二.工法名称:微地形修整(强制标准)强制要求:1、地表30cm内土壤须过筛或换填处理,清除2cm以上的砖头瓦块等杂质;2、铺草坪区域与硬景交接处填土标高应低于铺装完成面5cm,栽植地被绿篱区域与硬景交接处填土标高应

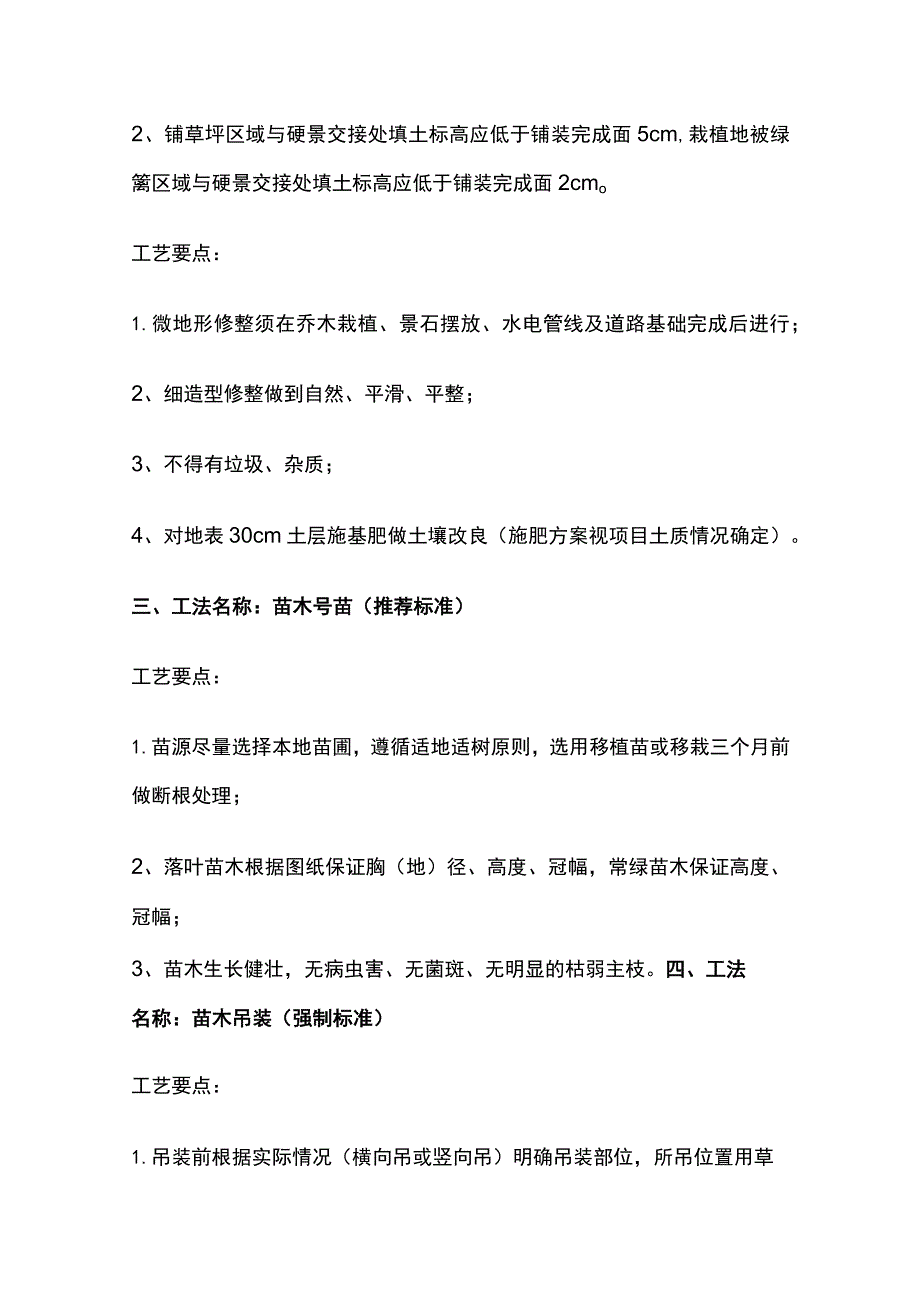

2、低于铺装完成面2cmo工艺要点:1.微地形修整须在乔木栽植、景石摆放、水电管线及道路基础完成后进行;2、细造型修整做到自然、平滑、平整;3、不得有垃圾、杂质;4、对地表30cm土层施基肥做土壤改良(施肥方案视项目土质情况确定)。三、工法名称:苗木号苗(推荐标准)工艺要点:1.苗源尽量选择本地苗圃,遵循适地适树原则,选用移植苗或移栽三个月前做断根处理;2、落叶苗木根据图纸保证胸(地)径、高度、冠幅,常绿苗木保证高度、冠幅;3、苗木生长健壮,无病虫害、无菌斑、无明显的枯弱主枝。四、工法名称:苗木吊装(强制标准)工艺要点:1.吊装前根据实际情况(横向吊或竖向吊)明确吊装部位,所吊位置用草绳缠绕或用橡

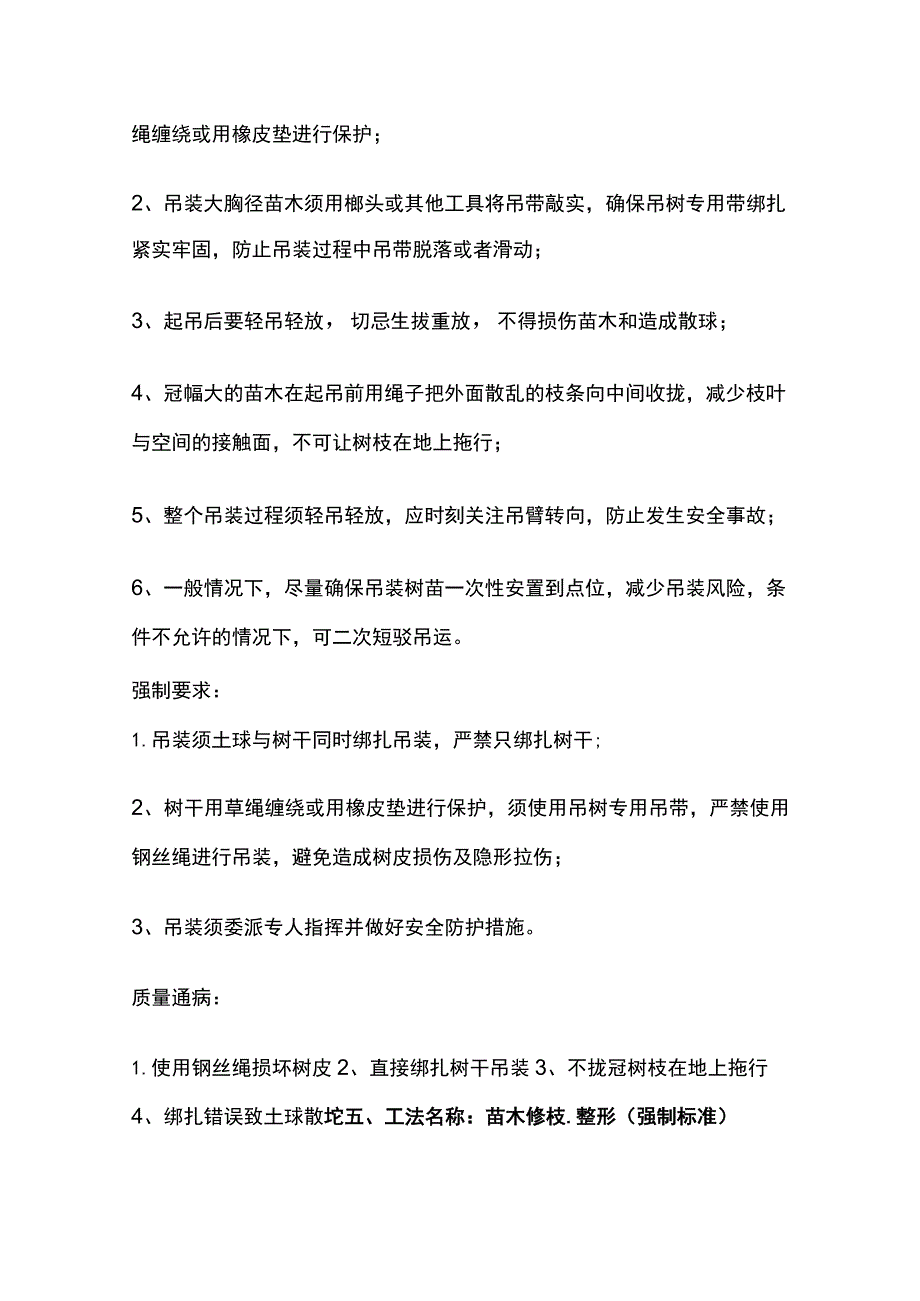

3、皮垫进行保护;2、吊装大胸径苗木须用榔头或其他工具将吊带敲实,确保吊树专用带绑扎紧实牢固,防止吊装过程中吊带脱落或者滑动;3、起吊后要轻吊轻放,切忌生拔重放,不得损伤苗木和造成散球;4、冠幅大的苗木在起吊前用绳子把外面散乱的枝条向中间收拢,减少枝叶与空间的接触面,不可让树枝在地上拖行;5、整个吊装过程须轻吊轻放,应时刻关注吊臂转向,防止发生安全事故;6、一般情况下,尽量确保吊装树苗一次性安置到点位,减少吊装风险,条件不允许的情况下,可二次短驳吊运。强制要求:1.吊装须土球与树干同时绑扎吊装,严禁只绑扎树干;2、树干用草绳缠绕或用橡皮垫进行保护,须使用吊树专用吊带,严禁使用钢丝绳进行吊装,避免造

4、成树皮损伤及隐形拉伤;3、吊装须委派专人指挥并做好安全防护措施。质量通病:1.使用钢丝绳损坏树皮2、直接绑扎树干吊装3、不拢冠树枝在地上拖行4、绑扎错误致土球散坨五、工法名称:苗木修枝.整形(强制标准)强制要求:1.乔灌木修剪应保持树形完整,不能修偏,不能重剪,确保种植后枝叶饱满,分布均匀,观赏性好;2、修剪后伤口处须涂防护剂,防伤口流胶导致树势衰弱或死亡。工艺要点:1.除造型树外,其他苗木修剪主要以自然树形为主。主要修剪内膛枝、徒长枝、病虫枝、交叉枝以及枯枝、断裂枝;2、修剪枝条的剪口要平滑,与剪口芽成45度角的斜面,剪完后涂上防腐剂、调和漆或伤口愈合剂;3、球类植物修剪确保大面圆润,倒边收

5、口的地被小苗按硬质线段修剪齐平,不能有突兀,分层色块待种植完成后按照高低层次修剪齐平,绿篱类按修剪高度统一拉线修剪。精工标准:1.除造型树外,其他苗木修剪主要以自然树形为主。主要修剪内膛枝、徒长枝、病虫枝、交叉枝以及枯枝、断裂枝;2、落叶乔木树枝摘叶量一般控制在1/2-1/3左右;常绿针叶树尽量减少修剪量以免造成伤流影响长势,修剪量不超过10%,仅清理树冠内过于紊乱、层次不清枝条和枯枝、折损枝,使层次更加清晰、美观,若层次分明不修剪,忌打顶。六、工法名称:挖种植穴(强制标准)强制要求:1.种植穴必须垂直下挖,上口下底相等,土层深度不够时应进行局部换土,树穴开挖尺寸应比土球稍大;工艺要点:1.种

6、植穴挖掘前,应主动了解地下管线和隐蔽物埋设情况;2、挖掘时将表土、内层土分别放置,种植时置换内层土,使根穴土壤疏松,增强通气透水保肥能力;3、种植穴的大小,应根据苗木根系、土球直径和土壤情况而定。精工标准:1.乔木种植穴一般比土球大16-20Cm深度比土球高度尺寸增加25Cm,同时要求清除坑内的瓦砾垃圾,最后回填28cm厚的混合种植土(有机肥:泥炭土:表土=123混合)进行改土;2、对胸径25Cm乔木的种植穴,应做特别处理:1)种植穴深度比土球高度深55cm;2)树穴挖好后,在底层铺30cm碎砖或陶粒疏水层,再用双层疏孔隔网垫上,竖向装置口径为IOCmPVC排水板,以便检查积水情况,并及时排走

7、积水,最后回填30cm厚的混合种植土。七.工法名称:乔灌木栽植(强制标准)强制要求:1.将苗木土球放入种植穴中,使其居中,将树干扶正后,分层回填,此时土球表面应比周围表土高出约5cm;工艺要点:1.预先混合的种植土,同时将土分层夯实,直到填满穴坑,并使土面能盖住树木根茎部位;2、在干旱少雨地区,植物恢复生长后还应给植物保留一个低于草坪面3cm左右的蓄水圈,以利植物吸收水分。而在非干旱地区,为了确保大树的成活率,要求施工单位对所有胸径达到30cm的大树进行疏水处理。八、工法名称:植后浇灌(推荐标准)工艺要点:1.种植土回填后,结合第一次浇定根水用根部浇灌液对植物进行灌根处理,根据植物到场的质量情

8、况可隔2-3天再用灌根液浇灌一次,为了提高使用率,根部浇灌液应使用在土球边缘;2、夏天种植完成后,在一段时间的保活期内应用喷淋的方法在每天的早晚给植株补水,保证树干及叶片湿润,禁止中午高温期喷淋;3、秋季(8月下旬以后)适当减少灌水,控制苗木生长,促进苗木及时木质化,以利越冬,入冬前对树木普遍浇一次水,以保护树木越冬和防止春旱;4、树木遭遇暴雨后积水及时排除,尤其新栽树木积水尽快排除。精工标准:1、定植后浇灌最主要的是前三水,一般只要前三水到位,就会使树木的成活率大大提高。第一水:苗木栽植的当天必须见水;第二水:苗木栽植的三天以内;第三水:苗木栽植十天内(适量添加抑制蒸腾剂进行喷洒);2、夏季

9、灌溉须早、晚进行,冬季灌溉选在中午进行。九、工法名称:乔木支撑(强制标准)强制要求:1、对于行道树、阵列树支撑,所有支撑点必须在同一水平高度上,四角支撑角度平均,每一支撑面也应同一水平方向;精工标准:1.采用四柱法支撑方式,在树干四周均匀立四根支柱,均向树干倾斜,支撑高度L5m,支撑杆与地面夹角尽量接近45度,不可大于60度,支撑杆入土深度至少30cm,支撑材料可选用直径6-8cm的杉木杆。十.工法名称:灌木支撑(推荐标准)精工标准:灌木一般用扁担撑或晾衣架支撑:1.架立支柱时,支撑位置一般着重选择在栽植点的下风向,着重选择在树干倾斜的一方,支撑杆入土深度至少15Cm;2、支柱材料,一般选择胸

10、径4-6cm的杉木杆,支柱要待树木生长稳定后才可撤除,一般需要一年的时间。十一.工法名称:竹类支撑(推荐标准)精工标准:1.支撑材料选择笔直的竹片,竹片长度不小于2m,竹片接茬处重叠,不允许出现空隙;2、用竹片将竹林两侧绑扎牢固,绑扎位置位于竹子高度的1/3处,为使竹林整齐划一,需在竹片间用细麻绳或塑料绳交叉拉紧。十二、工法名称:树耳标准(强制标准)强制要求:1.同胸径树木树耳须尺寸相同。2、树干须设置于树耳圆心处。工艺要点:1.木桩或PVC隔根带(软管)围合的树耳不宜过大,要圆滑、规整,宜与地形同坡;2、重要区域内树耳里面散铺粒径510mm的砾石;3、木桩地上高度50150mm,PVC隔根带

11、(软管)低于草坪l-2cmo精工标准:1、H=h+30cm;a=20-30cmsb=土坨,树耳直径=2a+b;2、水堰高20Cm左右;3、土坨顶部高度种植地坪。十三、工法名称:落叶乔灌木防寒(北方地区)(强制标准)强制要求:1、草绳、无纺布等均须从根部缠到分枝点,统一高度;工艺要点:1、缠绕时不能使树干表皮外露,逐层缠绕,要求紧实、无脱落现象;2、根部覆土规整、高度一致,达到统一、美观的效果;3、防寒开始和拆除时间视天气情况确定。十四、工法名称:常绿苗木防寒(北方地区)(强制标准)精工标准:1、防寒风障须搭设在迎风一侧和与其相临的两侧,常绿乔灌木防寒搭设U型防寒风障,采用内支撑、外软拉的稳固方

12、式;2、风障高度超出植株高度0.51.0m,与植株水平距离保持0.5米的距向,3、风障骨架两根竖杆间距要求ll2m,横杆间距不大于0.5米,且要平直,风障主框架必须有斜撑加固;4、风障立杆不能超出防寒布,并要求防寒布用尼龙草进行绑扎,间距不大于IOCm;5、防寒材料要求:规格统一的杉木竿,主要框架杉木竿粗度不小于IOcm,镀锌铁丝选用12#或14#的,防寒布要求为当年生产,颜色统一为绿色;6、防寒风障要稳固、大小适合,风障抗风能力要求达到八级以上;7、效果要求:同类树木防寒形式、材料高度均须统一,形状规整,防寒布平整、无褶皱、无破损,洁净、美观。十五.工法名称:绿篱、植物球防寒(北方地区)(强

13、制标准)精工标准:1、防寒暖棚要求全部覆盖,两侧留有通气孔;2、绿篱支架立杆采用竹竿,横杆采用竹片;3、绿篱支架高度要求超出绿篱植物顶部IoCm,防寒立杆外圈间距1米,内侧可以根据要求加设,横杆要求间距不得超过50cm且间隔均匀、平直,直径要求可略小于立杆,同时为提高防风效果和增加稳定性,增加斜撑,进行加固;4、立竿不能超出防寒布高度,防寒布下部用土压实,防止漏风;5、防寒材料要求:竹竿(立杆直径)5cmz横杆粗度3cm,采用16#铁丝固定;防寒布要求当年生产,颜色统一为绿色;6、覆膜时间最好在初霜冻时,揭膜应在气温基本稳定、树体开始萌芽后;7、效果要求:绿篱风障要求支架坚固、结实、横平竖直、棱角分明、间隔均匀;防寒布必须保持平整、无褶皱,无破损现象,高度一致,并且保持整洁、美观效果。十六、工法名称:软硬景交界部位处理(强制标准)强制要求:1.绿化与铺装交接部位,绿地(草坪或地被)完成面低于铺装面2cm;2、绿篱、地被外侧须采用倒角种植方式。精工标准:1.铺装完成后,及时采用水泥砂浆封边,且封边护脚不宜过宽,宽度不宜超过3cm,以免影响绿化收口;2、最外一株苗木成30-45。角种植,下一株苗木角度稍高于前一株种植,逐渐扩大种植角度直至90。直立种植,为保证边口苗木的景观效果,种植密度略高于中间区域。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
