某高层建筑室外电梯建设工程施工方案.docx

上传人:p** 文档编号:483060 上传时间:2023-09-18 格式:DOCX 页数:9 大小:81.30KB
下载 相关 举报
某高层建筑室外电梯建设工程施工方案.docx_第1页
第1页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第2页
第2页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第3页
第3页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第4页
第4页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第5页
第5页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第6页
第6页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第7页
第7页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第8页
第8页 / 共9页
某高层建筑室外电梯建设工程施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《某高层建筑室外电梯建设工程施工方案.docx》由会员分享,可在线阅读,更多相关《某高层建筑室外电梯建设工程施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

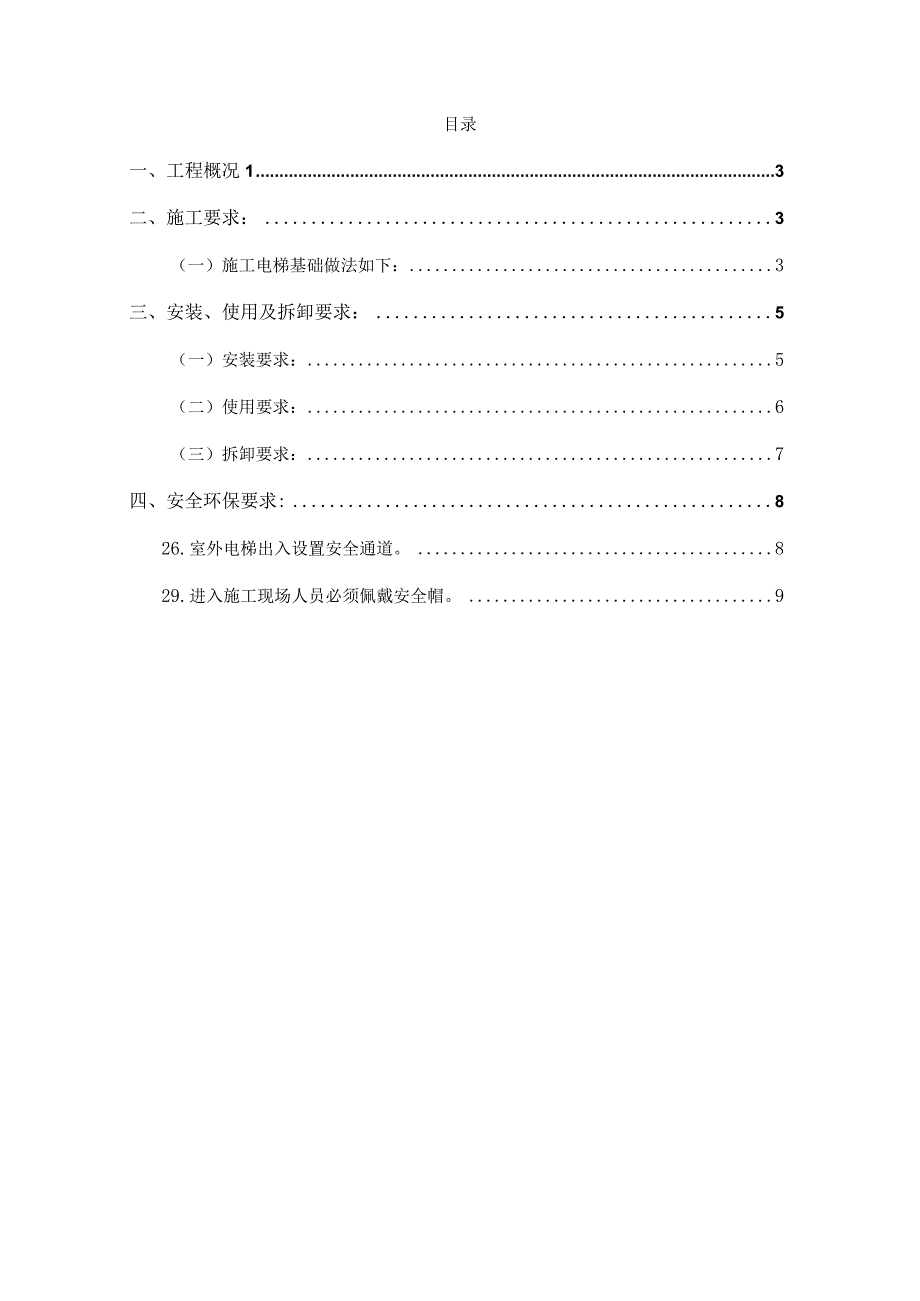

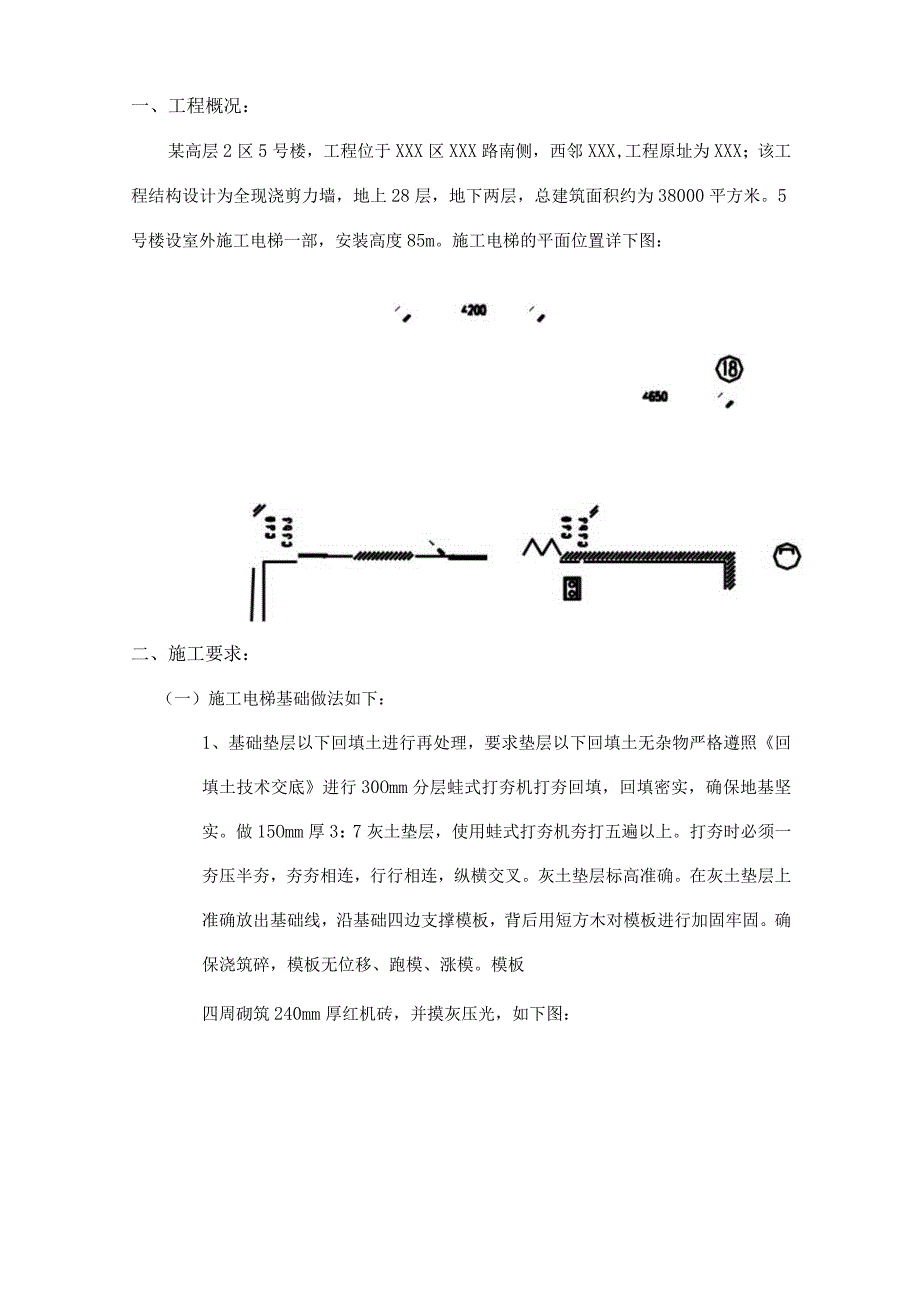

1、某高层建筑室外电梯建设工程施工方案编制:审核:审批:202x年XX月目录一、工程概况13二、施工要求:3(一)施工电梯基础做法如下:3三、安装、使用及拆卸要求:5(一)安装要求:5(二)使用要求:6(三)拆卸要求:7四、安全环保要求:826.室外电梯出入设置安全通道。829.进入施工现场人员必须佩戴安全帽。9一、工程概况:某高层2区5号楼,工程位于XXX区XXX路南侧,西邻XXX,工程原址为XXX;该工程结构设计为全现浇剪力墙,地上28层,地下两层,总建筑面积约为38000平方米。5号楼设室外施工电梯一部,安装高度85m。施工电梯的平面位置详下图:二、施工要求:(一)施工电梯基础做法如下:1、

2、基础垫层以下回填土进行再处理,要求垫层以下回填土无杂物严格遵照回填土技术交底进行30Omm分层蛙式打夯机打夯回填,回填密实,确保地基坚实。做15Omm厚3:7灰土垫层,使用蛙式打夯机夯打五遍以上。打夯时必须一夯压半夯,夯夯相连,行行相连,纵横交叉。灰土垫层标高准确。在灰土垫层上准确放出基础线,沿基础四边支撑模板,背后用短方木对模板进行加固牢固。确保浇筑碎,模板无位移、跑模、涨模。模板四周砌筑240mm厚红机砖,并摸灰压光,如下图:剖面示意图2、 在垫层上按照钢筋间距弹线,起步筋50mm;钢筋型号为10200,钢筋保护层为15mm,可采用砂浆垫块或塑料垫块;3、 绑扎底板钢筋时,采用“八字扣”,

3、不允许出现顺扣及漏绑现象;按要求留设孔眼,留置位置如下图:1.依照厂家施工图使用木模板制作预留洞模板,尺寸准确,放置位置准确,固定牢固。不会因浇筑碎发生位移。钢筋绑扎及预留模板固定完毕自查后,必须通过项目质检员验收。2 .浇筑混凝土各基础混凝土标号均为C20,施工电梯厚度为300mm,浇筑混凝土时按厂家要求埋设予埋件。(予埋件厂家提供,并现场指导安装。)3 .电梯基础施工后,搭设电梯入楼通道,用648钢管及扣件搭设,要求搭设位置准确,各钢管、扣件连接牢固,搭设形式如下图所示。4 、5号楼施工电梯通过搭设临时通道从阳台上下料。5 、电梯附墙拉结每5.5In一道,即每两层附墙一次;附着时厂家派专业

4、施工队来施工,用标准附着架通过外墙穿墙螺栓孔与阳台楼板固定。三、安装、使用及拆卸要求:(一)安装要求:4 .外用电梯的安装、拆卸必须由合格的专业拆装队进行。5 .外用电梯的安装、拆卸都要有制定安全技术措施,并对所有参加作业的人员进行有关的安全教育。6 .安装、拆卸前要组织有关技术人员,对各部件、各导轨架、附墙支撑及地基基础进行认真的安全技术检查,确认无误后才能进行安装或拆卸。7 .安装、拆卸作业要认真执行所制定的安全技术措施,并严格遵守原厂说明书所规定的拆装程序和各项要求。8 .安装、拆卸时必须要有专业技术人员在场指挥,分工要明确,指挥要统一,每个工作人员都必须遵守有关的安全操作规程,操作人员

5、必须戴安全帽,高作业必须有安全带,作业区内要严禁非工作人员进入。9 .工作需要升降时,必须由有经验的专职司机操作,其它人员不得操作升降。工作笼每次开动前,司机必须与其它工作人员联系好后才能开动,要鸣警不意。10 .安装、拆卸时期,除按规定载运少量的安装工作人员及所用物料外,严禁带人、运物。严格控制载重量不超过安装时规定的最大载重量。11 .导轨架安装必须垂直牢固,各附墙支撑必须符合规定要求。12 .外用电梯的安装完毕,要按规定进行调试,对各部位的安全装置要进行可靠性试验,对整机要进行荷载试验。并由主管部门组织检查验收,确认达到安全技术标准,并验收签字后方能投入使用。13 .各项装置必须齐全有效

6、(限速器、超高限位装置、超低限位装置、钢丝绳事故限位装置、门限位装置、紧急开关、紧急制动闸)。(二)使用要求:施工电梯:1 .司机应经过专门训练并经考试合格,发给操作证后,方可操作。2 .司机工作时,工作服要扣紧,带好安全帽。3 .不准超载工作,荷载严格限制在出厂规定的额定范围内。运送物料不得伸出在护网外面。4 .禁止非司机操作。5 .电梯每次起动前都要鸣警示意,操作业时司机必须精神集中,严禁与别人闲谈打闹,看书报等。6 .电梯升降时所有乘人员必须听从司机指挥,否则司机有权拒绝升降。7 .上班第一次开车离地一米停车,检查工作笼是否下滑、上爬。并做其它试运转,证明性能正常后,方可正式工作。8 .

7、运送的物伴工作笼内必须平均分布,防止漏重。9 .随时注意信号,遇不正常情况立即停车。10 .在视线差、大雾、雷雨,导轨冰冻等危险条件下禁止开车。11 .合闸后司机不准离开吊笼,下班后吊笼降至地面,拉开电源开关,锁好操纵箱后才能离开。12 .制动器、限速器要经常检查调整,确保安全可靠,在其失灵或有故障时,严禁开车。13 .大风情况下开车要小心,风力超过6级时严禁开车,吊笼停于地面。14 .下班时要打扫梯笼,整理工作现场。拉开电源开关,检查机械部分有无损坏,做好当班记录,锁好司机室或做好交接班。15 .挂限重标识牌,安全操作规程。(三)拆卸要求:14 .外用电梯拆卸过程中,要有专人统一指挥,并熟悉

8、图纸、安装、拆卸程序及检查要点。15 .外用电梯安装、拆卸必须由合格的专业拆装队伍施工,并要制定安全技术措施,对所有人员进行安全交底教育。16 .拆卸前要组织有关技术人员对各中件、各导轨架、附墙支撑及地基基础进行认真的安全技术检查,确认无误后才能进行拆卸。17 .在拆除平衡重之前,必须对升降机及附壁杆、制动器的空隙,主转动机构的运行进行检查,确认正常后,方可拆除。18 .梯笼升至顶部,使平衡铁落地,然后再点动慢慢上升50Cm左右,梯笼不发生下滑,即可开始按顺序拆除。19 .先把平衡铁拆下来放平,拆下钢丝绳及无轮组,把梯笼升至接近柱顶处,拆除立柱标准节。此时梯笼处于无平衡重运行,梯笼内可以载两名

9、工人和必要工具运行使用,必须用钢丝绳做保险,把梯笼顶部与钢丝绳牢固连接在立柱上,向下运行时,应靠梯笼自重分段逐节下滑,每下滑一个标准节,停车一次,以免超速刹车发热。20 .每拆除两个标准节,随之把附壁支撑同时拆下,拆下的附件装入梯笼时,其吊重不能超载,因无配重载重量应折减。21 .拆除附壁杆以及各层通道架板时,梯笼应随之停置在作业层的高度,不能在拆除过程中,梯笼同时上下运行。22 .所有施工人员必须严格按照操作规程作业,戴好安全帽,挂好安全带,作业区内要严禁非作业人员进入,整个拆装过程要有专业机械,安全人员在场监护。23 .单驱动的外用电梯在拆除时危险很大,因为在无配重情况下,起升梯笼困难,更

10、不能使梯笼外至柱顶实行点动。当开始起升梯笼时,同无配重,由梯笼自重造成起初始下滑。待电机克服惯性后,方能使梯笼上升,因梯笼负荷加大,长时间使用产生过热过力,给拆除工作带来很大危险,易发生事故。24 .大风情况下不得进行拆除作业,风力超过5级时严禁开车作业,梯笼应停于地面。25 .下班时要将现场整理干净,切断电源开关,锁好梯笼。四、安全环保要求:26 .室外电梯出入设置安全通道。27 .每层进楼处铺设脚手板,周围用钢管搭设防护并满挂密目安全网,入口处用钢筋焊接推拉式防护门。28 .施工人员注意施工机械运行情况,发现故障应停机修理,禁止机械带病作业。29 .进入施工现场人员必须佩戴安全帽。30 .作业层施工时严禁落物,对工人进行特殊教育,防止落物伤人。31 .机具有故障时严禁自行拆卸检查,及时通知临电及机械人员检修。32 .施工中,预留洞口必须封闭,施工时注意洞口是否封闭好,不准在预留洞口处停留;33 .现场施工中不准从高处扔东西,高空作业(超过2m)必须系好安全带。34 .现场施工时,不准大吵大闹;夜间施工时,有噪音的机械必须停止作业施工;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
