《综合管廊冬季施工方案.docx》由会员分享,可在线阅读,更多相关《综合管廊冬季施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

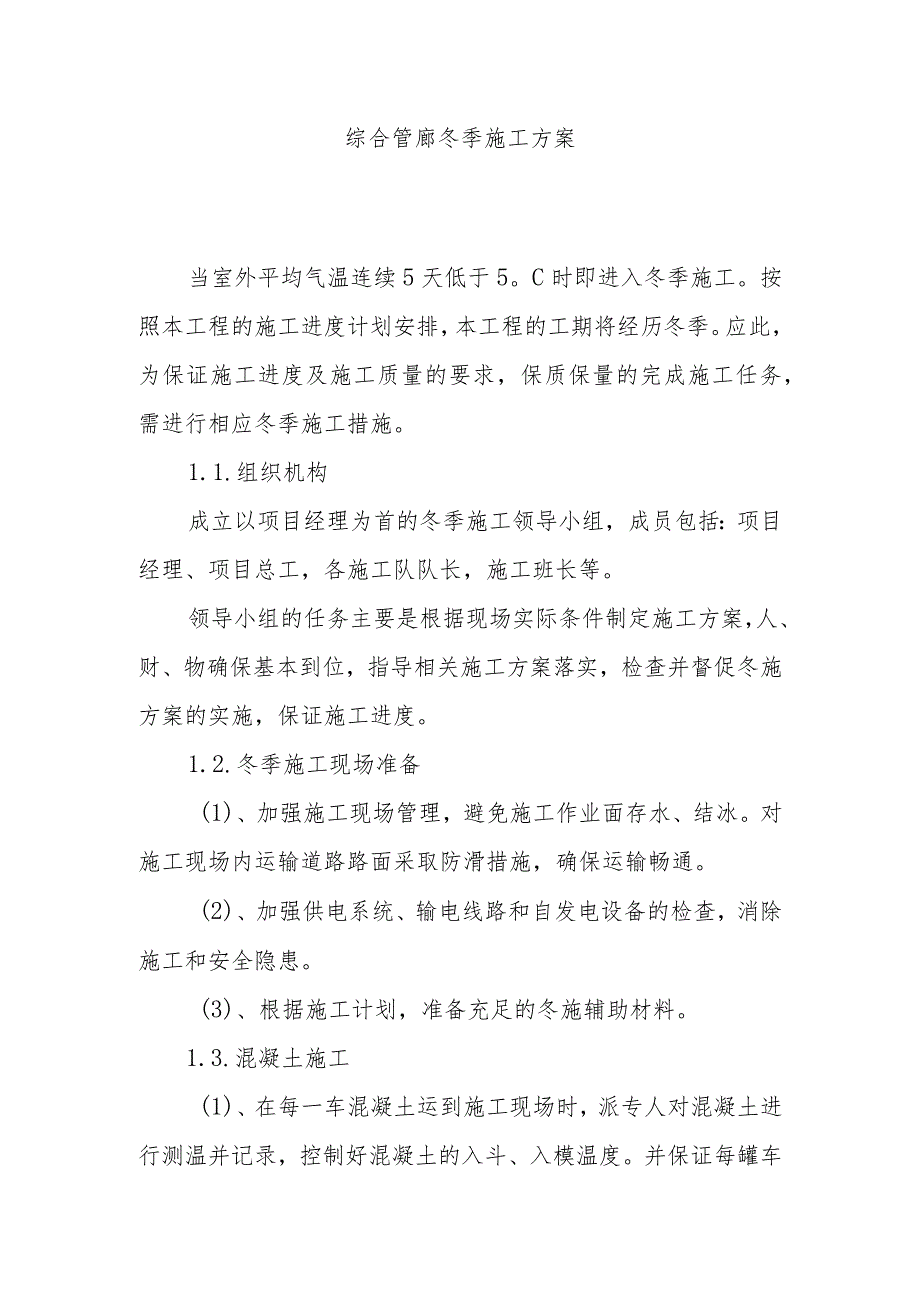

1、综合管廊冬季施工方案当室外平均气温连续5天低于5。C时即进入冬季施工。按照本工程的施工进度计划安排,本工程的工期将经历冬季。应此,为保证施工进度及施工质量的要求,保质保量的完成施工任务,需进行相应冬季施工措施。1.1.组织机构成立以项目经理为首的冬季施工领导小组,成员包括:项目经理、项目总工,各施工队队长,施工班长等。领导小组的任务主要是根据现场实际条件制定施工方案,人、财、物确保基本到位,指导相关施工方案落实,检查并督促冬施方案的实施,保证施工进度。1.2.冬季施工现场准备(1)、加强施工现场管理,避免施工作业面存水、结冰。对施工现场内运输道路路面采取防滑措施,确保运输畅通。(2)、加强供电

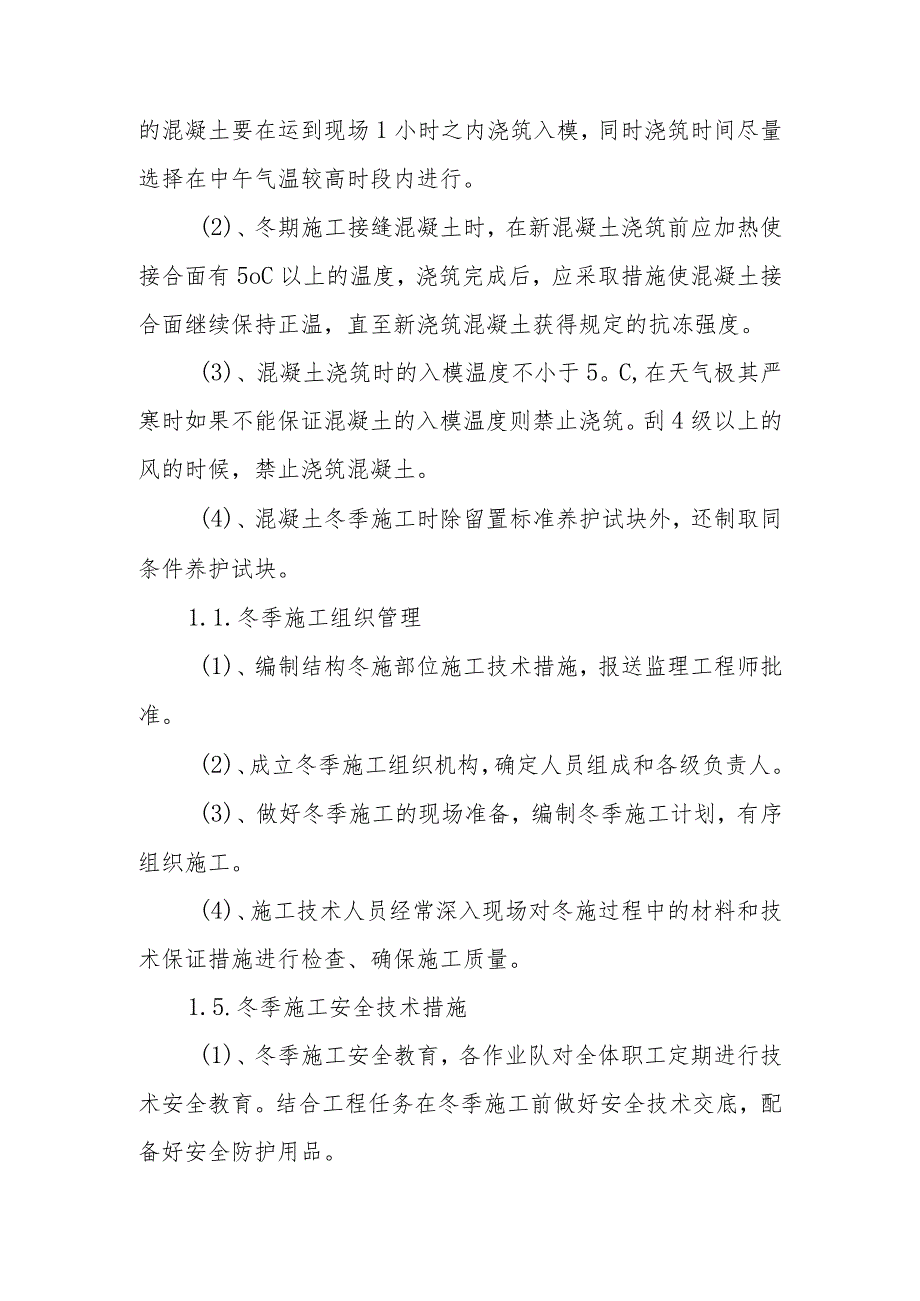

2、系统、输电线路和自发电设备的检查,消除施工和安全隐患。(3)、根据施工计划,准备充足的冬施辅助材料。1.3.混凝土施工(1)、在每一车混凝土运到施工现场时,派专人对混凝土进行测温并记录,控制好混凝土的入斗、入模温度。并保证每罐车的混凝土要在运到现场1小时之内浇筑入模,同时浇筑时间尽量选择在中午气温较高时段内进行。(2)、冬期施工接缝混凝土时,在新混凝土浇筑前应加热使接合面有5oC以上的温度,浇筑完成后,应采取措施使混凝土接合面继续保持正温,直至新浇筑混凝土获得规定的抗冻强度。(3)、混凝土浇筑时的入模温度不小于5。C,在天气极其严寒时如果不能保证混凝土的入模温度则禁止浇筑。刮4级以上的风的时候
3、,禁止浇筑混凝土。(4)、混凝土冬季施工时除留置标准养护试块外,还制取同条件养护试块。1.1.冬季施工组织管理(1)、编制结构冬施部位施工技术措施,报送监理工程师批准。(2)、成立冬季施工组织机构,确定人员组成和各级负责人。(3)、做好冬季施工的现场准备,编制冬季施工计划,有序组织施工。(4)、施工技术人员经常深入现场对冬施过程中的材料和技术保证措施进行检查、确保施工质量。1.5.冬季施工安全技术措施(1)、冬季施工安全教育,各作业队对全体职工定期进行技术安全教育。结合工程任务在冬季施工前做好安全技术交底,配备好安全防护用品。(2)、对新工人进行安全教育和操作规程的教育,对变换工种及临时参加生

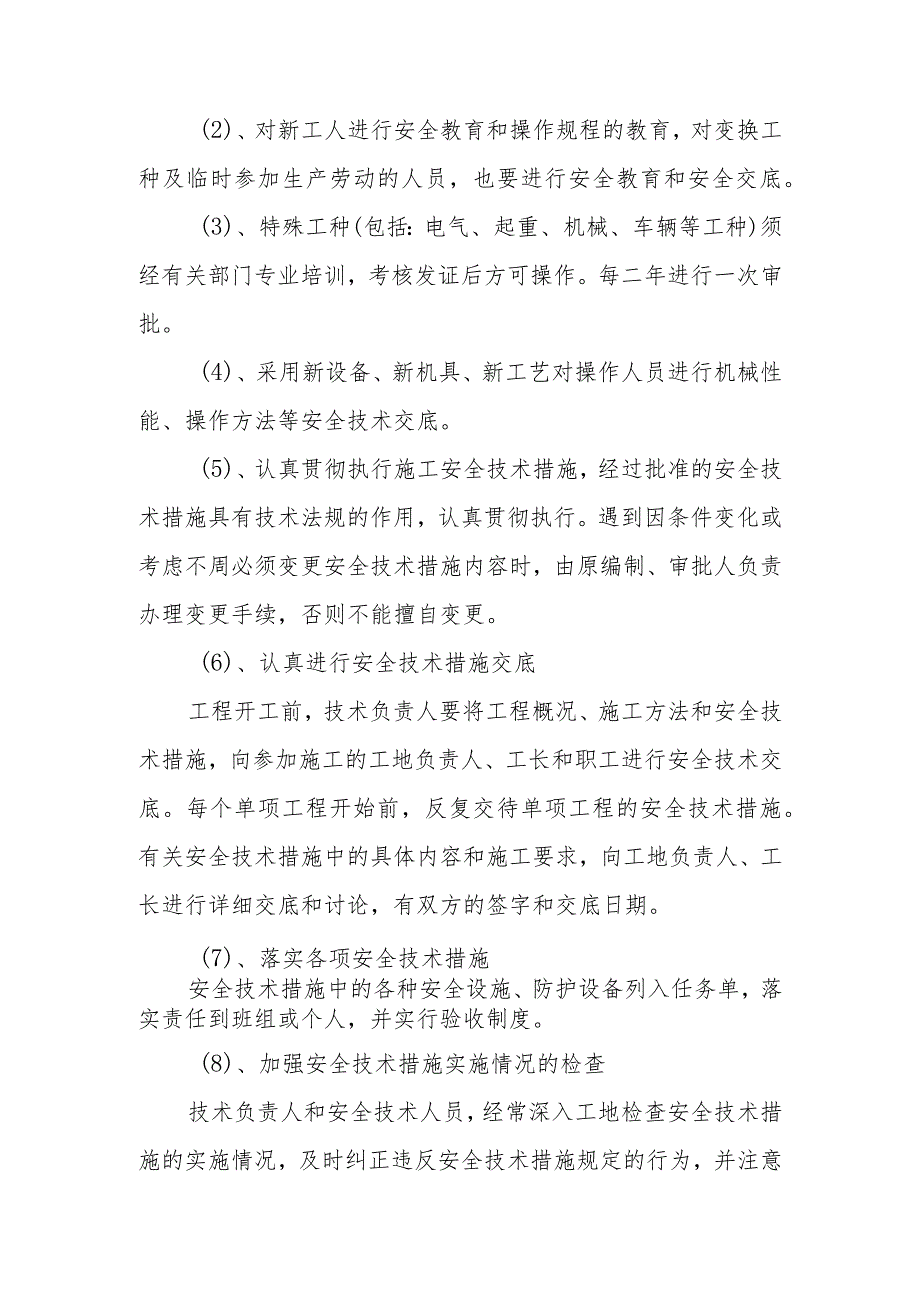

4、产劳动的人员,也要进行安全教育和安全交底。(3)、特殊工种(包括:电气、起重、机械、车辆等工种)须经有关部门专业培训,考核发证后方可操作。每二年进行一次审批。(4)、采用新设备、新机具、新工艺对操作人员进行机械性能、操作方法等安全技术交底。(5)、认真贯彻执行施工安全技术措施,经过批准的安全技术措施具有技术法规的作用,认真贯彻执行。遇到因条件变化或考虑不周必须变更安全技术措施内容时,由原编制、审批人负责办理变更手续,否则不能擅自变更。(6)、认真进行安全技术措施交底工程开工前,技术负责人要将工程概况、施工方法和安全技术措施,向参加施工的工地负责人、工长和职工进行安全技术交底。每个单项工程开始前
5、,反复交待单项工程的安全技术措施。有关安全技术措施中的具体内容和施工要求,向工地负责人、工长进行详细交底和讨论,有双方的签字和交底日期。(7)、落实各项安全技术措施安全技术措施中的各种安全设施、防护设备列入任务单,落实责任到班组或个人,并实行验收制度。(8)、加强安全技术措施实施情况的检查技术负责人和安全技术人员,经常深入工地检查安全技术措施的实施情况,及时纠正违反安全技术措施规定的行为,并注意发现和补充安全技术措施的不足,使其更加完善、更加有效。各级安全部门要以施工安全措施为依据,以安全法规和各项安全规章制度为准则,经常性地对各工地实施情况进行检查,并监督各项安全措施的落实。(9)、对安全技
6、术措施的执行情况,认真监督检查,并建立必要的与经济挂钩的奖罚制度。1.6.冬季施工质量保证措施冬季施工的工程,在生产计划中统一安排,并提前具体落实。(1)、已确定的冬施项目,在冬施材料、设备落实后,保证施工力量,做到连续施工,避免造成不必要的浪费。(2)、编制冬季施工方案,根据工程特点及冬季施工信息反馈情况,布置年度冬季施工原则及实施方针。根据总的原则,结合具体情况,编制冬季施工方案,主要内容有:冬季施工生产任务特点及部署,主要的冬季施工方法,热源设备计划,保温材料、外加剂材料计划,冬季施工人员培训计划,施工管理工作,冬季施工项目及热源安排。(3)、外加剂的准备。材料部门根据计划采购定货,其他
7、资源的准备:保温、覆盖材料的准备,根据工程任务特点及主要施工方法,确定保温、覆盖材料的用量,编制计划,组织进场存放和保管;冬季施工仪器表的准备,主要包括测温仪器仪表,保证测温工作的进行。(4)、技术培训。进入冬季施工前时,施工管理人员、测温人员进行培训考核。施工管理人员的培训主要包括以下内容:学习有关冬季施工规范、规定;学习项目制定的冬季施工原则,主要的冬季施工方法与技术措施;学习冬季施工中采用的新技术;学习冬季施工日常的管理工作和安全消防措施。(5)、施工现场的准备。凡进行冬季施工,现场在开工前将所有准备工作完成,达到进入冬季施工的条件。(6)、冬季施工管理。进入冬季施工前,根据方案统一安排
8、生产计划并做好越冬维修。工程部结合本项目任务情况,将冬季施工准备工作项目和用工纳入生产计划和用工计划,并结合各级施工方案,统一安排生产计划。冬季施工使用正式热源的工程,与建设单位办理协议,并制定使用措施。严格按冬季施工准备工作要求做好准备,接受有关部门的检查和验收,督促解决落实检查中发现的问题。冬季施工过程中严格按冬季施工技术规定中的要求和冬季施工方案确定的原则和施工方法进行施工。(7)、外加剂的管理。冬季施工要求使用市售成品或内部集中生产的小包装复合外加剂。禁止使用现场无计量临时配制的外加剂,外购的成品复合外加剂,必须有鉴定材料和试验资料。项目自配的复合外加剂必须经专门实验室鉴定。购入生产复
9、合外加剂的原料,须有产品合格证或专门试验室的检验证明。(8)、测温与保温管理。在整个冬季施工过程中所有施工项目都组织专人进行测温工作,负责测温人员将每天测温情况通知工地负责人,以便在出现异常情况时立即采取措施。测温记录最后由技术员归入技术档案。测温项目:整个冬季施工过程,每日实测室外最低、最高温度。混凝土搅拌和入模温度:要求每一工作班至少四次测定混凝土原材料温度及出模温度、浇灌时的温度。混凝土养护温度:按要求在新浇混凝土结构面布置测温仪,按编号绘制测温仪布置图。(9)、在冬季施工前做好各种管道、施工设施的保温维护工作,保证冬季施工时能正常供水、供热与施工操作。对于需要保温的模板要作到保温层坚固
10、牢靠。(IO)、混凝土脱模及混凝土试块的冬季施工。混凝土脱模依据钢筋混凝土工程施工及验收规范中的强度规定。大模板工程的墙体符合强度达到4MPa的受冻临界强度方可脱模。混凝土脱模可采用同条件试块控制,也可采用“成熟度”测量。但混凝土脱模时经过工地技术负责人批准并履行手续。冬季施工混凝土试块按钢筋混凝土工程施工及验收规范中的有关规定,混凝土试块的组数比常温施工时多两组。第一组供检查受冻临界强度用;第二组供检查R28强度用。其中前一组试块在试压前保证与结构混凝土同条件,否则其数据不能作为解除混凝土热养护或确定混凝土拆模强度的依据。(11)、冬季施工检查工作:进入冬季施工前,项目技术经理组织生产、技术、安全、消防、质量部门对所管的工程进行检查,根据现场的准备工作情况进行验收。一般工程冬季施工准备比较好后可进行冬季施工,但必须在施工的同时对查出的问题逐个解决落实。对于准备工作差的工程不能进入冬季施工,必须停止做准备工作,待复查通过后开工。确保冬季的工程施工质量。
