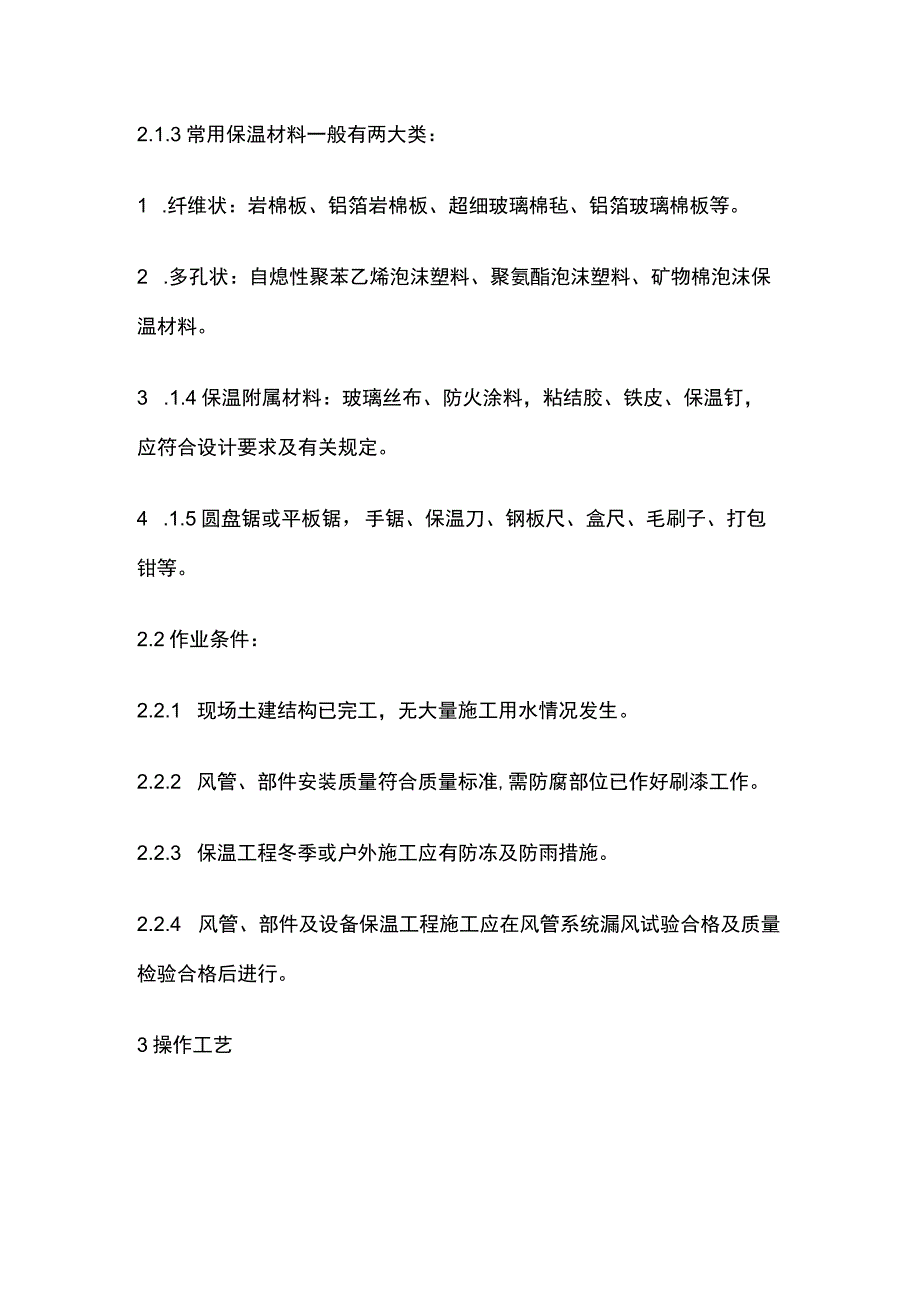

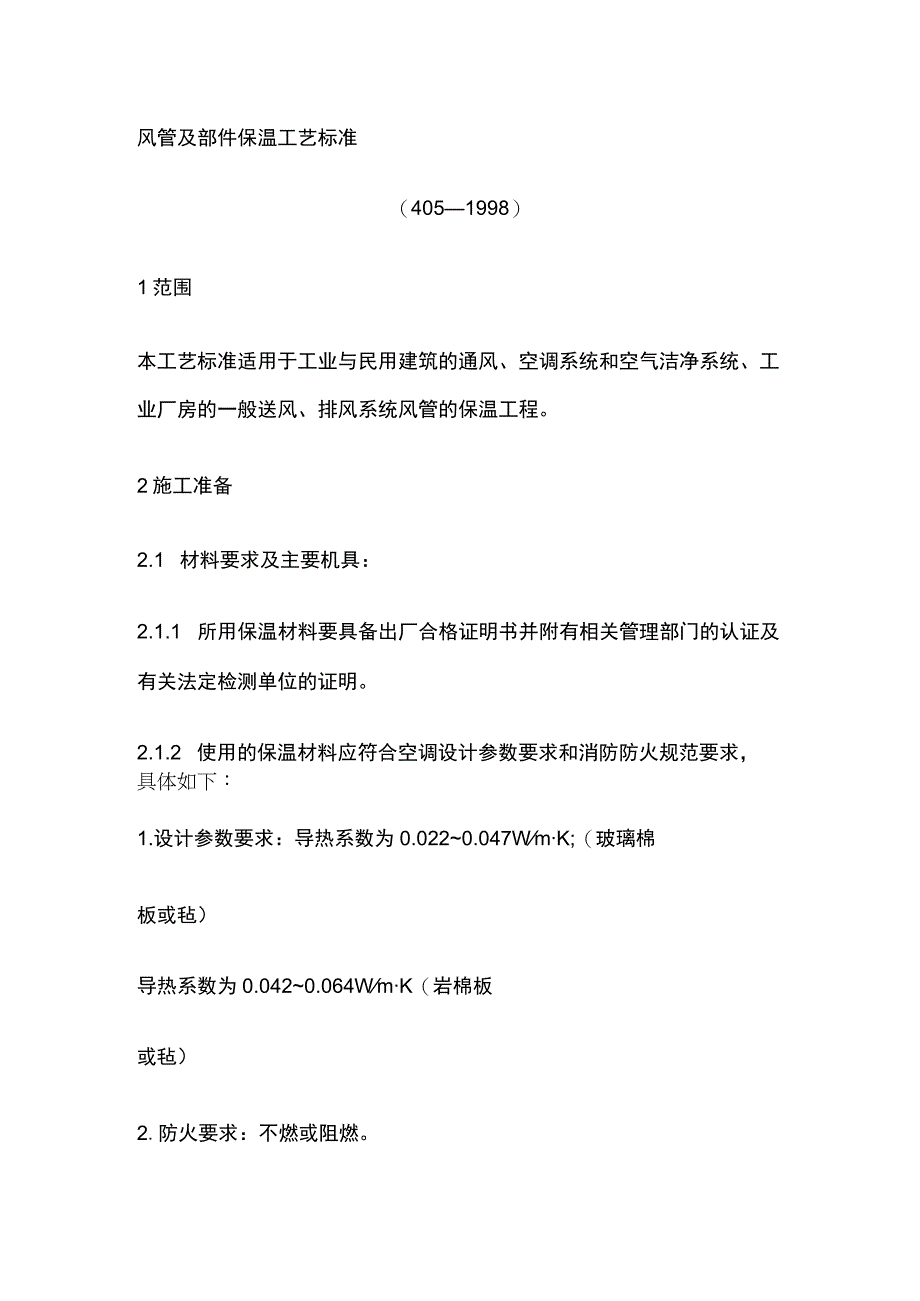

1、风管及部件保温工艺标准(4051998)1范围本工艺标准适用于工业与民用建筑的通风、空调系统和空气洁净系统、工业厂房的一般送风、排风系统风管的保温工程。2施工准备2.1 材料要求及主要机具:2.1.1 所用保温材料要具备出厂合格证明书并附有相关管理部门的认证及有关法定检测单位的证明。2.1.2 使用的保温材料应符合空调设计参数要求和消防防火规范要求,具体如下:1.设计参数要求:导热系数为0.0220.047WmK;(玻璃棉板或毡)导热系数为0.0420.064WmK(岩棉板或毡)2.防火要求:不燃或阻燃。2.1.3常用保温材料一般有两大类:1 .纤维状:岩棉板、铝箔岩棉板、超细玻璃棉毡、铝箔玻

2、璃棉板等。2 .多孔状:自熄性聚苯乙烯泡沫塑料、聚氨酯泡沫塑料、矿物棉泡沫保温材料。3 .1.4保温附属材料:玻璃丝布、防火涂料,粘结胶、铁皮、保温钉,应符合设计要求及有关规定。4 .1.5圆盘锯或平板锯,手锯、保温刀、钢板尺、盒尺、毛刷子、打包钳等。2.2作业条件:2.2.1 现场土建结构已完工,无大量施工用水情况发生。2.2.2 风管、部件安装质量符合质量标准,需防腐部位已作好刷漆工作。2.2.3 保温工程冬季或户外施工应有防冻及防雨措施。2.2.4 风管、部件及设备保温工程施工应在风管系统漏风试验合格及质量检验合格后进行。3操作工艺粘保温钉检验内保温铺覆保温材聚苯板类外保温保温材下料隐检

3、隐检岩棉类外保温缠玻璃丝布一刷防火涂料一室外保温层外加铁皮壳一检验3.2 保温材料下料要准确,切割面要平齐,在裁料时要使水平、垂直面搭接处以短面两头顶在大面上(图4-23)。图4-233.3 粘接保温钉前要将风管壁上的尘土、油污擦净,将粘接剂分别涂抹在管壁和保温钉的粘接面上,稍后再!各其粘上。3.4 矩形风管及设备保温钉密度应均布,底面不少于每平方米16个,侧面不少于10个,顶面不少于6个。保温钉粘上后应待1224h后再铺覆保温材料。3.5 保温材料铺覆应使纵、横缝错开(图4-24)o图4-24小块保温材料应尽量铺覆在水平面上。岩棉板保温材料每块之间的搭头采取图4-25做法。图4-253.6

4、各类保温材料做法:3.6.1 内保温。保温材如采用岩棉类,铺覆后应在法兰处保温材断面上涂抹固定胶,防止纤维被吹起。岩棉内表面应涂有固化涂层。3.6.2 聚苯板类处保温。聚苯板铺好后,在四角放上铁皮短包角,然后用薄钢带作箍,用打包钳卡紧。钢带箍每隔500mm打一道(图4-26)图4-263.6.3 岩棉类外保温。对明管保温后应在四角加上长条铁皮包角,用玻璃丝布缠紧。3.7 缠玻璃丝布。缠绕时应使其互相搭接,使保温材料外表形成二层玻璃丝布缠绕(图4-27)o图4-27玻璃丝布甩头要用卡子卡牢或用胶粘牢。3.8 3.8玻璃丝布外表面要刷二道防火涂料,涂层应严密均匀。3.9 室外露明风道在保温层外还应

5、加上一层铁皮外壳,外壳间的搭接处采取拉钾固定,搭接缝用腻子密封。4质量标准4.1 保证项目:4.1.1 保温材料的材质、规格及防火性能必须符合设计和防火要求。电加热器及其前后800mm范围内的风管保温层用非燃烧材料。要查验材料合格证明或作燃烧试验。检验方法:观察检查和检查材料合格证或作燃烧试验。4.1.2 风管与空调设备的接头处,以及产生凝结水的部位,必须保温良好、严密、无缝隙。检验方法:观察检查。4.2.1 用粘结材料粘贴的保温层应符合以下规定:粘贴牢固,拼缝用粘结材料填嵌饱满、密实,拼绛均匀整齐、平整一致、纵向缝错开。检验方法:观察和手拉检查。4.2.2 卷、散材料的保温层应紧贴表面、包扎

6、牢固、松紧适度,散材无外露,表面平顺一致。检验方法:观察检查。4.2.3 玻璃丝布、塑料布保护层应松紧适度,搭接宽度均匀,平整美观。检验方法:观察检查。4.2.4 薄金属板保护层应搭接顺水流方向,宽度适宜,接口平整,固定牢固,搭接宽度均匀,外形美观。检验方法:观察和尺量检查。4.2.5 阀门保温后,启闭标记要明确、清晰、美观,操作方便。检验方法:观察检查。4.3允许偏差项目:保温层平整度,保温厚度的允许偏差和检验方法见表4-26。保温层平整度、保温厚度的允许偏差和检验方法表4-26项次项目允许偏差(mm)检验方法1保温层表面平整度卷材或板材5用Im直尺和楔形塞尺检查散材或软质102隔热层厚度+

7、0.10-O.O5用钢针刺入隔热层和尺量检查注:为隔热层厚度。5成品保护5.1 保温材料现场堆放一定要有防水措施,尽可能存放于库房中或用防水材料遮盖并与地面架空。5.2 镀锌铁丝、玻璃丝布、保温钉及保温胶等材料应放在库房内保管。5.3 保温用料应合理使用,尽量节约用材,收工时未用尽的材料应及时带回保管或堆放在不影响施工的地方,防止丢失和损坏。6应注意的质量问题6.1保温过程中应注意的质量问题见表4-27o保温过程中注意的质量问题表4-27序号常出现的质量问题防治措施保温钉粘接不牢,造成保温材脱落严格按工艺要求操作,避免磕碰2保温外表不美观保温材裁剪要准确,四角要适当加铁皮包角,玻璃布缠绕松紧要适度3玻璃丝布松散玻璃布甩头要卡牢或粘牢4系统保温有遗漏隐蔽处阀部件及与此同时末端装置连接部位均严格保温7质量记录7.1 单位工程观感质量评定表。7.2 风管及设备保温分项工程质量检验评定表。7.3 中间验收记录。7.4 隐蔽工程检查记录。7.5 自检、互检记录。7.6 分部工程验收记录。
