《机械设备停工损失报告五篇.docx》由会员分享,可在线阅读,更多相关《机械设备停工损失报告五篇.docx(10页珍藏版)》请在第壹文秘上搜索。

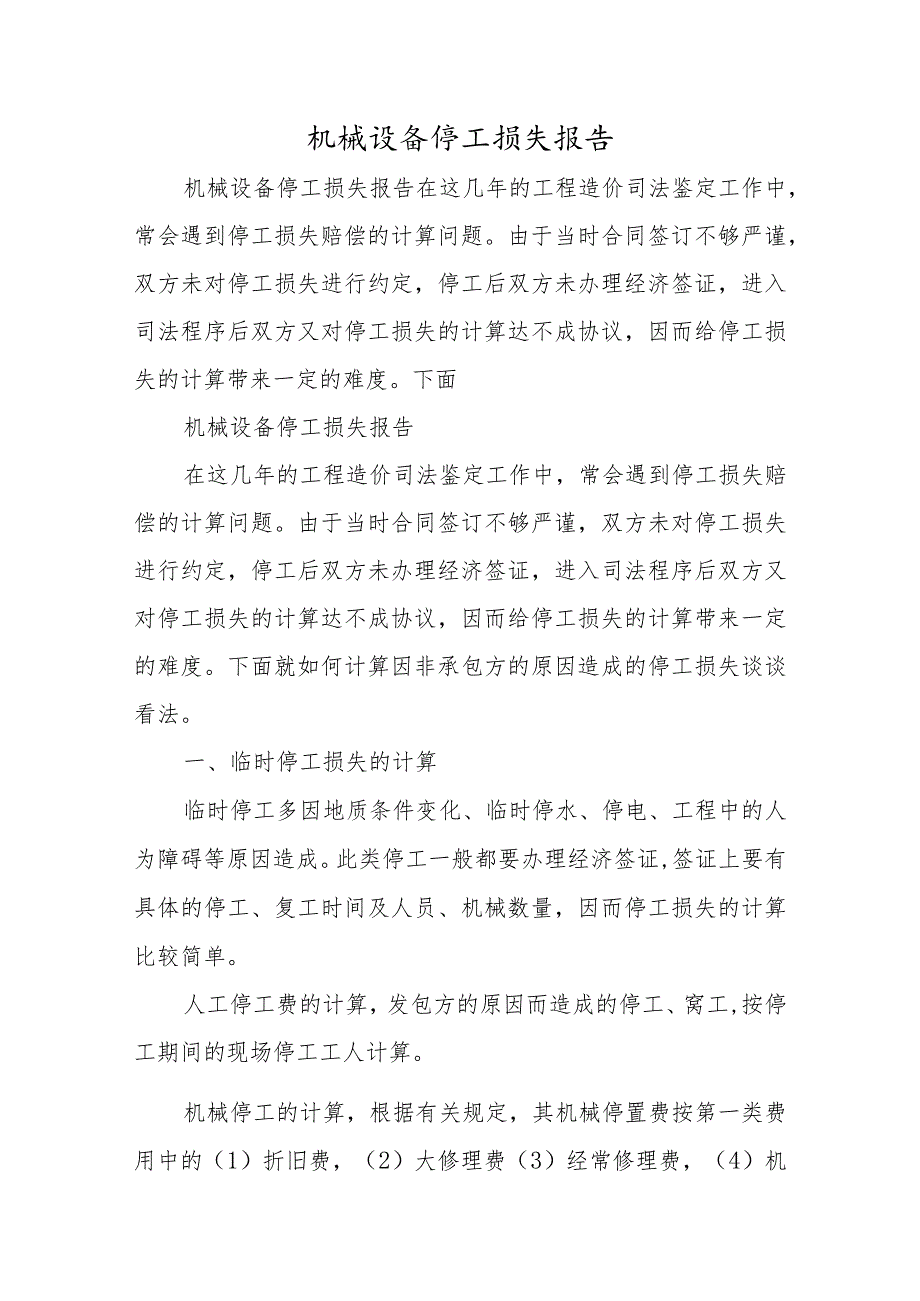

1、机械设备停工损失报告机械设备停工损失报告在这几年的工程造价司法鉴定工作中,常会遇到停工损失赔偿的计算问题。由于当时合同签订不够严谨,双方未对停工损失进行约定,停工后双方未办理经济签证,进入司法程序后双方又对停工损失的计算达不成协议,因而给停工损失的计算带来一定的难度。下面机械设备停工损失报告在这几年的工程造价司法鉴定工作中,常会遇到停工损失赔偿的计算问题。由于当时合同签订不够严谨,双方未对停工损失进行约定,停工后双方未办理经济签证,进入司法程序后双方又对停工损失的计算达不成协议,因而给停工损失的计算带来一定的难度。下面就如何计算因非承包方的原因造成的停工损失谈谈看法。一、临时停工损失的计算临时
2、停工多因地质条件变化、临时停水、停电、工程中的人为障碍等原因造成。此类停工一般都要办理经济签证,签证上要有具体的停工、复工时间及人员、机械数量,因而停工损失的计算比较简单。人工停工费的计算,发包方的原因而造成的停工、窝工,按停工期间的现场停工工人计算。机械停工的计算,根据有关规定,其机械停置费按第一类费用中的(1)折旧费,(2)大修理费(3)经常修理费,(4)机上人工四项费用之和,乘以实际停置台班数(每天只计一个台班)。造价工程师在审核此类停工损失时应注意以下几点:L对地质条件变化引起的停工,首先要审核引起停工的施工现场的地质条件是否与发包方提供的地质资料一致。一般情况下,发包方会在招标文件中

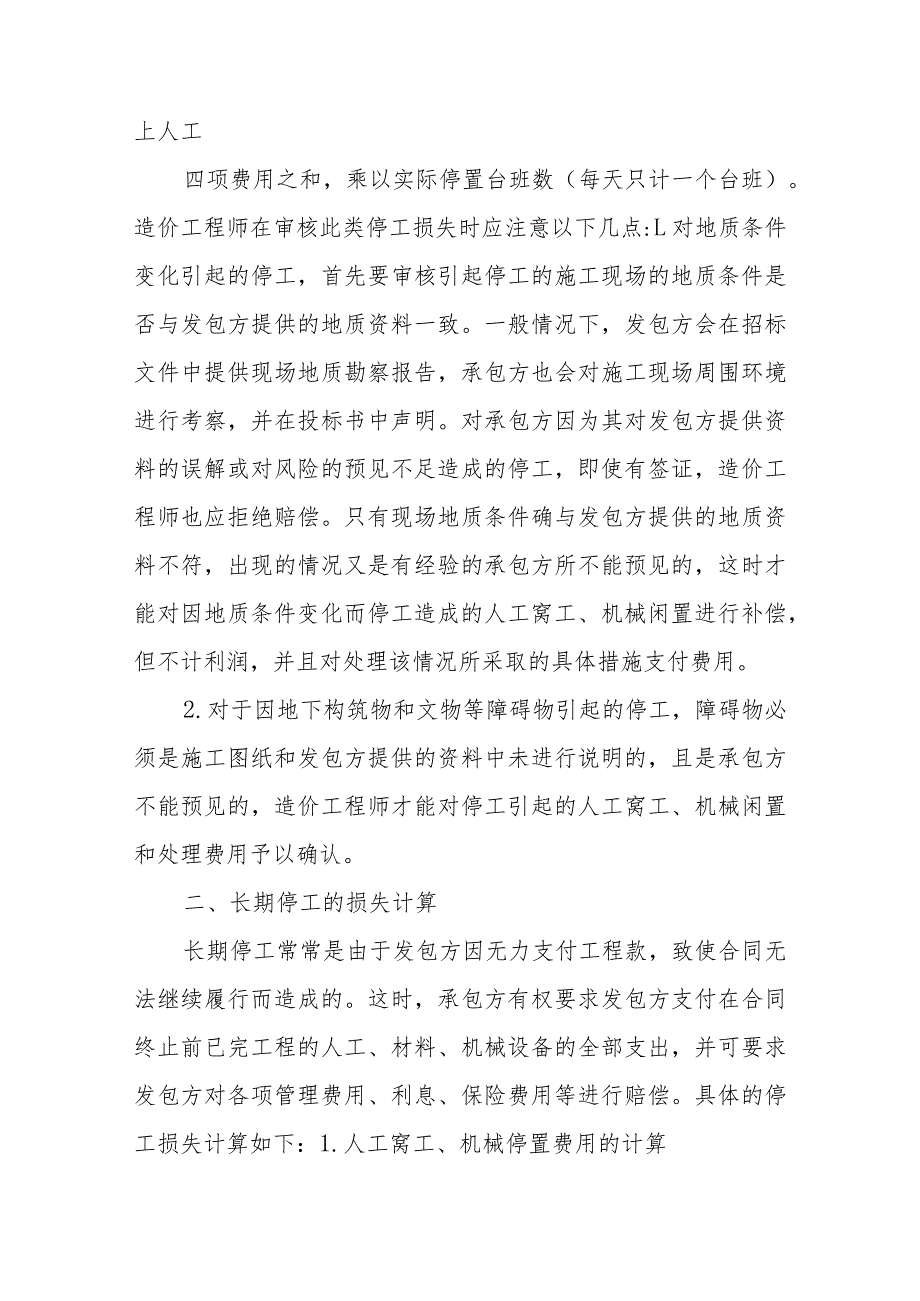

3、提供现场地质勘察报告,承包方也会对施工现场周围环境进行考察,并在投标书中声明。对承包方因为其对发包方提供资料的误解或对风险的预见不足造成的停工,即使有签证,造价工程师也应拒绝赔偿。只有现场地质条件确与发包方提供的地质资料不符,出现的情况又是有经验的承包方所不能预见的,这时才能对因地质条件变化而停工造成的人工窝工、机械闲置进行补偿,但不计利润,并且对处理该情况所采取的具体措施支付费用。2.对于因地下构筑物和文物等障碍物引起的停工,障碍物必须是施工图纸和发包方提供的资料中未进行说明的,且是承包方不能预见的,造价工程师才能对停工引起的人工窝工、机械闲置和处理费用予以确认。二、长期停工的损失计算长期停
4、工常常是由于发包方因无力支付工程款,致使合同无法继续履行而造成的。这时,承包方有权要求发包方支付在合同终止前已完工程的人工、材料、机械设备的全部支出,并可要求发包方对各项管理费用、利息、保险费用等进行赔偿。具体的停工损失计算如下:1.人工窝工、机械停置费用的计算发包方对工程停工出具了有关人员、机械停置签证的,人工窝工,机械停置费按经济签证计算。双方未做停工退场签证的,造价工程师可以根据施工组织设计及进返报表等资料,确定停工时已施工的项目,根据施工内容数量确定需要的施工人数和机械设备的种类,机械数量可以从施工组织设计中查得。停工时间可按合同有关条款执行或由双方协商确定。合同中未对停工时间进行约定

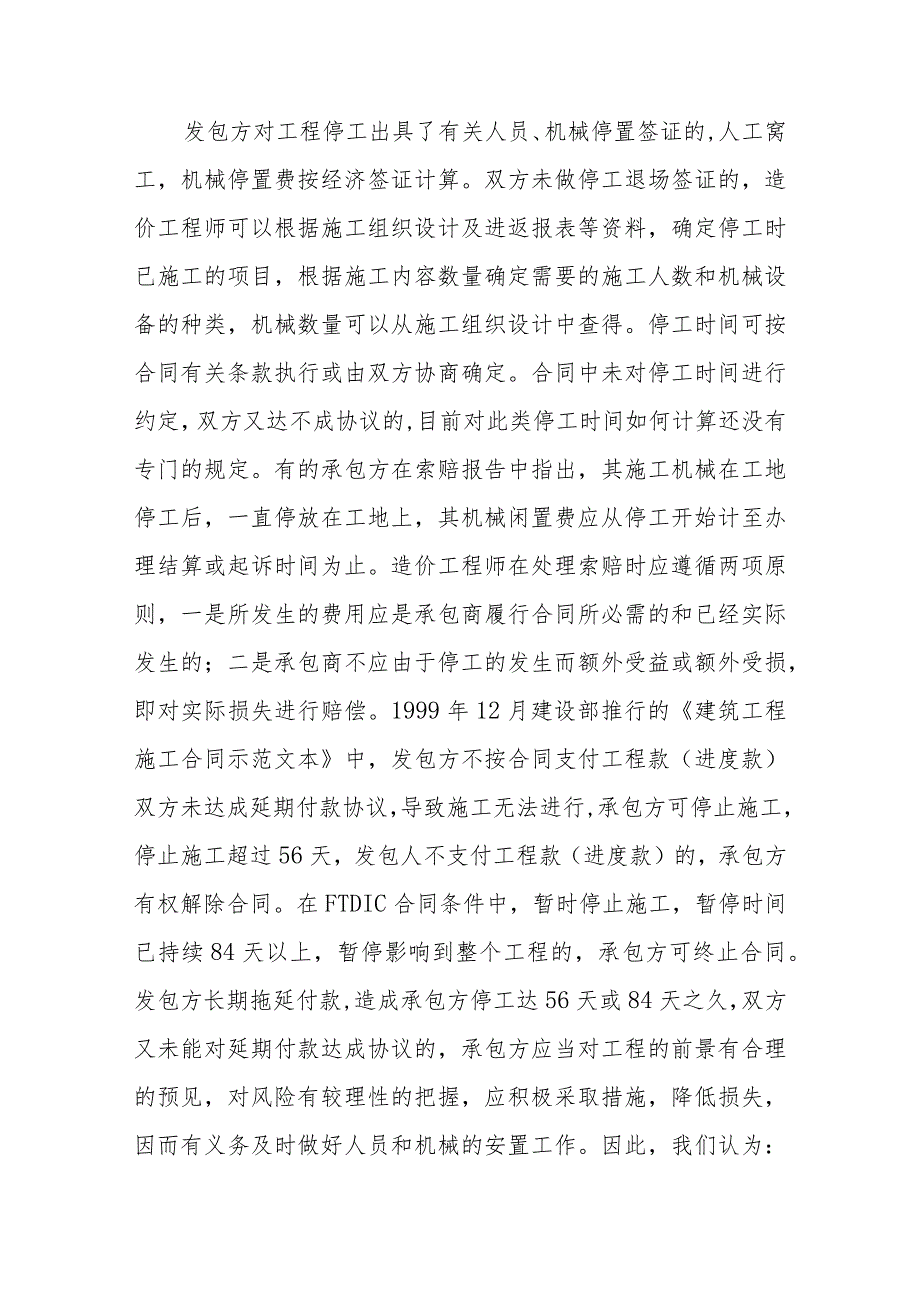

5、,双方又达不成协议的,目前对此类停工时间如何计算还没有专门的规定。有的承包方在索赔报告中指出,其施工机械在工地停工后,一直停放在工地上,其机械闲置费应从停工开始计至办理结算或起诉时间为止。造价工程师在处理索赔时应遵循两项原则,一是所发生的费用应是承包商履行合同所必需的和已经实际发生的;二是承包商不应由于停工的发生而额外受益或额外受损,即对实际损失进行赔偿。1999年12月建设部推行的建筑工程施工合同示范文本中,发包方不按合同支付工程款(进度款)双方未达成延期付款协议,导致施工无法进行,承包方可停止施工,停止施工超过56天,发包人不支付工程款(进度款)的,承包方有权解除合同。在FTDIC合同条件
6、中,暂时停止施工,暂停时间已持续84天以上,暂停影响到整个工程的,承包方可终止合同。发包方长期拖延付款,造成承包方停工达56天或84天之久,双方又未能对延期付款达成协议的,承包方应当对工程的前景有合理的预见,对风险有较理性的把握,应积极采取措施,降低损失,因而有义务及时做好人员和机械的安置工作。因此,我们认为:在合同没有约定,双方又达不成协议的情况下,对推行建设工程施工合同示范文本(1999)以前的工程,停工时间可参照FTDIC合同条款按84天计算,以后的工程可参照示范文本按56天作为计算人工、机械的停工天数。2 .支付承包方根据约定已定购的材料、设备费用计算对于承包方已按合同约定订货的材料、
7、设备,承包方应负责退货或解除购货合同,不能退还的货款和货物、解除定货合同所发生的费用由发包方承担。3.进度款的利息承包方按合同的约定向监理工程师或甲方代表按月提交已完工程量的报告,监理工程师或甲方代表收到报告后7天内按设计图纸核实已完工程量。确认计算结果14天内,发包方应向承包方支付工程进度款。延付进度款可按月计算复利,延付进度款利息的计算时间应从确认计算结果后第15天开始,算至办理结算形成结算报告的时间为止。4 .工程款利息发包方、承包方在终止施工后办理了已完工程结算,则发包方应在28天内支付结算价款,若发包方拖延付款,双方也未达成延期付款协议,承包方可向发包方要求延期支付工程款利息。5 .
8、临时设施费补偿由于终止合同的工程已完工程结算款中所包含的临时设施费,一般小于承包方的实际花费。因此,对工程完成比例不大的项目,临时设施费补偿,可通过清点现场承包方所建的临时设施的实际投入减去工程结算中所含的临时设施费求得。对于主体工程已经完成的,承包方所投入的临时设施一般均已到位,这时临时设施补偿可通过以下算式进行计算。投标书中的直接费义临时设施费率X中标通知书中规定的上浮或下浮比率一已完工程结算中所含的临时设施费。6,工程保险费的计算承包商已将工程进行投保的,合同终止时。承包方可要求发包方支付自己已交纳的保险费与工程结算款中的保险费的差额。索赔金额二已交纳的保险费-已完工程结算中所含的保险费
9、。7.管理费的计算从工程停工至承包方撤离工地,承包单位可向发包方要求在此期间的现场管理费。现场管理费的计算可由:本工程直接费X现场管理费率合同工期义停工天数X折减系数。工程直接费可按投标书中的直接费义中标通知书中规定的上浮(下浮)比率或直接费与工程含税造价的比例X工程(概)预算造价确定。停工天数的确定同上述人工机械停置时间的确定。工地停工后,承包方投入的管理费用相对正常施工时少,因此应乘一个折减系数,该系数可参照有些省、市的经验,按40%左右的比例计算。8.看场费用双方尚未办理工地交接手续前,承包方派人看管工地现场的,则参照同类人员社会平均工资水平计算看场期间的看场费用。三、对承、发包方的几点
10、建议根据近年来停工损失司法鉴定的经验,笔者认为在停工后,承、发包方应做好以下几点工作,以便于日后计算停工补偿。1.停工之后,承包方应在规定的时限内向发包方提出办理停工补偿协议,如果协议不成(或得不到发包方的有关答复),则在规定的期限内自动做好人员、机械的撤离工作,并做好记录,以书面形式通知发包方,以减少自身的损失,不要抱着我停工多长时间,发包方就得补我多长时间人员、机械的停置损失的思想而盲目等待。2.停工之后,发包方不能就停工的时间长短作出明确判断,承包方不能自行撤离施工现场的,建议承包应在合理的时间间隔内(一般为28天),定期向发包方通报一次停工期间人工、机械的停置情况及补偿报告,并要求发包
11、方签收、答复。3停工期间,承、发双方都应实事求是地做好停工期间的有关数据的记录,最好能收录有关的图文资料,有必要的还可进行公证,以有利于日后的停工补偿计算工作。第二篇:停工损失报告停工损失报告至信地置业(合肥)有限公司:因甲方未解决拆迁问题,造成拆迁户强停现场的施工用电引起现场停工(2016年9月7日7点至11点),对我单位现场施工造成的一系列影响做如下阐述:1、现场租赁材料的租赁费2、设备的租赁费3、施工人员的误工费和生活费造成的直接经济损失约合人民币贰万肆仟元整(24000元)上述一系列损失甲方应予以承担汕头市南华建筑有限公司信地藏龙阁项目部2016年9月8日第三篇:停工损失索取报告停工损
12、失索取报告致升腾实业公司:我公司承建贵公司的升腾实业办公楼工程,在你公司大力支持下,前期工作有序、高效、保质的顺利进行,但由于2013年3月11日莺歌小区业主向渝北区政府及相关部门反映说由于我公司施工该工程造成的不安全因素以来,收到了渝北区建委质量监督部位的停工通知,于2013年3月12日起无条件停工以来至今,我们在此期间积极配合相关部位门努力消除不利和谐社会创建的因素,于2013年26日时接到你公司通知及鉴定报告,莺歌小区发生的一切正常的房屋问题不属于我们施工造成,并与我们施工工程方案及质量无关,我们至此为我们所付出的努力表示欣慰,但同时在这段漫长的停工期间对我们的工程进度及经济造成重大损失
13、,我们对此严正地向贵公司提出正常的适度的损失索赔,其中损失费用及项目见附表。另外由于春天雨季将至,我们工地比邻莺歌小区的支护桩及支护壁挡墙,属于临时支护所用,并不属于承载重大荷载的主持结构,我们担心雨季到来后,由于莺歌小区散水部分地面开裂及部分屋面下排水管道断裂已久抢修造成雨水集中排入或流进挡墙及护壁里面的回填土中,有可能造成重大的挡墙踩踏等相关联的严重后果及无可估量损失,对此我们不承担任何相关责任并视情况保持正常的权益。所以我们强烈要求升腾实业公司为了工程的顺利开展和避免造成重大损失,尽快让我们恢复施工,并一如既往地配合我们的工作。特写报告!重庆市江津区第六建设工程有限公司升腾实业办公楼工程
14、项目部2013年3月26日第四篇:机械设备损失情况说明机械设备损失情况说明参机械设备待报废共计93台,损失账款-1171786.00元厦门工务段机械设备共用36台超过设备使用年限,现在维修易发生影响安全的事故,至此机械设备损失420126.00元;其次2014年12月即将达到报废年限共有16台,该设备老旧,机械设备状态不良,继续使用将导致危及安全的事故发生,机械设备损失210960.00元,未达到机械使用年限的机械设备共有41台待,其主要原因是该机械设备状态不良、发动机等重要设备经过多次维修后无法使用,导致机械设备损失540700.00元。第五篇:工程停工损失的报告(小编推荐)关于XXXXXX
15、XXX工程停工损失的报告致XXXXX有限公司:XXXXX工程施工工期已进入关键工序,食堂屋面完成模板安装及钢筋绑扎等待於浇筑;科研楼完成模板安装及钢筋绑扎等待於浇筑;XXXXX砖砌体工程因施工道路无法进料,导致无法进行下一道工序;XXXXX完成三层梁板柱模板安装及钢筋绑扎等待硅浇筑。现由于你方提供施工道路封路(7月28停工),导致工地所有工作面停工,给我方造成巨大损失。在停工过程中,我项目部精心调度,积极协调尽量避免和减少了损失。现对停工损失提出索赔,请贵公司予以赔偿。停工损失计算如下(停工日期暂按15日计算,计算日期按实际停工天数为准):(1)人工费。由于无法施工造成的窝工而支付的人工费用;
16、人工费(架子工,钢筋工)30工人X120/日人X15日=54000(元)(2)机械折旧费。按(湖北省2013年施工机械台班定额)计算;垂直升降机3台X台班折旧200.54X15日=9024(元)材料费。模板摊销费;5套木模X12000元=60000(元)脚手架租赁费;3960元/日(外脚架0.3元/1m2元X9200m2=2760,内脚架每平0.38元/1m23200m2=1200元)X15日=59400(元)(4)管理费。管理人员工资,总人数12人,人均工资4000;12人X133/日人X15日=23940(元)(5)工期索赔。工期按施工总组织设计工期顺延15日,若按原工期竣工,需赔偿赶工措施费。为保证工程后期有序施工,请贵公司予以赔偿。XXXXX项目部2015.7.29
