战略开发部浙江省杭州市勘查报告.docx

上传人:p** 文档编号:489104 上传时间:2023-09-19 格式:DOCX 页数:3 大小:88.43KB
下载 相关 举报
战略开发部浙江省杭州市勘查报告.docx_第1页
第1页 / 共3页
战略开发部浙江省杭州市勘查报告.docx_第2页
第2页 / 共3页
战略开发部浙江省杭州市勘查报告.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《战略开发部浙江省杭州市勘查报告.docx》由会员分享,可在线阅读,更多相关《战略开发部浙江省杭州市勘查报告.docx(3页珍藏版)》请在第壹文秘上搜索。

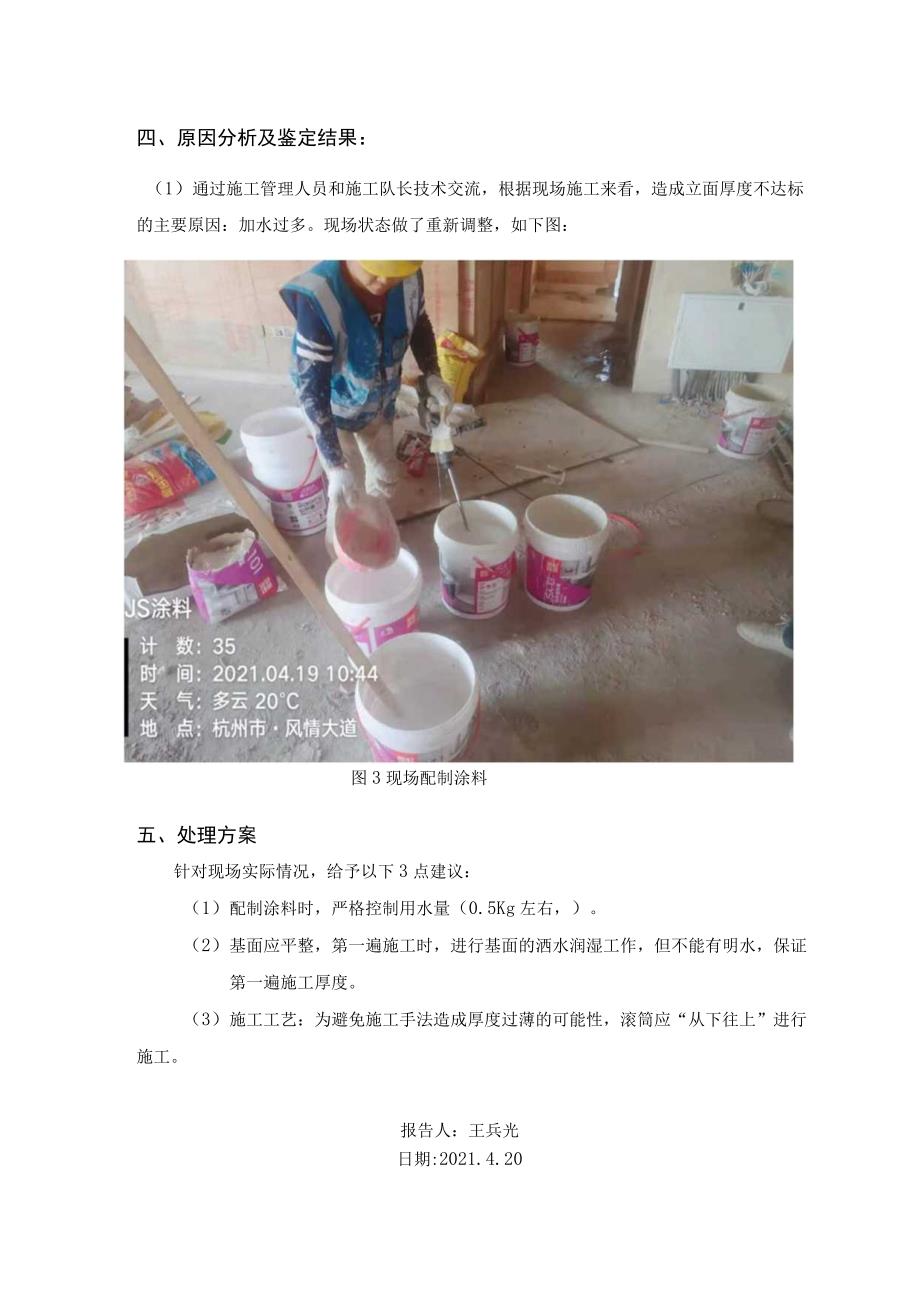

战略开发部浙江省杭州市勘查报告时间产品信息JSA-IOl聚合物水泥防水涂料(II型)现场地址浙江省杭州市萧山区金鸡路与利一路保倔地产项目客户名称联系方式现场经理联系方式销售经理联系方式一、现场需要解决的问题:JS涂料立面厚度不达标,滚筒施工3遍,厚度仅为0.7mm左右。二、现场概况:(1)通过现场施工勘察,墙面基层平整度较差,且干燥,但施工人员施工前未进行基层润湿工作。(2)进入现场时,工人正在防水施工,从配制好的涂料来看,状态较稀。(3)通过和现场施工人员交流和施工手法来看,施工班组为专业分包,施工手法熟练,但滚筒操作有误。三、现场照片:现场基层、配制涂料照片如下:图1施工现场基面情况图2 JS涂料搅拌四、原因分析及鉴定结果:(1)通过施工管理人员和施工队长技术交流,根据现场施工来看,造成立面厚度不达标的主要原因:加水过多。现场状态做了重新调整,如下图:图3现场配制涂料五、处理方案针对现场实际情况,给予以下3点建议:(1)配制涂料时,严格控制用水量(0.5Kg左右,)。(2)基面应平整,第一遍施工时,进行基面的洒水润湿工作,但不能有明水,保证第一遍施工厚度。(3)施工工艺:为避免施工手法造成厚度过薄的可能性,滚筒应“从下往上”进行施工。报告人:王兵光日期:2021.4.20

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 调研文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
